国家电网与南方电网科技项目投标、中标及履约实施全生命周期管理

国家电网与南方电网科技项目投标、中标及履约实施全生命周期管理

本文面向参与国家电网、南方电网科技研发、技术服务、软硬件开发及示范应用类项目的高校、科研院所、科技企业和联合项目团队,系统梳理从机会识别、投标策划、标书编制、中标确认,到合同履约、科研实施、成果验收和转化应用的完整工作链条。

**重要说明:**本文提供的是通用项目管理框架,不替代具体项目的采购公告、采购文件、澄清文件、中标通知书、合同、任务书及项目单位管理制度。涉及资格条件、时间节点、文件格式、评分办法、保证金、电子签章和验收要求时,必须以当期项目正式文件为唯一依据。


一、为什么需要"全生命周期"视角?

很多团队把电网科技项目理解为"发现公告---制作标书---等待中标"。这种认识只覆盖了项目的前半段。

真正完整的科技项目链条是:

需求识别 → 合规投标 → 竞争性评审 → 合同转化 → 科研实施 → 证据形成 → 成果验收 → 推广转化。

投标文件中的每一项技术承诺、人员配置、进度安排和成果指标,都可能在中标后转化为合同义务与验收依据。因此,一份优秀的标书不能只追求"评标时得高分",还必须保证:

  1. 技术路线真实可行;
  2. 预算与工作分解相匹配;
  3. 成果指标明确、量化、可验证;
  4. 项目团队具备真实履约能力;
  5. 数据、网络安全与保密要求能够落实;
  6. 知识产权权属及使用边界清晰;
  7. 所有承诺均可在验收时形成证据闭环。

一句话概括:

投标决定能否进入项目,履约决定项目能否交付,验收与转化决定项目是否真正创造价值。

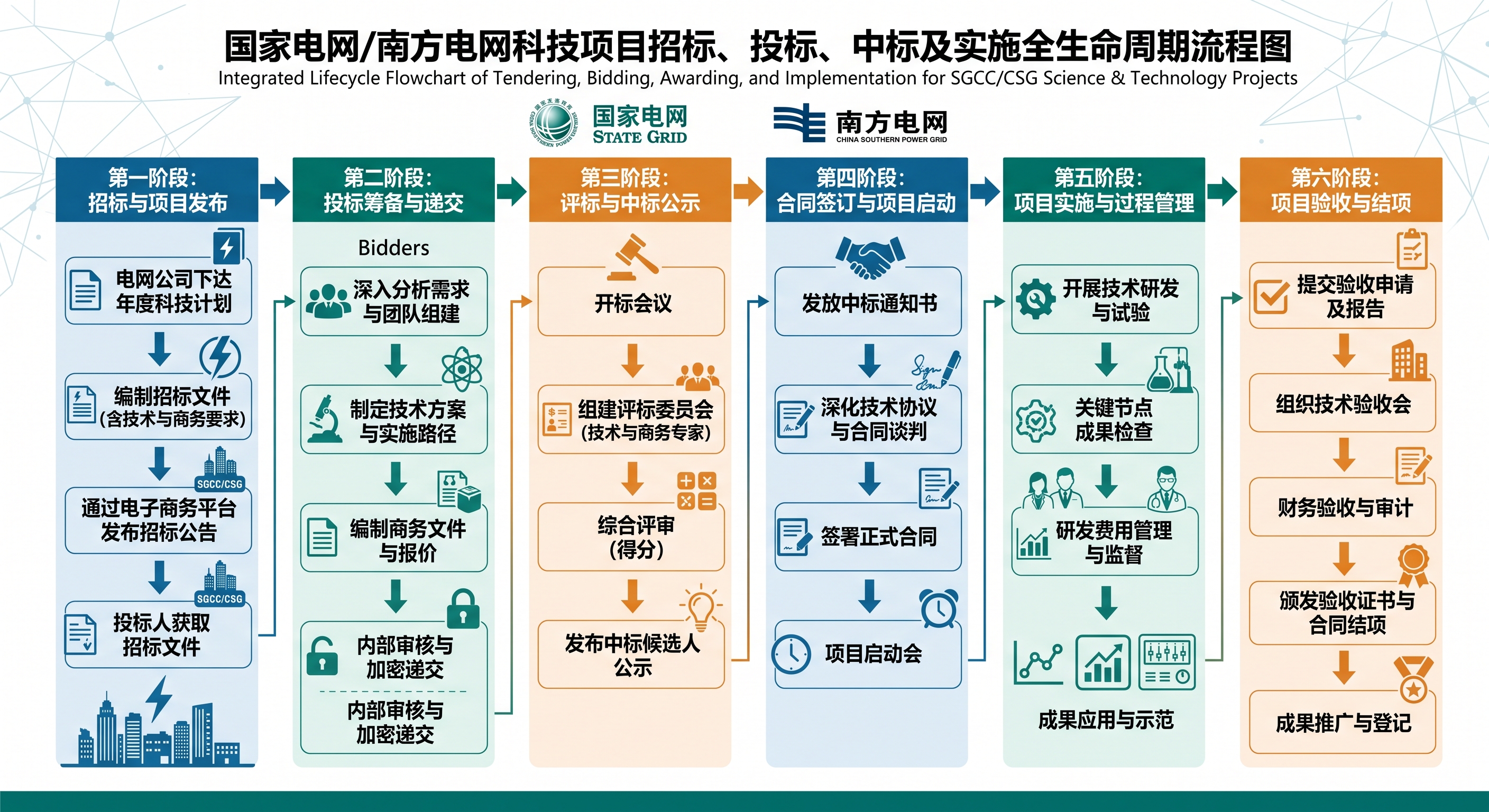

二、全生命周期流程图

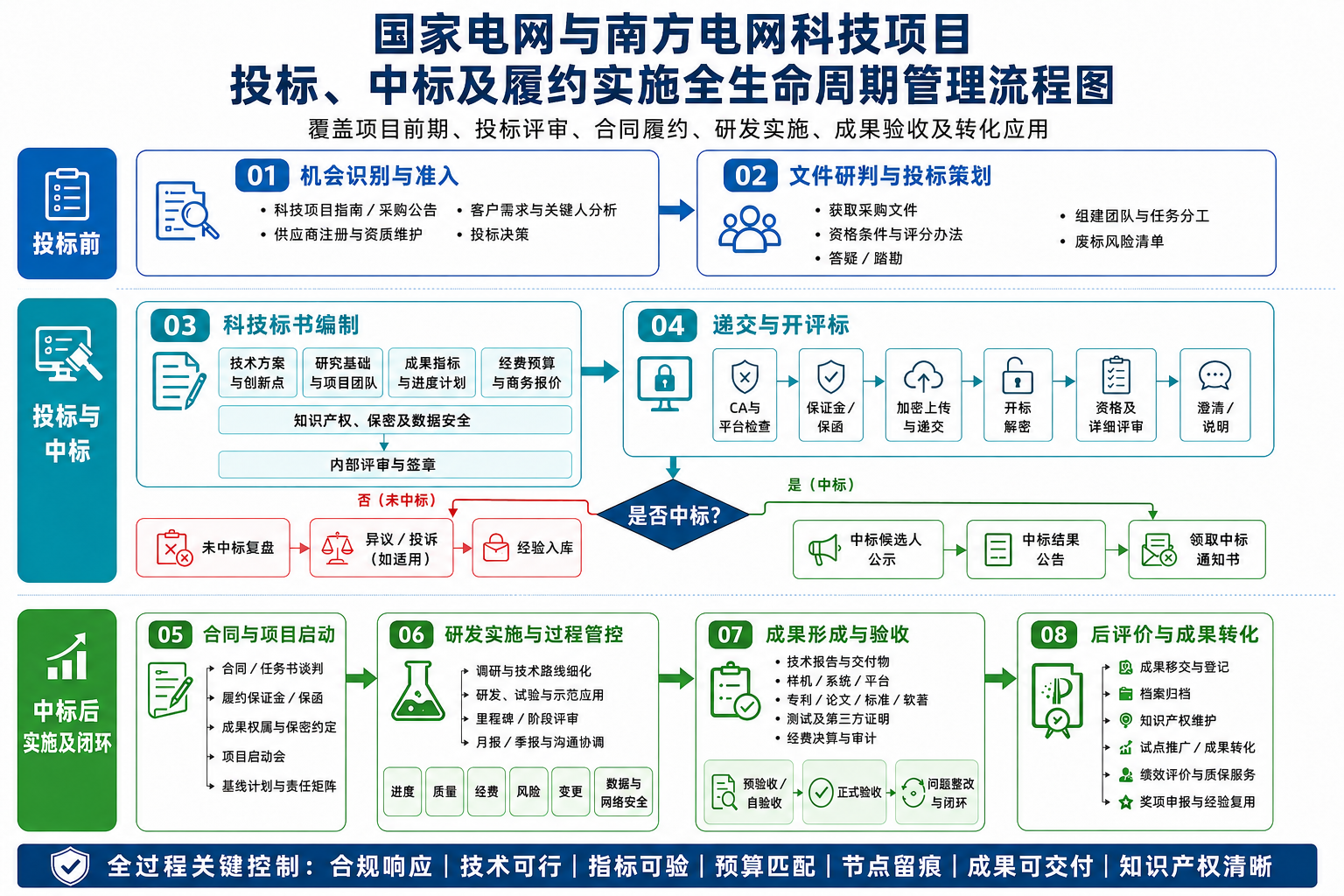

整套流程可归纳为"三大阶段、八个环节、七道控制门":

大阶段 八个核心环节 管理目标
投标前 01 机会识别与准入;02 文件研判与投标策划 判断项目是否值得投、能否投、如何赢
投标与中标 03 科技标书编制;04 递交、开评标与中标确认 形成合规、可信、有竞争力且可履约的响应文件
中标后实施及闭环 05 合同与项目启动;06 研发实施与过程管控;07 成果形成与验收;08 后评价与成果转化 把投标承诺转化为可交付、可验收、可推广的科技成果

七道关键控制门如下:

控制门 核心判断
G0 投标决策 项目是否符合战略方向、资格条件与投入产出要求?
G1 标书评审 技术、商务、报价与合规文件是否完整一致?
G2 递交确认 文件是否成功签章、加密、上传并留存回执?
G3 合同基线 投标承诺是否完整、准确地转化为合同与任务书?
G4 里程碑评审 研发进度、质量、经费和风险是否仍处于可控状态?
G5 预验收 每一项成果指标是否均有充分、有效的验收证据?
G6 正式验收 项目是否完成交付、整改、归档并进入成果转化阶段?

三、国家电网与南方电网项目平台的基本区别

两家电网的科技项目具有相似的项目管理逻辑,但采购平台、页面路径、数字证书、投标工具和具体操作要求并不完全相同。

1. 国家电网项目

国家电网采购信息应以国家电网有限公司电子商务平台 ECP2.0及项目单位正式公告为准。国网江苏电力发布的官方公告明确,新的采购项目采购公告通过 ECP2.0 发布。因此,投标团队应围绕以下内容提前做好准备:

  • 供应商账户与基础信息维护;
  • 企业资质、业绩和人员信息维护;
  • 电子钥匙、签章及投标工具环境准备;
  • 采购公告、采购文件、澄清与变更信息监测;
  • 电子文件制作、上传、解密与回执留存。

官方入口参考:国家电网有限公司新一代电子商务平台应用公告

2. 南方电网项目

南方电网项目通常通过南方电网供应链统一服务平台开展。其官方招标公告中通常会明确供应商登记、数字证书或电子印章、采购文件获取、投标文件编制与加密、线上递交、线上开标、异议及投诉渠道等要求。

部分项目还会对下载、制作和上传投标文件时形成的计算机硬件特征信息进行审查。因此,投标文件必须由本单位依法合规、独立制作和提交,严禁串标、围标、弄虚作假或借用他人设备与材料规避审查。

官方入口参考:南方电网供应链统一服务平台招标公告示例

3. 两个平台的共同原则

无论参与哪家电网的项目,都必须做到:

  • 只通过公告指定的官方渠道获取文件;
  • 以最新发布的采购文件和澄清文件为准;
  • 在截止时间前完成签章、加密、上传与确认;
  • 保证企业、人员、业绩、财务与授权材料真实有效;
  • 对项目全流程形成可追溯的工作记录。

四、阶段一:机会识别与供应商准入

4.1 项目线索从哪里来?

科技项目线索通常来自:

  • 国家电网、南方电网及所属单位的正式采购公告;
  • 科技项目指南、科研需求征集或技术服务采购计划;
  • 电科院、科研院、经研院、省级电网公司及专业单位的需求;
  • 新型电力系统建设、数字化转型、人工智能、设备运检、调度控制、新能源消纳、储能、配电网和网络安全等重点方向;
  • 既有项目的二期建设、成果升级、扩大试点或推广应用需求。

需要注意:**提前了解业务需求不等于提前锁定项目。**所有对外沟通都必须遵守公平竞争、廉洁从业和招投标合规要求,不得接触评标专家,不得获取未公开的竞争信息,更不能以不正当方式影响采购结果。

4.2 建立项目机会卡

建议为每条线索建立一张"项目机会卡":

字段 需要记录的内容
项目基本信息 项目名称、采购人、代理机构、采购方式、标包范围
业务需求 要解决的实际问题、应用场景、现有系统和关键痛点
资格条件 企业资质、业绩、人员、财务、信用、联合体要求
评分结构 技术、商务、价格权重及关键加分项
竞争判断 潜在竞争者、我方优势、明显短板、差异化切入点
履约判断 周期、工作量、现场条件、数据条件、交付与验收难度
商业判断 预算上限、预计成本、现金流、回款条件、投入产出比
决策结论 投标、不投标、补充信息后再决策

4.3 供应商准入与资质维护

不要等公告发布后才开始准备准入材料。企业应长期维护:

  • 营业执照及基本账户信息;
  • 法定代表人证明和授权委托材料;
  • 企业信用、纳税和社会保险材料;
  • 质量、环境、职业健康、信息安全等体系证书;
  • 同类项目合同、发票、验收证明和用户评价;
  • 项目负责人及团队成员的劳动关系、职称、学历和业绩;
  • 软件著作权、专利、论文、标准、检测报告和获奖材料;
  • 平台账户、数字证书、电子签章及联系人信息。

所有证明材料都应建立"有效期台账",避免出现证书过期、人员信息不一致、合同关键页缺失、业绩无法对应或授权范围错误等低级问题。


五、阶段二:采购文件研判与投标策划

拿到采购文件后,第一件事不是立即写技术方案,而是完成结构化拆解。

5.1 建立合规响应矩阵

将采购文件中的所有要求转换成可追踪表格:

编号 文件条款 要求类型 响应位置 责任人 证明材料 状态 复核人
R-01 资格条件 必须满足 商务文件 商务负责人 营业执照、证书 已完成 法务
R-02 技术指标 实质性要求 技术方案第3章 技术负责人 指标响应表 编制中 总工
R-03 成果数量 验收要求 成果计划 项目经理 成果分解表 待确认 项目办
R-04 进度周期 合同要求 实施计划 项目经理 甘特图、里程碑 已完成 PMO

"合规响应矩阵"的价值在于:采购文件的每一条要求都有人负责、有材料支撑、有位置可查、有复核记录。

5.2 建立评分映射表

评分映射不是简单地抄写评分办法,而是回答三个问题:

  1. 评委在哪里看到我方响应?
  2. 我方用什么证据证明这一优势?
  3. 这一响应能否直接对应评分关键词?
评分项 评分关键词 我方响应策略 证据形式
技术理解 准确、深入、场景明确 给出现状、痛点、约束与需求边界 业务流程图、问题树
技术路线 先进、可行、完整 形成"理论---算法---系统---试点---验证"闭环 架构图、路线图、原型证明
团队能力 专业匹配、经验充分 人员角色与任务包一一对应 简历、证书、项目业绩
项目管理 进度清晰、风险可控 设置里程碑、评审门和升级机制 甘特图、RACI、风险台账
成果指标 明确、可量化、可验收 明确交付物、指标值、验证方法 成果验收矩阵

5.3 召开标前策划会

标前策划会至少要形成以下结论:

  • 投标总目标与核心竞争策略;
  • 对采购需求的统一理解;
  • 技术方案主线与创新点;
  • 成果、指标、进度和预算之间的对应关系;
  • 主笔、审核、商务、报价、平台操作和总协调责任人;
  • 关键时间节点与倒排计划;
  • 重大偏差、否决投标和履约风险清单;
  • 是否需要在规定时间内提出澄清问题。

六、阶段三:科技项目投标文件编制

科技项目标书通常不是"材料越多越好",而是要形成一条清晰的论证链:

业务问题明确 → 科学问题可研究 → 技术路线能落地 → 项目团队可执行 → 成果指标可验收 → 预算投入相匹配。

6.1 技术文件的推荐结构

第一部分:项目理解与需求分析
  • 项目背景与政策、行业环境;
  • 电网业务场景和现状;
  • 关键业务痛点;
  • 科学问题与工程技术问题;
  • 项目目标、范围及边界;
  • 采购需求逐条响应。

这一部分最忌讳堆砌宏观政策。高质量需求分析必须说明:谁在什么场景下遇到了什么问题,现有方法为什么不够,项目完成后将产生什么可验证的改进。

第二部分:技术方案与创新点

推荐按以下逻辑展开:

  1. 总体技术架构;
  2. 研究内容与任务分解;
  3. 关键技术路线;
  4. 算法、模型、装置或系统设计;
  5. 试验、测试和示范应用方案;
  6. 与现有技术的对比;
  7. 创新点及其验证方式。

创新点不能只写"首次""领先""填补空白",而应采用可验证表达:

针对某一具体问题,提出某种方法或装置,在某种边界条件下实现某项能力,并通过某种试验、数据或示范场景完成验证。

第三部分:项目实施与组织管理
  • 工作分解结构 WBS;
  • 项目组织架构;
  • 责任分配矩阵 RACI;
  • 总体计划和阶段计划;
  • 里程碑与阶段评审;
  • 沟通、汇报和问题升级机制;
  • 质量、风险、变更和文档管理。
第四部分:项目团队与研究基础
  • 项目负责人及核心成员;
  • 人员专业方向与任务匹配关系;
  • 同类项目经验;
  • 已有专利、论文、标准、软件和平台;
  • 实验室、设备、算力、数据和测试条件;
  • 产学研协同基础。

团队材料的重点不是"简历数量",而是证明每个关键任务都有合适的人承担。

第五部分:成果及验收指标

科技项目常见成果包括:

  • 研究报告和技术报告;
  • 算法、模型或方法;
  • 样机、装置、系统或软件平台;
  • 数据集、接口、模型文件和源代码;
  • 专利、论文、标准和软件著作权;
  • 测试报告、第三方检测报告;
  • 试点应用和示范证明;
  • 培训材料、用户手册和运维文档。

成果描述必须回答五个问题:

  1. 交付什么?
  2. 交付到什么程度?
  3. 用什么指标衡量?
  4. 由谁、在什么环境下验证?
  5. 用什么材料证明已经完成?
第六部分:数据安全、网络安全、保密与知识产权

涉及电网数据、业务系统、现场设备或人工智能模型时,应重点说明:

  • 数据来源与授权边界;
  • 数据分级分类、脱敏、存储、传输与销毁;
  • 开发、测试和生产环境隔离;
  • 账户、权限、日志和审计;
  • 第三方软件及开源组件合规;
  • 源代码、模型、数据集和文档交付边界;
  • 背景知识产权与项目成果知识产权的区分;
  • 专利申请、论文发表和成果公开的审批要求;
  • 保密期限、涉密人员和资料载体管理。

6.2 商务文件的核心

商务文件必须做到"真实、有效、完整、一致、可核验"。重点检查:

  • 投标函及法定代表人授权;
  • 企业基本资格和专项资格;
  • 企业及人员业绩;
  • 财务、税务、信用和社保材料;
  • 联合体协议或分包安排(如项目允许);
  • 商务偏差表;
  • 廉洁、保密、信用及合规承诺;
  • 文件签字、盖章和页码索引。

常见问题不是"没有材料",而是名称不一致、日期不衔接、证明链不完整、材料与评分项不对应。

6.3 报价文件的核心

科技项目报价应建立在工作分解结构和资源测算基础上。建议至少考虑:

  • 人员投入与人月成本;
  • 软件、硬件、仪器和试制成本;
  • 试验、测试及第三方检测费用;
  • 调研、差旅、会议和培训费用;
  • 知识产权、标准和成果出版费用;
  • 项目管理、质量保证和售后服务成本;
  • 税费、风险准备和合理利润。

报价既不能脱离最高限价,也不能为了低价中标而忽略真实履约成本。异常低价可能降低方案可信度,更可能在后续实施中造成资源不足、成果缩水或合同违约。

6.4 三轮内部评审机制

建议设置三轮评审:

评审轮次 重点
第一轮:内容评审 需求理解、技术路线、创新性、成果和实施可行性
第二轮:一致性评审 技术、商务、报价、人员、周期和成果之间是否一致
第三轮:合规终审 资格条件、否决条款、格式、签章、授权、文件命名和上传要求

终审时应由未深度参与编写的人员进行"陌生人检查",因为主笔往往容易忽略自己已经习惯的错误。


七、阶段四:电子递交、开评标与中标确认

7.1 递交前检查

电子投标不是简单地点击"上传"。建议提前完成:

  • 平台账户、权限和联系人确认;
  • 数字证书、电子签章有效性检查;
  • 投标工具与操作环境检查;
  • 文件格式、大小、命名和目录检查;
  • 签字、盖章、加密和生成文件检查;
  • 上传、回读或模拟解密测试;
  • 网络、电源和备用设备准备;
  • 上传成功回执、截图和日志留存。

不要把首次上传安排在截止时刻。平台拥堵、文件损坏、证书异常、工具版本不兼容和网络故障,都可能造成无法补救的后果。

7.2 开标与评审

常见评审链条包括:

  1. 文件接收与开标;
  2. 资格审查;
  3. 符合性或响应性审查;
  4. 技术、商务和价格详细评审;
  5. 必要的澄清、说明或补正;
  6. 推荐中标候选人;
  7. 候选人公示;
  8. 中标结果公告;
  9. 中标通知书发放。

具体顺序和名称可能因公开招标、竞争性谈判、询价或其他采购方式而不同,必须以项目文件为准。

7.3 澄清的基本原则

收到澄清要求后,应当:

  • 由统一接口人接收和组织回复;
  • 只回答对方提出的问题;
  • 语言准确,依据清晰,证据充分;
  • 不擅自改变投标实质性内容;
  • 不作超出授权范围的新承诺;
  • 完成技术、商务和法务联合审核;
  • 按规定渠道和时限提交并留档。

7.4 未中标后的正确动作

未中标并不意味着流程结束。项目团队应开展结构化复盘:

  • 资格与符合性是否存在问题;
  • 技术方案得分短板在哪里;
  • 业绩和团队证明是否充分;
  • 报价是否有竞争力且逻辑合理;
  • 文件表达是否便于评委快速识别得分点;
  • 是否需要依法依规提出异议;
  • 哪些材料可沉淀为下一次投标资产。

异议或投诉必须基于事实、规则和有效证据,不应演变为情绪化表达或恶意投诉。


八、阶段五:合同谈判、任务书与项目启动

中标不是项目结束,而是履约责任正式开始。

8.1 从投标文件到合同基线

合同谈判的核心任务,是把投标阶段的承诺转化为清晰、可执行、可验收的合同条款。重点核对:

  • 项目范围与不包含事项;
  • 技术目标与成果指标;
  • 交付物清单、格式和载体;
  • 项目周期、里程碑和提交时间;
  • 合同价款、付款节点、发票和税率;
  • 验收主体、验收方式、环境和判定标准;
  • 双方人员、场地、设备、数据和接口责任;
  • 需求变更、工期调整和费用调整机制;
  • 数据安全、网络安全和保密义务;
  • 知识产权权属、许可和成果发表规则;
  • 违约责任、质保服务和争议解决。

尤其要防止三类问题:

  1. 投标文件承诺过多,但合同中没有明确实现条件;
  2. 合同新增实质性义务,但预算和周期没有同步调整;
  3. 验收指标表述模糊,导致项目完成后无法形成一致结论。

8.2 项目启动会应形成什么?

启动会不是一次礼仪性会议,至少应确认:

  • 项目目标、范围和成功标准;
  • 双方组织架构与联系人;
  • WBS、里程碑和总进度计划;
  • 需求、数据、现场和系统接口;
  • 交付物和验收证据;
  • 例会、报告和问题升级机制;
  • 风险、变更、质量和安全管理流程;
  • 近期任务及责任人。

启动会后应形成会议纪要、基线计划、责任矩阵、沟通机制和首期行动清单。


九、阶段六:研发实施与过程管控

科技项目的不确定性高于普通交付项目,因此过程管理不能只盯"是否按时提交报告",还要持续判断技术路线是否仍然可行。

9.1 推荐的项目治理结构

角色 主要职责
项目领导或指导组 重大事项决策、资源协调、方向把关
项目负责人 对目标、进度、质量、成本和交付总体负责
技术负责人 技术路线、关键方案、技术评审和难题攻关
任务负责人 对具体工作包、成果和节点负责
项目管理办公室 计划、会议、文档、风险、变更和汇报管理
质量与安全人员 质量检查、数据安全、网络安全和保密监督

9.2 六条过程控制主线

1. 进度控制

把合同总周期拆分为任务包、里程碑和周/月度行动项。对关键路径任务设置提前预警,不以"整体完成百分比"掩盖核心任务延期。

2. 技术质量控制

对需求、总体方案、详细设计、算法模型、样机系统、试验方案和验收材料设置分级评审。所有评审意见均应记录、分派、整改和关闭。

3. 经费与合同控制

建立预算科目、合同金额、实际发生、预计发生和偏差分析台账。发票、付款、采购、外协和审计材料应同步归集,不能等结题时集中补资料。

4. 风险与问题控制

风险是尚未发生但可能影响项目的事项,问题是已经发生的偏差。二者应分别管理。

字段 风险台账示例
风险描述 现场数据无法按计划提供
概率与影响 中概率、高影响
预防措施 提前确认数据目录、权限和脱敏方案
应急措施 使用仿真数据完成算法预验证,真实数据到位后再校准
责任人 数据负责人
触发条件 计划日期前仍未获得数据授权
5. 变更控制

任何涉及范围、指标、周期、预算、数据、系统接口或成果形式的变化,都应形成正式变更记录。变更至少需要说明:变更原因、影响分析、替代方案、审批意见和基线更新结果。

6. 数据与网络安全控制

涉及生产控制、调度运行、设备状态、客户信息或内部业务数据时,应落实最小权限、环境隔离、脱敏使用、传输保护、访问日志、介质管理和到期清理。未经授权,不得将项目数据上传至公共网盘、公共代码仓库或第三方人工智能服务。

9.3 里程碑评审应看什么?

阶段评审不应只看 PPT,而应检查:

  • 阶段目标是否完成;
  • 核心技术假设是否得到验证;
  • 指标是否有数据支撑;
  • 代码、模型、样机或系统是否可运行;
  • 试验环境和数据是否具有代表性;
  • 风险和问题是否闭环;
  • 下一阶段技术路线是否需要调整;
  • 成果材料是否同步沉淀。

十、阶段七:成果形成、预验收与正式验收

10.1 建立"成果---指标---证据"矩阵

项目验收最重要的管理工具不是最终汇报 PPT,而是可追溯的验收矩阵:

合同/任务书条款 投标承诺 成果交付物 验证方法 验收证据 状态
指标 A 提升某项能力 算法与技术报告 对比试验 原始数据、报告、日志 完成
系统交付 建设原型系统 软件、源代码、手册 功能测试 测试报告、部署记录 完成
示范应用 完成现场验证 示范应用方案 现场运行 用户证明、运行记录 进行中

它把五类材料连接起来:

采购要求 → 投标响应 → 合同义务 → 项目成果 → 验收证据。

10.2 常见验收材料

根据项目要求,验收包通常可能包括:

  • 项目工作报告;
  • 项目技术报告;
  • 研究报告和专题报告;
  • 合同、任务书及变更文件;
  • 里程碑材料和会议纪要;
  • 软件、源代码、模型、样机或系统;
  • 安装部署、用户操作和运维手册;
  • 测试方案、测试数据和测试报告;
  • 第三方检测或评价材料;
  • 专利、论文、标准和软件著作权证明;
  • 示范应用及用户使用证明;
  • 经费决算、发票凭证及审计材料;
  • 知识产权、数据安全和保密材料;
  • 成果汇总表及验收汇报材料。

具体材料以合同、任务书和项目单位验收通知为准。

10.3 预验收的五项检查

正式验收前,建议至少完成:

  1. **完整性检查:**所有合同成果是否齐全;
  2. **一致性检查:**成果名称、指标值、数据和版本是否一致;
  3. **真实性检查:**试验数据、运行记录和证明材料是否可追溯;
  4. **可用性检查:**系统、样机、代码和文档能否正常交付、部署和复现;
  5. **合规性检查:**经费、采购、知识产权、数据和保密要求是否满足。

国家电网系统公开信息中可以看到科技项目验收和成果转化的实际案例;相关单位也依据科技成果转化管理要求开展知识产权许可与成果推介。这说明"通过验收"不是终点,成果后续应用与转化同样重要。

参考:国家电网系统科技项目验收公开案例国家电网科技成果转化意向公告


十一、阶段八:项目归档、后评价与成果转化

11.1 项目归档

建议按以下目录形成标准档案包:

text 复制代码
00_项目总览与目录
01_采购公告与采购文件
02_答疑澄清与变更文件
03_投标文件与递交回执
04_中标通知与合同任务书
05_项目计划与组织管理
06_需求、设计与技术方案
07_研发过程与版本记录
08_试验测试与现场应用
09_成果与知识产权
10_经费、付款与审计材料
11_预验收与正式验收
12_整改闭环与移交材料
13_后评价与成果转化

文档应包含明确的版本号、日期、编制人、审核人和批准状态。软件类项目还应归档源代码版本、依赖环境、构建说明、模型参数、数据库字典、接口文档及安全配置说明。

11.2 后评价

项目后评价可以从五个维度展开:

  • **目标完成度:**合同及任务书指标是否完成;
  • **技术先进性:**成果相对原有方法是否形成实质改进;
  • **工程可用性:**成果是否能够在真实业务环境稳定运行;
  • **经济与管理效益:**是否降低成本、提高效率、改善安全或支撑决策;
  • **推广价值:**是否具备跨单位、跨区域或规模化应用条件。

11.3 成果转化路径

科技成果可根据实际情况采用:

  • 在项目单位内部试点和推广;
  • 扩大示范范围;
  • 形成产品、装置或平台;
  • 申请专利并实施许可;
  • 形成企业标准、行业标准或团体标准;
  • 孵化后续科研或工程项目;
  • 参与科技奖励申报;
  • 形成技术服务和产业化解决方案。

成果转化前必须重新确认知识产权权属、许可范围、保密义务、数据使用权限和成果公开条件。


十二、最常见的十二类失败点

投标阶段

  1. 未满足资格条件或证明链不完整;
  2. 忽略实质性条款和否决投标条件;
  3. 技术方案宏大但无法对应采购需求;
  4. 创新点只有口号,没有对比和验证方案;
  5. 团队、业绩与任务分工不匹配;
  6. 技术文件、商务文件和报价文件相互矛盾;
  7. 签字、盖章、授权、命名或上传操作错误;
  8. 报价过低,无法支撑真实履约。

履约与验收阶段

  1. 投标承诺没有转化为项目计划和责任人;
  2. 需求变化只在口头沟通,没有履行变更程序;
  3. 项目最后阶段才补测试、经费和知识产权材料;
  4. 只完成论文或报告,没有形成可验证、可交付、可应用的工程成果。

十三、建议建立的五张核心管理表

如果团队只想从本文带走一套最实用的工具,建议建立以下五张表:

表格 使用阶段 核心作用
机会评估表 投标前 判断是否投标及投入多少资源
合规与评分响应矩阵 标书编制 保证不漏项并提高得分点可见性
成果指标与验收矩阵 投标至验收 保证每项承诺都有交付物和证据
风险、问题与变更台账 项目实施 控制不确定性并形成审批留痕
项目档案与版本清单 全过程 确保材料真实、完整、可追溯

其中最关键的是"成果指标与验收矩阵"。建议在投标阶段建立,中标后根据合同和任务书更新,并贯穿整个项目周期。


十四、全过程检查清单

投标前

  • 已确认公告来源和项目真实性;
  • 已完成供应商注册与数字证书准备;
  • 已检查全部资格条件;
  • 已完成投标价值与履约能力评估;
  • 已形成投标决策和团队分工。

标书编制与递交

  • 已建立合规响应矩阵;
  • 已建立评分映射表;
  • 技术、商务和报价保持一致;
  • 成果指标均明确且可验收;
  • 已完成内容、一致性和合规三轮评审;
  • 已完成电子签章、加密、上传和回执留存。

中标与合同

  • 已领取并核对中标通知书;
  • 已梳理全部投标承诺;
  • 合同、任务书与投标文件保持衔接;
  • 已明确成果、指标、付款、验收和知识产权;
  • 已建立项目基线并召开启动会。

研发实施

  • 已建立 WBS、RACI 和里程碑计划;
  • 已建立风险、问题和变更台账;
  • 阶段成果均经过技术和质量评审;
  • 经费、合同和审计材料同步归集;
  • 数据安全、网络安全和保密措施已落实。

验收与转化

  • 合同指标均有对应验收证据;
  • 已完成预验收和问题整改;
  • 软件、样机、报告、数据和文档可完整移交;
  • 知识产权和成果公开边界已确认;
  • 已完成正式验收、归档和后评价;
  • 已制定试点推广或成果转化计划。

十五、结语

国家电网与南方电网科技项目的竞争,表面上是企业资质、技术方案、项目团队和报价之间的竞争,本质上则是需求理解能力、科研创新能力、工程实现能力与全过程管理能力的综合竞争

真正高水平的项目团队,会在投标阶段就考虑合同履约,在方案设计阶段就考虑验收证据,在科研实施阶段就考虑成果推广。

最终形成的不是一份孤立的投标文件,而是一条完整的价值链:

以真实需求定义项目,以技术创新形成方案,以规范管理保障履约,以客观证据支撑验收,以成果转化创造长期价值。

这才是国家电网与南方电网科技项目"投标---中标---履约---验收---转化"全生命周期管理的核心。


参考资料

  1. 国家电网有限公司新一代电子商务平台应用公告
  2. 南方电网供应链统一服务平台招标公告示例
  3. 南方电网供应链统一服务平台
  4. 国家电网系统科技项目验收公开案例
  5. 国家电网科技成果转化意向公告

相关推荐
搞科研的小刘选手3 个月前
【能源电气方向专题研讨会】第二届能源技术与电气工程国际学术会议(ETEE 2026)
能源·电网·新能源·储能·电子·电气·电压
搞科研的小刘选手3 个月前
【能源电力方向研讨会】第五届能源与电力系统国际学术会议 (ICEEPS 2026)
能源·电网·储能·电力·可再生能源·电子技术·电气设备
拓朗工控4 个月前
当大模型遇上大电网:算力与电力的“双向奔赴”
大模型·算力·电网·电力
tzy2335 个月前
为什么电网负荷变化影响的是频率
电网·频率·发电机·有功功率
tzy2335 个月前
为什么无功增加,影响的是电压
电网·电感·电压·电阻·无功功率·电抗
信道者5 个月前
爱尔兰微电网破局:欧洲数据中心在AI时代如何“自给自足”?
人工智能·物联网·电网
lynn-fish6 个月前
标讯 “加速度”:AI 如何重构电力招投标的决策与效率
人工智能·ai·电网·电力·招投标·标讯
lynn-fish7 个月前
国网江苏重磅招标!899套线路监测装置集采
电网·电力·国网·标讯·招标·投标
lynn-fish7 个月前
60.34亿配网设备招标收官!南方电网25-2框架中标分析
人工智能·电网·电力·南方电网·标讯·招标·投标
