Excel甘特图

1. 创建表格(Excel2021)

只有天数是使用公式计算的

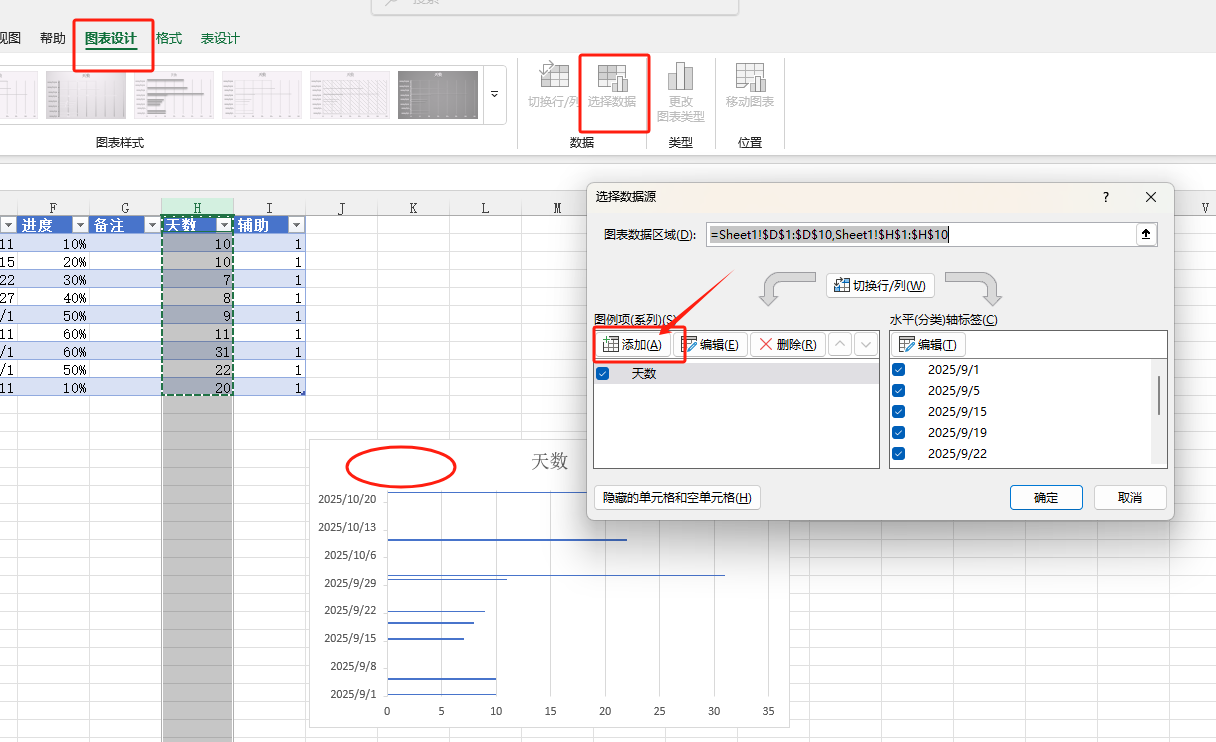

选中表格按Ctrl + T,将表格设置为超级表格

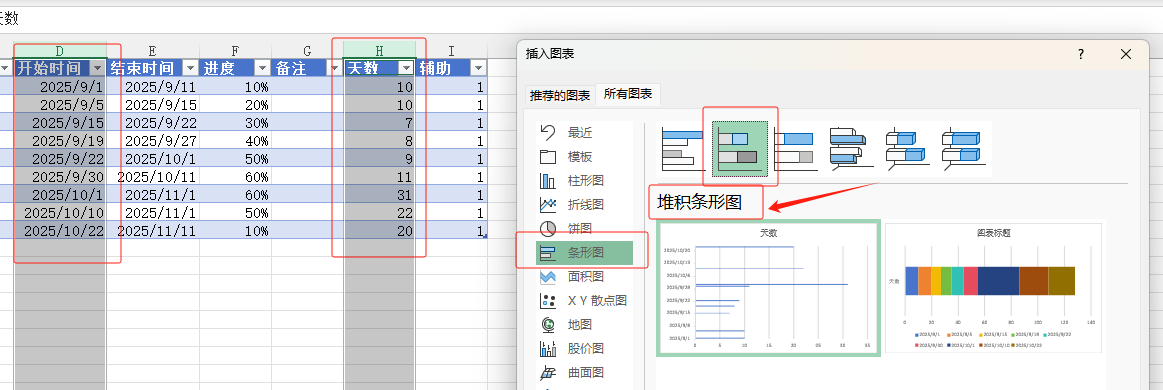

2. 创建堆积条形图

3. 添加设置图例项

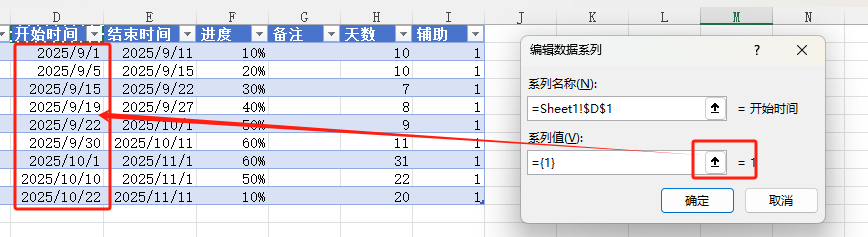

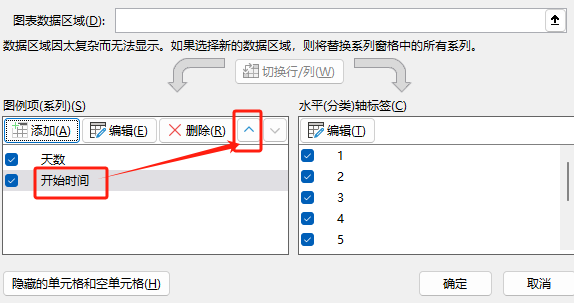

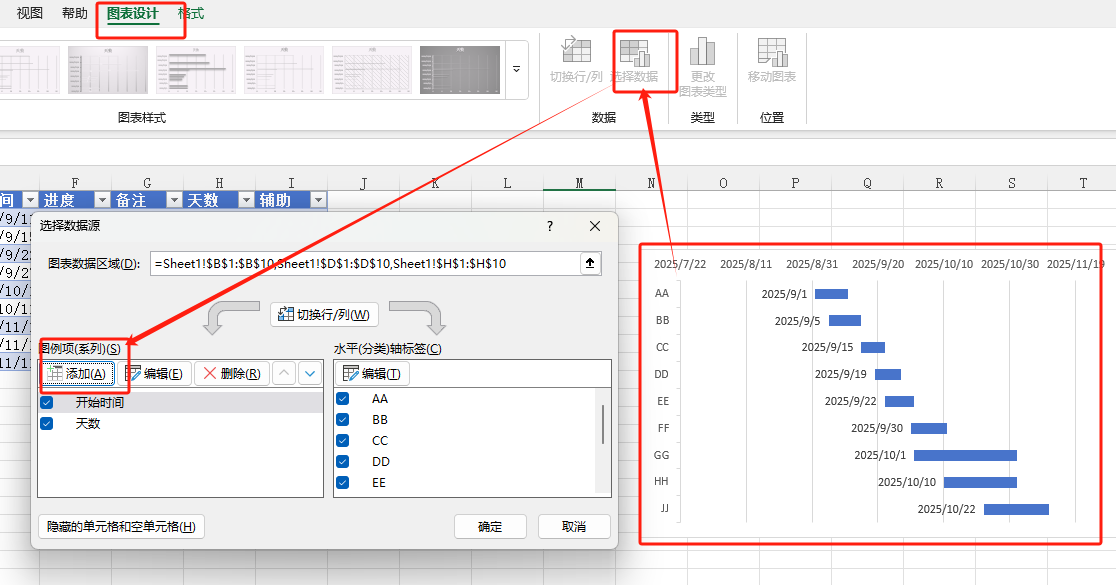

3.1 添加开始时间

3.2 修改图例项顺序

3.3 编辑轴标签

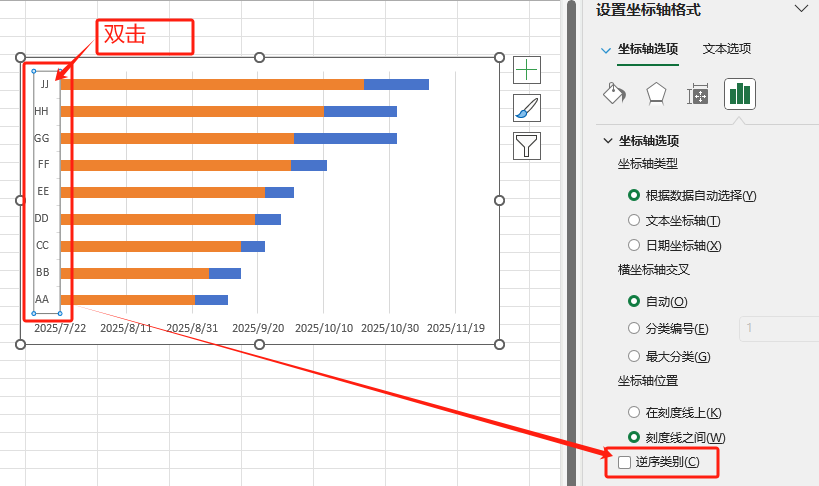

3.4 Y轴逆序类别

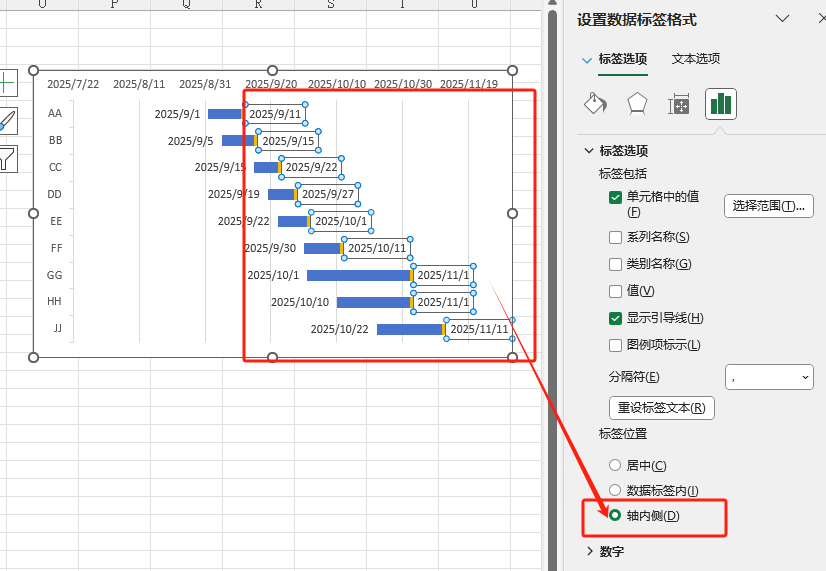

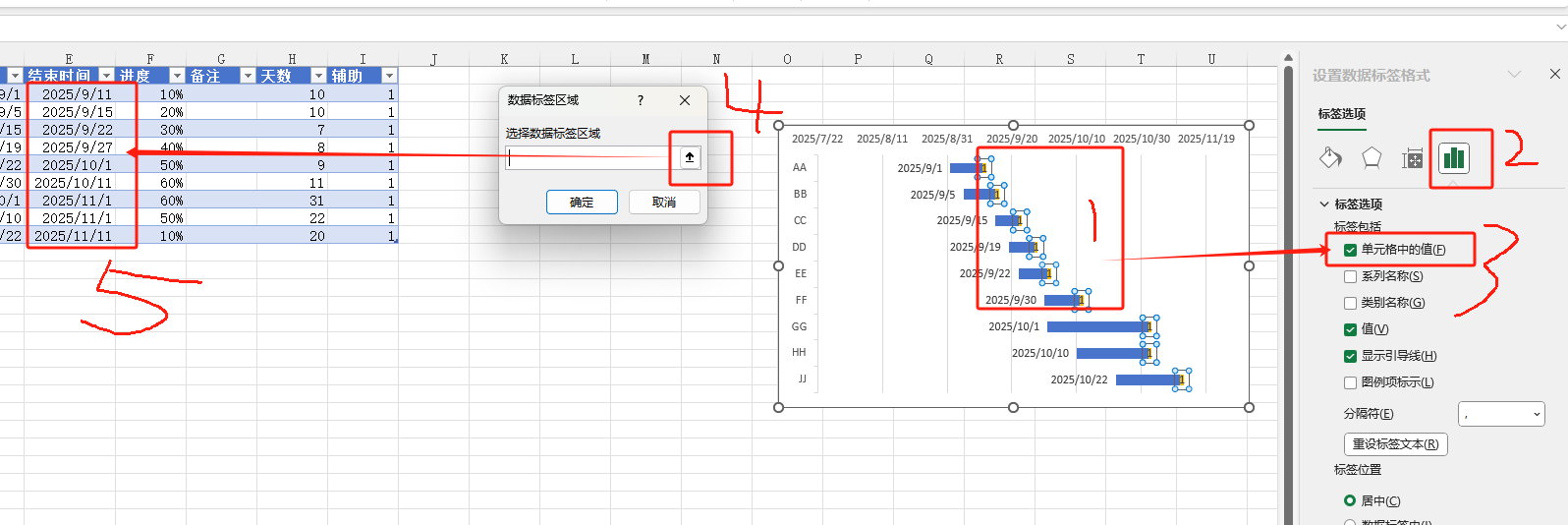

3.5 添加开始时间数据标签

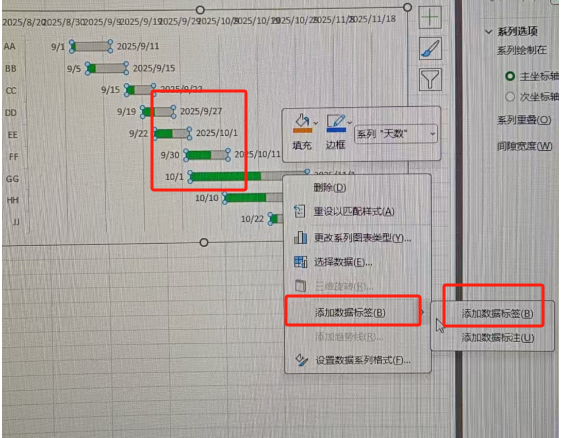

选择 所用橘色图,右键点击,添加数据标签--》添加数据标签

设置标签显示 位置

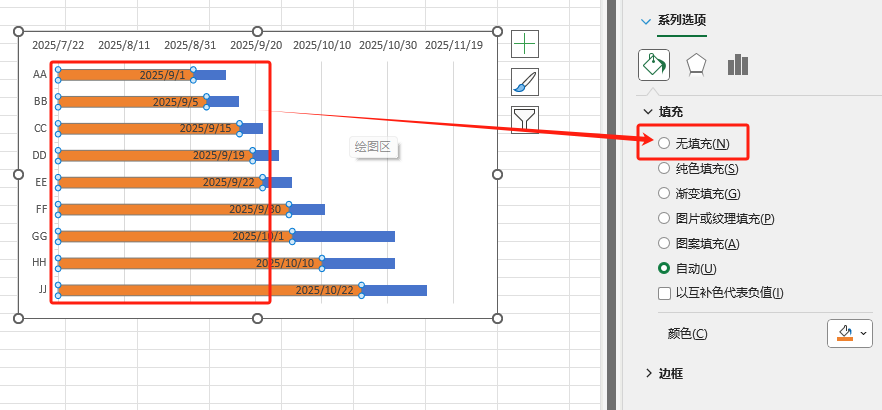

3.6 隐藏橘色条形图

4. 添加结束时间图例项

4.1 添加图例项

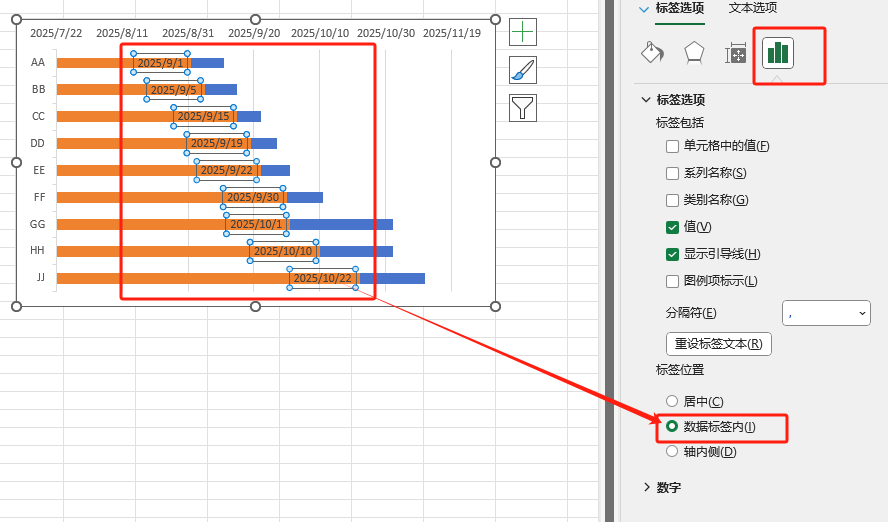

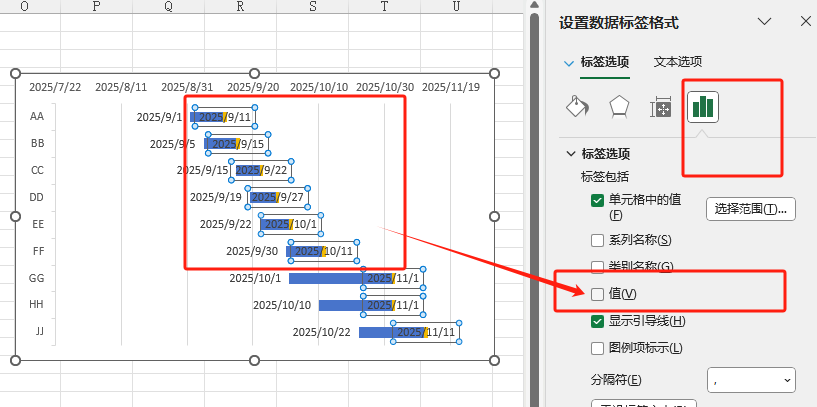

4.2 选择 所用黄色图,右键点击,添加数据标签--》添加数据标签

4.3 添加 单元格中的值

4.4 勾掉 值

4.5 设置显示位置

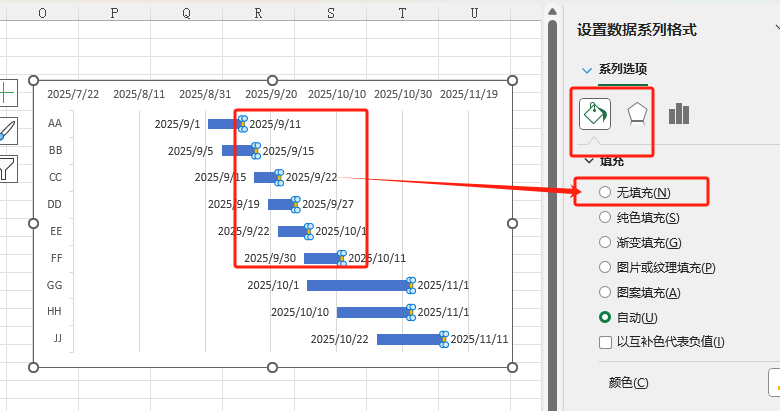

4.6 设置无填充

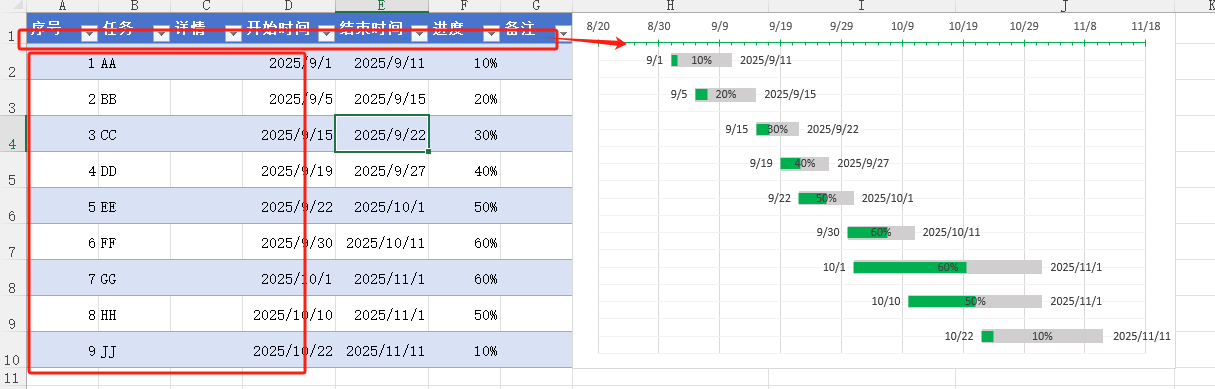

5. 修改起始时间

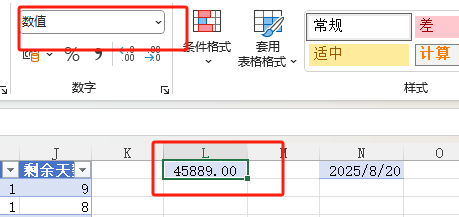

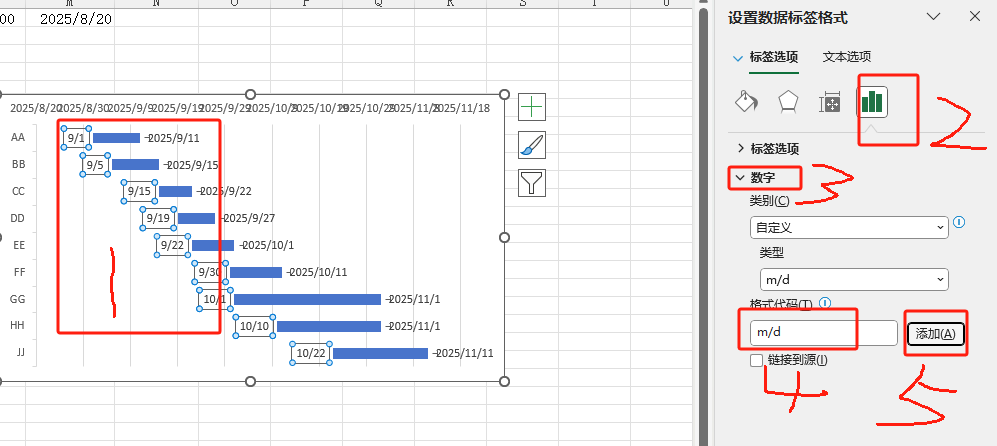

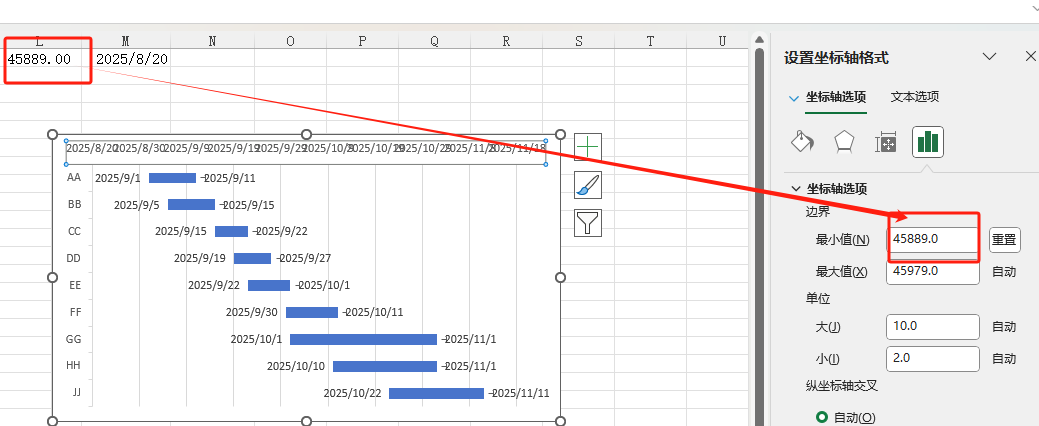

5.1 时间转成数值

5.2 修改起始日期格式

结束时间是标签形式的,好像修改不了格式

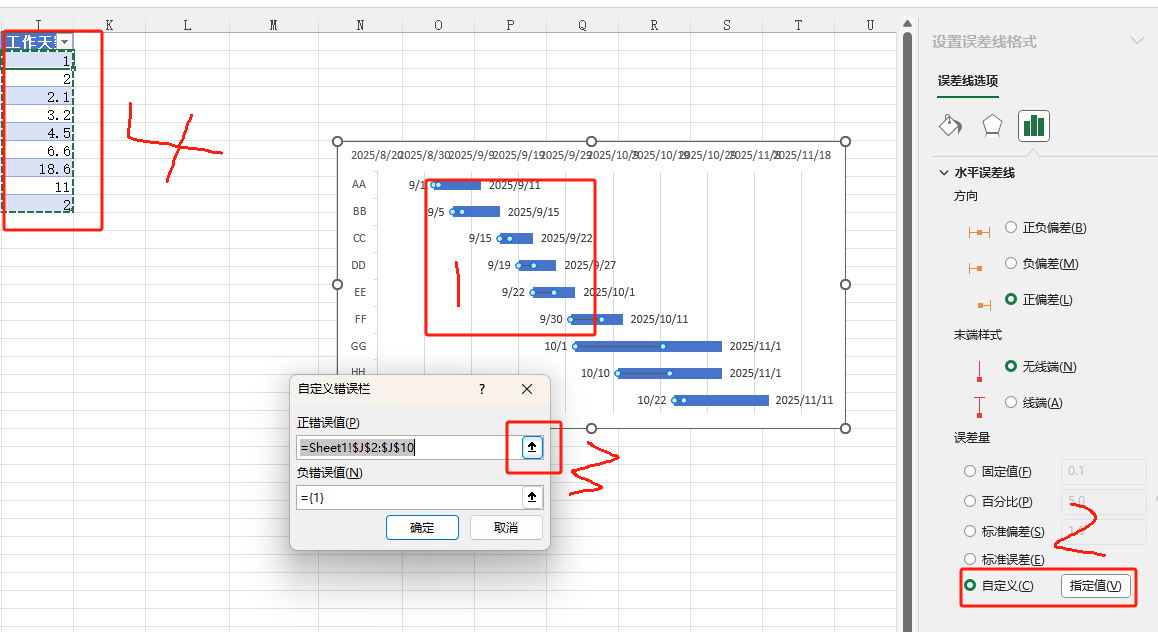

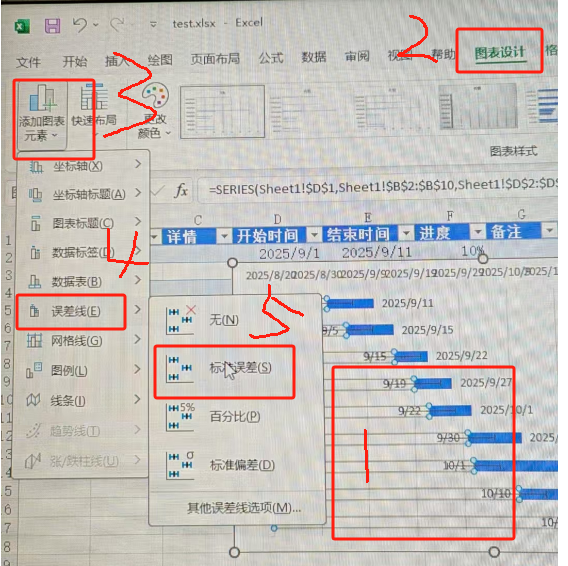

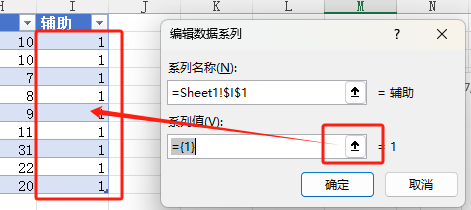

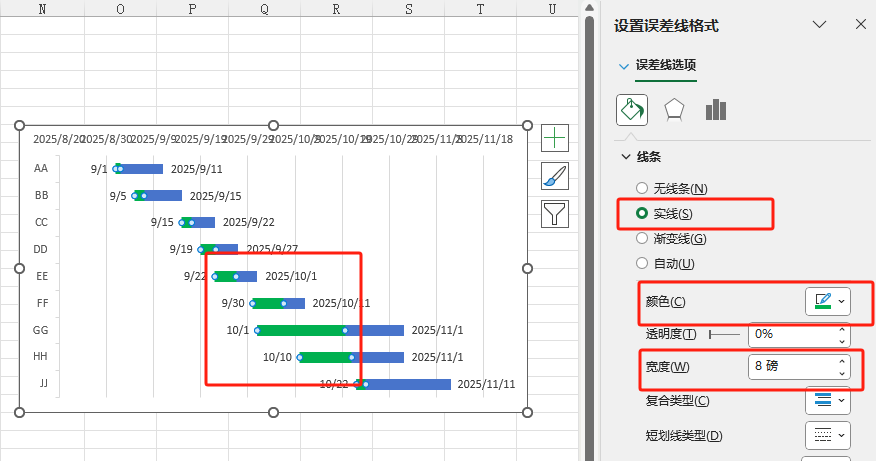

6. 添加误差线--标准误差

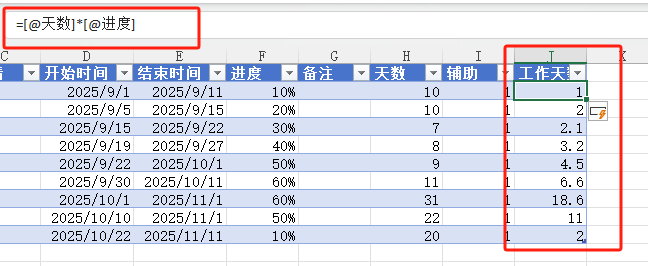

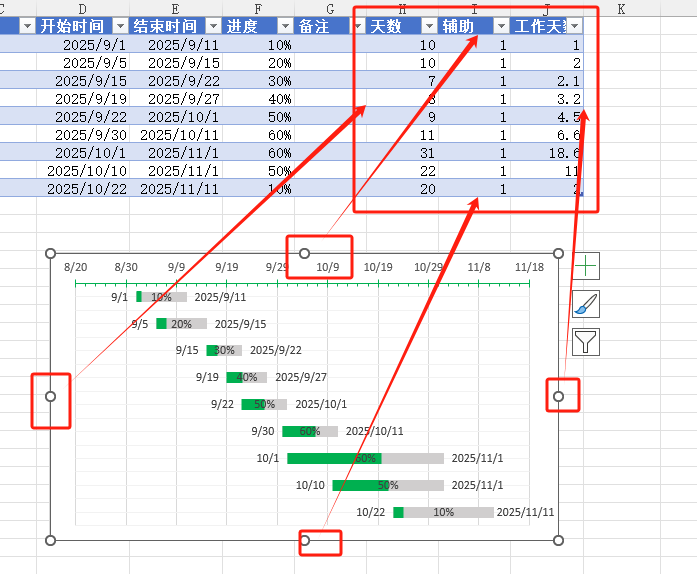

6.1 添加工作天数辅助列

6.2 选中原来隐藏的开始时间条形图,添加误差线

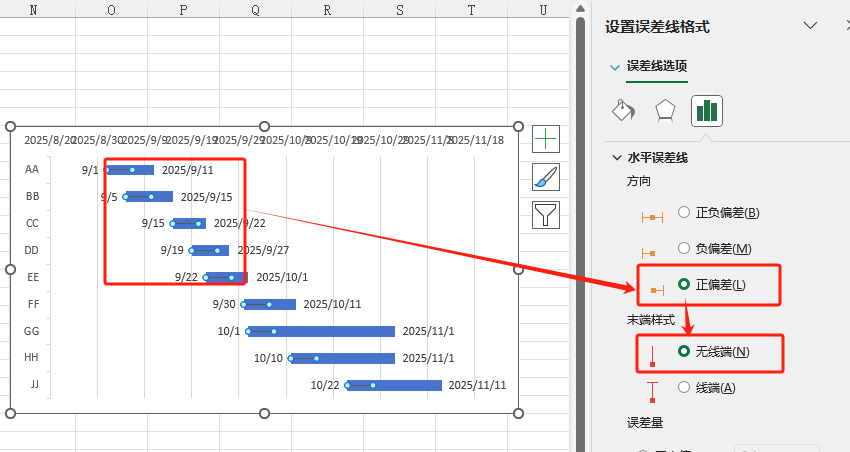

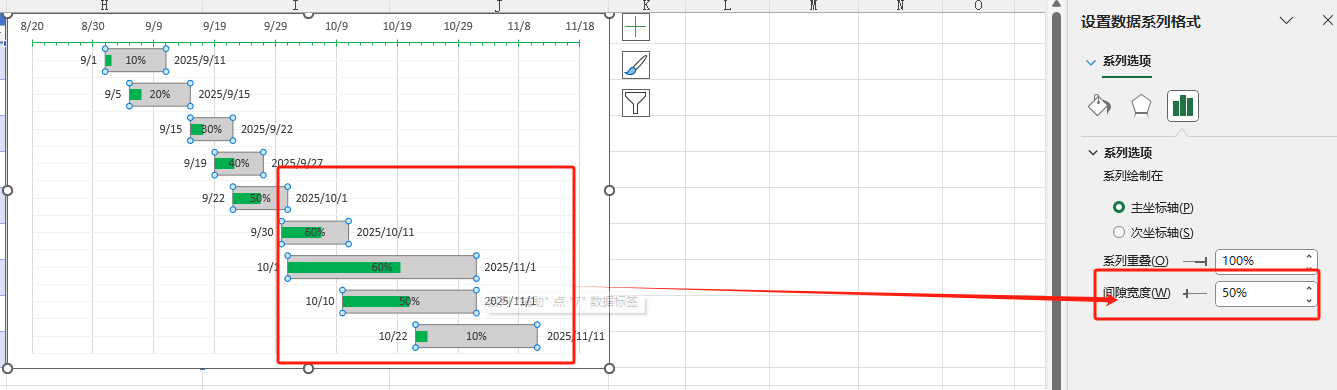

6.3 设置 正偏差和 无线端

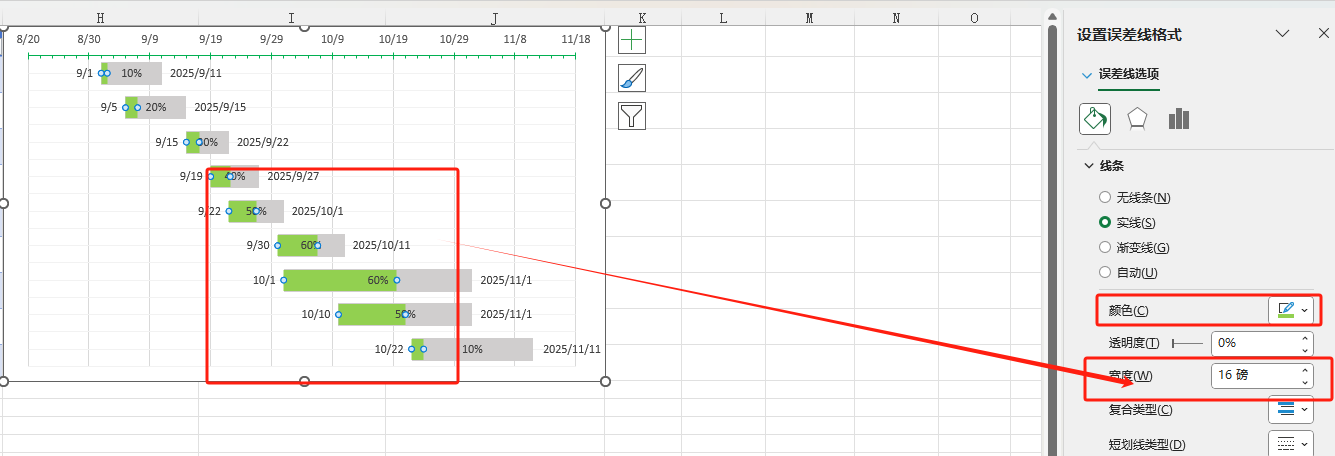

6.4 调整误差线的颜色宽度等

误差线 的宽度好像只能是固定的,这就导致 天数的条形图变宽时,误差线不能跟随变宽

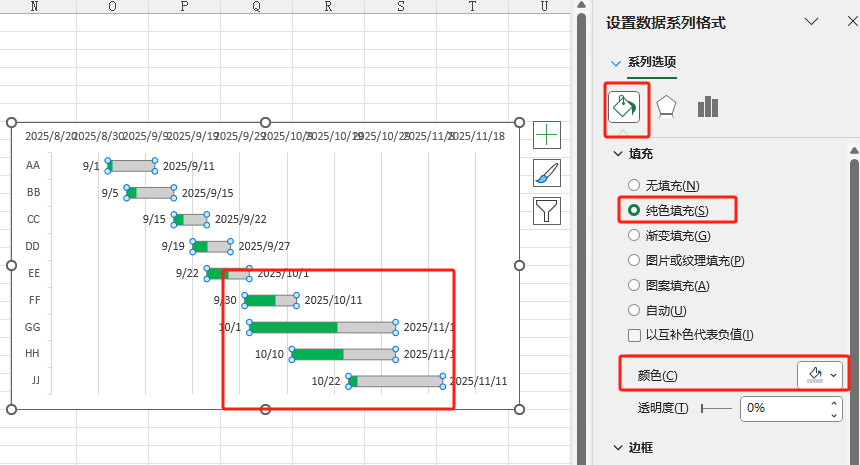

6.5 修改一下天数填写图的颜色

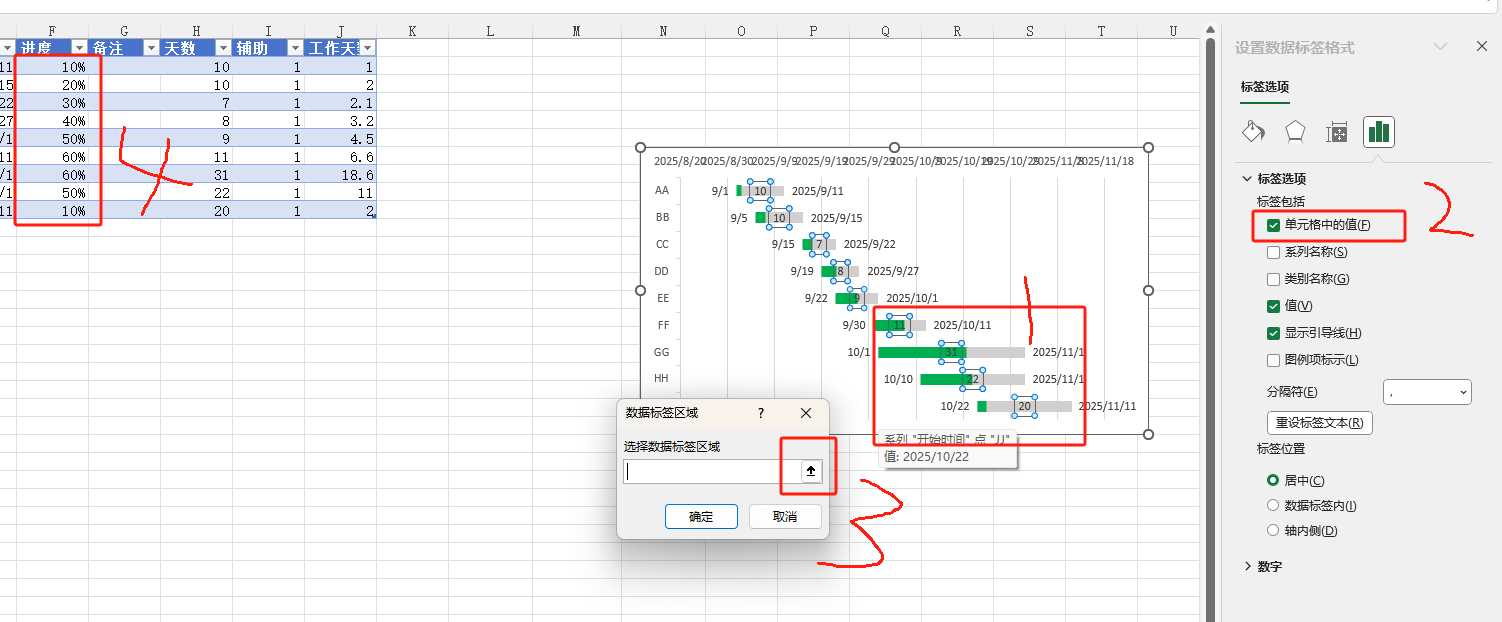

7. 修改天数条形图添加数据标签

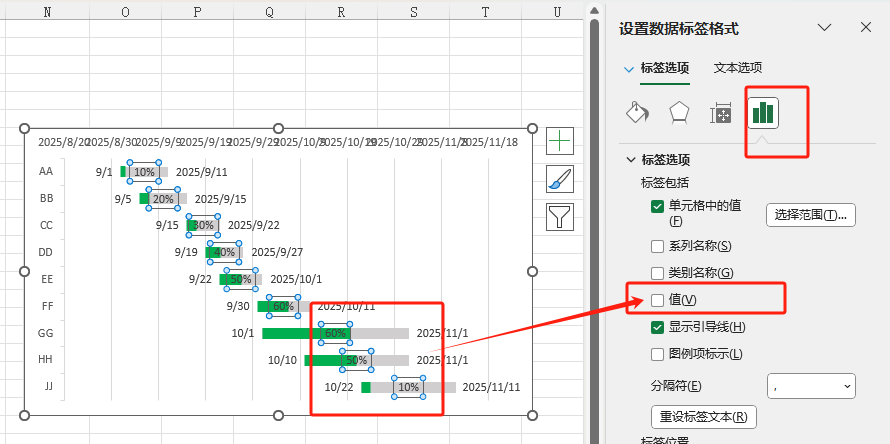

4.3 添加 单元格中的值

4.4 勾掉 值

8. 设置X轴时间

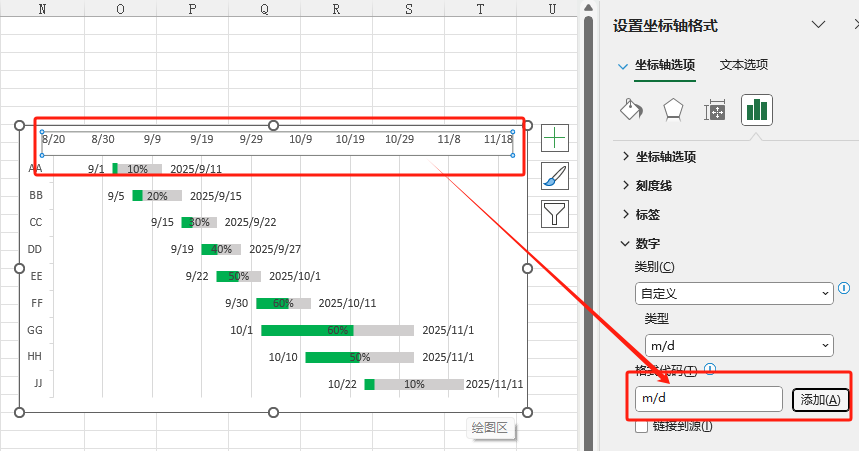

8.1 设置时间格式

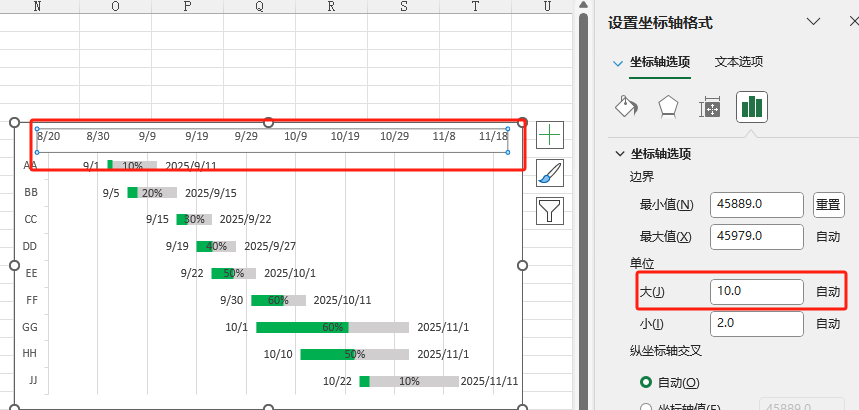

8.2 设置时间间隔

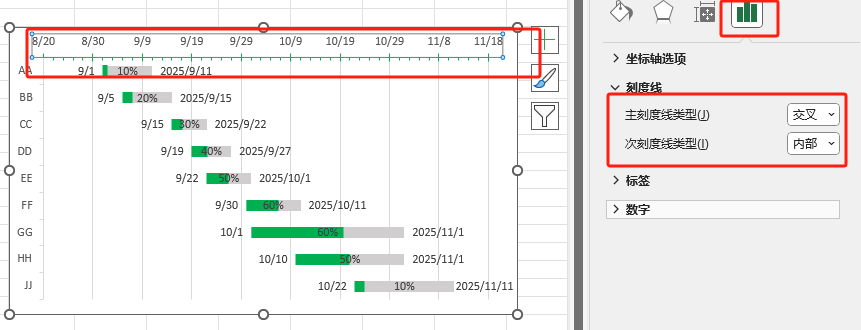

8.3 设置时间刻度线

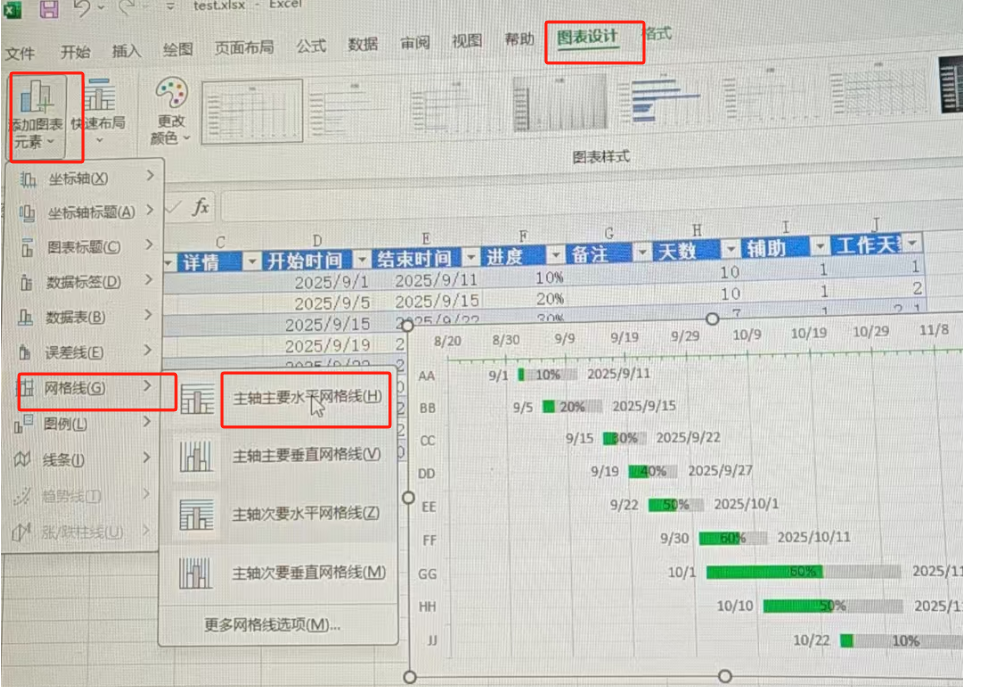

8.4 设置图形网格线

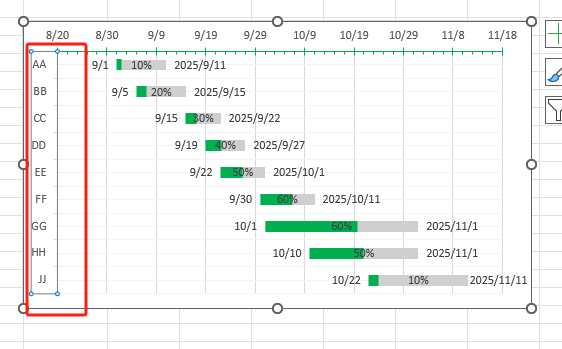

9. 去掉Y轴任务名

选中按delete

10. 其他设置甘特图

10.1 条形图吸附单元格线

这样图形可以跟着吸附的单元格线伸缩

10.2 调整表格数据行高度以及调整表头行的下边框与右边途中X轴绿色时间刻度平齐

10.3 调整天数条形图的宽度

10.4 调整绿色条形图的宽度

如果数据表格行被拉高,天数的条形图会被自动拉高,此时绿色的误差线条形图则不会自动拉高,就会出现两个条形图高度有落差。拉低亦之

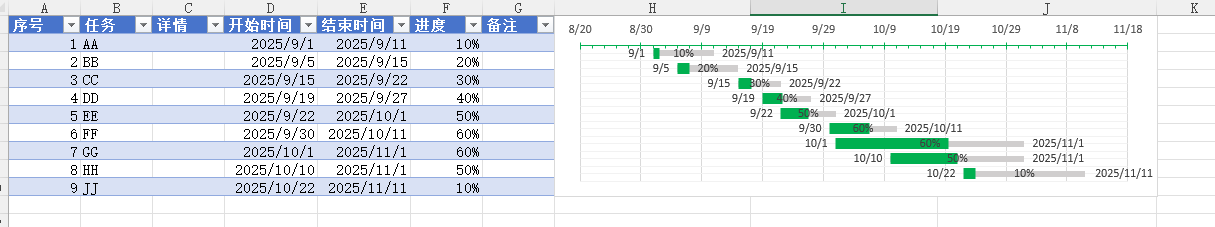

11. 数据表格添加任务,甘特图会自动增加一行

1 但是好似设计公式计算的需要处理一下,如果整行复制涉及公式的会是错的

2 美观以及图形放置位置自行调整

3 辅助那一列可以使用计算公式填写,这样添加行的时候值复制甘特图前面的行就行了

=@序号/@序号

4 图片其实还可以设置为透明色,配合其他网格线可能更美观

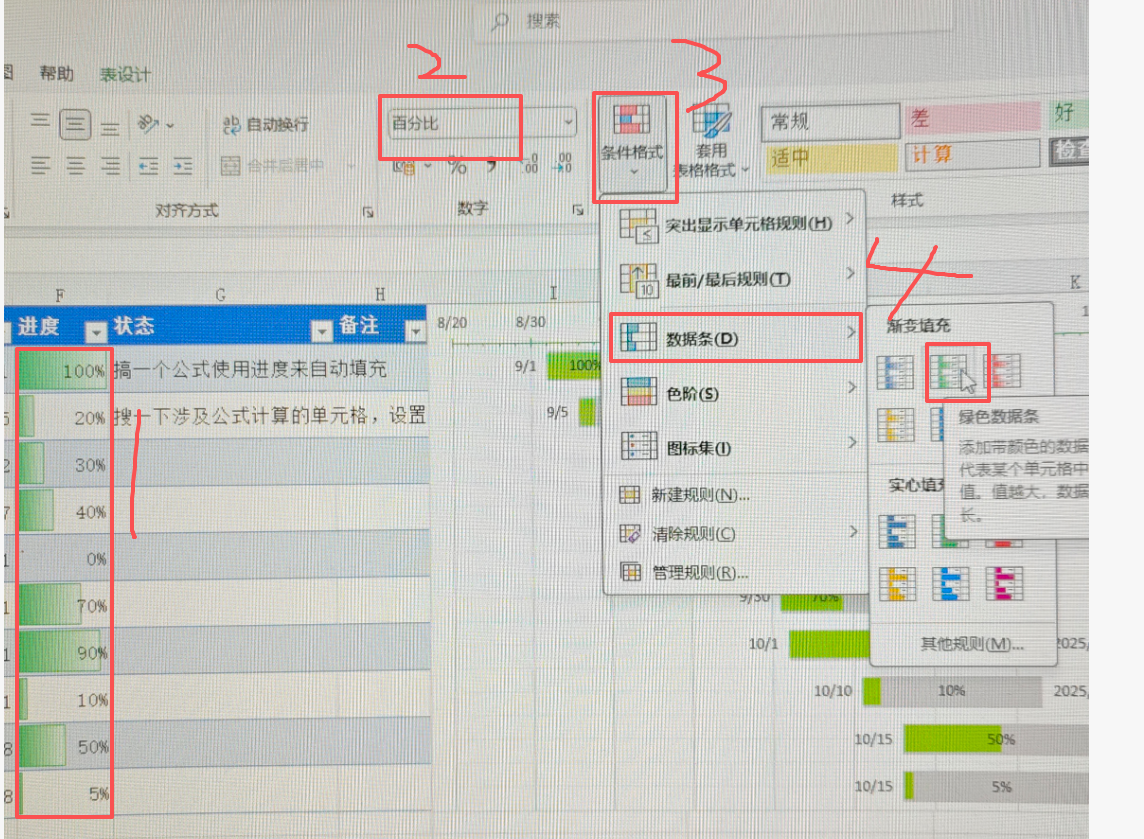

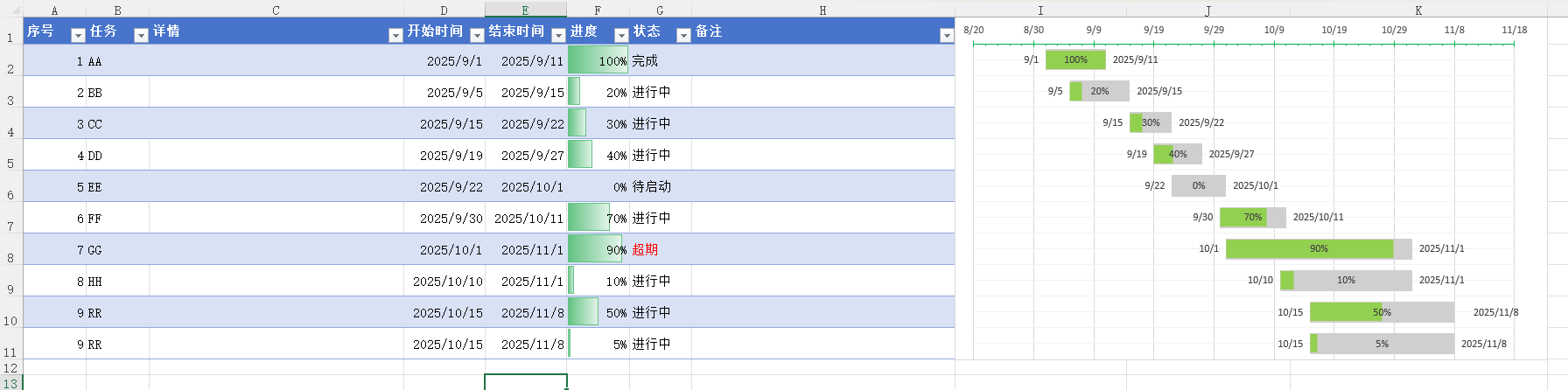

12. 百分比单元格可以显示进度

13. 增加一个状态列来标记状态

根据当前时间和结束日期以及进度对比

具体判断逻辑和公式具体分析

14. 最终状态

相关推荐
项目管理实用笔记6 天前
甘特图怎么画?项目排期入门指南
项目管理·团队开发·甘特图·敏捷流程·看板
进度猫8 天前
5个甘特图高阶用法,不止简单排工期
大数据·人工智能·产品经理·甘特图·项目管理软件
daols8810 天前
vue 甘特图 vxe-gantt 紧前紧后依赖关系连接线配置详解
前端·vue.js·甘特图
Highcharts.js19 天前
可视化图表之甘特图Gantt:原理、应用与实践指南
甘特图·数据可视化·highcharts·图表渲染
daols8820 天前
vue 甘特图 vxe-gantt 任务条拖拽自动更新日期
javascript·vue.js·甘特图
猴哥聊项目管理20 天前
项目进度管理:甘特图、里程碑和关键路径实操指南
项目管理·甘特图·里程碑·进度管理·关键路径·项目进度管理
SL-staff22 天前
JVS-APS实战:用多策略排产+主资源甘特图识别并优化设备伪瓶颈
智能制造·甘特图·aps·jvs·排产优化·设备利用率·生产调度
研之有李-1 个月前
需求变更频繁怎么办?瀑布项目范围基线与变更控制实操
项目管理·甘特图·需求变更·瀑布项目管理·瀑布开发
daols882 个月前
vue 甘特图 vxe-gantt 小时视图设置日期轴每间隔 3 个小时
vue.js·甘特图·vxe-gantt
daols882 个月前
vue 甘特图 vxe-gantt 实现双进度条:计划 vs 实际,支持多级子任务拆分
vue.js·甘特图·vxe-table·vxe-gantt
