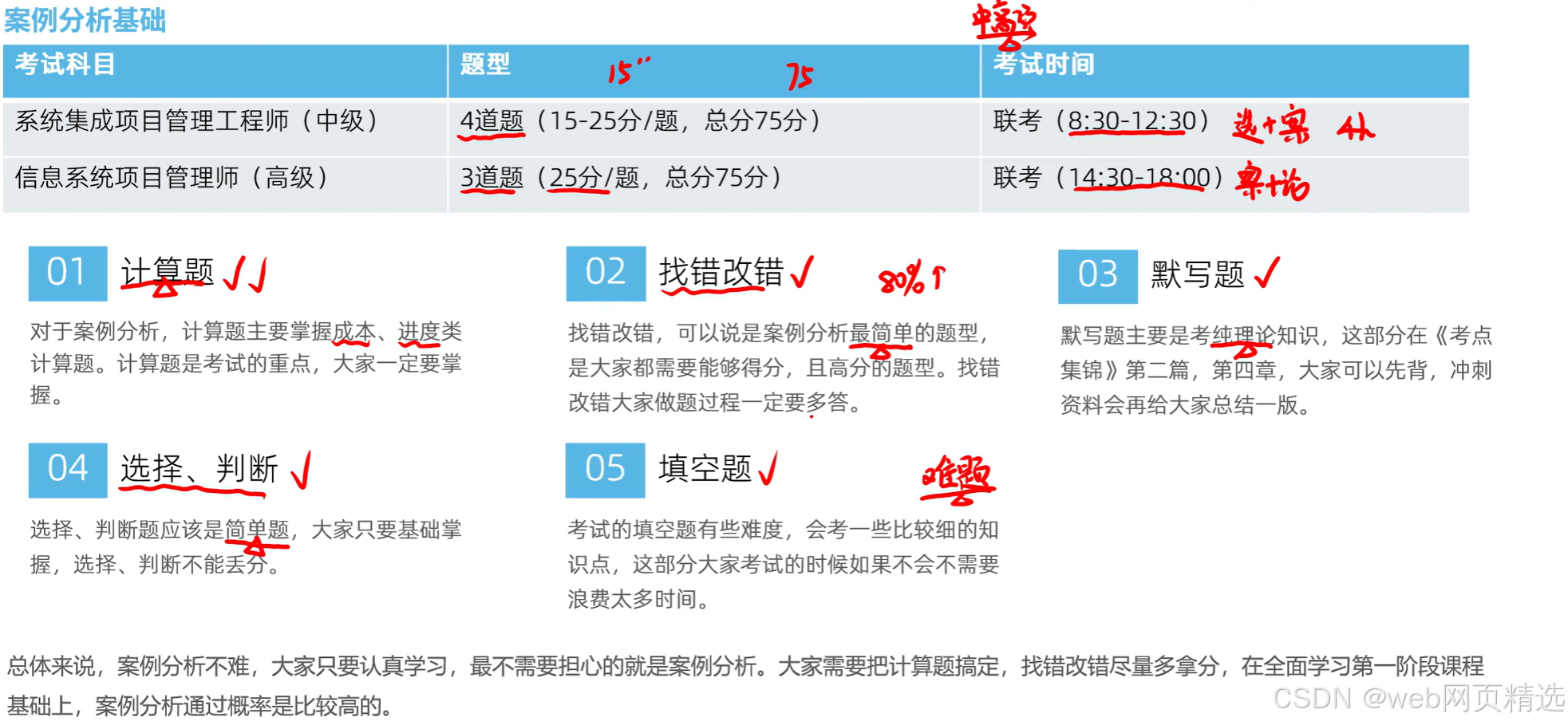

软考中级-系统集成项目管理工程师-计算题专题

本章内容是考试的难点,在系统集成项目管理工程师和信息系统例考1道大题,上午选择题可能涉及2-4分。

题型 题型举例 备注

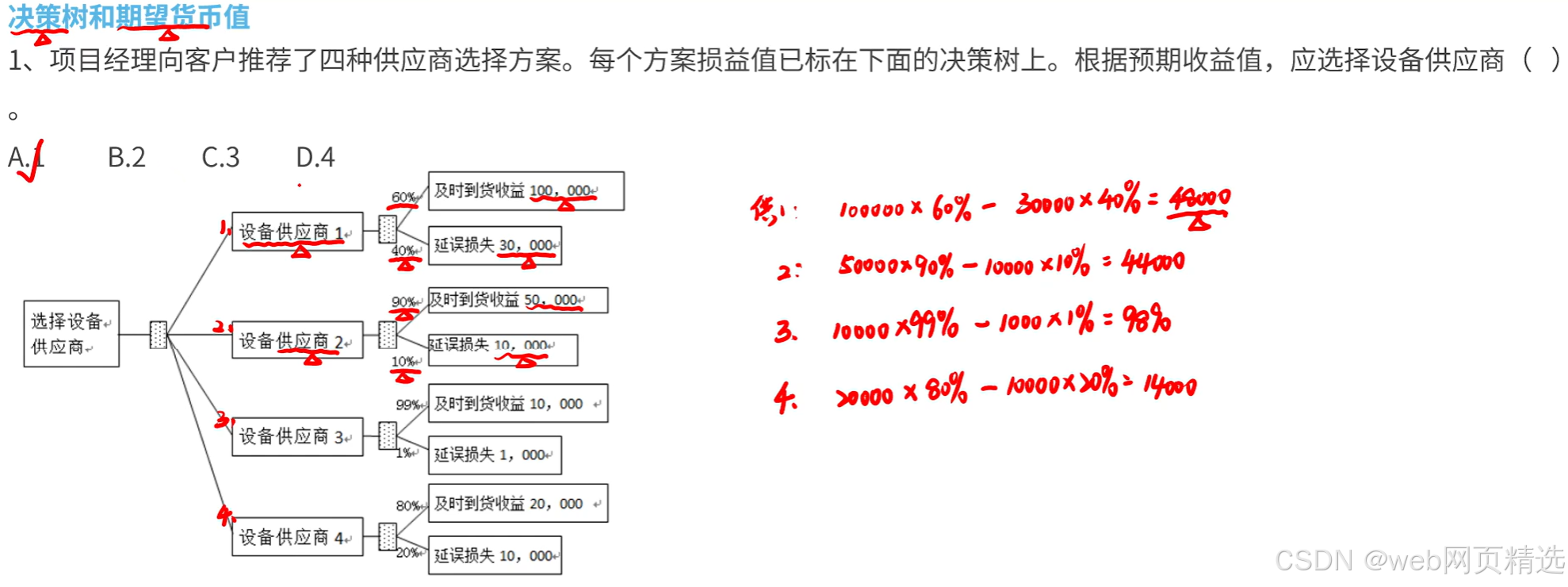

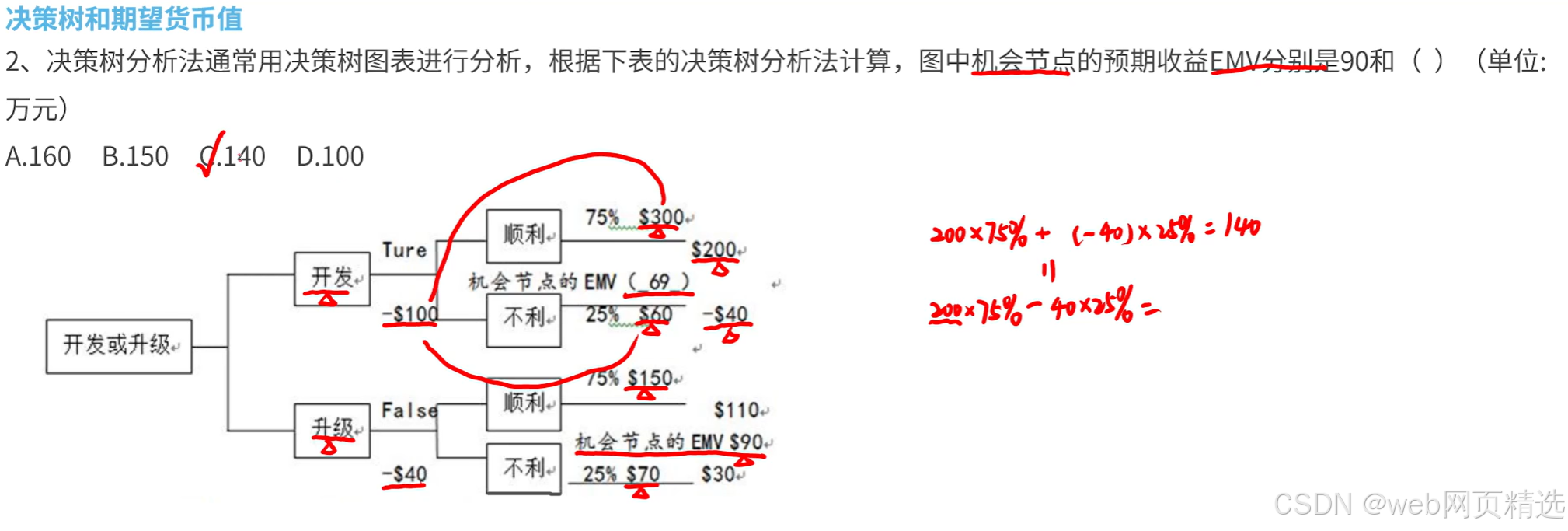

1 决策树和期望货币值 *** ** * ** ***

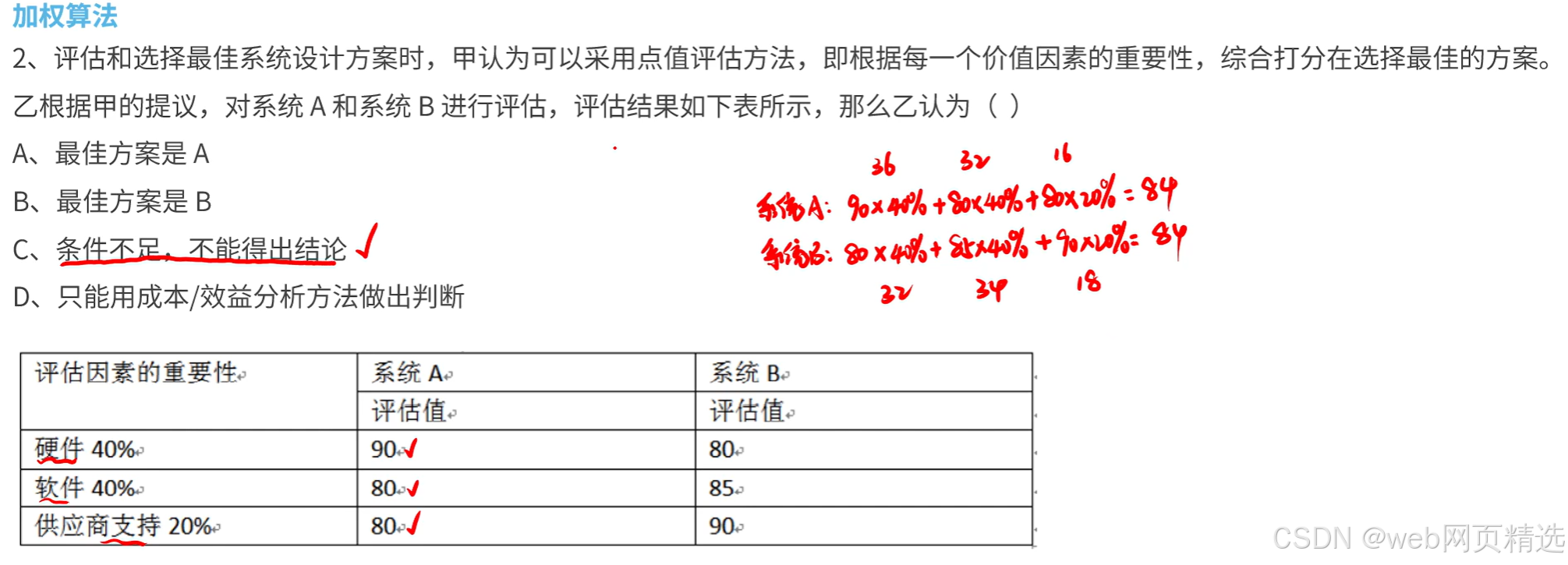

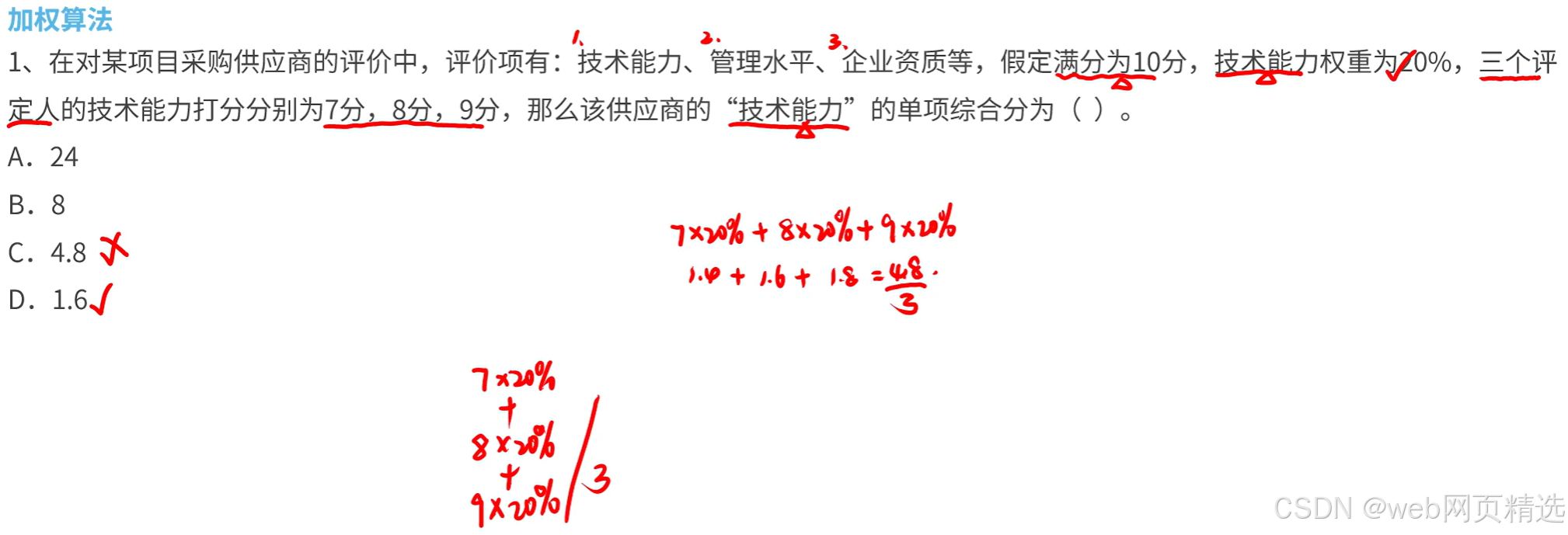

2 加权算法 *** ** * ** ***

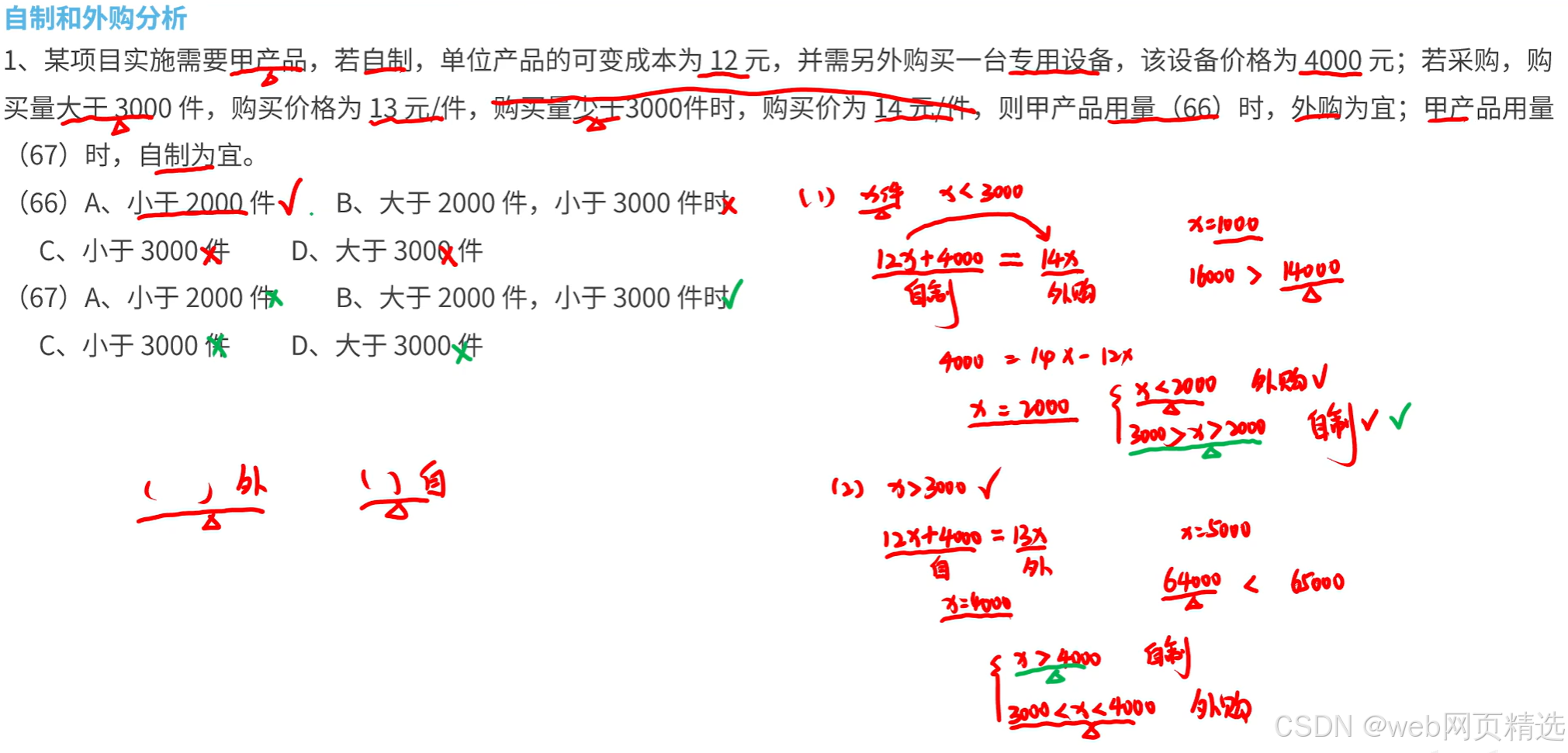

3 自制和外购分析

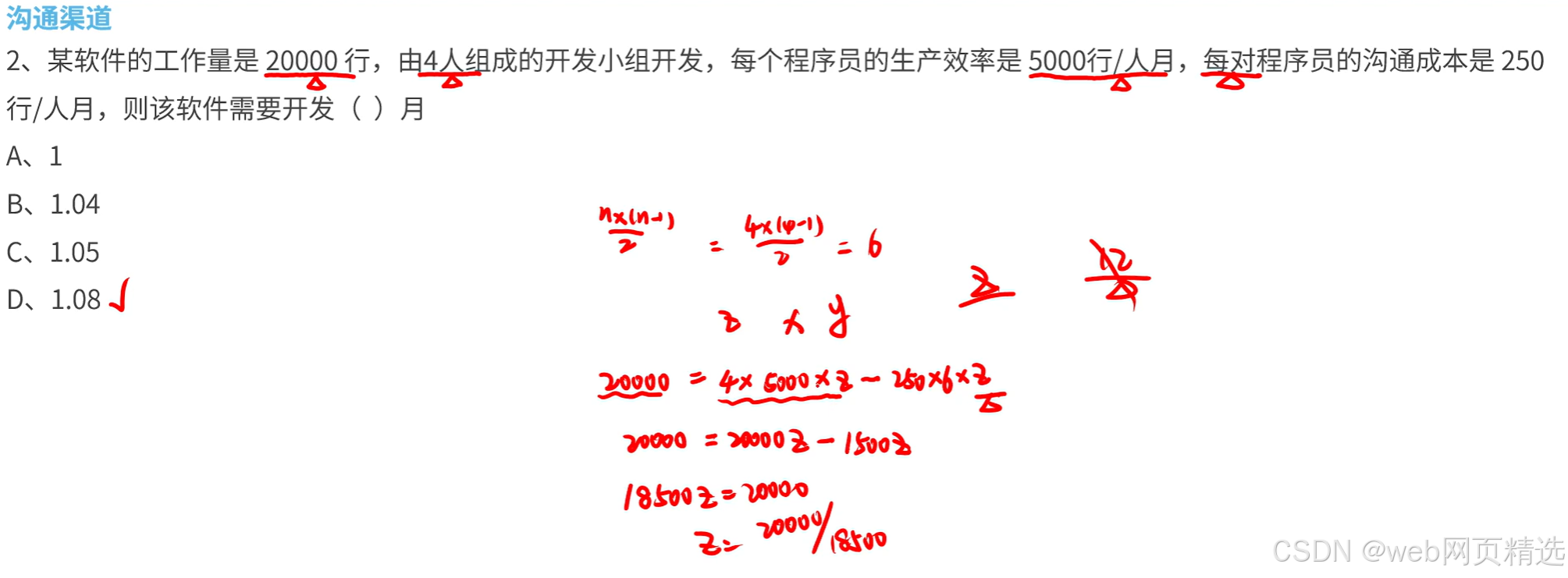

4 沟通渠道 *** ** * ** ***

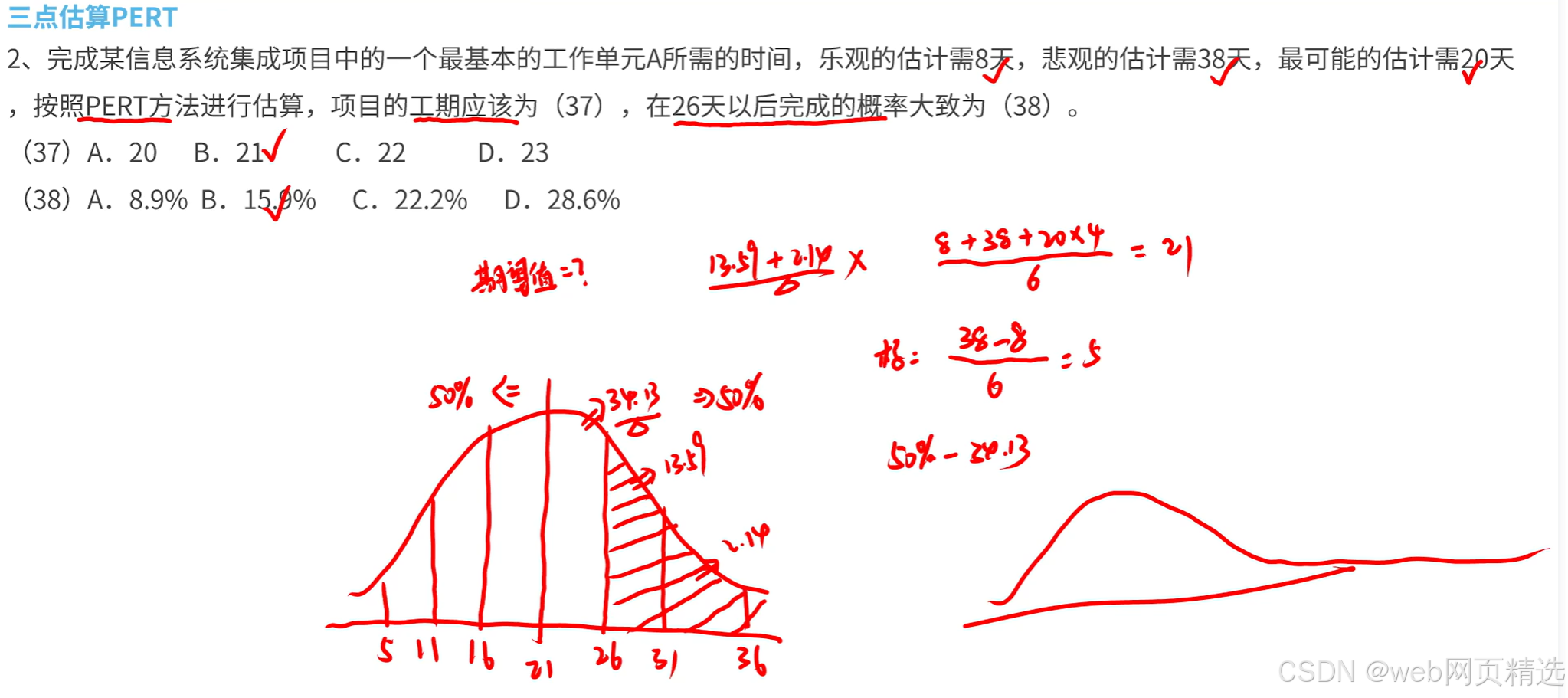

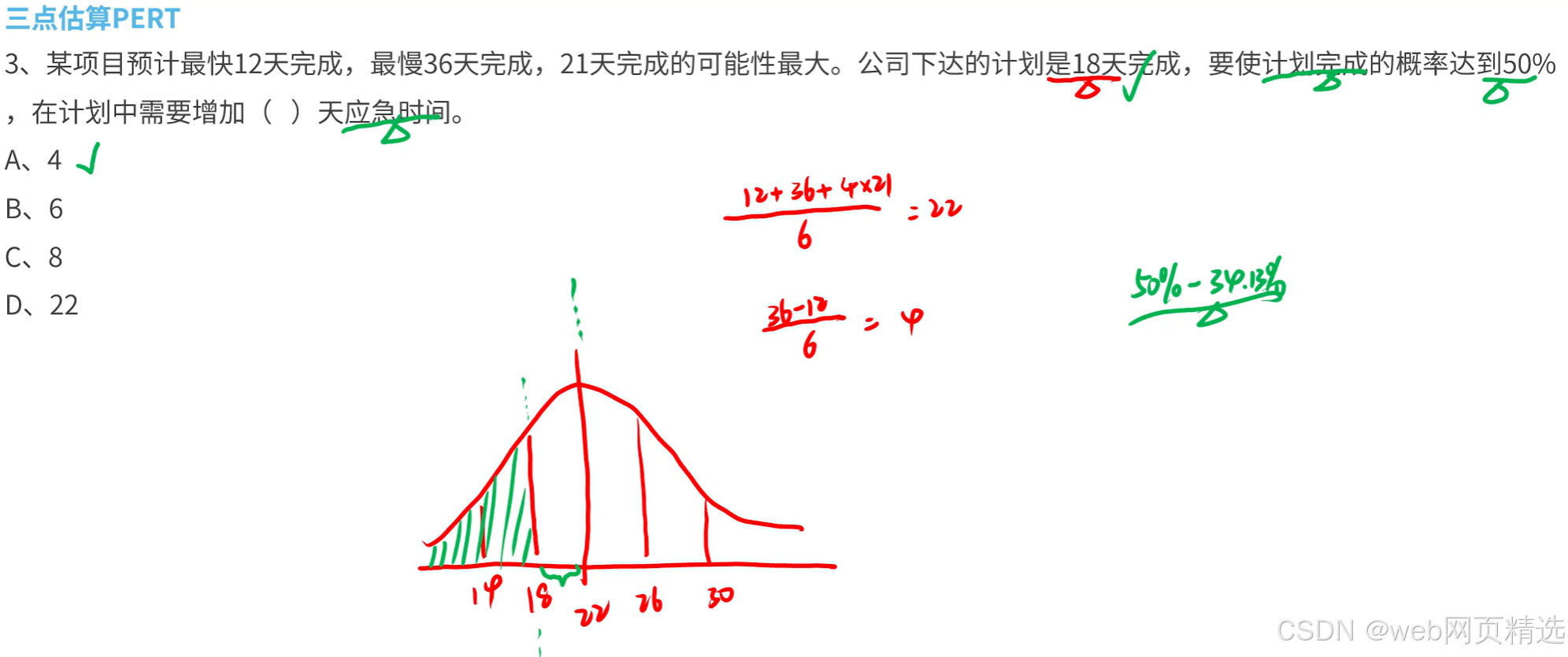

5 三点估算PERT *** ** * ** *** *** ** * ** *** *** ** * ** ***

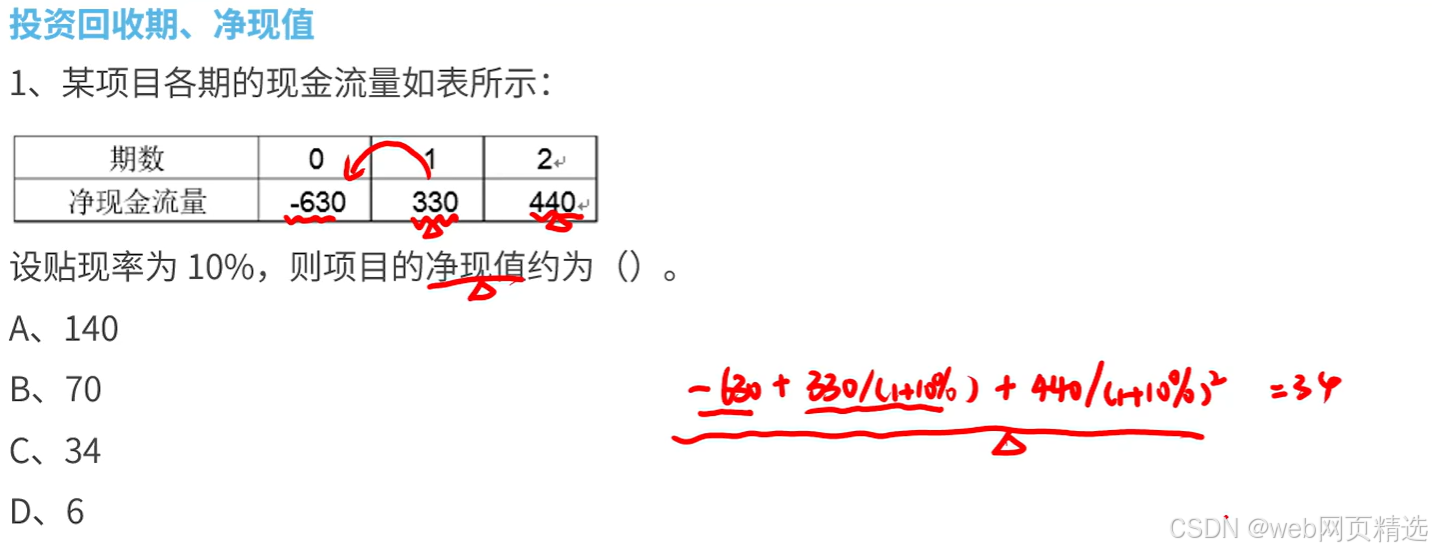

6 投资回收期、净现值 (中级会考,但是考的少) *** ** * ** *** *** ** * ** *** *** ** * ** ***
7 进度网络计算题
8 挣值分析、预测技术

案例分析
计算题

案例分析里的计算题就是进度、挣值分析、预测技术。主要考查的知识点有:找关键路径、求总工期、自由时差、总时差、进度压缩、资源平滑、挣值计算、预测计算。

计算题是一定要拿下的,做计算题要保持头脑清晰,认真读题把PV、EV、AC找出来,知道是典型和非典型。另外,对于进度的计算,比如简单的找关键路径、求总工期、自由时差、总时差是不需要写过程的。对于别的内容,需要写过程,写公式,就算你最后没全部算出来,也会得到过程分。


相关推荐
千维百策66618 小时前
AI 软件开发中的人与智能体:软件工程循环、人在环路中与框架工程
大数据·人工智能·软件工程
老郑聊AI业财智造1 天前
TOGAF、DDD与微服务:软件架构的多维透视
spring boot·spring cloud·微服务·金融·架构·软件工程·制造
m0_547486661 天前
《软件工程与实践》 全套PPT课件2026
软件工程
梁辰兴2 天前
软件工程:类和实例
软件工程·实例··类的定义·梁辰兴·类的组成·类的类型
海天鹰2 天前
扩容U盘恢复
软件工程
梁辰兴4 天前
软件工程:数据结构设计
数据库·软件工程·设计原则·设计方法·梁辰兴·数据库结构设计·数据库结构类型
梁辰兴4 天前
软件工程:详细设计规格说明
软件工程·梁辰兴·文档定位·内容体系·详细设计规格说明·核心要素·评审机制
XDevelop AI智能应用软件开发4 天前
AI演进下的“第五次软件危机”与软件工程重塑
人工智能·软件工程·ai编程·软件危机
梁辰兴4 天前
软件工程:详细设计规格说明评审
软件工程·梁辰兴·评审内容·评审方法·评审意义·评审流程·详细设计规格说明评审
嘟哩DuliDuli4 天前
AI 账单变高的技术原因:重复上下文和用量归属
android·人工智能·安全·ai·软件工程
