跟着张凌赫学习储能电站知识

之前听说张凌赫是因为"粉底液"将军,并无好感。最近在B站看到公益科普片《凌探未来》(谐音"零碳"),第二集讲解抽水储能电站,这让我对张凌赫有了很大改观------明星放下流量转换角色,并且是素颜出镜,参与这类科普,远比走穴有意义。

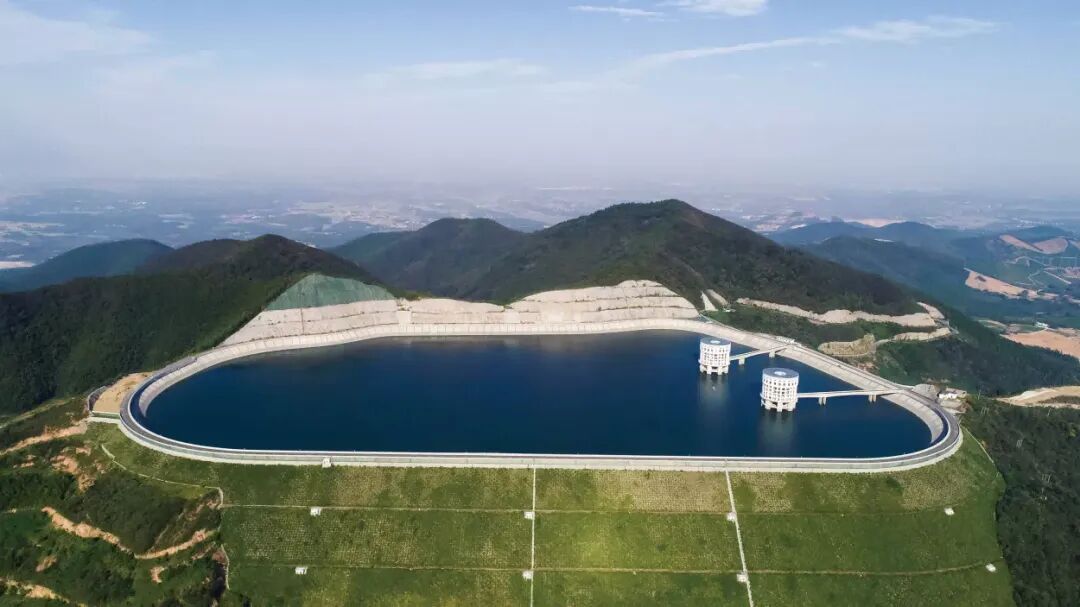

视频拍摄地是江苏溧阳抽水蓄能电站,作为江苏省最大储能站,它也是国内第四大抽水蓄能电站,如今还成了小红书上的科技网红打卡点。

大规模新能源持续并网,加剧了电力出力的波动性,传统电网调节能力已难以保障供需平衡,储能在电力系统中的重要性日益凸显。

很多人看完视频,对储能电站的认知仍停留在"抽水存电",其实关于储能我国已经有过很多尝试。今天就介绍常见储能电站类型,让大家有个初步认识。

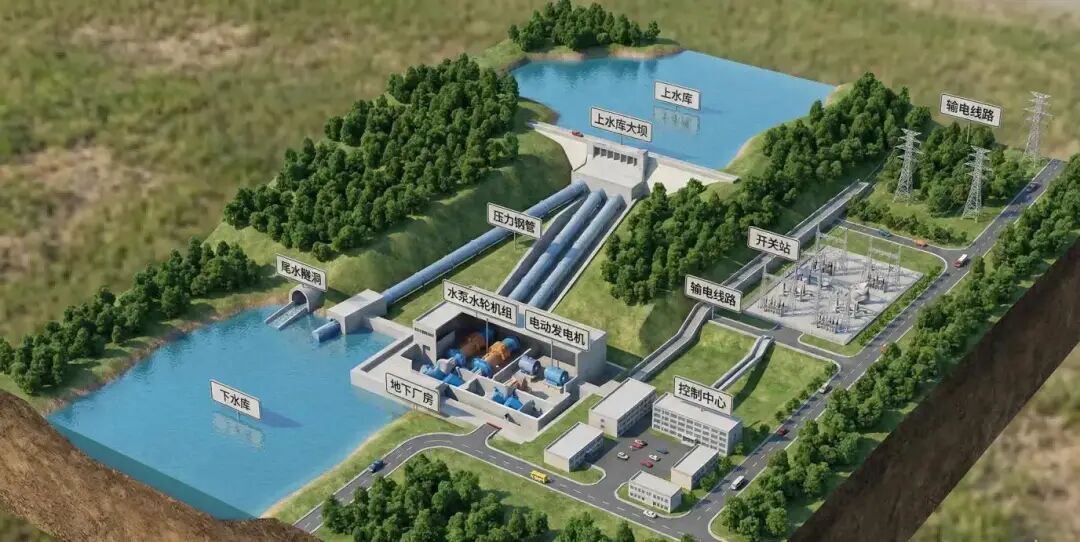

一、抽水蓄能

原理简单,国内最主流、技术最成熟的储能方式。

规模/布局

大型储能电站,单座装机容量多为百万千瓦级(溧阳电站100万千瓦);受地形限制,需依托高低落差和水库资源,多建在山区。

投资/建设周期

投资几十亿至百亿级(溧阳电站85.6亿元),建设周期10-15年(溧阳电站耗时12年)。

转换率(往返率)

行业平均75%-85%,溧阳电站达80.5%,对应张凌赫所说的"4度电抽水、3度电发电",有不错的转化率。

依赖条件

高度依赖地形(需上下水库落差)、水资源,且需接入电网骨干网络,依赖低谷剩余电能。

适合场景

电网调峰填谷、事故备用,适合大型能源基地、城市群周边。

优势

储能容量大、运行稳、寿命长(50年以上),功能全面,环保无污染。

局限

选址难、投资大、周期长,受极端天气影响水资源供应。

二、电化学储能

就是我们日常所理解的电池,随着技术成熟和原材料成本下降,近几年发展最快。

规模/布局

规模灵活(千瓦级至G瓦级),布局不受地形限制,可适配家庭、工厂、新能源电站等多种场景。

投资/建设周期

投资灵活(几万元至十几亿元),建设周期短(小型几天、大型3-6个月)。

转换率

锂电池85%-90%,整体高于抽水蓄能。

依赖条件

依赖电池技术和储能管理系统,受环境温度影响大,需配套温控设备。

适合场景

家庭储能、工商业应急供电、新能源电站配套,适配人口密集区、偏远无电网区域。

优势

布局灵活、响应快(毫秒级)、规模可定制,技术迭代快,适配新能源发电。

局限

寿命短(10-15年)、维护成本高,储能时长有限,目前还存在一定安全风险。

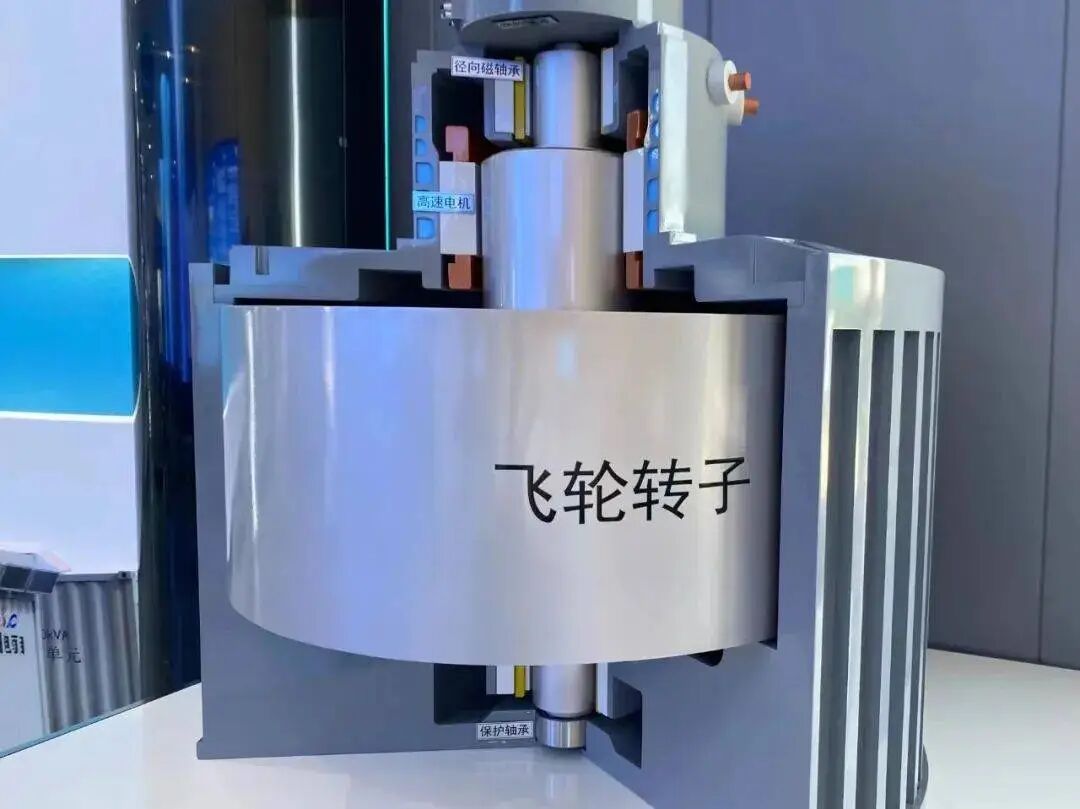

三、飞轮储能

通过高速、大质量飞轮储存动能,电网多余电能驱动飞轮加速,需供电时飞轮减速释能,毫秒级响应。

规模/布局

单套千瓦级至兆瓦级,多集群部署(整体十兆瓦级),布局灵活,靠近电网负荷中心。

投资/建设周期

单套千万元级,建设周期1-3个月,无需复杂土建。

转换率

85%-95%,能量损耗低,适合高频短时充放电。

依赖条件

依赖飞轮材质、轴承技术,需与电网实时联动,对运行环境要求较高。

适合场景

电网调频、新能源电站波动平抑,适配数据中心、精密制造等对供电稳定性要求高的场景。

优势

响应快、寿命长(20-30年)、无污染、循环次数多。

局限

储能时长短(几分钟至几十分钟)、单套容量小、初期投资高。

四、其他常见储能类型

电磁储能(短时高频)

通过建力磁场或者电容来储能。规模偏小(集群十兆瓦级),布局灵活;单套千万元级,建设周期1-2个月;转换率90%-95%,微秒级响应;依赖电磁材料和控制技术,适合电网瞬时调频、精密设备应急供电;优势是高效、长寿命,局限是储能短、投资高。

热储能(长时储能)

规模灵活(千瓦级至十万千瓦级),布局不受地形限制;投资几万元至几十亿元,建设周期1-5年;转换率70%-90%,依赖储能介质和热源;适合光热电站配套、工业余热回收、居民供暖;优势是储能时长可控、介质成本低,局限是热量损耗大、部分类型成本高。

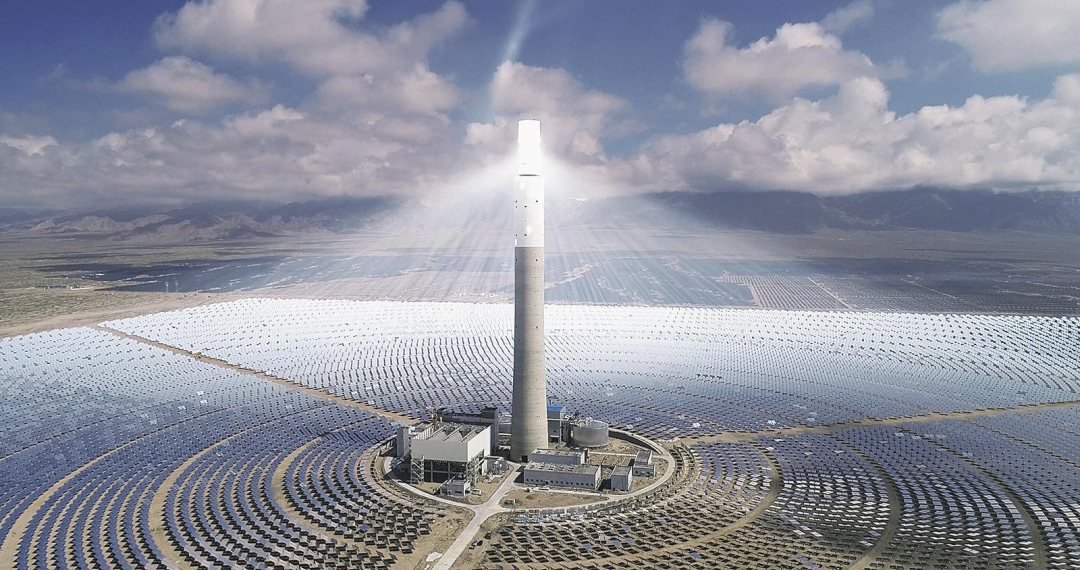

下面这张极具视觉冲击的电站,就是熔盐储能,是热储能的一种,相信很多人都见过。

氢能储能(新型长时)

规模灵活,布局不受限制;投资几十亿元,建设周期2-5年;转换率40%-60%,依赖制氢、储氢技术和可再生能源;适合新能源基地季节性储能、工业替代、偏远地区供电;优势是储能密度高、零排放,局限是效率低、技术不成熟、安全风险高。

最后:明星科普的意义,不止于"涨知识"

明星参与科普视频拍摄,不仅让我们了解储能电站,也让更多人关注新能源领域和一线能源人。储能电站是电网稳定器,大家有兴趣可以去看看《凌探未来》相关视频。

相关推荐
文慧的科技江湖2 天前
2026年10月25日微电网EMS行业早报:标准从舱管到模块,存量电站要自己补课
开源·储能·微电网·能源管理系统·源网荷储·电力安全·新型储能
杭州领祺科技2 天前
060 电力二次系统选型 20 问:设备选型·协议对接·27号令4区·验收取证
储能
杭州领祺科技3 天前
057 虚拟电厂聚合商工程链:准入 × 调度对接 × 结算口径 × 27 号令 4 区
储能·1024程序员节·虚拟电厂·电力·算电协同·电力现货
chipsense12 天前
储能上报的六个参数,有一半是算出来的
储能·霍尔电流传感器·电流检测
chipsense15 天前
一天充放3到4次:储能进现货,功率曲线背后的测量考验
储能·霍尔电流传感器·电流检测·储能充电
文慧的科技江湖15 天前
2026年10月12日充电桩行业晚报:一边折价卖站,一边按枪发补贴
电力市场·储能·虚拟电厂·充电桩·新能源汽车
文慧的科技江湖16 天前
2026年10月11日充电桩行业晚报:车卖不动,桩却在加速建
电力市场·储能·虚拟电厂·充电桩·新能源汽车
文慧的科技江湖16 天前
2026年10月11日虚拟电厂行业早报:平台都建好了,考核却还没到
开源·储能·需求响应·虚拟电厂·电力现货市场·负荷聚合
杭州领祺科技16 天前
038 储能站/新能源场站调度接入 IEC104+IEC61850 双规约+纵向加密认证装置
储能·电力·二次系统·iec 61850·iec 60870-5-104·纵向加密
杭州领祺科技17 天前
036 绿电直连项目二次系统通信与安全架构选型:650/688/618 三文 + 27 号令 4 区 7 产品
安全·安全架构·储能·电力·绿电直连
