项目基线项目使用指南

刚接触项目管理的同学,大概率都遇到过这些困扰:

  1. 定好了任务排期,中途因为变更到最后已经记不清最初的计划时间;
  2. 想统计任务进展,只能翻历史表格、聊天记录手动核对,费时费力还容易算错;
  3. 调整排期后发现方案不合理,却已经找不到原始的排期数据。

项目基线就是专门解决这些问题的核心工具,它能给你的项目计划 "定一个锚",让进度偏差一目了然,让排期调整可进可退。

项目基线是什么

通俗来说,项目基线就是你给项目计划拍的一张基准快照。当你完成项目规划、确认好最终排期后,创建一条基线,系统就会把当下所有任务的计划起止时间完整固化、"冻结" 保存下来。

在后续项目推进中,你可以根据实际情况随时调整当前的任务排期,但基线里的计划数据会始终保持不变。 它就像一把固定的尺子,帮你直观对比「当前计划 / 实际执行」和「原定基准」的差异,快速发现进度异常,及时采取调整措施,保障项目能按预期周期交付。

它有三个核心特点:

  • 固定不变:基线一旦生成,不会随日常排期调整自动变化,保证参照标准稳定;
  • 对比参照:所有进度的提前、延期,都以基线为基准做判断,避免 "凭感觉估进度";
  • 可回溯:保留了特定节点的计划状态,随时可以回看、复位到该版本。

做项目一定要用基线

对于简单的小型项目,你可能觉得 "直接改排期就行,没必要存基线"。但只要项目涉及多轮调整、多人协作,基线的价值就会非常明显:

  1. 基线直接保留了基准版本,随时能对比最初的计划安排;
  2. 快速定位进度风险,通过基线就能一眼看出哪些任务延期;
  3. 基线可以随时帮你复位到稳定的计划版本。

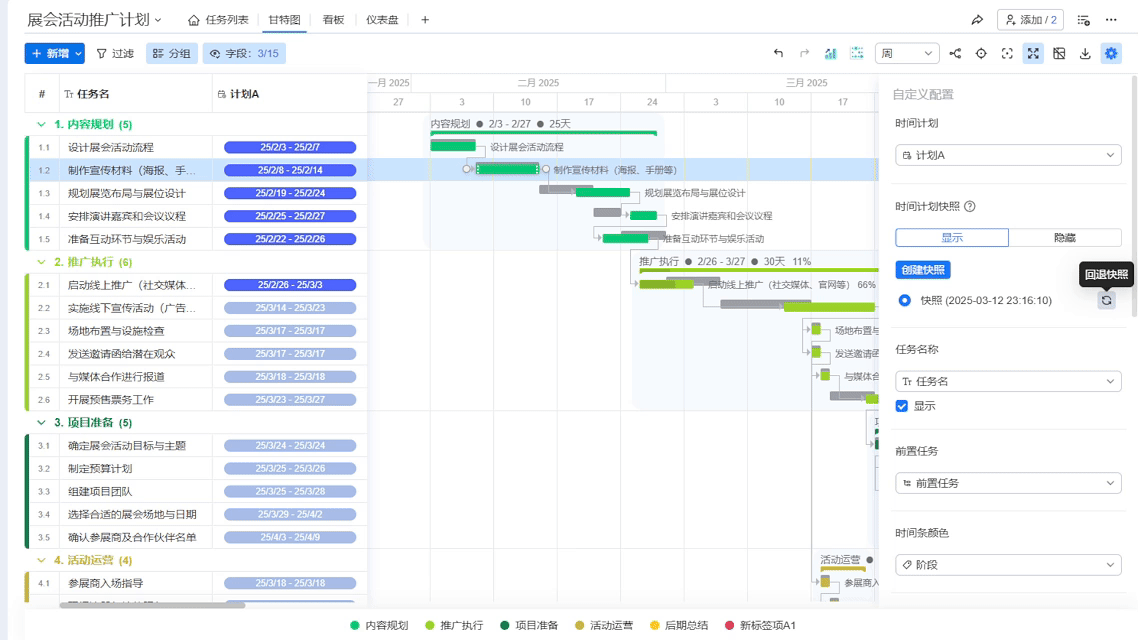

可视化对比偏差

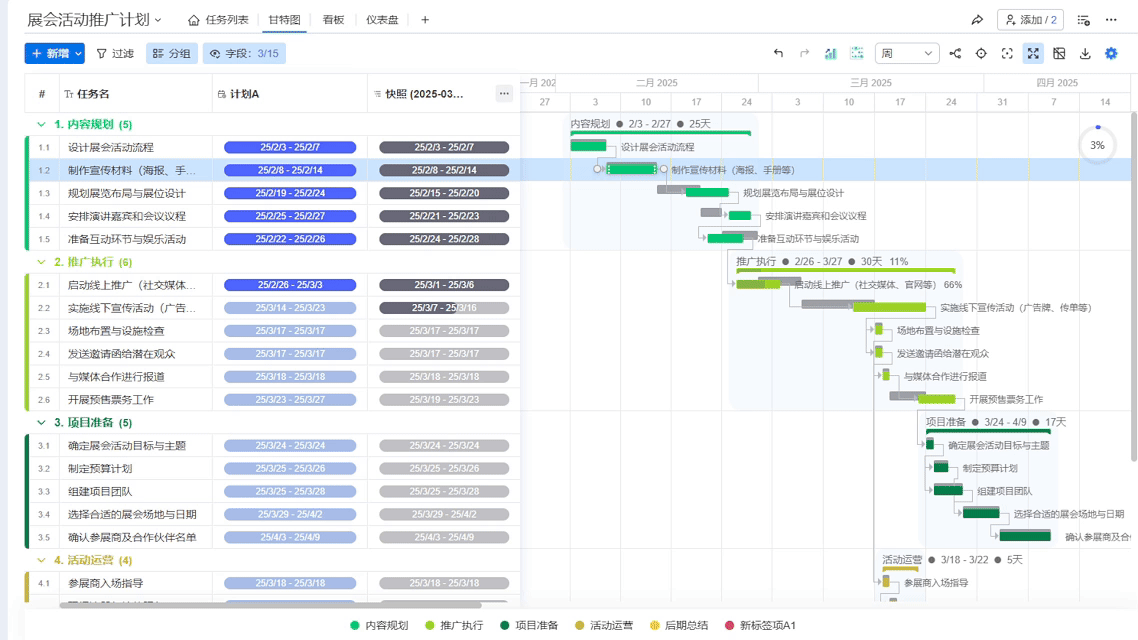

启用项目基线后,最直观的变化体现在甘特图上:每一条彩色的任务条下方,都会同步显示一条灰色的基线条,它对应该任务在基线版本中的原定起止时间。

这条灰色基线条有个最核心的特性:一经生成就固定不变。后续无论你怎么拖拽、修改当前任务的时间,基线条都不会受任何影响。

它就像甘特图上的 "基准参照线",每一项任务的计划变动都能直观呈现:任务条在基线条右侧,就是比原计划延期了;在左侧,就是比原计划提前了。不用人工比对,全局排期的偏差情况一眼就能看清。

表格基线字段

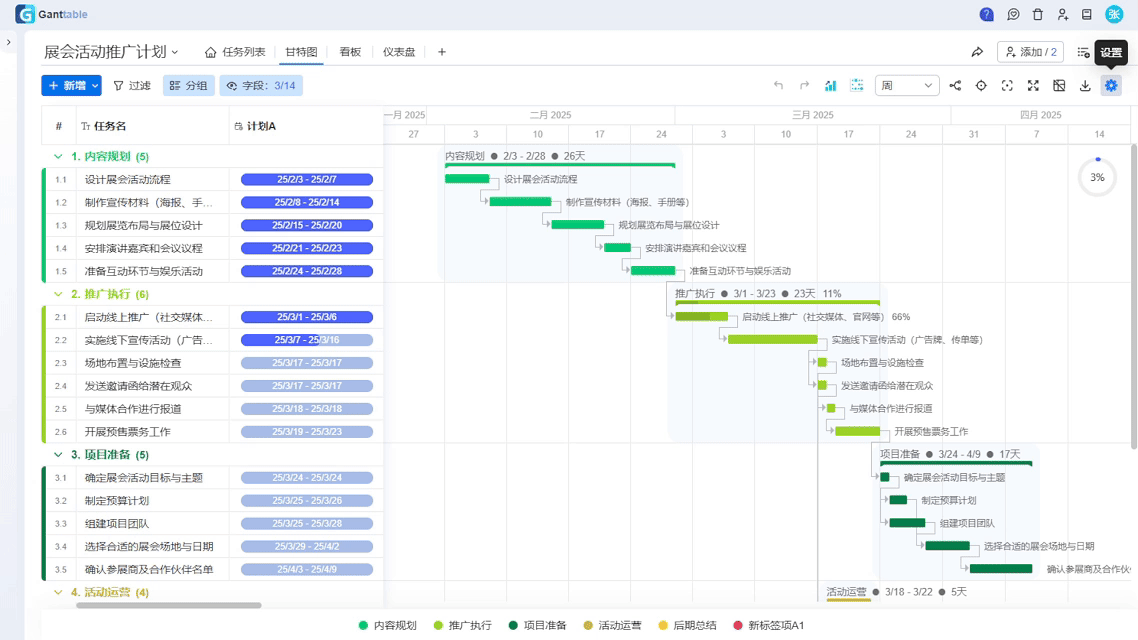

创建基线的同时,系统会自动在任务表格中生成对应的基线字段,专门用来存储这条基线版本的时间数据。

这里有两个操作要点需要注意:

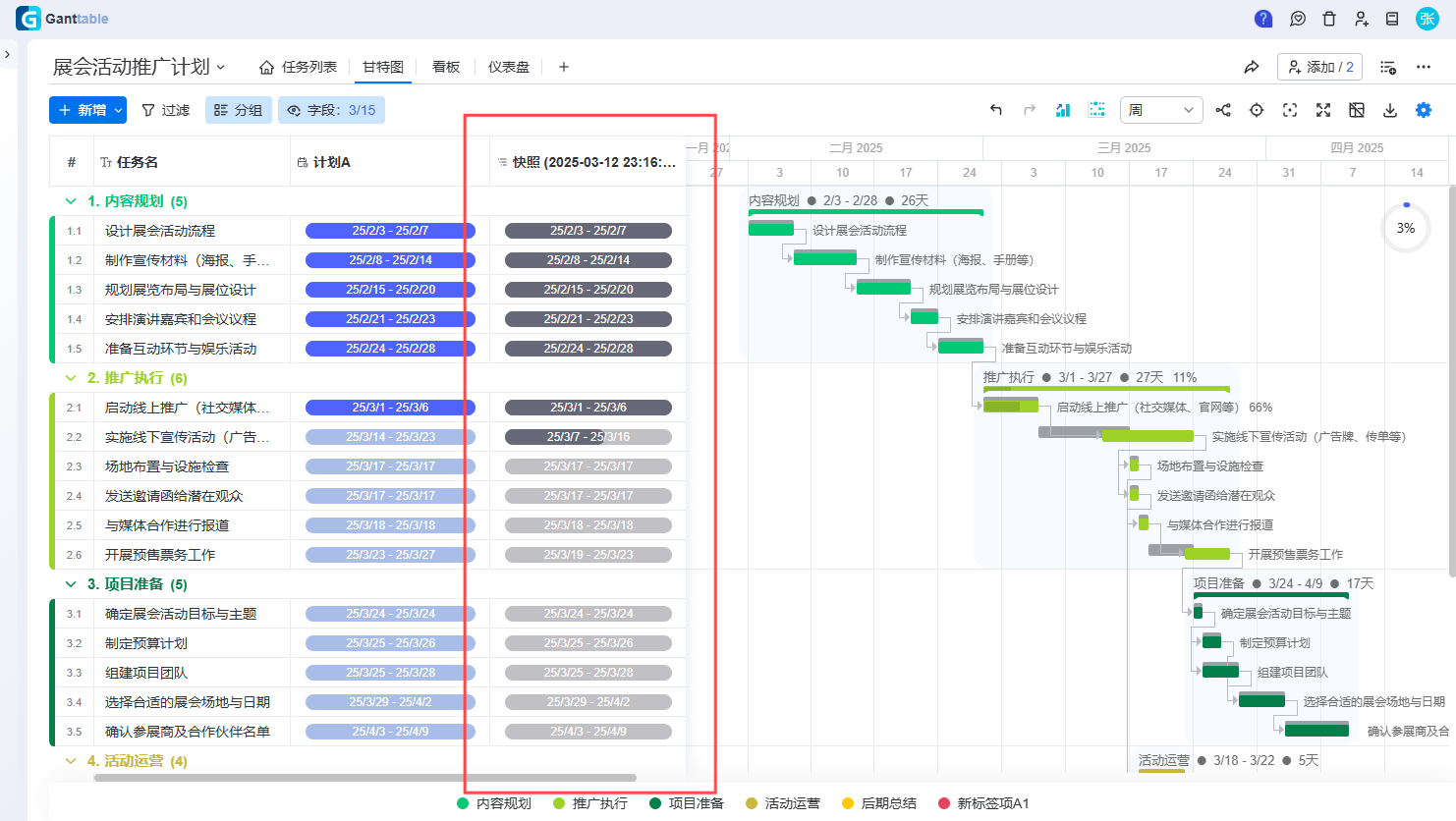

  • 甘特图上的灰色基线条是只读展示状态,不能直接拖拽编辑,避免误操作改动基准数据,保证基线的严谨性;
  • 如果确实需要调整基线的时间数据(比如基准计划有正式变更),可以直接在表格的基线字段里修改,保存后甘特图中的基线条会同步更新。

这种设计既保证了基线作为 "基准" 的稳定性,又保留了灵活调整的空间,兼顾了规范和实用性。

自动计算延期

有了基线时间做参照,系统可以自动帮你完成进度偏差的计算,彻底告别人工逐个核算任务延期 / 提前天数的繁琐。

系统会基于「基线结束时间」与「当前计划结束时间」的差值,自动算出每一项任务的进度偏差:正数为延期天数,负数为提前天数,结果精准无误差。

如果需要批量查看所有任务的偏差情况,只需点击表格对应字段列头部的操作按钮,选择「修改」并开启「延期天数」展示,就能在表格中直观呈现所有任务的进度偏差,快速筛选出延期风险高的任务,及时跟进干预。

基线回滚

在优化项目排期的过程中,我们经常会做多轮尝试:调整任务顺序、压缩工期、试排不同的资源方案...... 很容易出现 "调整了一圈,发现还是之前的版本更合理" 的情况。

「基线回滚」功能就是为这类场景设计的:它支持一键将当前项目的整体计划,恢复到指定基线快照的时间状态。

你可以放心大胆地试排、迭代方案,不用担心调整混乱 ------ 既满足了灵活优化计划的需求,也能让项目排期随时回溯、随时复位,始终保持可控状态。

总结

简单来说,项目基线的核心作用可以概括为三点:定基准、看偏差、可回溯。

  • 定基准:固化计划版本,作为后续所有进度对比的统一参照;
  • 看偏差:自动计算延期 / 提前天数,快速识别进度风险,不用人工核算;
  • 可回溯:支持基线回滚,排期调整有退路,项目始终可控。

从基础的可视化对比,到进阶的自动风险识别,再到高阶的排期回溯,你可以根据自己的项目需求逐步使用,慢慢发挥基线的完整价值。

相关推荐
智圣新创0116 小时前
嵌入一网通办体系的师生诉求响应机制建设 智圣新创“校长帮”模式的全国高校复用指南
大数据
金融小师妹16 小时前
多因子智能推演:7月零售销售下降,美元与黄金如何响应的AI传导框架
大数据·深度学习·逻辑回归
pingao14137816 小时前
金属翻斗式雨量筒 承雨口径200mm 高精度雨量监测仪
大数据·人工智能·科技
珐恩AI-人工智能16 小时前
大模型隐性权重衰减机制剖析:详解GEO长效维稳如何避免优质
大数据·人工智能·深度学习·机器学习·geo优化
Lumistory1 天前
企业总部泛光照明:品牌表达与长期运营的平衡方案
大数据·光照贴图
ACP广源盛139246256731 天前
Qwen3.8‑2.4T 开源落地@ACP#国产 MoE 私有化部署下 GSV2221 视频转换芯片机遇分析
大数据·数据库·人工智能
河南凹凸环境艺术设计1 天前
性价比高的民宿酒店设计企业
大数据·人工智能·python
千里念行客2401 天前
业绩与创新双兑现!科伦博泰的Biopharma进阶之路
大数据·人工智能
阿里云大数据AI技术1 天前
Daft 多模态视频抽帧性能优化实践:从抽帧到大模型打标,一条视频理解流水线是怎么跑起来的
大数据·人工智能·spark
笨鸟先飞,勤能补拙1 天前
从预测到决策:人工智能与机器学习的系统方法、工程闭环与现实边界
大数据·人工智能·windows·python·机器学习·密码学
