PLM项目实战:小家电制造企业图纸版本混乱治理——从问题诊断到效果量化的完整实施记录

前言

本文记录了一个完整的PLM落地案例------华南某小家电制造企业(年营收约3亿元)从图纸版本混乱到实现数据资产化管理的180天治理过程,包含问题诊断数据、分阶段实施路线和效果评估指标。案例企业主营电饭煲、空气炸锅、破壁机等厨房电器,研发团队约30人,月均在研项目8-10个。部署方案由广东三品软件科技有限公司(简称三品软件)提供,实施周期18周,上线后6个月内4项核心指标均呈现显著改善。

一、问题诊断:5个混乱场景的量化分析

小家电行业"多品类并行研发、多部门协同、多外协供应商"的三多格局下,传统文件夹式管理必然走向失控。治理前,案例企业的图纸管理呈现以下5类典型混乱场景:

混乱场景 具体表现 损失量化
一图多版本 同一零部件图纸在研发本地、共享文件夹、外协供应商处存在3-5个版本,文件名以"最终版""最终版2""打死不改版"区分 车间误用旧版图纸导致月度返工3-5次,单次材料损失约8000元
CAD混用 结构件(SolidWorks)、外观件(Pro/E)、电子控制板(Altium Designer)、工艺图纸(AutoCAD)四套工具图档散落本地硬盘 跨部门找图占工程师日均工时12%(约1小时/天)
外协失控 模具外发后设计变更仅通过微信通知,供应商是否按新版执行无从验证 某批次2000台产品因供应商沿用旧版图纸致外壳装配误差0.5mm,整批返修耗资12万元
变更断链 设计变更仅口头或邮件通知,无系统化审批,变更影响范围靠人工判断 外观件变更后采购未同步调整包装箱尺寸,5000只包装箱报废,直接损失约3万元
历史追溯缺失 无法回答"某零件图纸历史上改过几次、谁改的、为什么改" 质量问题追溯平均耗时2-3天,且结果不完整

核心症结:图纸分散存储 + 版本无强制管控 + 变更无自动通知 = 系统性混乱。

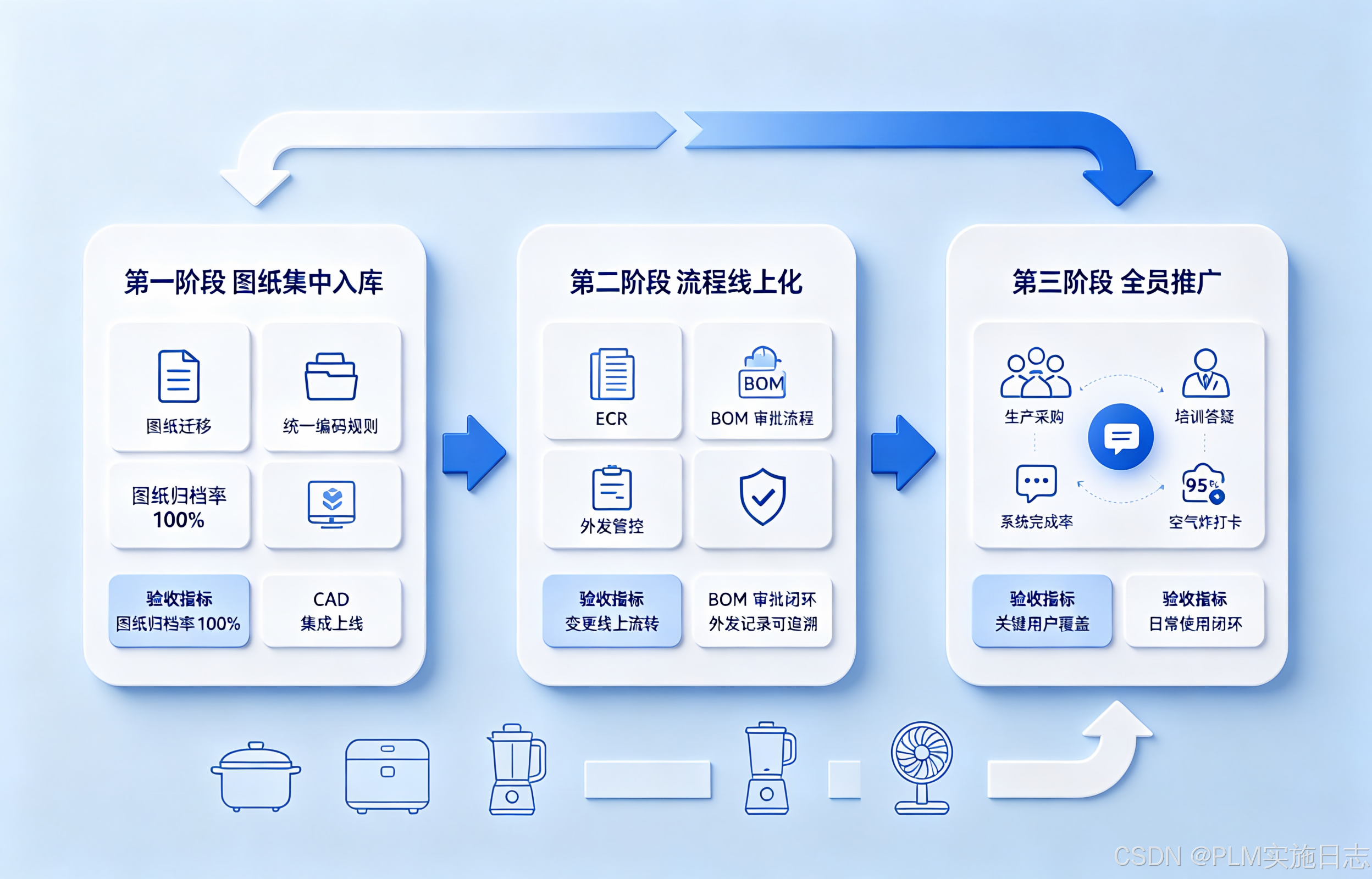

二、方案设计:三阶段部署路线

三品PLM产品生命周期管理系统的部署遵循"三阶段推进"策略,每阶段含明确的验收标准和交付物:

阶段 时间 核心任务 关键交付物 验收标准
第一阶段:图纸集中化 第1-6周 历史图纸批量迁移、统一编码规则建立、CAD集成配置、权限矩阵搭建 图纸迁移清单、编码规范文档、权限矩阵表 >=90%在产产品图纸完成入库;检入检出可在CAD环境内完成
第二阶段:流程线上化 第7-12周 ECR/ECO变更管理上线、BOM审批发布流程、文档版本管控、外发审批配置 变更流程配置文档、BOM审批规则、培训讲义 变更线上率>=80%;BOM发布至生产/采购时效<=2小时
第三阶段:全员推广 第13-18周 全部门覆盖(生产/采购/品质)、持续优化操作流程、建立内部支持体系 推广周报、问题追踪台账、二次培训记录 系统日均活跃率>=85%;4项核心指标全部达标

实施要点一:编码规范设计。 采用"产品型号-部件类别-序列号-版本号"四段式编码结构,替代原有的"中文描述+日期"命名方式。历史图纸迁移按"产品线+在产状态"分批推进------首批迁移5条在产主力产品线约3200张图纸,耗时3周。

实施要点二:变更流程分级管理。 变更管理是推行阻力最大的环节。项目组采取"分级别管理"策略:不影响BOM和生产的微调走快速变更通道(直属主管单级审批),涉及采购、生产、品质的重大变更走完整ECR/ECO流程。分级策略推行后,变更流程抵触投诉量下降约70%。

三品PLM系统的文档管理支持200余种文件格式在线预览,版本管理采用大版本(A→B→C)和小版本(A.1→A.2)两级管控,每次修改自动记录操作人、修改时间和修改内容,版本追溯历史保留期最长5年。

三、效果评估:6项指标的治理前后对比

PLM系统上线6个月后,效果评估覆盖以下6个核心维度:

评估指标 治理前 治理后(6个月) 改善幅度 数据来源
图纸检索耗时 平均15分钟/次 平均2分钟/次 缩短87% 系统后台操作日志统计
版本错误导致月度返工次数 3-5次 <=1次 降低80%以上 生产部门月度质量报告
BOM准确率 约85% >=98% 提升13个百分点 采购/生产数据交叉核验
设计变更闭环周期 平均3天 平均4小时 缩短94% 系统变更流程日志
文档审批流转耗时 签审平均3天 平均0.5天 提升83% 系统流程日志
跨部门沟通成本 涉及4-6个环节的人工对接 系统自动通知,人工对接减至1-2个 降低约60% 项目组内部调查统计

最令企业负责人满意的不仅是数字变化,而是管理透明度的质变。企业技术总监在项目总结中表示:"以前查一个产品当前的设计状态,可能要打4-5个电话、等半天才能汇总出来。现在打开三品PLM系统,图纸版本、BOM结构、变更流水、审批进度一目了然。"

四、关键经验:3个成功因素与常见误区

关键因素 错误做法 正确做法 未做到的风险
聚焦最痛问题 一开始追求"所有功能都用上" 先解决3个最痛问题:图纸版本混乱、BOM准确率、变更追溯 需求范围失控,周期延长50%,用户失去耐心
领导真参与 启动会参加后就"放权"给IT 研发总监每周参加实施进度会,对不配合部门直接约谈 系统活跃率中位数仅38%
推广讲实效 发通知强制要求全员切换 用真实效率数据做内部宣传------如"结构组BOM审查从2天缩短到20分钟"制成海报 员工抵触情绪蔓延,前3个月使用率低于40%

三品软件在多家小家电企业的实施经验表明:采用"先解决最大痛点"聚焦策略的项目,6个月内系统活跃率达到85%以上;而试图一步到位覆盖全部功能的项目,同期活跃率约为45%。

五、常见问题

Q1:小家电企业上PLM最应该先解决什么问题?

行业研发第一痛点是图纸版本混乱------产品型号多、迭代快、变更频繁,图纸版本的多源混淆直接导致采购错误、生产返工、品质投诉。建议优先上线图纸集中管理和版本管控两个模块,解决最痛的问题后,再逐步扩展到BOM管理和变更流程。

Q2:历史图纸迁移怎么做才不踩坑?

采用"分批按产线"策略------首批迁移当前在产主力产品线的图纸,而非一次性迁移全量历史数据。优先级逻辑:在产的比已停产的紧急、主力产品比边缘产品重要。迁移前必须完成编码规范统一和图纸完整性校验(检查是否存在缺失关联文件),否则导入系统后仍需返工补录。

Q3:员工抗拒PLM怎么办?

三个应对原则:①分级管理------对不重要的微调保留快速通道,降低切换阻力;②用真实效率数据说话------在内部展示"谁用PLM省了多少时间"的实证案例;③关键用户带动------每部门培养1-2名熟练用户,通过"身边人示范"带动团队。

Q4:小家电行业PLM选型应关注哪些特性?

关注五点:①CAD多端集成能力------须支持SolidWorks/Pro/E/AutoCAD数据互通;②模块化产品结构管理------适配"多品种、小批量、快迭代"的行业节奏;③快速变更审批通道------小家电产品迭代周期仅3-6个月,审批流程效率直接影响研发节奏;④供应商协同能力------外协模具厂需纳入图纸版本管控体系;⑤行业模板库------内置小家电行业标准物料库可大幅降低数据治理初始门槛。


参考来源

  1. 工信部《中小企业数字化转型调研报告(2025)》:超过60%中小制造企业认为产品数据管理混乱是数字化转型的主要内部障碍
  2. 三品软件小家电行业PLM实施数据库(基于多家客户数据汇总):治理前后效果对比指标
  3. e-works《2024年中国制造业PLM应用调研报告》:约60%的PLM项目验收后使用不足,聚焦策略可提升成功率
  4. GB/T 19001---2016第7.5.3条:文件化信息控制条款,版本管理与变更记录的可追溯性要求

本文效果数据基于三品软件小家电行业客户实施数据,已做脱敏处理,转载请注明出处。

相关推荐
快乐的熊二1 天前
电脑实时监控,温度、功耗、频率一目了然
软件工程
梁辰兴2 天前
软件工程:可行性研究的方法步骤
软件工程·研究方法·可行性研究·梁辰兴·可行性研究的方法步骤·研究工具·关键要点
还是奇怪2 天前
Simon Willison 用 DSPy 优化 Datasette Agent 提示词:提示工程正在变成可测试的软件工程
java·开发语言·软件工程
快乐的熊二2 天前
短视频批量下载工具,支持直播视频下载!
软件工程
无风听海2 天前
Skills 的工程学:把经典软件工程搬进一个概率型运行时
软件工程·claude code
疯狂打码的少年3 天前
【软件工程】软件项目估算(LOC/FP/COCOMO)+ 风险管理
笔记·软件工程
疯狂打码的少年3 天前
【软件工程】软件项目管理(人员/产品/过程/项目)
笔记·软件工程
叫我Paul就好3 天前
RAG 从入门到精通 - 基础版本
人工智能·软件工程·rag
ttod_qzstudio4 天前
【软考备考】软件工程详解:四大开发模型、黑盒白盒测试、McCabe 环路复杂度(附 10 道练习)
软件工程·软考·黑盒·白盒·mccabe 环路复杂度
