路透社调查揭示了美国AI数据中心电力申请中最核心的结构性问题:大量申报数据并非真实需求,而是「画饼式占位」。开发商在尚未完成融资、未取得用地许可、甚至未确定租户的情况下,就已经向公用事业公司提交巨量用电申请,目的在于抢占电网容量配额,等待市场机会。这种行为在博弈论中被称为「策略性占位」,其收益曲线对开发商极度有利,对电网规划方则构成显著风险。

先占坑再说
路透社的数据整理显示,美国中西部、中大西洋及南部部分地区的超大型用电户累计提出超过700吉瓦的用电申请,规模超过全美数据中心当前实际用电量的十倍。伍德麦肯齐在其2026年研究报告中进一步给出落地率预测:在总计1066吉瓦的申请容量中,美国电网运营商和公用事业公司最终可能只承诺落实约28%。换算下来,超过700吉瓦的申请将石沉大海,或者根本不会进入实际建设阶段。
这种不对称激励的来源,根植于美国电网接入审批机制的设计。开发商提交的用电申请不构成法律意义上的承诺,申报失败不会带来直接的财务惩罚;而一旦申请获得批准,公用事业公司就必须据此启动输电扩容、变电站升级等基础设施投资,这些投资的成本回收周期通常在20年以上,且需通过上调居民电价来实现。换言之,风险由公共承担,收益归私人捕获。

这锅电网背

幽灵需求机制链条

谁的责任?
得州电力可靠性委员会(ERCOT)的数据最为直观。2023年至今,申请接入得州电网的大型用电项目总需求从约48吉瓦飙升至近99吉瓦,增长超过一倍,主要来自数据中心、比特币矿企和氢能生产商。但同期得州的实际新增用电负荷远没有达到这个量级。ERCOT电网互联高级经理阿吉·斯普林格在公开文件中明确表示:「数据中心正在影响ERCOT系统的可靠性。过去,大型工业用电负荷从未真正威胁到电网的稳定性,但现在我们正进入这样的时代。」
当预测依据的数据本身失真,电网规划就会系统性偏离真实需求。公用事业公司如果按照700吉瓦的申报规模进行扩容投资,最终可能只需要其中的200吉瓦左右,其余容量将成为闲置资产。这些资产的成本无法凭空消失,只能通过电价体系转移给普通居民。这才是监管机构开始采取行动的根本原因。

基建不是画的
二、公用事业公司为何被「吓」到设置门槛
面对申报数据失真带来的规划风险,公用事业公司的应对策略从「被动响应」逐步转向「主动管控」。最直接的干预手段是引入财务门槛------要求申请方在提交用电申请的同时提供预付款、履约保证金或第三方融资证明。路透报道提到,主要公用事业公司在设立财务门槛后,下调了数据中心用电需求数据,部分申报量出现了明显缩水。
二、得州为何成为首个「踩刹车」的州
ERCOT电网的现实压力与预测缺口
得州电力可靠性委员会(ERCOT) managing 美国约90%的独立电网,其管辖范围覆盖得州约90%的人口。这一独立性既是优势,也是风险------得州电网不与联邦能源监管委员会直接管辖的其他区域电网互联,意味着在极端情况下无法依赖外部支援。

ERCOT电网容量压力示意

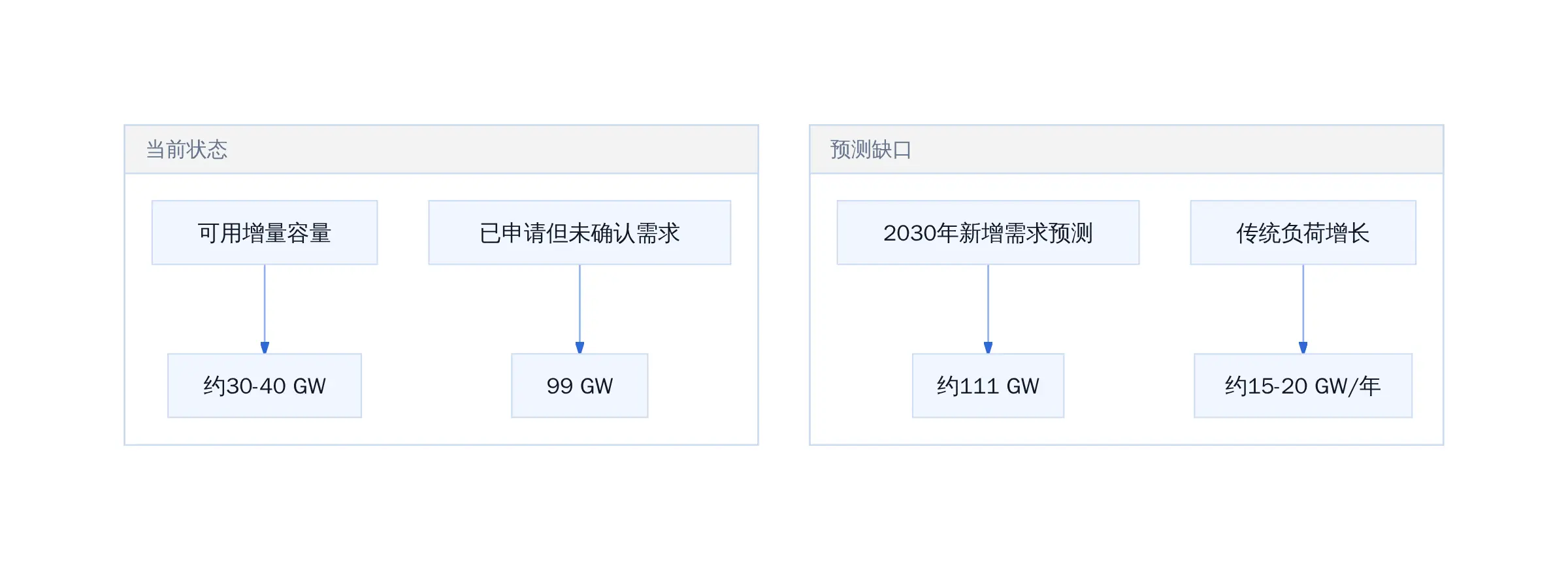

ERCOT的数据揭示了结构性矛盾:2023年申请接入的用电规模约为40.8吉瓦,到2024年初已飙升至99吉瓦。按伍德麦肯齐的预测,其中仅约28%能真正落地。但电网规划无法等待验证------输电线路建设通常需要7至10年时间,而数据中心开发商往往希望18个月内完成并网。这种时间尺度上的错位,迫使监管方采取更审慎的策略。

电网扩容速度跟不上算力扩张速度
更具体的压力来自单个项目的体量。部分AI数据中心单次用电申请高达1吉瓦,相当于25万户家庭的用电量。在传统工业负荷中,单点超过100兆瓦的项目已属罕见;如今,多个1吉瓦级别的项目在同一区域叠加,意味着局部配电网可能面临数十倍于设计容量的冲击。
暂停并网背后的监管逻辑
得州选择暂停新数据中心并网,并非阻止AI发展,而是建立一套需求核实机制。其核心逻辑是:在确认项目的真实资金能力和落地可行性之前,不应让纸面上的用电需求挤占电网规划资源。
这一机制的触发点来自公用事业公司的经验反馈。路透社调查显示,当主要公用事业公司开始要求开发商支付前期费用(包括电网评估费、容量预留保证金等)后,许多申请者的用电需求预测明显缩水。有些项目从申请的1吉瓦下调至200兆瓦,有些则直接撤回了申请。

电网公司要求预付款后,需求预测大幅缩水
暂停并网的意义在于打断「申请-等待-再申请」的循环。在此之前,开发商可以零成本地向电网提交无限额度的用电申请,以此锁定未来容量。这种策略性的「占地盘」行为,导致电网运营商在规划时必须考虑全部申请量,而非实际可兑现的需求。暂停机制实际上是一种资源分配的重置------把有限容量留给有真实落地计划的项目。
监管层还面临一个更深层的约束:电网规划的公共属性。输配电基础设施的资本支出通常通过电价回收,这意味着电网扩容的成本最终会分摊到所有用户头上,包括普通居民。如果为大量「幽灵项目」提前投资电网升级,而项目最终未能落地,成本将由纳税人承担,收益却落入了少数开发商口袋。暂停并网是对这种「公共补贴私人投机」风险的制度性对冲。
从工程边界看,得州的暂停令并非一刀切------它针对的是「新」数据中心的并网申请,而已有明确融资和土地权属的项目仍在推进。这种区分表明监管方在试图平衡两件事:不扼杀真实需求,也不放任虚假繁荣。这一思路后续被宾州、俄亥俄、纽约等州复制,形成了42州联合反对「幽灵项目」的监管共识。
得州踩下刹车后不到两个月,政策连锁反应开始显现。这不是单一的监管决策,而是多州在相同约束条件下做出的趋同选择:当电网承载能力接近阈值、当民意对电价上涨的容忍度跌破临界点、当「幽灵项目」挤占真实项目的并网名额时,行政干预成为理性选项。
宾州、俄亥俄、纽约相继跟进的政策
宾夕法尼亚州的行动相对克制。州长乔什·夏皮罗签署的行政命令并未直接叫停新建项目,而是要求在现有审批流程中加入能源影响评估环节,并授权公用事业委员会审查大型数据中心的电网接入成本分摊方案。这一设计的逻辑在于:不否定项目本身,但让开发商承担全部外部性成本,而非通过电价转嫁给普通居民。
纽约州则采取了更直接的手段。霍楚尔的行政令明确设定了50兆瓦的门槛值,暂停审批周期为一年------这并非无限期禁令,而是争取政策制定时间的「冷却期」。纽约州公共服务部被要求在暂停期内完成两项工作:制定能耗标准(含PUE上限要求)和用水标准(针对液冷系统的水资源消耗),同时取消算力相关税收优惠。这一组合拳的核心意图是:用标准筛选合格项目,用税收调整改变成本结构,而不是简单禁止。
俄亥俄州的处境更为复杂。2026年8月,英伟达为OpenAI在俄亥俄州的项目提供1050亿美元担保的消息引发当地能源争议。该项目的单次用电申请高达1吉瓦,相当于25万户家庭的用电量。俄亥俄州公用事业监管委员会随即要求开发商提供详细的电网影响评估报告,并推迟了两条输电线路扩建项目的审批------这两条线路原本计划为该项目供电。俄亥俄州的选择是「程序性拖延」:不拒绝项目,但要求额外的环境审查和公众听证,实质上延长了并网时间表。
三州的策略差异反映了相同的底层约束:电网扩容周期(7至10年)远超项目审批周期(6至18个月),监管者必须在「接受延迟交付的承诺」和「用行政手段重新排序」之间做出选择。

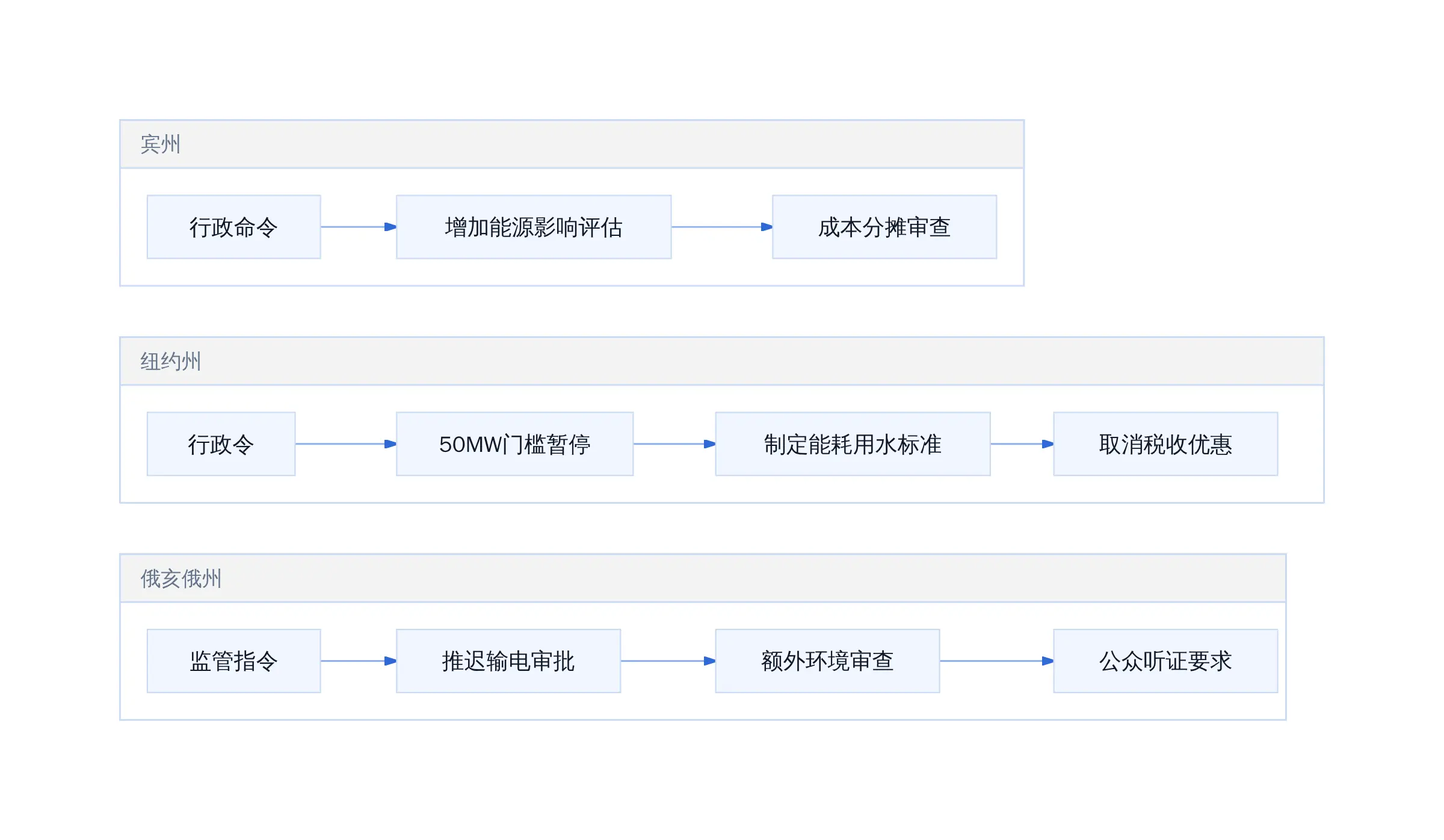

三州政策工具对比
42州反对联盟反映的民生意象
42个州联合反对数据中心扩张,这一数字本身比政策内容更值得分析。反对联盟的形成路径并非来自某个统一的协调机制,而是各州民众基于相同痛点自发形成的共识集合。
盖洛普2026年5月的调查显示,71%的美国受访者反对在自己社区建设AI数据中心,这一反对比例比核电厂高出近20个百分点。益普索与路透社联合民调显示,只有约三分之一受访者认同当前数据中心建设速度,支持在自己社区兴建数据中心的仅占14%。这些数据揭示了政策联动的民意基础:反对者不是因为「反AI」,而是因为「不想承担成本」。
成本的具体构成包括三个维度。电力成本是最直接的争议点:太浩湖地区约5万名居民因NV Energy为数据中心腾出容量而面临供电中断风险,Liberty Utilities只能依赖自身25%的太阳能发电能力维持运行。水资源成本同样尖锐:加州帝国县一个拟议项目每年可能从科罗拉多河取用约9.8亿升水,当地正值干旱期。土地占用成本则涉及农业用水挤压------数据中心冷却系统需要大量淡水,在西部缺水地区尤其敏感。
反对联盟的特殊意义在于它跨越了传统的政治光谱。乡村地区居民担心电价上涨,城市居民担心基础设施负荷,环保主义者担心水资源消耗,保守派担心联邦监管扩张------不同群体基于不同理由,得出了相同的结论:当前扩张速度不可持续。
从分散应对到政策协同的演变逻辑
42州的行为本质上是一种「消极协同」:没有正式协议,没有统一标准,但各州监管机构的决策高度趋同。这种协同的驱动力来自两个信号。
第一个信号是数据外泄。路透社对公用事业公司和电网数据的审查发现,700吉瓦的申请量中存在大量重复提交。同一个项目在多个州同时申报、不同开发商借用同一地址申请、甚至某些「项目」只存在于融资路演PPT中------这些虚假需求推高了整体预期,扰乱了电网规划的基准假设。公用事业公司开始意识到,依赖开发商自行申报的需求数据已经不可信,必须建立独立的验证机制。
第二个信号是成本转移的不可持续性。传统电网规划遵循「预测需求-扩建容量-回收成本-上调电价」的循环。当大量幽灵需求进入预测模型,扩容决策会被高估,最终由真实用户分摊无效投资的成本。宾州和纽约州的行政命令都在尝试切断这个循环:让开发商预付接入成本、让项目承担全部外部性、在没有确认真实需求前暂停新并网。这些做法的本质是「风险定价」:将电网不确定性转化为开发商的财务风险,而非公众的电价风险。
政策协同的下一步可能是联邦层面的标准统一。白宫已在推进AI立法框架,强调「监管沙盒优先」原则。但联邦统一标准的最大障碍在于电力监管的分权结构:美国43个州由州公用事业委员会独立监管电价和并网许可,联邦能源监管委员会(FERC)仅覆盖跨州输电和部分批发市场。任何全国性标准都必须在州权框架内寻找兼容性方案,这意味着短期内42州的分散决策仍将持续。

各州各自为战,但方向一致
德州达拉斯郊区5月叫停新数据中心开发。这个动作不是孤立的,它背后是一整套正在重构的电力基础设施治理逻辑。过去二十年,美国电网规划的基本范式是「需求拉动」------公用事业公司根据用电申请被动扩容,资本支出通过电价回收,风险最终由居民分摊。AI数据中心把这套逻辑击穿了。当一个项目单次用电申请高达1吉瓦,相当于25万户家庭的用电量,传统规划工具箱已经不够用了。

电网规划遇上超预期负载
问题的本质在于信息不对称。路透社调查揭示,700吉瓦申请中有大量是重复提交或缺乏资金实力的虚假项目。伍德麦肯齐的预测更直接:1066吉瓦申请中仅28%能落地。公用事业公司如果按峰值需求规划电网,等于为幻影买单。这就是为什么得州率先暂停并网、纽约州暂停审批5000万瓦以上项目------不是不想发展,而是旧的「先申请、后扩容」机制已经无法区分真实需求和噪音信号。

电网规划范式转移

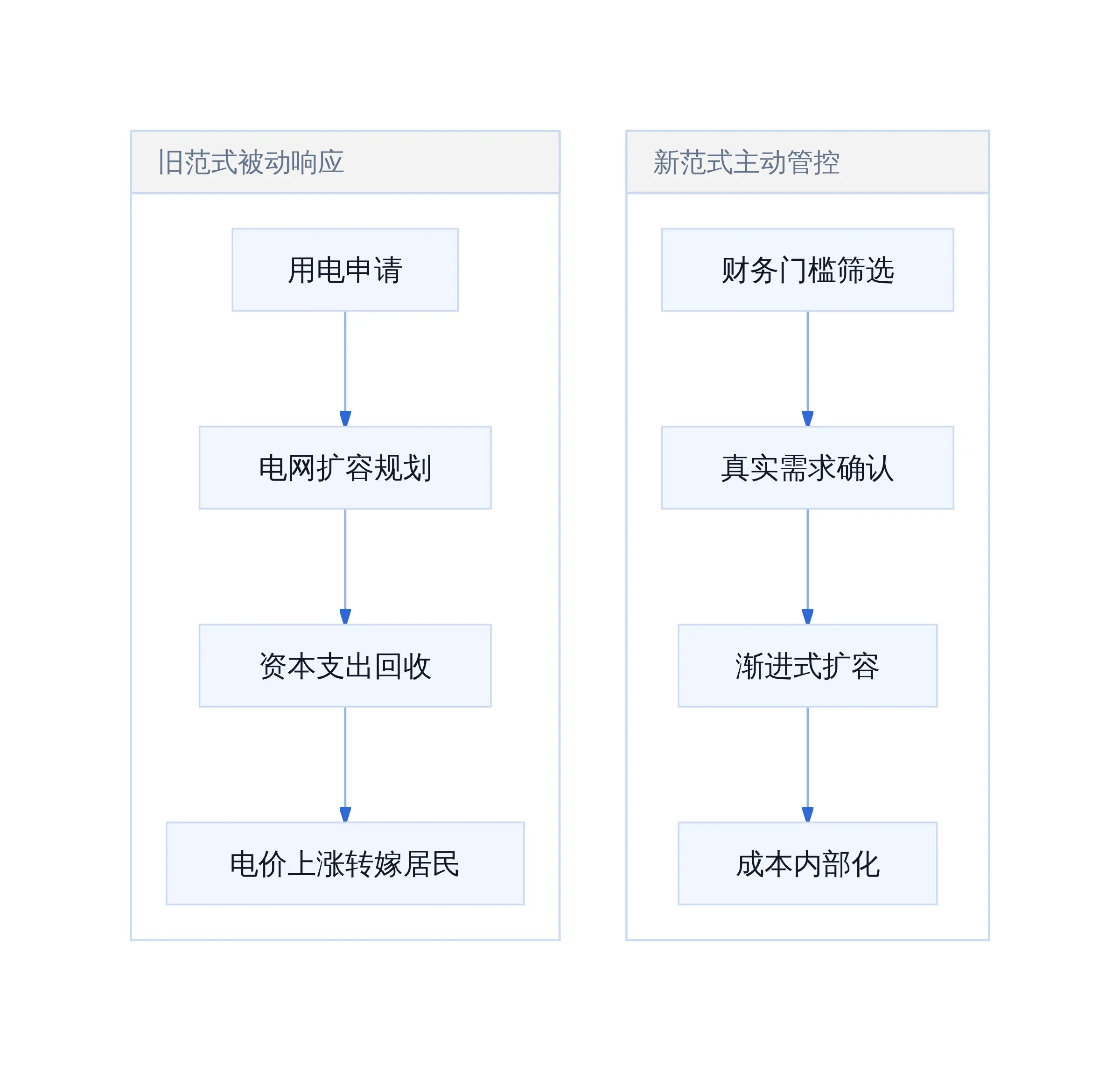

范式的核心转变是决策顺序的重置。旧模式下,申请先于验证,扩容先于承诺。新模式下,公用事业公司开始要求预付款、设置保证金,用财务门槛筛掉「画饼项目」。宾夕法尼亚州和俄亥俄州的跟进并非简单的政策跟风,而是在探索一套新的信号过滤机制。这套机制的目的是在投资沉没之前,把低可信度申请挡在门外。问题在于,这种局部优化能否形成跨区域协同。42州的反对联盟反映的正是这种担忧------如果每个州各自为政,数据中心的选址逻辑会从「最优电力资源区」漂移向「最宽松监管区」,反而加剧系统性的错配。

电网容量申请排成了长队
更根本的转变在于风险承担方式的重置。彭博新能源财经预测,到2035年美国数据中心用电将达194吉瓦,占总量约20%,供需缺口仍有19吉瓦。如果继续依赖电网侧扩容,资本支出规模将极其可观,电价上涨的政治代价同样不可忽视。这就是为什么科技巨头开始绕过传统电网,转向自建电源模式。这不是简单的技术选择,而是商业模式对基础设施瓶颈的突围。
TerraPower的核反应堆项目是一个标志性案例。比尔·盖茨创办的这家公司瞄准的正是数据中心对稳定基荷电力的刚性需求。核电的资本支出周期长,但运行成本低且不受燃料价格波动影响,对于7×24小时运行的数据中心来说,这种电力品质比光伏风电更适合。英伟达为OpenAI俄亥俄数据中心提供1050亿美元担保的新闻,也折射出芯片厂商开始深度卷入能源供应链的博弈。这些动作的共同点是:把电力从公共品重新定义为可定制的工业投入。

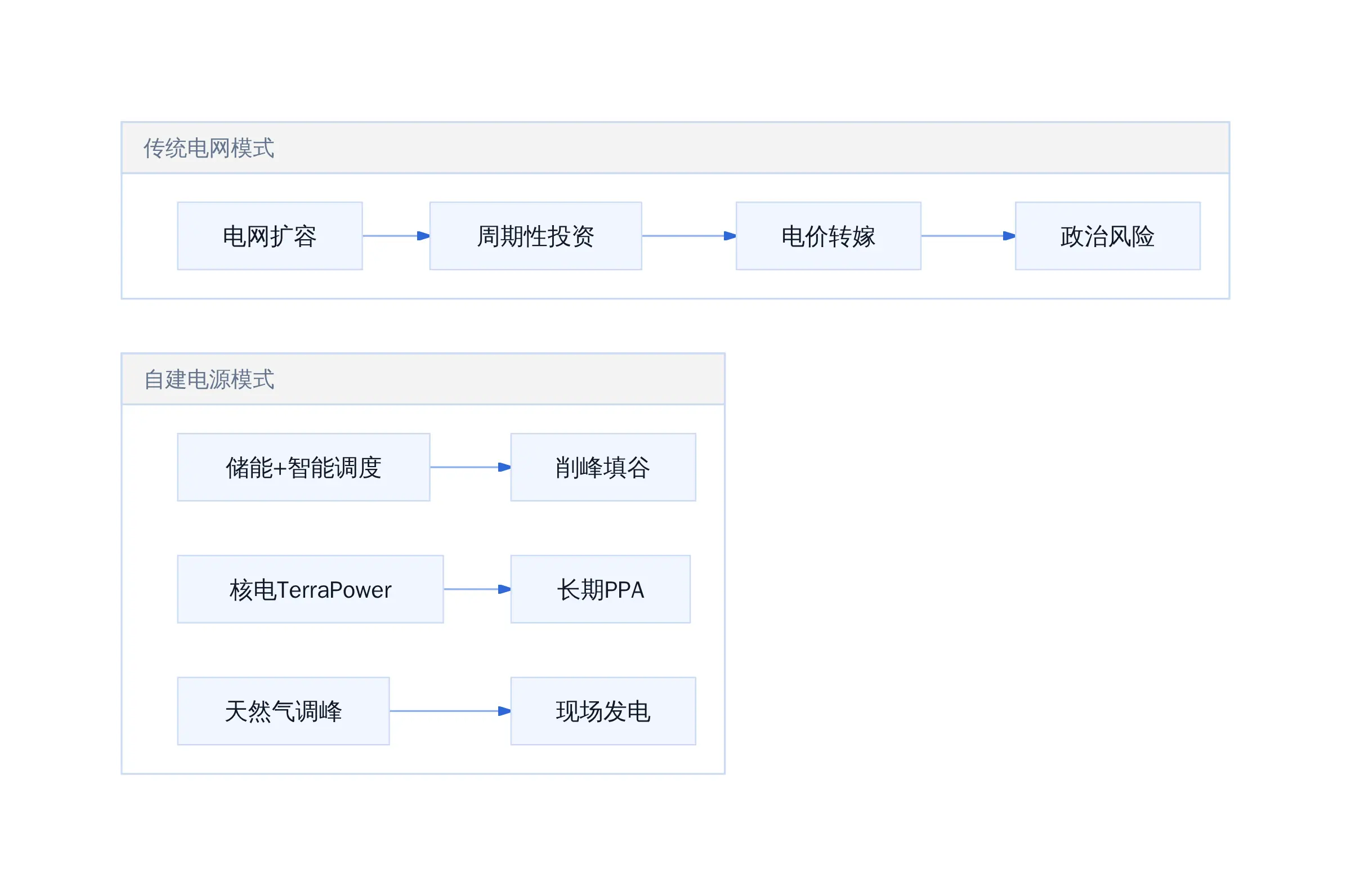

自建电源模式对比
自建电源并非万能解。核电项目的审批周期可能长达十年,天然气管道的铺设受地域限制,储能系统的成本曲线尚未完全下探。但这一趋势的意义不在于替代电网,而在于建立了一种可选的议价能力。当数据中心可以在电网扩容和自建电源之间做选择,公用事业公司的垄断地位就被削弱了,电网规划的节奏也会被迫提速。这就是市场机制在基础设施瓶颈上的自我修正力量。
从更宏观的视角看,这场博弈的最终形态取决于监管框架的演进速度。474吉瓦的申请量、1066吉瓦的累计预测、42州的联合反对,这些数据勾勒出的不是一个简单的供需缺口,而是一个制度滞后于技术变革的典型场景。得州的暂停并网、纽约的暂停审批,本质上是监管者在用「踩刹车」的方式争取制度设计的时间。问题在于,刹车踩得越久,积压的需求反弹力度越大。如何在电网安全、电价稳定和技术创新之间找到新的均衡点,是美国电力基础设施治理面临的核心命题。
美国的「幽灵用电」闹剧并非无迹可寻。路透社调查揭示,700吉瓦申请中有大量重复提交或缺乏资金实力的虚假项目;伍德麦肯齐预测1066吉瓦申请中仅28%能真正落地。公用事业公司如果按峰值需求规划电网,等于为幻影买单。得州暂停并网、纽约州暂停审批5000万瓦以上项目,都不是不想发展,而是旧的「先申请、后扩容」机制已经无法区分真实需求和噪音信号。

电网规划遇上超预期负载

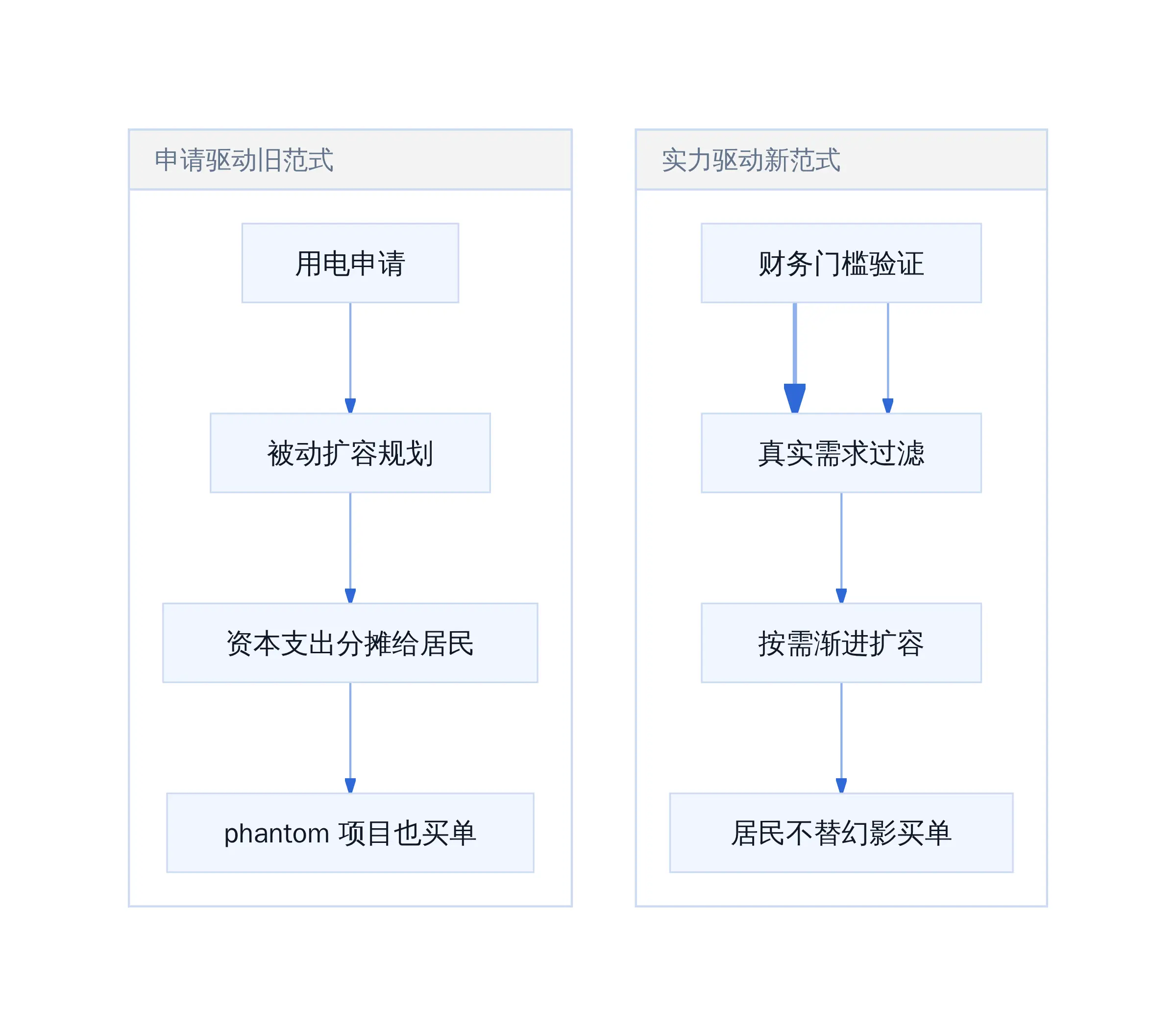

申请驱动 vs 实力驱动的规划差异
美国电网规划的基本范式是「需求拉动」------公用事业公司根据用电申请被动扩容,资本支出通过电价回收,风险最终由居民分摊。这套机制在传统工业时代运转良好,因为大型工业用户的用电需求相对稳定、可预测。AI数据中心把这套逻辑击穿了:一个项目单次用电申请高达1吉瓦,相当于25万户家庭的用电量,传统规划工具箱已经不够用了。

申请驱动 VS 实力驱动
申请驱动模式的核心缺陷在于信息不对称。开发商采取「遍地撒网」策略提交申请,目的是锁定容量而非真正建设。公用事业公司面对的是噪音信号,而不是真实需求曲线。实话说,这和美国IPO市场中「画饼融资」的逻辑类似------先用一个诱人前景锁定资源,能不能兑现是后话。
如何避免「幽灵项目」挤占公共资源
美国各州的应对路径给出了可参照的框架。得州选择暂停并网,给公用事业公司时间审计项目真实性;宾州、纽约州设置财务门槛,要求预付款或保证金;42州形成反对联盟,反映民意的底线是不可接受的成本转嫁。

筛查幽灵项目的关键机制
对中国的启示不在具体政策抄搬,而在机制设计逻辑。第一层是前置验证:用电申请是否绑定真实融资、真实客户、真实选址?没有这三项支撑的申请,不应进入电网规划队列。第二层是动态门槛:公用事业公司应有权限根据项目进展调整承诺容量,而不是一次性锁定全部资源。第三层是成本内部化:如果项目最终未能落地,前期产生的规划成本应由开发商承担,而非转移给全体用户。
坦白讲,这三层机制在当前中国电网审批体系中尚未形成闭环。部分地区仍存在「先批后验」「重规模轻质量」的惯性。问题不在于有没有机制,而在于执行层面是否愿意承担短期招商压力带来的阻力。
算电协同的边界在哪
「算电协同」是中国AI基建叙事中的高频概念,但其边界需要被明确界定。协同的前提是两个系统具备可比对的规划周期和反馈速度。现实是,AI芯片迭代周期以月计,电网扩容周期以年计甚至十年计。这两者的节奏错位,决定了协同只能是有限度的。

算电协同的约束边界
算电协同的工程边界至少包括三个维度。其一,容量预留的弹性上限:电网规划必须保留缓冲余量,但这个余量不应由全体用户补贴单一产业。其二,时间窗口的错配容忍度:从申请到并网的最短周期决定了AI项目的落地速度,这个周期目前在美国是5-10年,在中国同样面临变压器、输电设施供应链瓶颈。其三,风险分配的清晰划分:电网运营商不承担产业预测责任,开发商不承担公共电网扩建成本,这是边界清晰的制度安排。
超出上述边界的「协同」,往往演变为用公共资源为特定产业兜底。历史经验表明,这种做法短期内看似推动了产业发展,中长期却会扭曲资源配置、推高全社会用能成本。纽约州长霍楚尔的说法直白而准确:「我绝不允许把这笔成本转嫁到纽约民众身上。」
留给中国AI基建的行动清单并不复杂。第一,建立用电申请的财务验证机制,筛除缺乏资金实力的「画饼项目」。第二,在电网规划中引入动态调整机制,根据项目实际进展分阶段释放容量。第三,明确算电协同的边界,让市场承担产业风险、让公用事业承担基础设施责任,两者不应模糊互换。
美国正在付出的代价,中国不必重复。但前提是,决策者要有决心在招商引资的压力下,守住公共资源分配的底线。
参考文献
1 美国 AI 数据中心现大量"幽灵用电需求",多州出手整治 - IT之家. www.ithome.com/0/997/147.h... 2 美国 AI 数据中心现大量"幽灵用电需求",多州出手整治. news.10jqka.com.cn/20260901/c6... 3 美三州相继收紧AI数据中心准入,474吉瓦电力申请引爆基础设施治理 .... www.winzheng.com/article/us-... 4 人工智能如何"吞掉"美国电网?一文读懂. www.cls.cn/detail/1903... 5 "遍地撒网"式抢电反酿堵车!千吉瓦申请仅三成落地,美国AI竞赛或被"幽灵项目"拖慢脚步_凤凰网. i.ifeng.com/c/8vXEpOAnB... 6 "遍地撒网"式抢电反酿堵车!千吉瓦申请仅三成落地,美国AI竞赛或被"幽灵项目"拖慢脚步. www.moomoo.com/hans/news/p... 7 "羊吃人"AI版?缺电,先拉美国民众的电闸. www.guancha.cn/internation... 8 AI热潮中美国电力公司也有苦恼:"幽灵数据中心"太多!. www.cls.cn/detail/2133...
