目标应用架构怎么画,以及一份真实格式的 ADR:为什么 OMS 先于 ERP
本系列为虚构教学案例。上一篇:《解剖一家公司的烂 IT:四个病灶,没有一个是技术问题》
第 3 篇把宏远的四个病灶切完了。这一篇给手术方案画一张总图------目标应用架构,然后把它背后最核心的一次取舍写成一份完整的 ADR(Architecture Decision Record,架构决策记录) 。这篇是全套系列的技术重心,建议收藏慢读。
一、先纠正一个画图的姿势
我见过的大多数"应用架构图",本质是系统清单的花式排版:方框写上系统名,箭头连起来,看上去信息丰富,实际上什么都没决策。一张合格的应用架构图必须能回答三个问题:
- 分层:每层解决哪一类问题?层与层之间允许怎么说话?
- 取舍:同样的能力为什么用 A 方案不用 B 方案?
- 时序:先建什么后建什么,依据是什么?
带着这三问看宏远的目标架构。

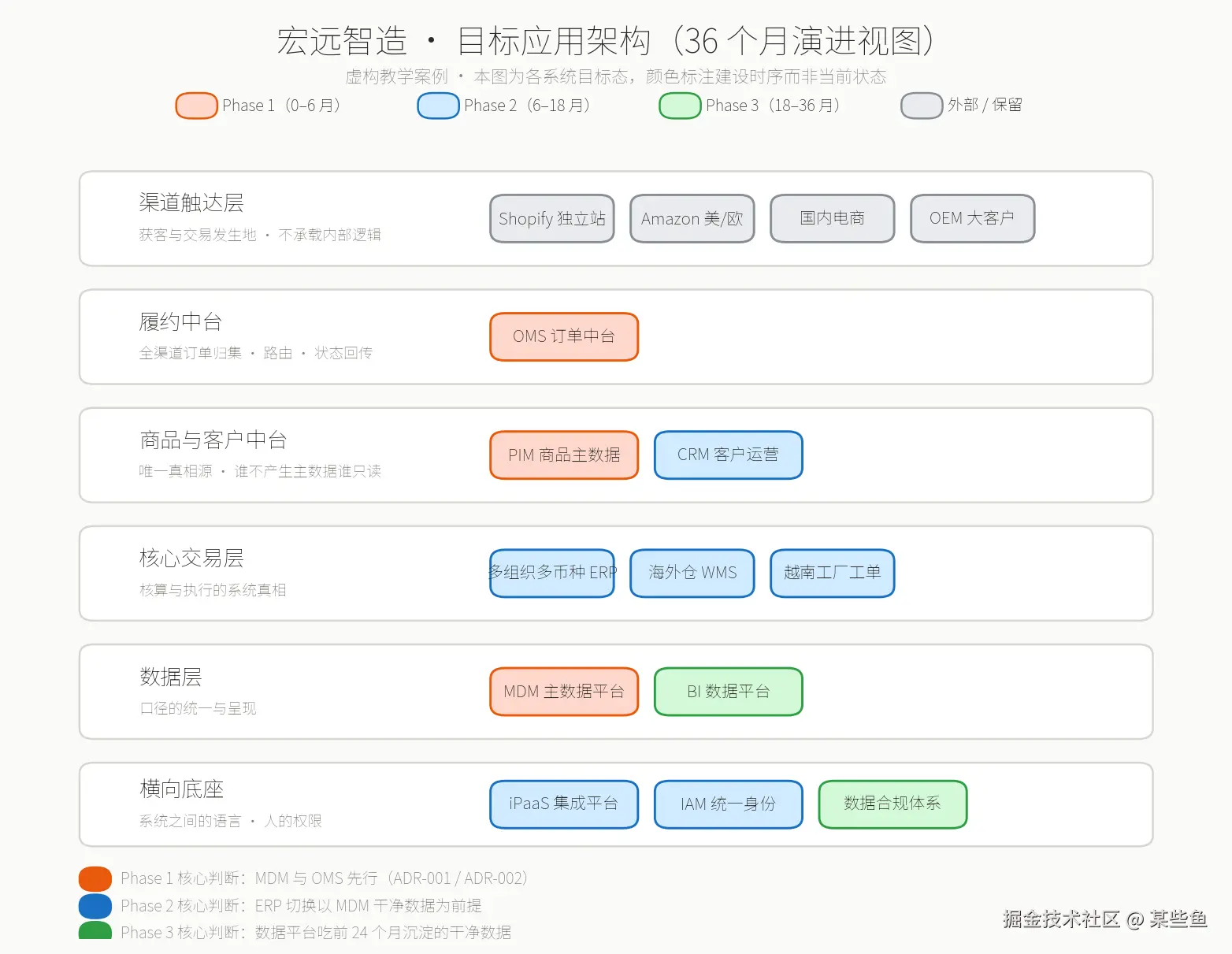

二、宏远的目标应用地图(文字版)
从外到内六层,每层一句话说清它的职责:
| 层 | 系统 | 职责 | 关键约束 |
|---|---|---|---|
| 渠道触达层 | Shopify 独立站、Amazon、国内电商、线下 | 获客与交易发生地 | 不承载内部逻辑,全部对外 |
| 履约中台 | OMS 订单中台 | 全渠道订单归集、路由、状态回传 | 渠道的脏不进来,内部的不出去乱 |
| 商品与客户中台 | PIM 商品主数据、CRM | 一物一码的唯一真相源、客户 360° | 谁不产生主数据,谁只读 |
| 核心交易层 | 多组织多币种 ERP 、海外仓/工厂 WMS | 核算与执行的系统真相 | 双法人双账套,多币种原生 |
| 数据层 | MDM 、BI | 口径的统一与呈现 | MDM 是所有系统的前置 |
| 横向底座 | iPaaS 集成平台、IAM 统一身份 | 系统之间的语言、人的权限 | 禁新增点对点接口 |

这张图里藏着三个值得说的设计决策,我逐个展开,其中第一个写成完整 ADR。
三、ADR-001:订单履约先行建设 OMS,而非先替换 ERP
markdown
# ADR-001:先建 OMS 订单中台,ERP 切换推迟到 Phase 2
状态:已接受(2025-11)
决策人:架构组(虚线汇报至 CFO 与供应链 VP)
## 背景
2025 年 6 月 DTC 上线后,日均订单从约 40 单(OEM 大单)
增至 1,200 单(DTC 小单),Excel 导单错单率 1.8%,
库存状态延迟约 24 小时,已引发 Amazon 超卖与平台绩效告警。
越南工厂产能处于爬坡期,规划承接 30% 总量。
同时,单组织 U8+ 无法支撑双法人核算,多组织多币种 ERP
切换被财务评估为 12--15 个月项目。
## 决策
Phase 1(0--6 月)先行建设 OMS 订单中台,
多币种 ERP 切换推迟至 Phase 2。
## 备选方案
方案 B:先切 ERP。
能解决核算问题,但订单问题是每天都在流血的大出血:
按方案 B 的排期,OMS 上线要到第 18 个月,
意味着 18 个月的 1.8% 错单率 + 超卖罚分,Amazon 账号
权重可能撑不到那天。
方案 C:各渠道后台直接对接 U8+。
省去 OMS。但每新增一个渠道就要重写一次集成,
渠道侧接口一变更就要返工------这正是宏远历史上
接口无人认领、无人敢动的原因,此方案会把它制度化。
## 后果
正面:
- 错单率目标降至 0.3% 以下;渠道接入与 ERP 解耦,
新渠道接入周期从"月"降到"周"
- OMS 沉淀订单全链路数据,为 Phase 3 数据平台供料
负面(如实记录):
- 未来 12--15 个月,OMS 与旧 U8+ 之间需建桥接接口
(已登记技术债 TD-003,责任人到人)
- 过渡期库存仍靠对账弥合,超卖风险降级而非消除
- 双系统集成期间,口径问题需 MDM 与 ADR-002 兜底
## 关联
ADR-002(MDM 与商品主数据先行)是本决策的前置依赖;
路线图第 5 篇 Phase 1/Phase 2 边界由此划定。
注意几个细节,这些才是 ADR 的精髓:后果一节必须写负面------不敢记录代价的决策记录等于没写;"双方案被否"要写清被否的理由而不是只写名字;技术债要登记编号和责任人。面试时如果让你"讲一次你做的技术决策",能按这个结构讲,就已经赢了一半。
四、ADR-002(摘要版):MDM 是所有系统的前置条件
背景不再重复(第 3 篇的病灶三)。决策一句话:Phase 1 第一个开工的不是任何业务系统,而是 MDM + 商品主数据(PIM)。
被否的关键方案是"MDM 跟着新 ERP 一起上"------这看起来省事,实际意味着 OMS、WMS 先吃一年脏数据,而它们输出的订单和库存又会污染未来的 ERP。主数据是河流上游,上游脏,下游每个系统都是净水器------净水器会堵,河不会自己变清。
这条 ADR 还有一个行政后果:主数据的"数据 Owner"制度在宏远第一次被写进流程------每个核心实体(商品、客户、供应商)有且只有一个部门对口径负责。这是组织动作,不是技术动作,但它往往比系统更难落地。
五、图上另外三个"为什么"
为什么渠道层不留任何内部逻辑? 上一篇说过,业务曾绕开 IT 自购 SaaS(影子 IT)。目标架构给渠道层的定位是"纯粹的对客触点"------它只调 OMS 的 API,不直接碰 ERP。规则简单,才守得住。
为什么是 iPaaS 而不是继续点对点? 宏远历史上有 11 个接口,7 个没人认领、没人敢改。点对点集成的死亡率不是技术问题,是组织问题:没有平台,就没有"接口的户口"。iPaaS 的本质是给集成发身份证。
CRM 为什么排在 Phase 2 而不是更晚? DTC 的复购和私域运营 2026 年才成为主要矛盾,但它依赖客户主数据------又在 MDM 后面。顺序链:MDM → OMS → CRM,一环扣一环,路线图会把这个链条时间化。
六、这张图还没画完
细心的你可能发现了:目标架构图画了系统,却没画数据怎么流、没画 IAM 的权限模型、没画合规水位线。这是刻意的------应用架构一张图画全会变成墙纸。剩下的部分会在第 5 篇(路线图:这些系统按什么顺序落地)和第 6 篇(治理:画完的图怎么不跑偏)里逐块补齐。
架构师思考问题:ADR-001 里我否掉了"先切 ERP",理由是"大出血等不了大手术"。但如果换一个前提------Amazon 账号没有被罚风险、错单率只有 0.3%------这个决策还成立吗?把你的推演写在评论区:同一个架构决策,换一组约束,结论会不会翻转?会翻转的决策和不会翻转的决策,哪一个更能体现架构师的水平?
