SAP 生产订单报工检查报错异常(接口)

场景:

因业务规范需求,不允许跨月报工及取消报工。

常见处理方案 :

1、BADI:WORKORDER_CONFIRM~AT_SAVE - Confirm Order, Time: Dialog;

2、出口增强:CONFPP05 - PP定单确认:储存时的客户特殊增强。

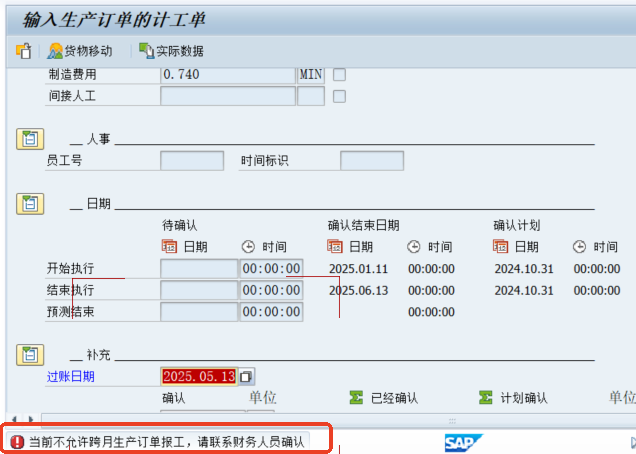

正常情况下(前台事务码操作),在这两处增强均可直接写校验逻辑,不过如果集成外围系统,通过接口报工时,在这两处写类似 MESSAGE ... TYPE 'E' ,都会直接中断,关键是SAP端没有任何异常记录。

遇到此类问题(前台可以,后台不行),实际工作中常见两种处理方法:

1、最简单的方法就是在接口(后台)逻辑中增加校验逻辑,提前避免;

2、正向研究,探索新报错方式或增强方案。

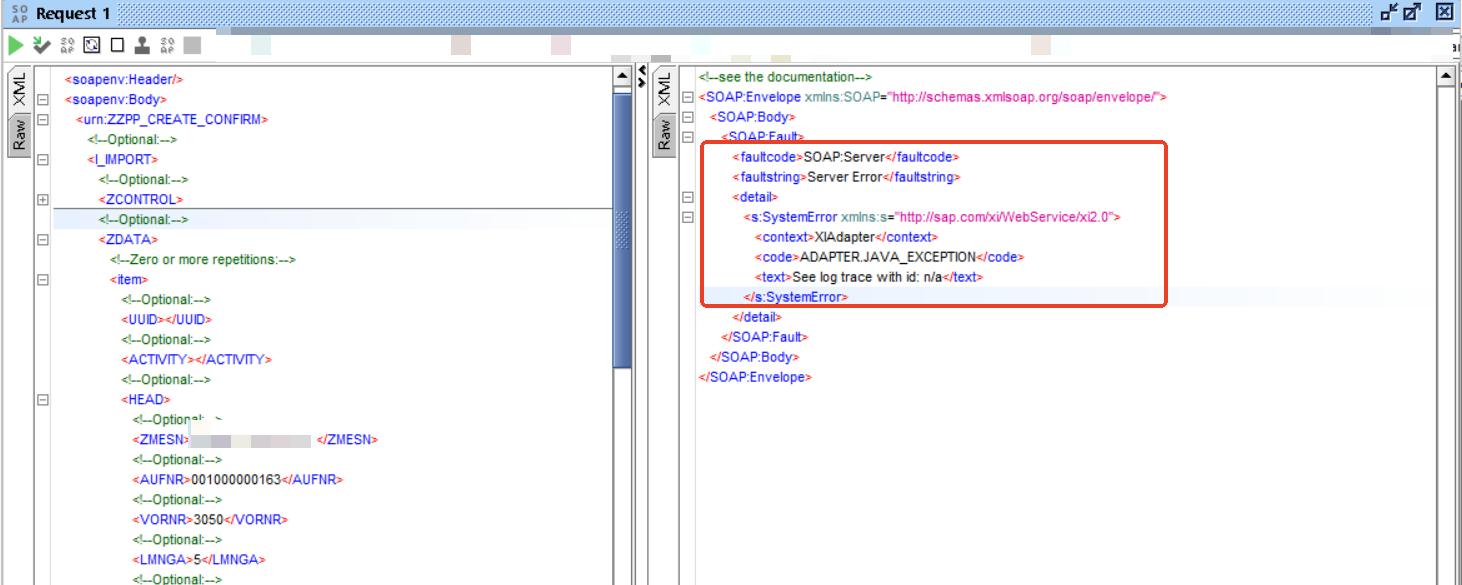

在这里,第一种方案当然不考虑,直接跳过。我们主要研究了正向如何处理,形成通用方案。

刚开始,先研究了报错方式,比如,更换报错方式、抛异常,可惜都不行。继而研究其他增强点,通过多次测试验证,将报工和取消报工的增强独立开,分别在 CONFPP02 和 WORKORDER_CONFIRM~AT_CANCEL_CHECK 完美解决问题(受以前逻辑影响,走了弯路)。

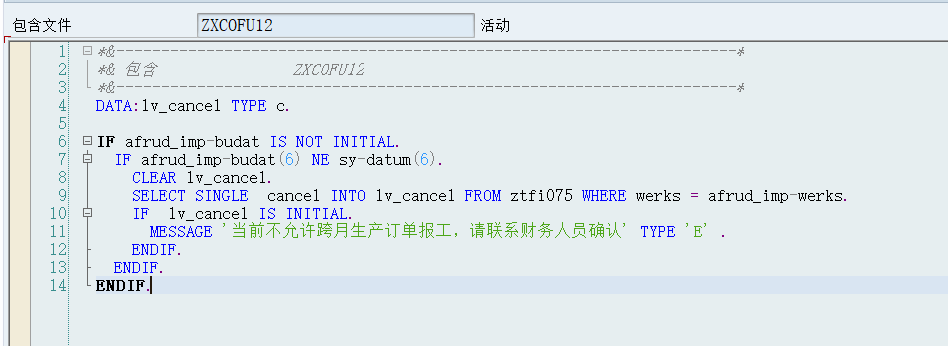

报工校验点:

SMOD:CONFPP02 - PP Order Confirmation: Customer-Specific Input Check Without Change

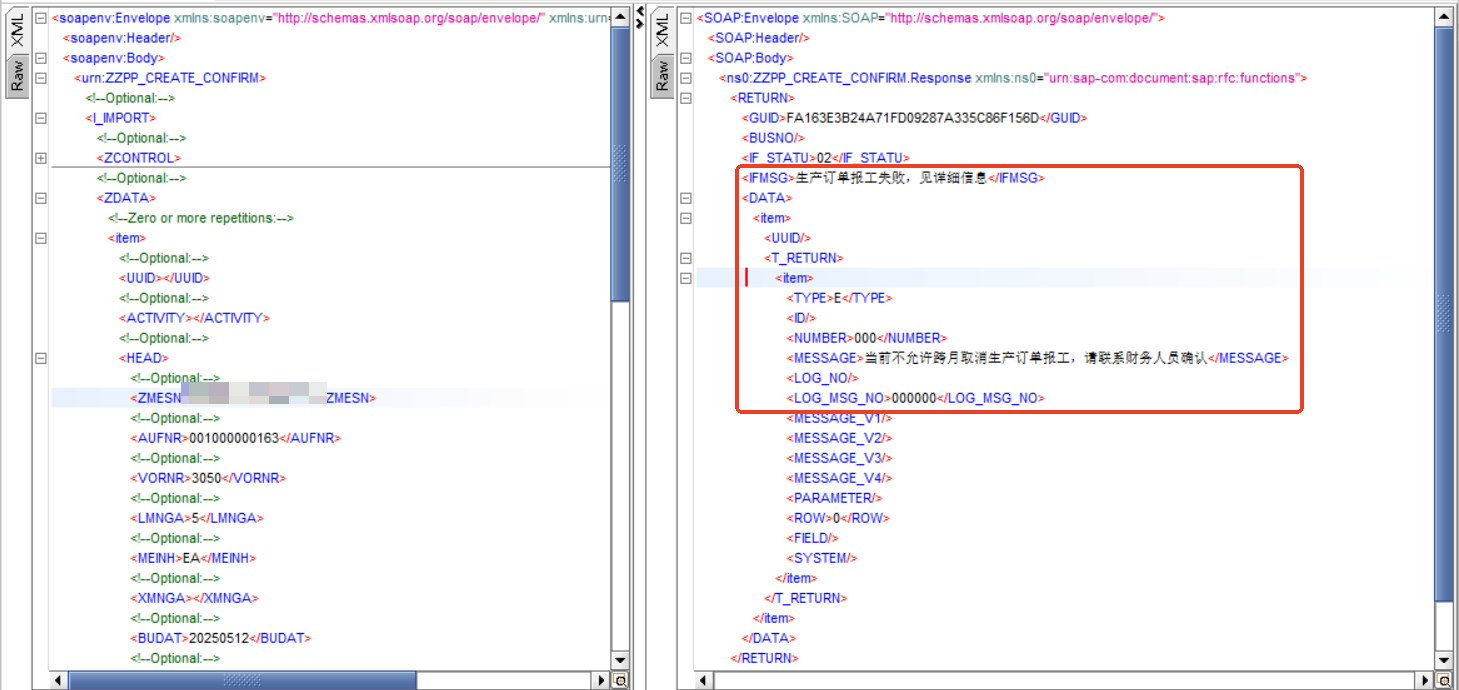

正常返回报错:

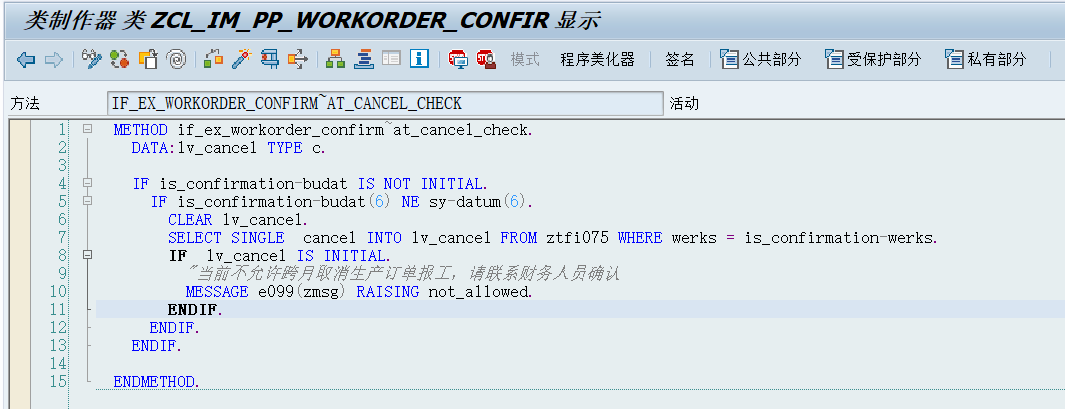

取消报工检查点:

WORKORDER_CONFIRM~AT_CANCEL_CHECK - Confirm Order, Time: Check if Cancellation is Possible

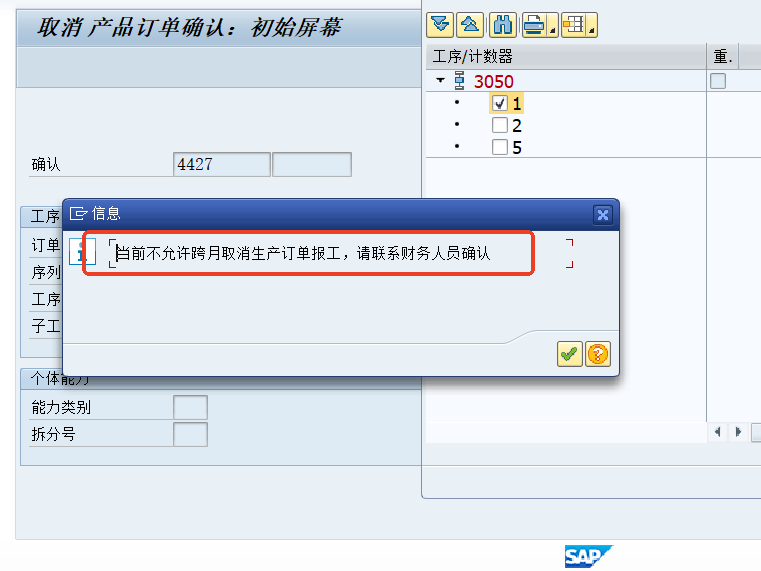

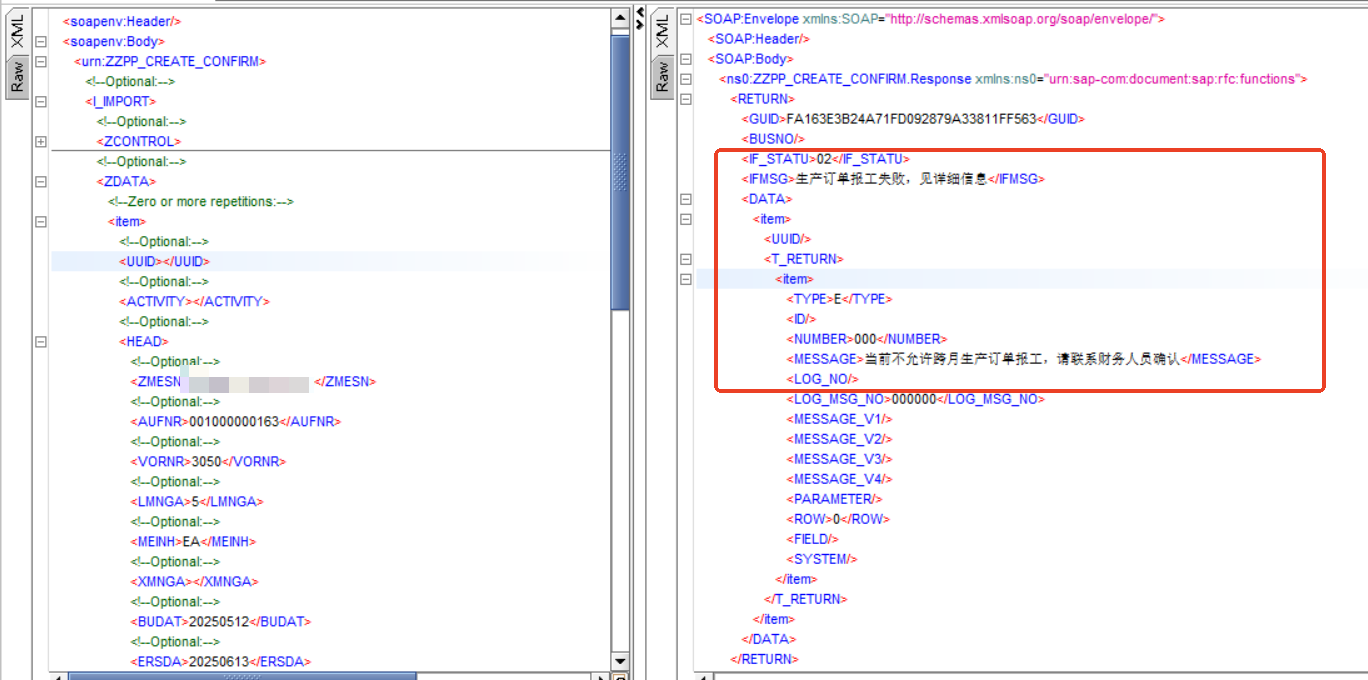

正常返回报错:

完美解决!

~~~~~~~~~~~~~~~~~~填坑路上一去不复返~~~~~~~~~~~~~~~~~~
