项目管理系统实施费用一般占总成本多少

一般而言,项目管理系统的实施费用在总成本(TCO)中的占比,多数组织会落在一个相对稳定的区间:常见为15%-35% ;若采用SaaS并以一至三年TCO为口径,通常在10%-25% ;而本地部署或私有化项目的首年整体预算中,实施费用可能达到25%-50%。这一占比受业务复杂度、系统集成与数据迁移体量、变更管理和培训深度,以及供应商类型与部署模式等因素联合作用,因此需要在明确口径后再进行对标与估算,以避免预算偏差。

一、口径与定义:如何理解"实施费用"与"总成本(TCO)"

在讨论项目管理系统的实施费用占总成本比例 之前,必须先统一"口径"。实施费用通常指由咨询顾问与技术团队提供的专业服务开支,包括需求调研、蓝图设计、配置与定制开发、系统集成、数据迁移、测试与验收、培训与变更管理,以及上线后的短期超保与稳定期支持。这些均属于一次性或阶段性支出,与软件订阅或永久许可、运维与托管费用、长期支持与升级不同,后者通常被归类为经常性成本。若口径不一致,实施费用在总成本(TCO)中的占比就会被低估或高估,影响决策精度。

对于SaaS项目,组织往往以1-3年 为TCO考察周期,将订阅费用与实施服务、集成工具、中间件、内训与外训、内部人力占用(如项目办公室PMO、人力成本)共同纳入核算。对于本地部署与私有化场景,常见做法是将首年或首两年作为项目期,包含软硬件与基础设施 、实施服务和初期运维,并与随后年度的维保与运营费用区分。只有在明确时间窗口与成本类别后,实施费用占比才具可比性,在不同组织与不同行业之间的对照才有意义。

在权威方法论层面,行业研究普遍建议以全生命周期成本 衡量企业应用价值,以避免只看许可或订阅单价而忽略"看不见的成本"(Gartner, 2024)。全生命周期口径不仅包含初期实施费用与后续升级,还覆盖变更管理、培训沉没成本与机会成本,以及集成与数据治理 的长期开销。当组织从单点工具走向平台化与生态化时,TCO口径越严谨,占比判断越贴近真实,更利于跨年度的预算与ROI验证。

二、典型占比区间:按部署模式与复杂度的经验分布

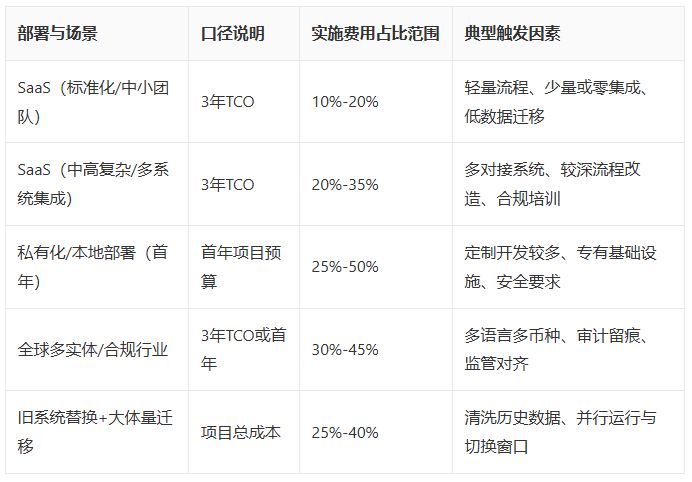

在统一口径的前提下,来自咨询项目与实践的归纳可以得出一个可操作的经验区间 :SaaS、标准化程度高、集成较少的中小团队场景,实施费用通常占三年TCO的10%-20%;中高复杂度、存在多系统集成与数据迁移的SaaS场景,实施费用多落在20%-35% ;而本地部署或私有化项目的首年预算中,实施费用可能达到25%-50%,若定制化程度极高或合规要求严苛,还可能进一步上探。这些区间并非绝对值,但能为预算初稿提供有效锚点,并在后续细化估算时逐步收敛。

上述区间与风险提示的意义在于:实施费用占比不是静态数值,而是随复杂度、合规性与集成广度动态调整 。例如,若企业需要将项目管理系统与ERP、HRIS、DevOps流水线和文档库打通,并要求严密的权限体系、审计日志与主数据一致性,实施费用的比重自然会上升。相关研究也强调了SaaS之外的"隐藏成本",包括集成、中间件与治理带来的额外投入(Forrester, 2023)。以分场景核算与滚动校准,能更好应对范围波动与需求变更。

要强调的是,占比判断应与组织阶段与治理能力挂钩 。具备成熟流程与中台能力的团队,往往能够复用既有集成与数据资产,将实施费用在总成本中的占比压低;反之,若组织首次系统化管理项目组合,或从高度分散的工具过渡到统一平台,变更管理与培训的深度 会显著影响实施费用矩阵。先定义目标成熟度,再匹配实施路径,比直接对标绝对比例更可靠。

三、影响占比的关键因素:复杂度、集成、数据与组织变革

业务复杂度与范围界定

项目管理系统的实施费用占比,首先取决于业务复杂度与实施范围(Scope) 。当企业需要覆盖项目组合管理(PPM)、资源与容量、进度与成本、风险与问题(RAID)到知识与资产复用,且跨越多个业务单元与国家地区时,需求调研与蓝图设计的周期会显著拉长 。范围越广,配置与定制比例越高,测试与验收的工时也随之增长,从而推升实施费用在TCO中的占比。因此,通过MVP切分与里程碑化交付能有效降低首期占比,让价值更快显性化。

系统集成与接口治理

系统集成是影响占比的"重量级"因子。与ERP、CRM、财务、采购、HRIS、研发工具链(如代码库、CI/CD、缺陷管理)等的接口数量与复杂度 ,决定了ESB/iPaaS、中间件与适配器的投入。若企业需要双向同步主数据、主从系统协同、事件驱动与Webhooks、批量历史数据回流与增量迁移,实施费用会因为集成与数据治理而快速抬升。同时,接口的稳定性、第三方API配额与限流、消息幂等等非功能性需求,都会被计入实施工作量,进一步放大其在总成本中的比例。

数据迁移与质量保障

数据迁移不仅是"搬家",更涉及清洗、映射、去重、质量规则定义与验证 。从旧系统或多套工具汇聚数据到新平台,需要统一项目编码、阶段模板、权限模型与字段字典,并建立可回溯的审计链路。迁移前后的抽样核对、并行运行期的对账与质量监测,常常比预想更耗时,而在多语言、多币种、多实体的场景中,这一复杂度进一步上升。若迁移体量大或历史质量参差不齐,实施费用在TCO中的占比很容易提升5-10个百分点,成为预算的主要不确定因素之一。

组织变更与培训深度

实施项目管理系统几乎必然伴随流程重塑与角色职责调整 。变更管理包括沟通计划、利益相关方分析、试点与推广、KPI与行为激励、培训与认证体系建设等。若企业期望在较短时间内实现从"工具使用"到"流程与治理落地"的跃迁,培训与辅导的强度会显著增加 ,带来更多的现场赋能、人天投入与材料开发成本。根据行业经验,变更管理不足往往导致再培训与返工,反而抬高总成本。合理的变更预算,虽然提高实施费用的占比,却能降低全周期TCO与失败风险(Gartner, 2024)。

四、成本构成拆解:实施费用由哪些部分组成

实施费用通常由一组相对固定的环节构成。典型序列包括:需求调研与现状评估(Discovery)、蓝图设计与方案评审、系统配置与适度定制、集成开发与接口测试、数据迁移与质量保障、系统测试(SIT/UAT)、用户培训与材料准备、上线切换与超保 。每一环节都与占比密切相关:蓝图阶段深度越足,后续返工越少;集成测试越充分,超保压力越小。把控每一步的质量与边界,是控制实施费用占比的关键抓手

从配比上看,在标准化SaaS项目中,配置与权限、流程与模板搭建 往往占到实施费用的20%-35%;集成与数据迁移可能占到30%-45%;培训与变更管理约10%-20%;测试与上线切换约10%-20%。在本地部署或私有化项目中,定制开发与基础设施适配 会占更高比例,实施费用的结构也会随之倾斜。需要强调的是,这些配比是区间参考,具体项目还要根据行业差异、合规要求(如审计与留痕)、安全策略(如零信任与密钥管理)进行调整与再分配。

在实践中,容易被忽略的是上线后的超保与稳定期支持 ,以及面向一线和中层管理者的分层培训与持续赋能 。很多团队将上线作为终点,但真正的成本控制发生在上线后90-180天的运营优化期:指标看板迭代、流程瓶颈疏通、权限纠偏、数据质量提升等。若不为这一阶段留出实施预算,后续临时采购或返工的隐形成本会让TCO失真。在预算编排时,应明确将超保与持续改进纳入实施费用科目,提升可视性与可控性。

五、预算测算方法:比例法与自底向上的结合

在立项早期,信息不完整的情况下,常使用比例法(Top-down)估算实施费用占比,以快速得到可沟通的初稿。做法是先按部署模式与复杂度 选取参考区间(如SaaS中高复杂20%-35%),再结合组织成熟度、集成数量、迁移体量和变更强度进行修正。比例法的优点是效率高、便于对标 ,缺点是精度取决于类比项目的相似度与口径一致性。为降低偏差,应同步建立假设清单,在需求澄清后逐步收敛区间,形成滚动预测。

当范围更加明确时,建议采用自底向上(Bottom-up)的人天估算:将实施活动拆分为工作分解结构(WBS),逐条估算人天、角色与日费率,并考虑风险储备与管理预备金 。例如为高风险的集成与数据迁移项设置10%-20%的应急系数;为并行运行与切换窗口预留夜间与周末工时;为多语言培训准备翻译与本地化人力。比例法与自底向上并行使用,既能在早期提供决策速度,又能在中后期提供预算精度,二者互为校验,提升总体可靠性。

以一个示例说明:假设一家拥有300名知识员工的组织采用SaaS项目管理系统,订阅费用为每用户每月20美元 ,则年订阅约72,000美元,三年TCO的订阅合计约216,000美元。根据中等复杂度场景,实施费用以20%-30% 估算,则约为43,000-65,000美元。若存在与ERP和CRM的双向集成、并进行一次性历史数据迁移,考虑接口与数据治理的复杂度,实施费用可能抬升至30%-35%区间,对应约65,000-76,000美元。通过分阶段交付与精简需求,可将该占比重新压回20%-25%。

再看本地部署的例子:同样规模但需私有化部署 ,且有较多合规条款与安全基线要求,首年项目预算包含服务器与数据库、中间件、系统许可与实施服务。若软件许可与基础设施合计为25万-30万美元,参考实施费用占首年预算的25%-45% 区间,实施服务预算可能在62,500-135,000美元之间。决定占比的关键在于定制深度、接口数量、切换策略与合规审计需求。若能通过标准化模板、减少不必要定制与采用网关型集成策略,实施费用占比有机会回落至30%上下。

六、部署与供应商差异:SaaS、本地化与合作生态

SaaS的优势在于更短的环境准备时间、较高的可配置性与持续迭代的功能供给 ,通常能够将实施费用在TCO中的占比控制在较为温和的区间。不过,当SaaS需要对接大量遗留系统、满足严格的数据主权与驻留 要求、或在边界网络环境中运行,仍会显著增加集成与数据治理 投入,从而抬升实施费用比例。本地部署与私有化则在环境建设、性能调优、容灾演练与安全审计 方面投入更高人天,导致首年实施费用占比更高,但后续年度的经常性成本结构不同,应结合多年度视角综合评估。

在供应商与合作伙伴选择上,原厂实施团队生态实施伙伴(SI/咨询公司)的日费率、方法论、模板复用能力与行业经验差距,会影响实施费用总额与占比。国际成熟产品(如Jira Software、Asana、Monday.com、Smartsheet等)拥有丰富的最佳实践模板与市场连接器 ,在标准化场景中能缩短实施工期;而面向研发流程与DevOps一体化的场景,具备研发项目全流程能力的产品 通常能减少跨工具切换的集成复杂度。若组织强调通用协作与跨部门项目治理,也可考虑具备灵活权限与看板/甘特/需求缺陷闭环的通用平台。

需要说明的是,不同供应商的打包策略 也会影响占比感知。有的将培训、超保与少量二次优化纳入固定包,有的则严格按变更控制计费,造成"实施费用"在会计科目上的划分差异。在签约前明确边界、验收标准与变更流程,并对关键交付物(蓝图、接口清单、数据模型、培训材料)做清晰约定,可以减少后期争议,让实施费用与TCO口径更一致,也便于和行业区间对标(Forrester, 2023)。

七、控费与优化:方法论与工具化的协同

实施费用占比可控的前提是用MVP切片与可度量目标 压缩不确定性。实践中可采用"两层蓝图"法:第一层定义核心流程与必需对象 (如项目、任务、资源、需求/缺陷、风险/问题),第二层列出候选增强项(高级资源平衡、预算与成本归集、组合优化、自动化规则等),以里程碑 逐步纳入。优先上线价值密度最高的10-20%能力,让用户在早期获得正向体验,再通过数据驱动的回顾迭代拓展范围,从而降低实施费用在首期TCO中的占比。

在配置与定制策略上,倡导"少定制、多配置、优先集成标准连接器 "。首先,充分利用系统内的表单、字段、权限、流程引擎、自动化与报表能力;其次,集成优先采用iPaaS/标准适配器 与事件总线,减少点对点耦合;第三,数据迁移采用分层迁移与历史归档+活跃数据 分治,降低并行运行与切换风险。对于通用项目协作与跨部门治理场景,Worktile这类通用项目协作管理平台在看板、任务、报表与权限模型上较为灵活,有助于以配置替代定制,从而控制实施投入;而在研发项目全流程管理场景,PingCode具备需求-开发-测试-缺陷-发布的闭环能力,在模板与流程复用方面能减少跨工具集成工作量。

治理与交付机制同样关键。设立双周/月度的范围审查与变更控制委员会(CCB) ,将新增需求严格纳入下期里程碑;对高风险项设置集成与迁移试点 ,以小样本验证时间与质量假设;引入内训师(Train-the-Trainer)模式,形成组织内的"乘数效应",减少外部顾问的长期驻场工时。通过KPI与验收标准 将可交付成果与里程碑挂钩,避免"时间消耗型"投入。对于分布式团队,使用可追溯的工时与成果台账,以数据驱动费用与占比的透明化。

最后,以三年为视角的TCO与价值回收 是优化占比的根本。将实施费用与价值实现路径绑定:第一年关注上线与采纳率、第二年聚焦流程合规与周期缩短、第三年重在组合优化与资源效率 。同时使用收益跟踪(Benefits Tracking)方法,将周期缩短、返工减少、透明度提升与风险降低转化为货币化指标,与实施费用一一对照,从而在董事会与财务层面形成正向闭环 。在持续演进中,结合预设模板、低代码/无代码配置与AI辅助配置,可以逐步降低新增场景的边际实施成本(Gartner, 2024)。

结语与趋势展望:综合以上分析,项目管理系统的实施费用在总成本中的常见占比为15%-35% ;SaaS一至三年视角多为10%-25%,本地部署或私有化的首年项目期则可能达到25%-50%。未来两到三年,随着AI驱动的流程发现与配置推荐、可复用行业模板、可插拔集成生态 的成熟,实施环节的人天密度将进一步下降,占比有望缓慢下行;但在跨域集成、主数据治理与变更管理 方面,实施费用仍将保持"刚需"。对追求稳健上线与长期ROI的组织而言,以MVP切片、严谨口径与组合价值治理,并结合如PingCode与Worktile这类可配置性强、生态连接丰富的产品策略,将是把握实施占比、降低全周期TCO的核心路径。

参考与资料来源

  • Gartner, 2024. 关于企业应用TCO与SaaS隐藏成本的研究与方法论观点。

  • Forrester, 2023. 关于SaaS成本构成、集成与变更管理开销的研究洞见。

用户关注问题

Q

项目管理系统实施的费用通常包括哪些部分?

在预算项目管理系统实施费用时,我需要考虑哪些具体支出项目?

A

项目管理系统实施费用的组成

实施费用通常包含软件许可或订阅费用、系统集成成本、定制开发、员工培训以及维护支持等。每个部分的费用比例因项目大小和复杂程度不同而异,需根据实际情况进行详细预算。

Q

如何评估项目管理系统实施费用是否合理?

面对不同供应商报价,我怎样判断项目管理系统的实施费用是否符合市场标准?

A

评估实施费用合理性的关键因素

建议通过对比多个供应商的报价,分析费用明细,结合项目规模和需求复杂度判断。此外,参考行业内类似项目的实施费用比例和案例,有助于评估报价的合理性。

Q

项目管理系统实施费用占总成本比例有什么影响?

实施费用在总成本中占比较高或较低,对项目整体有什么影响?

A

实施费用比例对项目影响解析

较高的实施费用比例可能表明系统定制化程度高或培训支持强,有助于提升系统使用效果。较低比例则可能节省开支,但需确保不会影响系统性能和用户采纳,找到平衡点至关重要

相关推荐
F36_9_1 天前
12款项目管理软件对比清单:PingCode、Worktile、Jira、MS Project全覆盖
项目管理
罗宇超MS1 天前
如何通过项目管理工具与敏捷开发实现快速响应和灵活性的结合?
项目管理·敏捷流程·alm
F36_9_1 天前
2026项目管理工具推荐:7款免费版能做什么、卡在哪里
项目管理
fo安方2 天前
软考~系统规划与管理师考试——真题篇——综合——软考系规综合知识卷2——解析版
项目管理·软考·pmp·系统规划与管理师
fo安方5 天前
软考~系统规划与管理师考试——真题篇——章节——第6章 云资源规划——解析版
dubbo·项目管理·系统·软考·pmp·规划
MaisieKim_5 天前
如何让数据分析与用户研究形成互补关系
项目管理
F36_9_5 天前
如何协调产品、设计、运营共同参与用户研究
项目管理
Sadie_d6 天前
项目型制造企业痛点与解决方案:如何选对项目管理系统?
项目管理·制造
搭贝7 天前
广东宿卫 | 安保企业数字化转型标杆✨
大数据·低代码·项目管理·安保企业数字化·全流程管控·人防技防一体化
