**将大问题拆分为可落地小问题的关键在于:明确价值目标与约束、选择合适的分解框架、为每个子问题定义可验证的验收标准与量化指标,并把任务嵌入协作工具与节奏中。**通过自顶向下的价值链分解与自底向上的证据校准相结合,辅以阶段性节奏(周冲刺、里程碑),你可以把复杂议题转化为可执行的步骤,降低不确定性并持续交付结果。
如何将大问题拆分为可落地的小问题:方法、度量与案例
一、为什么要拆分:可落地性的本质
当我们面对战略级或跨部门的大问题时,常见症结不是"想不到解法",而是"无法落地"。**可落地的本质是把复杂度控制在人的工作记忆与组织的执行带宽之内,让每一个动作具备明确边界、单一责任与可验证的产出。**据Gartner(2024)观察,战略执行失败往往不是因为方向错误,而是缺少增量交付与持续反馈的机制;将目标分解为小批量、短周期的可测任务,能显著提高兑现率与组织的学习速度。
在认知层面,拆分把"模糊目标"转换为"清晰行动",降低协调成本与不确定性。在组织层面,小问题能更好地分配资源与责任、打通跨部门依赖。在产品与工程场景中,这意味着从"提升留存"转化为"完成一个经过验证的A/B实验与一次迭代发布"。**因此,拆分不是把事情切碎,而是沿着价值链与因果链条,把每一段因果关系变得清晰与可验证。**这也解释了为何度量与验收标准是可落地的必要条件。
要判断一个小问题是否"可落地",可用四个维度快速体检:时间盒是否明确(例如1-2周可交付)、责任是否单点(一个Owner对齐资源与进度)、输入输出是否清晰(输入数据/前置条件,输出交付物/指标变化)、风险是否可控(关键不确定性有验证路径)。**满足"时间盒+单责+清晰IO+可控风险"的子问题,才具备被执行、被跟踪与被学习的现实基础。**在这一框架下,大问题被转换为一系列可复用、可优化的执行单元。
二、通用方法论:从目标到任务的多层分解
把大问题拆解成可执行的小问题,建议采用"目标-约束-假设-行动-验证"的多层分解路线。第一步,澄清问题的业务目标与边界,包括要达成的价值(收益、体验、风险降低)与必须遵守的约束(合规、预算、时限、容量)。**没有清晰目标与约束的分解,容易产生"多做事情但不产生价值"的伪执行。**把目标转化为可量化的北极星指标或次级指标,是后续对齐与复盘的锚点。
第二步,识别关键不确定性与因果假设,梳理"影响目标的最短价值路径"。这一步常用5 Whys挖因、鱼骨图辨识驱动因素、假设树来展开推论,再用影响力-可控性矩阵筛选优先级。**将不确定性显性化,意味着你会为每个小问题附带一个待验证的假设与预期效果,从而把执行与学习绑定在一起。**随后进行分层分解:从主题(Theme)到史诗(Epic)到用户故事(Story)到任务(Task),逐级定义验收标准与依赖关系。
第三步,设计执行节奏与反馈闭环。把已分解的小问题放入节奏容器(周/双周冲刺、月度里程碑),并为每个小问题绑定测量方式(如转化率、周期时间、缺陷率、用户访谈样本量)。**可落地的执行离不开可观测的度量,度量又必须连接回原始业务目标,这样才能避免"指标游戏化"。**通过每周评审与月度复盘,你可以持续修剪待办清单、淘汰低价值路径、加倍投入高价值路径。
三、框架与范式:WBS、OKR与用户故事映射的组合拳
在工程与项目管理领域,WBS(工作分解结构)是经典工具,用于沿交付物维度逐层划分工作包。**按照PMBOK第七版(PMI,2021),WBS有助于明确范围、控制变更并提高可预测性,但需与价值与指标对齐,避免只分工不分价值。**在产品与增长问题上,OKR提供了目标与关键结果的对齐机制,用户故事映射则从用户价值流切入,把体验步骤变成可交付的故事与版本切片,两者结合能把"做什么"与"做到什么程度"同时落地。
在改进与创新类问题中,5 Whys、A3思考、MECE也常被用来做结构化拆分:前者聚焦根因探索,A3强调问题陈述-现状-目标-根因-对策-跟进的闭环,MECE帮助避免遗漏与重叠。**这些方法的共同点是把"问题空间"与"解空间"清晰分隔,再通过小步快跑的实验把假设逐步实证。**将它们与WBS/OKR/用户故事映射结合,能在不同维度保证拆分的完整性与可执行性。

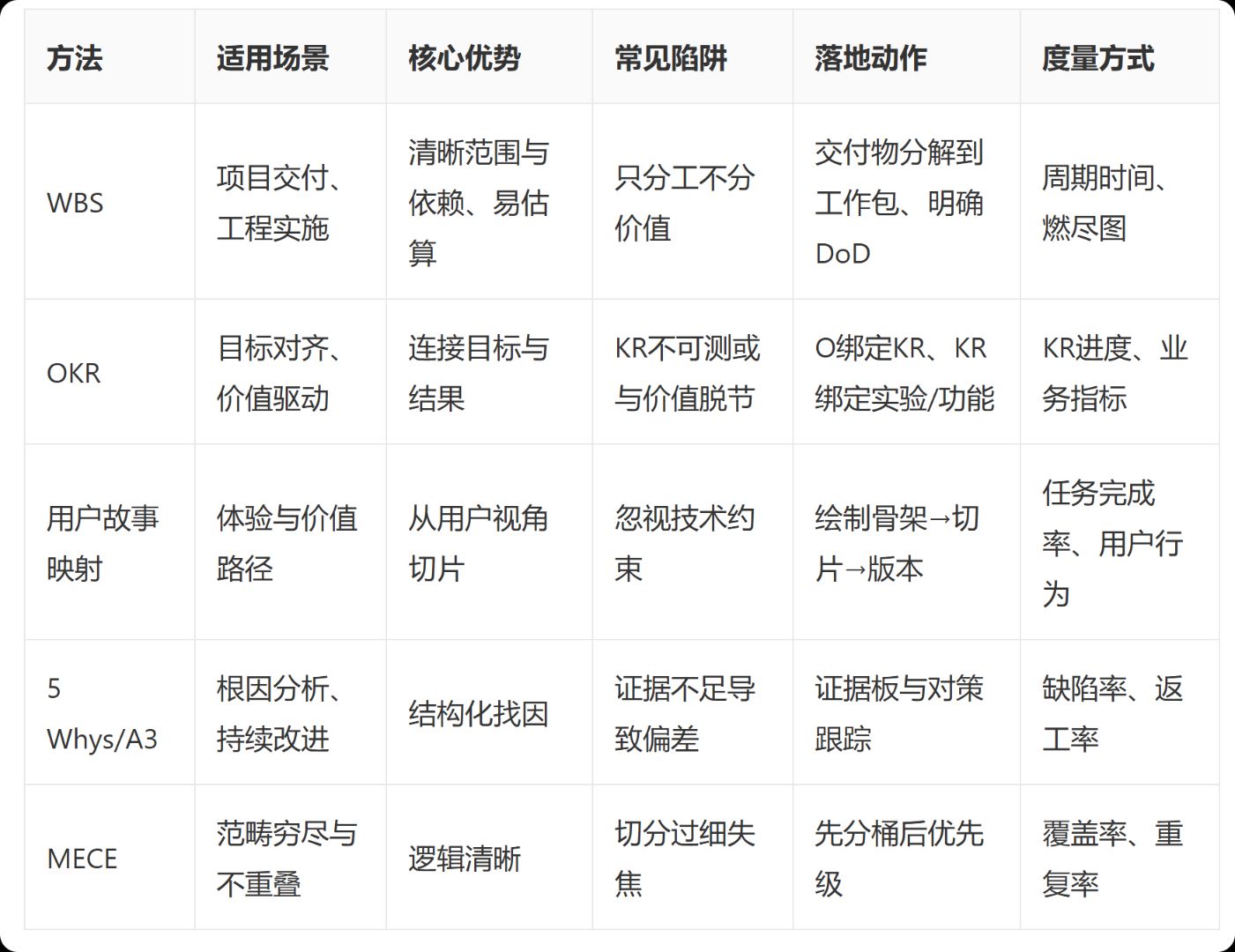

下表给出常见拆分方法的对比与落地要点,便于按场景选择与组合使用:

**选择框架不是目的,能把框架转译为"谁在何时交付什么证据与价值"的执行语言才是关键。**例如,在一个"缩短获客到付费周期"的项目中,可以用OKR确定目标与关键结果,用用户故事映射梳理首购旅程,用WBS将每个版本切片到具体工作包,再用A3记录问题根因与改进对策,最终在双周冲刺中节奏化推进。
四、度量与验收:用指标保证小问题可交付
可落地的小问题必须能被验证。第一步是为每个子问题定义DoR/DoD(就绪/完成的定义)与验收标准:输入数据是否到位、依赖是否解决、完成后产出的功能、文档或证据是什么。**没有验收标准的任务天然不可测,最终只能以"感受"判定好坏。**其次是为任务绑定一到两个关键指标,既包括过程度量(周期时间、在制品、吞吐量)也包括结果度量(转化率、留存、缺陷密度),确保"做完"与"做对"同时成立。
在增长或产品优化场景中,"可落地"的另一个标志是存在可控、可观测的实验与样本量。例如把"提升注册转化率"拆分为"完成A/B测试:短信验证码优化方案,样本量2万、置信度95%",并规定最短运行时间。**任务的时间盒不仅用于排期,更是控制统计有效性的手段;同时将实验设计与期望提升区间写入任务说明,避免事后解释。**在工程质量场景,则可用变更失败率、平均修复时间等度量支撑迭代目标。
最后,把度量嵌入复盘。每个小问题完成后进行轻量复盘:目标对齐度、假设是否被证伪、下一步如何收敛或扩张。**复盘不是追责而是校准假设到证据的映射,只有持续的"执行-测量-学习",大问题才会被稳步瓦解。**把复盘结论沉淀到知识库与模板,下次拆分同类问题时,能以更少沟通成本达成更好产出,这也是组织层面的复利。
五、工具与协作:把分解嵌入日常工作流
把拆分落到执行,需要工具与协作的配合。像Jira、Azure DevOps、Linear、GitHub Projects、Asana等工具,天然支持Epic-Story-Task层级、里程碑与看板视图。**建议建立统一的任务模板:问题陈述、业务目标、假设与验证、验收标准、度量与Owner,确保每个小问题都有可追溯的"价值-动作-证据"链。**借助自动化规则把代码提交、PR与任务状态联动,保证交付事实可见、风险早暴露。
对于研发流程复杂、跨团队协作频繁的组织,可考虑将WBS与OKR、需求管理、测试与发布打通。此类场景下,一体化的研发项目全流程管理系统能够把"目标-需求-任务-缺陷-发布"串成闭环,并在每层绑定验收标准与度量。**例如,PingCode支持以项目为容器关联OKR、需求与任务,配合看板与报表将小问题的完成情况与业务目标映射起来,降低跨团队对齐成本。**配合每周评审与月度里程碑,能稳态推进复杂议题。
协作面向的关键是"节奏与透明"。把大问题映射为季度主题与月度里程碑,再将小问题打包进双周冲刺,用固定节奏提升可预测性。**建立"单一事实来源"的仪表盘,把OKR进度、关键实验、风险清单与资源使用集中呈现,让所有人对齐在同一套数字与状态上。**在工程协同中,可用GitHub Actions、Azure Pipelines等CI/CD工具自动化质量门禁,让"完成"的定义包含测试覆盖、构建成功与部署校验,从而保护小问题的可交付性。
六、案例演练:从战略到一周任务的完整示例
假设"大问题"为:在两季度内提升SaaS产品的试用转付费率20%。目标清晰但路径复杂,涉及流量质量、产品能力、定价策略与销售协同。第一步,定义约束(预算50万、必须合规、研发月度容量300点)与主要指标(转付费率、试用活跃度、获客成本)。**随后构建假设树:最短价值路径可能是提升试用期内的Aha时刻达成率与支付门槛体验,优先验证与支付前障碍相关的环节。**把主题拆为三个Epic:Aha时刻优化、计费体验优化、定价与优惠实验。
对"计费体验优化"Epic进行用户故事映射:从"到达支付页→选择方案→填写信息→支付成功"四步出发,识别痛点(信息冗长、支付方式受限、价格理解难)。第一期版本切片为三条小问题链:减少表单字段(目标:表单完成率提升8%)、新增本地支付方式(目标:支付成功率提升5%)、在支付页提供对比与FAQ(目标:减少跳出3%)。每个小问题绑定验收标准与时间盒(1-2周),并设计A/B实验或可用性测试作为验证手段。
将小问题落盘到工具中(例如Jira或PingCode):为每个任务创建模板化描述(问题、假设、验收、指标、Owner、依赖),把实验配置、样本量与统计标准附在任务说明。**冲刺计划中限定在制品数量,确保每个Owner保持单点责任与聚焦;配套仪表盘追踪表单完成率、支付成功率与转付费率的周度变化。**双周末评审中,对被证伪的假设快速止损,把资源迁移到验证成功的路径上,累计小幅度提升为结构性改善。
两个月后进行中期复盘:对比起点与现状,试用活跃度与支付成功率的叠加贡献已带来转付费率的约10%提升。**新的大问题随之出现:流量结构限制了进一步提升的上限,于是启动"引入更高意向流量"的Epic,并以相同方法论拆分投放与渠道合作的子问题。**通过"目标-约束-假设-行动-验证"的循环,团队建立了可复用的打法库,而不是一次性的专项战役。
七、常见误区与纠偏:让拆分真正服务于价值
常见误区一是"假拆分":把工作按职能切碎,却看不到价值流,导致跨职能拼接困难与责任模糊。纠偏方法是以用户旅程或价值链为主轴切片,将"端到端价值"尽可能装入同一个小问题或同一小批次交付。误区二是"无验收标准":任务完成靠口头共识,复盘没有证据。纠偏是为每个任务定义可量化的DoD、绑定指标并自动化采集。
误区三是"忽视约束":排期只看愿望不看容量、依赖与合规,结果是计划频繁跳票。纠偏是先列出硬约束与关键依赖,把不确定性前置为探索型任务,以时间盒做风险隔离。**误区四是"过度细化":拆得过细导致协调成本上升、上下文丢失。纠偏是遵循"二周完成、单一Owner、清晰IO"的粒度原则,并用版本切片而非碎片化任务来保持整体性。**误区五是"度量游戏化":指标被优化但不代表真实价值。纠偏是把过程指标与结果指标配套,并回钩到业务目标。
最后一个经常被忽略的点是"组织学习":很多团队能拆也能做,但缺少知识沉淀。**把成功与失败的小问题都沉淀为标准模板与案例库,并在工具中复用(例如在PingCode或Jira中设立模板项目与复盘范式),能让下一个大问题的拆分速度指数级提升。**当拆分方法从"人治"进化为"制度化与工具化",你就获得了跨问题、跨周期的执行杠杆。
