SAP中工单控制关键配置点

本文目录

[一、 数量与报工控制](#一、 数量与报工控制)

禁止超量报工与负库存:OPK4

[二、 工单状态和业务控制](#二、 工单状态和业务控制)

精细化的业务管控:BS22

三、工单检查

在SAP生产实施中,工单是连接计划、执行、成本核算的核心载体。中间的细节管控非常关键,目前实际工作中接触到主要配置参数有"报工/数量/状态"三大块。

一、 数量与报工控制

工单控制的第一道防线,是确保报工数量的准确性。既不能把100个报成120个(超量),也不能把100个报成80个就结束了(欠量)。

禁止超量报工与负库存:OPK4

T-CODE:OPK4中对每一个工厂底下的工单类型都可以设置控制报工数量不能超过入库数量或计划数量。

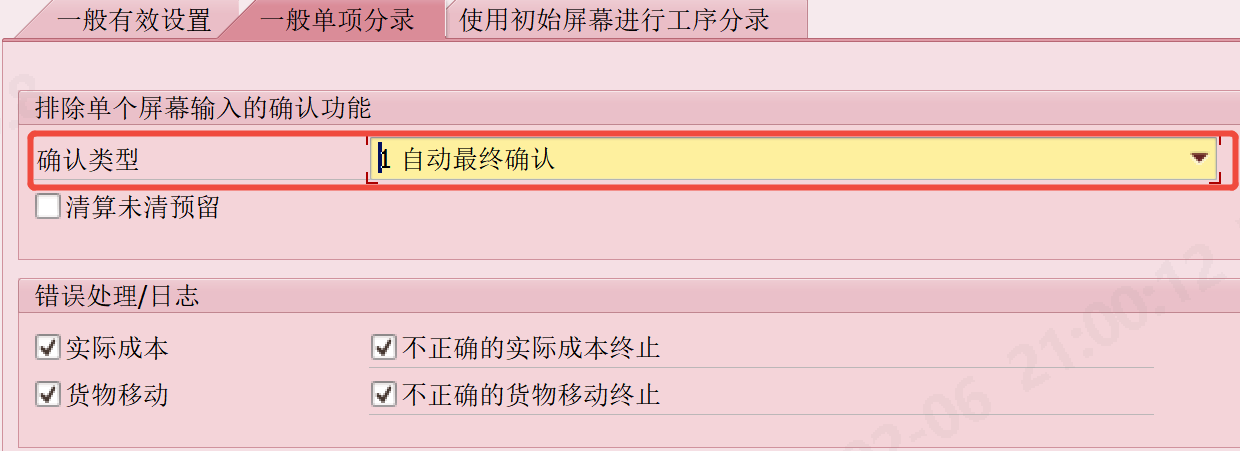

这个配置界面可以管控工序是否检查作业顺序;是否超量报工;是否检验等。并且在分录里面可以设置这部分控制报工后,系统自动处理"最终确认"(CNF)状态。

这里的清算未清预留一般不勾选,因为工单可能还有后续工序或需要补料。如果勾选,当工单最终确认(CNF)时,系统会自动清除该工单所有未使用的物料预留。

二、 工单状态和业务控制

精细化的业务管控:BS22

BS22 (业务事务管理) 它通过"状态"这个维度,实现非常精细化的业务管控,当工单处于某个系统状态(如 TECO, DLFL)时,禁止或允许执行某些特定的业务事务(如发货、打印、修改)。

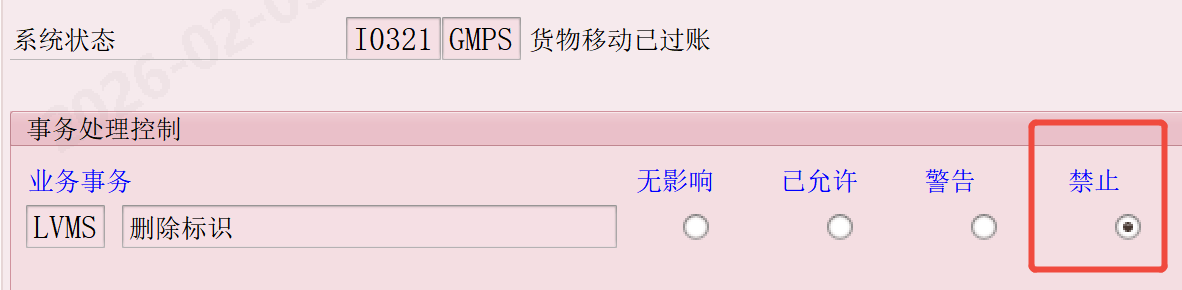

通过对不同状态的设置达成对工单的管控,例如:要求工单有货物移动的情况下,就不允许删除,即BS22设置I0321,GMPS(货物移动)状态下,不允许LVMS(删除标识)

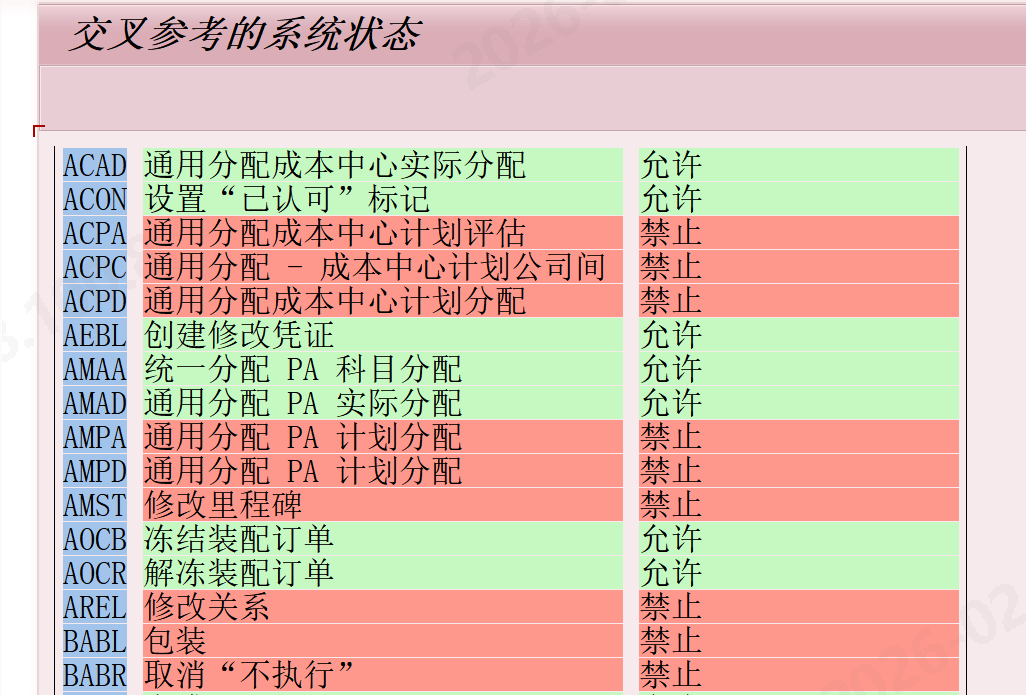

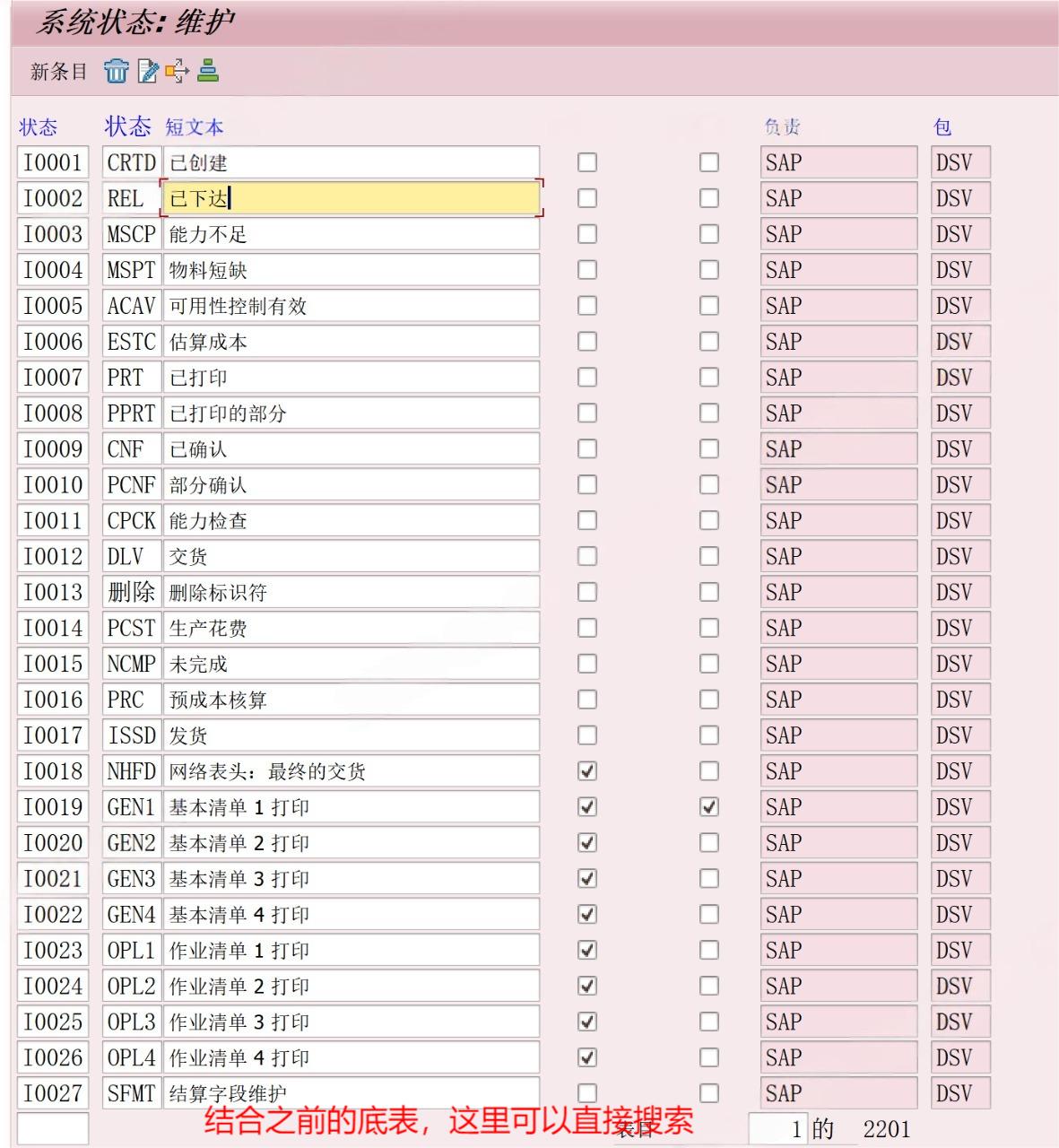

在工单的技术信息里面也可以看到当前显示的所有的状态设置:

注意:BS22中的设置是全局的,除非特定的参数文件中设置的不同

三、工单检查

OPJH与其他配置项关联,如果有特定的参数文件,在这里分配到不同的订单类型中。

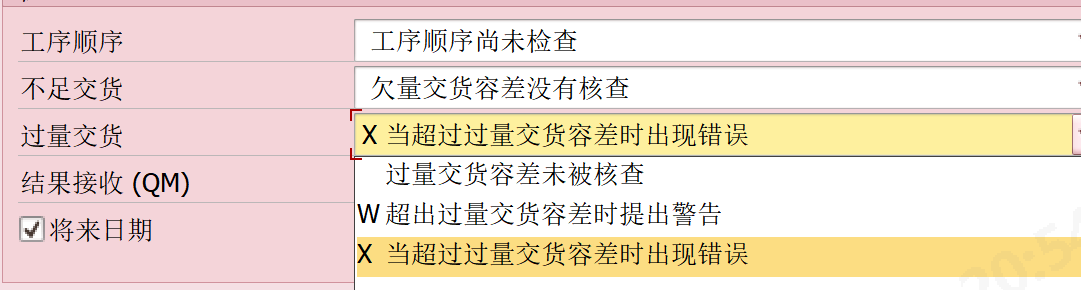

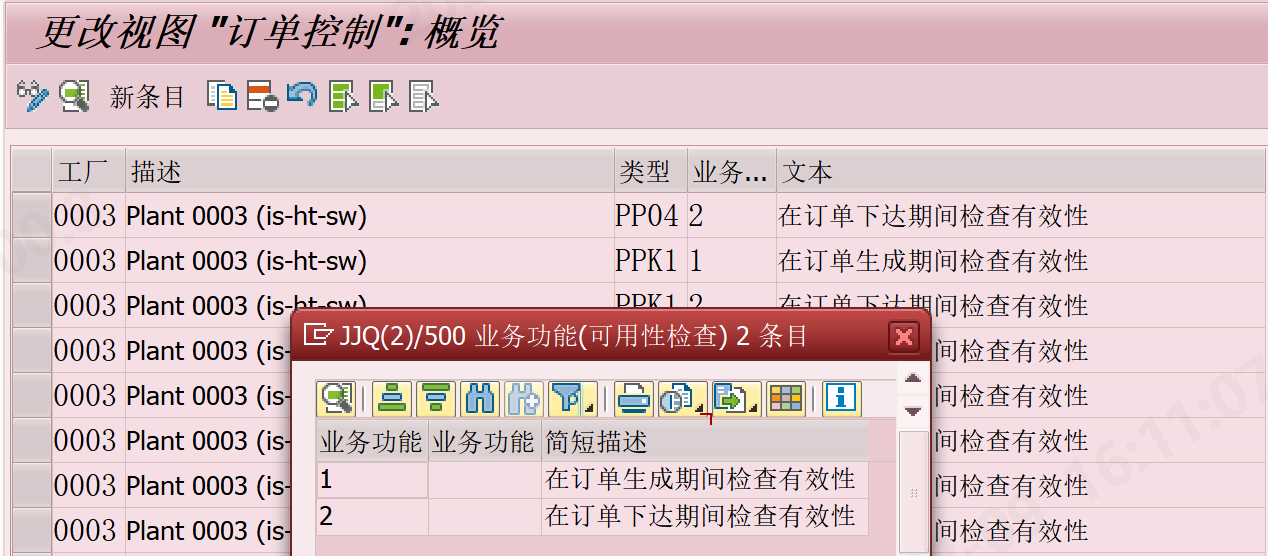

下拉菜单中的 "在订单生成期间检查有效性" 和 "在订单下达期间检查有效性",就是两种不同的检查时机。一个是在创建保存时检查物料可用性检查、组件可用性检查、日期有效性检查等;另外一个是在工单下达时检查。

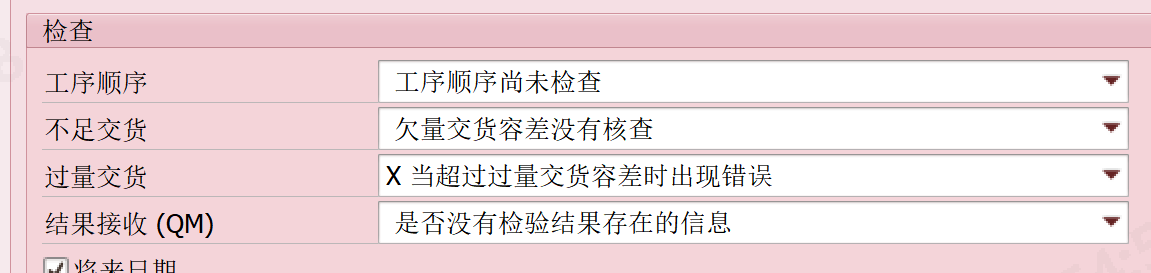

双击进入后可以看到不同检查项

相关推荐
snpgroupcn4 天前
能源行业SAP系统升级的技术约束分析:资产数据连续性与切换窗口的工程处理(上篇)
架构·sap
Harrison Ben7 天前
(原创)SAP FI自动入账奥义:FBKP FBKA FBKF
运维·sap·sap fico·sap运维·sap 实施
xiao贱贱8 天前
SAP ABAP OPEN SQL(应用实战大全)
sap·abap·opensql
爱喝水的鱼丶11 天前
SAP-ABAP:ECC→S/4HANA ABAP 迁移升级指南——程序改造、语法兼容与性能优化 导语
运维·开发语言·性能优化·sap·abap·经验交流·开发交流
snpgroupcn13 天前
SAP ECC → S/4HANA 迁移的工程化路径:范围建模、规则复用与短停机窗口切换
sap·sap实施商
yang9822615 天前
S4 CLOUD
sap
爱喝水的鱼丶18 天前
SAP-ABAP:S/4 HANA ABAP 新特性入门:与 ECC ABAP 的核心差异、架构优势与学习路径规划
运维·数据库·性能优化·sap·abap·hana·开发交流
山茶花开时。22 天前
[SAP ABAP] SAP设置定时执行任务Job
sap·sap abap
SAP_LO22 天前
对检验批次做决策后物料状态并没有改变的处理方法
sap·aq11·bs02·检验批
SAP_奥维奥科技22 天前
云栖大会|奥维奥履约计划智能体获SAP行业AI共创优选方案
sap·云栖大会
