2.变更管理

  • 定义: 项目做着做着,因为环境变化或各种原因,需要改项目的功能、性能、架构、技术要求、集成方式、进度等,对这些修改进行管理 ,就是项目变更管理
  • 定位: 它属于项目整体管理的一部分,归在整体变更控制里,用来管住项目范围、保证项目能按目标做完。

2.1 变更管理基础

2.1.1 变更管理与配置管理的关系

  • 配置管理 :如果把项目要交付的所有成果当成 "配置项" 来管,相当于一套守护项目完整、不乱套的管理系统。
  • 变更管理 :项目做到一半要改需求、改进度、改功能时,走的一套审批、实施、确认的流程。

两者关系:

  • 可以理解成:变更管理是配置管理的一部分 ,专门用来调整项目基准
  • 也可以看成:两套互相配合的机制。要改基准时,配置管理会调用变更管理;变更改完后,再把结果同步回配置管理,保证项目实际情况和文档记录完全对得上。

2.1.2 变更的常见原因

  • **产品范围(成果)**定义时,考虑不周、出错或漏项
  • **项目范围(工作)**没定义清楚,有遗漏或错误
  • 增值变更
  • 为了应对风险,启动应急方案或避开风险
  • 项目实际执行和原定计划不一致,被迫调整
  • 外部 发生了不可控的事件,导致必须变更

2.1.3 变更分类

  • 按变更重要程度分
    • 重大变更、重要变更、一般变更
    • 不同级别,审批权限不一样
  • 紧急程度 分:
    • 紧急变更、非紧急变更

2.1.4 变更管理原则

  • 基准 是变更的依据,不乱改
  • 变更必须走流程,不能口头说改就改
  • 明确组织分工
  • 改之前必须评估会带来什么影响
  • 变更相关的文档要保存好 ,必要时用++配置管理工具++来管

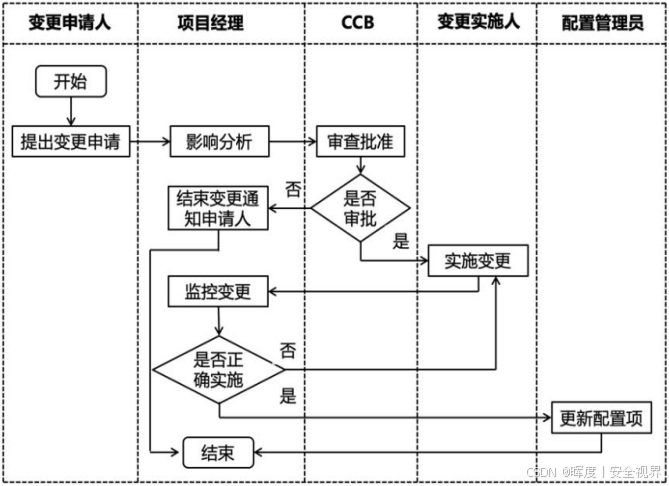

2.1.5 变更程序

  • 变更申请: 相关人员提出要修改的需求,正式提交变更申请

  • 对变更的初审:简单审核变更是否合理、有没有必要,初步过滤不合理的变更。

  • 变更方案论证:详细分析变更怎么做、要花多少时间成本、有什么风险和影响。

  • 变更审查:CCB (变更控制委员会)正式评审,决定是否批准变更。

  • 发出通知并实施: 批准后通知相关人员,按方案执行变更

  • 实施监控: 在变更过程中跟踪进度,确保按要求完成,不跑偏。

  • 效果评估: 变更做完后,检查是否达到预期 ,有没有带来新问题

  • 变更收尾:记录 变更结果,更新配置项和相关文档,完成闭环。

变更管理细节:

  • 项目的任何干系人 都可以提出变更申请
  • 变更申请的提交,首先应当确保要改的所有操作都写清楚,不能漏项
  • 所有变更申请都必须以书面形式 记录,并纳入变更管理 以及配置管理系统中;
  • 每项变更申请都必须由一个责任人批准或否决 ,这个责任人通常是项目发起人项目经理
  • 必要时,应该由变更控制委员会**(CCB)** 进行审查批准
  • 变更控制委员会 是由主要项目干系人的代表组成的一个小组项目经理 可以是其中成员之一,但通常不是组长

2.2 角色与职责

2.2.1 变更控制委员会(CCB)

  • 相当于项目的决策小组,代表项目方权益,能不能改CCB说了算。
  • 成员一般是用户方 和实施方的领导 / 决策人
  • 只做决策、评审,不干活、不写变更方案。
  • 只负责判断:项目基准能不能变,不负责具体怎么改。

2.2.2 变更管理负责人(变更经理)

是整个变更流程的总负责人,主要干这些事:

  • 对整个变更方案最终结果负责
  • 全程盯着变更流程,做好监控
  • 协调人员、资源,保证变更按流程顺利进行
  • 确定 变更类型组织 制定变更计划时间安排
  • 管理变更的实施时间和进度
  • 变更做完后,进行回顾 并正式关闭变更
  • 承担变更相关责任 ,同时有对应的审批 、管理权限
  • 可以通过逐级审批或开会的方式,参与变更的风险评估与审批

2.2.3 变更请求者

  • 提变更需求的人。
  • 负责填写并提交变更申请单
  • 提交初步 的变更方案和计划。
  • 简单评估 风险和影响,给变更分类型
  • 要能理解变更流程

2.2.4 变更实施者

  • 具体动手变更的人。
  • 要有对应的技术能力
  • 按照实施计划,真正去完成变更工作

2.2.5 变更顾问委员会

变更顾问委员会 主要负责审批重大变更 ,同时给出专业建议、协助审批

  • 遇到紧急变更 时,由委员会里被授权的人员直接行使审批权
  • 定期听变更经理汇报 工作,评估变更管理做得怎么样,有问题就提改进建议

2.3 版本发布和回退计划

绝大多数信息系统项目,只要做了项目变更,必须同步更新版本、发布新版本 ,而且提前备好应急回退方案(万一发布失败能快速复原)。

核心要求:

  • 严控版本发布 :每次新版本发布前,都要专人管理、做好前置准备,杜绝盲目上线。

  • 备好回退预案提前写好 发布失败后的回退步骤 ,确保出问题能快速撤回、恢复原状

事后复盘优化:

  • 深挖回退原因 ,总结经验教训,避免下次再出现同类问题。

  • 复盘 回退执行过程中的问题完善回退机制,让后续回退更顺畅。

2.3.1 版本发布的准备工作

  • 做好回退分析,出问题能快速定位。
  • 备份好数据库里的存储 过程、函数等内容,方便出问题时回退。
  • 备份配置数据,并明确用什么方式数据备份。
  • 备份 生产环境里的接口、应用、工作流等版本。
  • 明确什么时候触发回退,达到什么条件就立刻撤版。
  • 说清楚回退由谁负责怎么通知 相关部门、要回退哪些关联系统什么时间点回退

2.3.2 回退步骤

  • 先通知相关用户,系统要开始回退了
  • 通知所有关联系统,一起进行版本回退
  • 把数据库里的存储过程等数据对象恢复回去
  • 配置数据也恢复到之前的版本
  • 回退应用、接口、工作流等程序版本
  • 回退完后,通知 各个关联系统
  • 做完测试 ,确认系统能正常运行
  • 最后通知用户,回退完成

3.文档管理

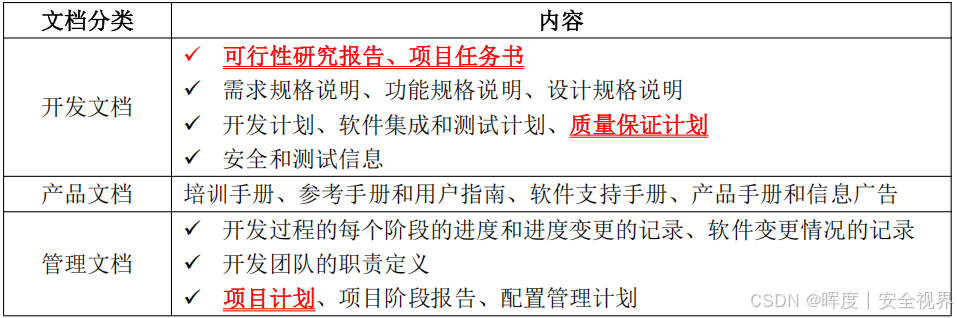

3.1 项目文档分类


3.2 文档质量级别

文档级别 描述 啥意思 里面写啥
1 级文档 最低限度文档 开发工作量很小(少于一个人月),纯粹自己用,不打算给别人看。 代码清单、开发时随手记的东西、测试数据、程序简单介绍。
2 级文档 内部文档 给本单位内部同事 用的专用程序,不对外公开,大家知道怎么装怎么用就行。 代码里写点注释,说清楚怎么安装、怎么用就够了。
3 级文档 工作文档 要么是本单位好几个人一起做的,要么是准备给别的单位使用的,需要正式一点。 按标准写清楚,方便多人协作或对外交接。
4 级文档 正式文档 正儿八经拿出来 或者给大众用 的,质量要求最高,比如工资系统这类关键软件。 写得最规范、最完整,跟正规软件产品一样。

简单说就是:自己用→同事用→单位间用→大众用,文档要求依次变高。


3.3 文档规则和方法

(1)文档书写规范

(2)图表编号规则

(3)文档目录编写标准

(4)文档管理制度

注意: 文档的规则不包含 :文档的保密(安全) 、 文档的权限

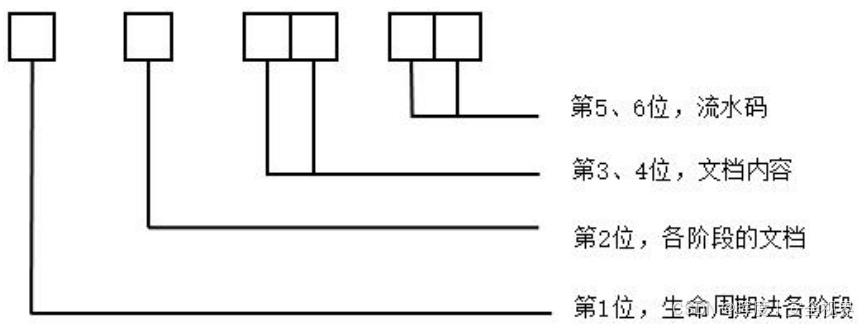

图表编号规则:
