项目管理系统迁移双轨运行与回滚方案怎么设计更稳妥

在项目管理系统迁移中,双轨运行与回滚方案的核心目标是降低业务中断与数据风险。稳妥的设计应围绕"并行可控、数据可校验、切换可回退"三条主线展开,通过明确双轨边界、建立量化切换标准、提前演练回滚路径,确保新旧系统在过渡期内相互验证而非相互干扰,从而在复杂组织环境中实现平滑迁移与风险可控。

一、项目管理系统迁移中为何需要双轨运行与回滚机制

在企业推进项目管理系统迁移时,双轨运行与回滚方案几乎是不可回避的设计要素。**项目管理系统往往承载任务计划、资源分配、工时数据和过程文档,一旦迁移失败,影响的不只是IT部门,而是整个组织的交付能力。**单一切换模式在理论上效率更高,但在现实环境中极易因数据差异、流程不适配或用户不熟悉而引发连锁问题。双轨运行的价值在于,通过新旧系统并行一段时间,让真实业务场景成为"验证器",而非仅依赖测试环境。

从风险管理角度看,回滚方案是双轨运行的安全阀。**没有可验证回滚路径的迁移,本质上是一场不可逆的赌博。**尤其是在项目管理系统这种高频使用工具中,任何不可预期的异常都会迅速放大。国际项目管理协会 PMI 在 2021 年发布的《Pulse of the Profession》报告中指出,变更管理能力不足是数字化项目失败的主要原因之一(PMI,2021)。因此,将双轨运行与回滚方案前置到迁移设计阶段,是稳妥迁移的前提。

二、双轨运行的基本模式与适用场景分析

双轨运行并非简单地"两个系统同时用",而是需要清晰的模式选择。常见模式包括数据双写、业务分流和阶段并行三类。**数据双写适合流程高度一致的项目管理系统迁移,能快速验证数据一致性,但对接口与权限设计要求极高。**业务分流则按项目或团队切换到新系统,适合组织结构清晰、项目独立性强的企业。阶段并行更多用于核心模块逐步迁移的场景,如先迁任务,再迁资源。

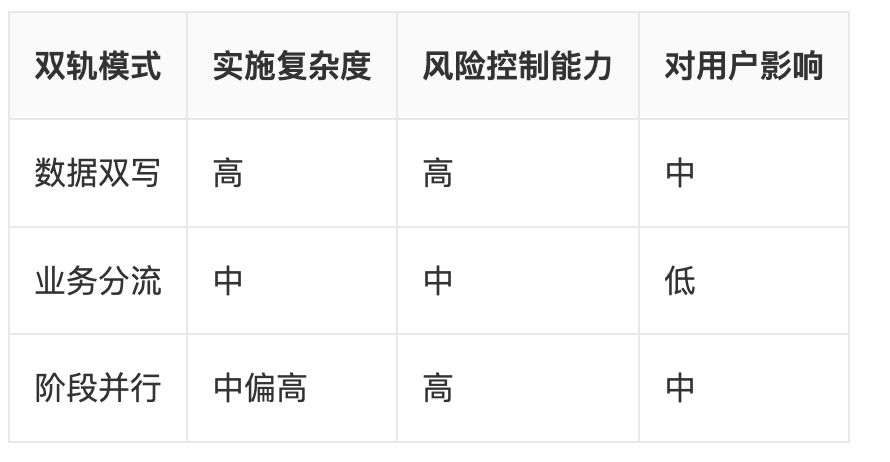

在实际设计中,企业应结合自身项目管理成熟度与组织复杂度选择模式。以下表格对三种双轨运行模式进行对比,帮助决策者理解差异:

**稳妥的方案往往不是单一模式,而是组合使用。**例如在研发项目管理场景中,部分企业会先采用业务分流,再在关键数据节点引入双写机制,以提高验证可靠性。

三、回滚方案设计的核心原则与技术边界

回滚方案并不是"系统出问题再想办法",而是需要在迁移设计阶段就明确边界条件。**稳妥的回滚设计必须满足三个原则:数据可逆、时间可控、责任可界定。**数据可逆意味着在双轨运行期间,旧系统的数据完整性不被破坏;时间可控要求在预设窗口内完成回滚操作;责任可界定则确保在触发回滚时,决策链条清晰,避免犹豫造成损失扩大。

从技术角度看,项目管理系统的回滚往往受限于数据结构差异与流程变更。例如新系统引入了新的状态字段或审批节点,这些信息在旧系统中可能不存在。**因此,回滚并不等于"完全还原",而是回到业务可持续运行的安全状态。**Google 在《Site Reliability Engineering》一书中(2016)强调,回滚策略的关键在于快速恢复服务,而非追求数据的绝对一致,这一理念同样适用于项目管理系统迁移。

四、双轨运行期间的数据一致性与校验策略

在双轨运行阶段,数据一致性是判断迁移是否成功的重要指标。**项目管理系统中的数据类型复杂,包括结构化任务数据、半结构化日志以及非结构化附件,必须分层校验。**常见做法是先确保关键业务数据一致,如项目状态、里程碑完成情况,再逐步校验工时、评论等辅助信息。过度追求一次性全量一致,反而会拖慢迁移节奏。

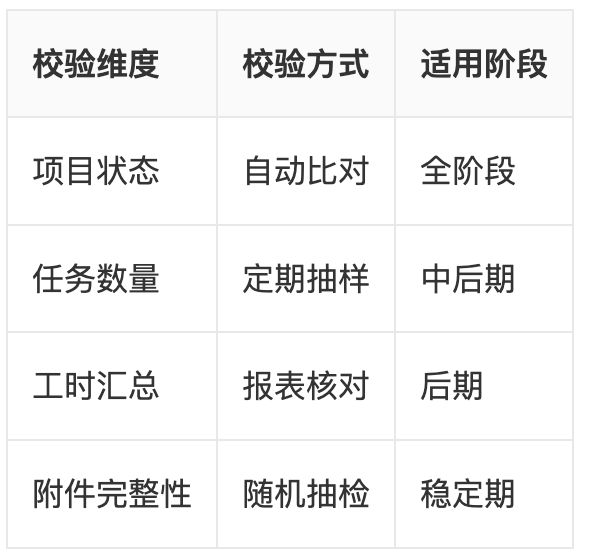

为了让一致性校验可执行,建议引入量化指标。以下表格展示了常见的数据校验维度及其适用场景:

**通过指标化校验,可以为是否继续双轨或触发回滚提供客观依据,避免依赖主观判断。**这也是稳妥迁移方案的重要组成部分。

五、用户与流程双重视角下的双轨运行治理

双轨运行不仅是技术问题,更是组织治理问题。**在同一时间内让用户面对两个项目管理系统,如果缺乏清晰规则,极易导致流程混乱和责任模糊。**因此,必须从用户视角明确"在哪个系统做什么",并通过制度约束而非口头约定来执行。例如,规定所有正式项目评审只以旧系统数据为准,或明确新系统仅用于试运行项目。

从流程角度看,双轨期间应冻结部分流程变更。**频繁调整项目管理流程,会让新旧系统差异持续扩大,增加回滚难度。**稳妥做法是在双轨运行窗口内设立变更评审机制,只有与迁移直接相关的流程调整才允许实施。部分企业在这一阶段会借助 PingCode 或 Worktile 这类项目管理平台进行流程梳理与权限控制,但其核心价值在于支撑治理,而非替代治理本身。

六、回滚触发条件与决策机制如何量化

很多迁移失败案例并非因为没有回滚方案,而是**不知道何时该回滚。**稳妥的设计需要在迁移前就定义清晰的触发条件,并将其量化。常见触发条件包括关键项目延期比例、数据不一致率、用户高频故障反馈等。只有当指标超过阈值时,才启动回滚流程,从而避免情绪化决策。

在决策机制上,应设立跨部门小组。**项目管理系统迁移涉及业务、IT和管理层,单一部门往往无法全面评估影响。**通过明确谁有权建议回滚、谁有权批准回滚,可以在关键时刻减少扯皮。Gartner 在 2020 年关于企业应用现代化的研究中指出,清晰的决策治理结构能显著降低迁移失败概率(Gartner,2020),这一结论在项目管理系统迁移中同样适用。

七、迁移演练与预案测试在稳妥方案中的作用

再完善的双轨运行与回滚设计,如果没有经过演练,依然存在巨大不确定性。**迁移演练的目标不是证明方案"看起来没问题",而是尽早暴露隐藏风险。**常见演练方式包括沙箱环境全流程模拟、部分项目真实切换以及回滚时间压力测试。通过这些演练,可以验证回滚是否真的在预期时间内完成。

预案测试还应覆盖人员层面。**当回滚发生时,谁负责通知用户,谁负责数据恢复,谁负责对外沟通,都需要在演练中跑通。**很多组织在演练后才发现,技术回滚并不复杂,真正的瓶颈在沟通与协作上。将这些问题提前暴露并修正,是稳妥迁移方案不可或缺的一环。

八、稳妥迁移方案的长期价值与未来趋势

从长远看,双轨运行与回滚方案并非一次性成本,而是一种能力建设。**当组织具备成熟的迁移与回退能力时,未来无论是项目管理系统升级,还是流程再造,风险都会显著降低。**随着企业对数据治理和合规要求的提高,迁移方案也将更加标准化、指标化,减少对个人经验的依赖。

未来趋势上,项目管理系统迁移将更多采用自动化校验与智能监控。**通过实时分析项目进度与系统稳定性,双轨运行不再只是"并行观察",而是持续优化决策输入。**在这样的背景下,稳妥设计双轨运行与回滚方案,不仅是解决当前迁移问题,更是在为组织的持续变革能力打基础。

参考与资料来源 PMI. Pulse of the Profession 2021. Project Management Institute, 2021. Gartner. Application Modernization Research Note, 2020. Beyer et al. Site Reliability Engineering. O'Reilly Media, 2016.

相关推荐
PM老周1 小时前
2026年性价比高的需求管理工具哪个好用?多维度测评与选型
项目管理·需求管理·项目管理工具·需求管理工具
℃-柠檬3 小时前
高项目考试报名及备考
项目管理·高项·产品管理
kv000072 天前
项目工作量评估电子化:重构项目管理效率的全流程实践
科技·重构·项目管理
BullSmall5 天前
经典管理效应-帕金森定律
项目管理·管理
nebula-AI7 天前
Understand Anything 简要使用文档
人工智能·ai·github·项目管理·知识图谱·dashboard
关中老四7 天前
【PJMan3.0】从Excel数据,一键生成甘特图(支持AI智能识别)
项目管理·甘特图·进度管理·pjman
猴哥聊项目管理7 天前
2026年信创项目管理:如何用甘特图提升进度管控
大数据·数据库·项目管理·企业数字化转型·甘特图·敏捷开发·项目进度管理软件
进度猫9 天前
2026年十款项目管理软件横向评测:特点解析与选型参考
项目管理·产品经理·甘特图·项目经理·项目管理软件
PM老周13 天前
Agentic AI 如何提升项目决策速度?实践方法详解
ai·项目管理·agentic ai·项目决策
项目工具测评实验室15 天前
智能驾驶项目管理工具怎么选?飞书项目、PingCode、ONES 实战对比(含 IPD/ASPICE 落地场景)
项目管理·项目管理工具·ipd·pingcode·飞书项目
