项目管理系统选型周期怎么规划才能兼顾上线速度与质量

**在规划项目管理系统选型周期时,既要保证上线速度,又要确保系统质量与长期适配性,关键在于分阶段推进、明确决策节点、控制需求膨胀,并通过标准化评估与小范围验证降低风险。**合理的选型周期通常在4-12周之间,根据企业规模与复杂度不同进行弹性调整。通过科学的时间分配、严谨的评估机制和清晰的治理结构,可以在效率与质量之间取得平衡,实现项目管理系统的稳健落地。

一、项目管理系统选型周期的核心矛盾与目标

在讨论项目管理系统选型周期时,首先要明确企业面临的核心矛盾:"时间压力"与"系统适配度"之间的平衡问题。企业往往希望尽快上线项目管理工具,以提升协作效率和项目透明度,但仓促决策容易导致系统不匹配、二次实施成本上升,甚至影响组织信任度。

根据PMI《Pulse of the Profession 2023》报告显示,项目失败的主要原因之一是需求管理不足与工具选择不当。项目管理系统选型如果缺乏系统规划,很容易出现需求膨胀、部门分歧、重复评估等问题,从而延长周期并增加成本。因此,选型周期规划的核心目标不只是"快",而是在可控时间内完成高质量决策

科学的项目管理系统选型周期应围绕三个目标展开:第一,明确真实需求;第二,验证系统适配度;第三,保障实施落地。只有将这三个目标纳入统一时间规划,才能真正实现效率与质量兼顾。

二、项目管理系统选型周期的合理时间框架

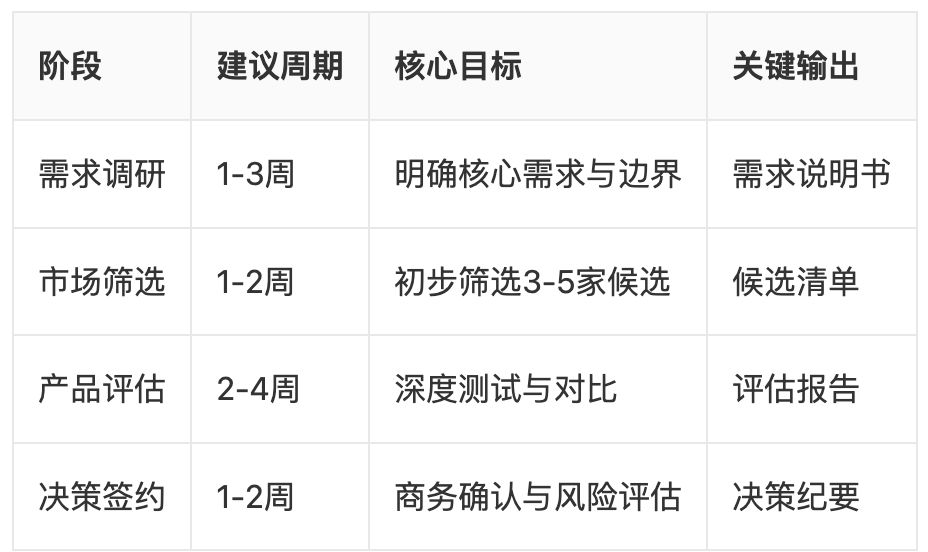

在实际企业实践中,项目管理系统选型周期通常分为四个阶段:需求调研、市场筛选、产品评估、决策签约。根据企业规模不同,时间建议如下:

整体来看,中型企业的项目管理系统选型周期通常控制在6-8周较为合理。若周期少于4周,往往会压缩评估深度;若超过12周,则可能导致决策疲劳与内部推诿。

关键在于为每个阶段设置明确的决策关口(Gate),避免无限期讨论。通过阶段性评审机制,可以确保选型流程既高效又有质量保障。

三、如何在需求阶段避免周期失控

项目管理系统选型周期失控,往往源于需求阶段的混乱。许多企业在需求收集时采用"开放式征集",导致功能列表无限增长,进而拉长评估周期。

根据Gartner 2022年关于企业软件采购的研究指出,超过60%的软件采购延期源于需求不清晰或频繁变更。因此,在项目管理系统选型过程中,应坚持"核心场景优先"原则,而非"功能穷尽"。

需求阶段应聚焦三个问题:第一,当前项目管理流程的主要痛点;第二,未来两年内的扩展方向;第三,必须满足的合规或集成要求。通过聚焦关键业务流程,而不是逐条对比功能清单,可以有效缩短项目管理系统选型周期。

建议采用"80/20原则",即优先确保80%的核心场景被满足,而非追求100%功能覆盖。这种方式既提高选型效率,也能降低系统复杂度。

四、产品评估阶段如何兼顾深度与效率

产品评估是项目管理系统选型周期中最耗时的阶段,也是决定质量的关键。为了兼顾速度与质量,可以采用"结构化评分模型"。

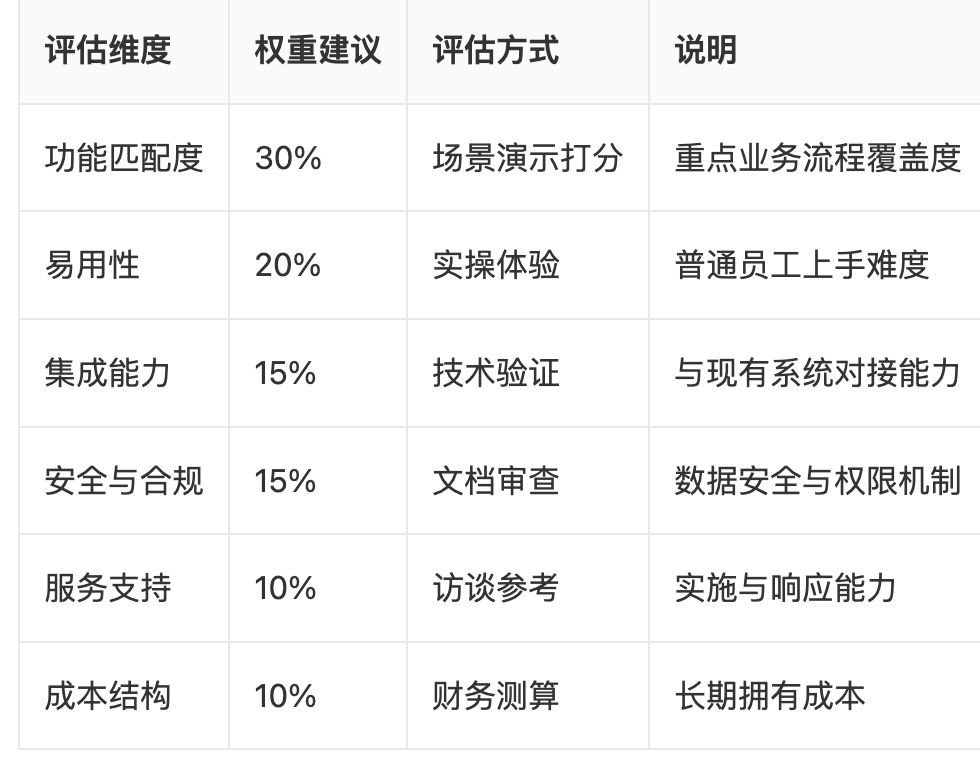

以下为示例评估维度模型:

通过量化评分机制,可以避免主观偏好干扰项目管理系统选型决策。评估过程中应要求厂商基于真实业务场景进行演示,而非通用功能展示,这样才能真实判断适配度。

此外,建议组织小范围试用或POC(概念验证),时间控制在1-2周内。短期试用能够快速暴露流程匹配问题,有效提升决策质量。

五、如何设置决策机制避免反复拉锯

在项目管理系统选型周期中,决策机制不清晰是常见延误原因。多个部门意见不一致、缺乏最终拍板人,都会导致周期无限延长。

建议设立三层决策结构:需求小组负责需求确认;评估小组负责产品评分;最终决策委员会负责综合判断。每一阶段结束后召开评审会议,形成书面纪要。

**决策必须基于数据与评分,而非个人偏好。**通过量化结果展示,可以减少部门博弈。同时应设定明确时间节点,例如"第8周必须完成签约决策",以形成时间约束。

清晰的治理结构,是确保项目管理系统选型周期既高效又稳健的关键因素。

六、实施准备阶段如何与选型并行推进

很多企业将实施准备放在签约之后,实际上这会延长整体上线时间。为了兼顾上线速度与系统质量,可以在选型后期同步启动实施规划。

例如,在产品评估阶段即可梳理数据迁移清单、权限模型设计和培训计划。这样在完成项目管理系统选型决策后,可以立即进入实施阶段。

并行推进的关键是风险控制。可以先做初步规划,但在合同签订前不投入大量资源。通过这种方式,既缩短整体上线周期,又不影响决策质量。

七、不同规模企业的选型周期差异

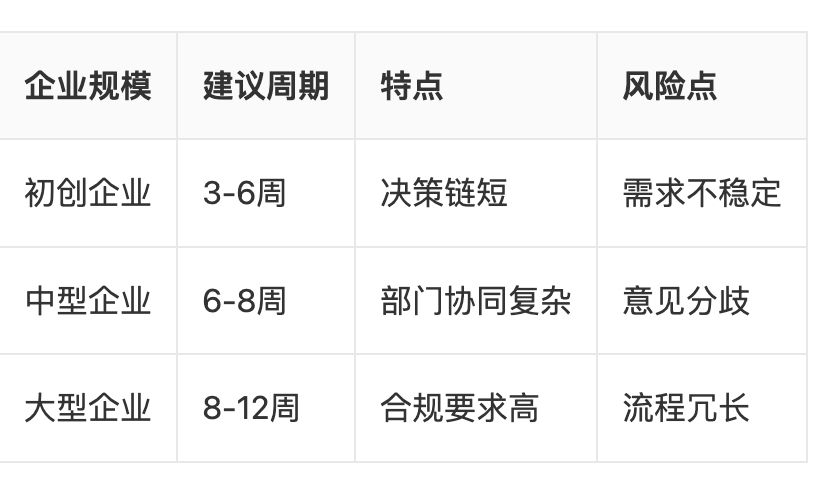

不同规模企业在项目管理系统选型周期规划上应有所区别。以下为参考对比:

大型组织通常涉及信息安全审查、法务审核及多系统集成,因此项目管理系统选型周期更长。但也更需要严格的阶段控制,以避免无限期拖延。

企业应根据自身组织复杂度,制定合理的时间规划,而不是简单套用外部经验。

八、常见选型周期误区与规避策略

在实践中,项目管理系统选型周期常见三大误区:一是过度调研市场;二是功能对比过细;三是决策反复修改。

过度调研会造成信息过载,使决策复杂化。功能对比过细则容易忽略真实业务流程匹配度。决策反复修改会降低组织效率与信任。

规避策略包括:限制候选产品数量在3-5家以内;设定需求冻结时间点;明确最终决策人。通过流程约束,可以有效控制项目管理系统选型周期在合理范围内。

九、总结:构建可复制的选型节奏与未来趋势

综合来看,项目管理系统选型周期的最佳实践不是追求最短时间,而是建立"标准化流程+明确决策机制+阶段验证"的结构化节奏。合理周期通常在6-8周,既保证评估深度,又不拖延上线进度。

未来,随着企业数字化成熟度提升,项目管理系统选型将更加数据化和模型化。AI辅助评估、在线试用沙盒环境、自动化需求匹配工具等技术,将进一步缩短选型周期,同时提高决策质量。

企业若能建立一套可复用的选型方法论,不仅可以提升当前项目管理系统的上线效率,也能为未来其他软件采购奠定标准化基础。在速度与质量之间取得平衡,本质上是治理能力的体现,而非单纯时间压缩。

参考与资料来源 PMI, Pulse of the Profession 2023 Gartner, Market Guide for Enterprise Agile Planning Tools, 2022

相关推荐
MaisieKim_6 小时前
项目管理系统选型如何判断是补齐短板还是替换全套工具
项目管理·系统选型·组织治理
JD技术委员会8 小时前
项目管理系统选型预算怎么拆分到许可实施运维更准确
项目管理·信息系统·预算规划
JD技术委员会9 小时前
项目管理系统选型如何设定试点与全量推广的边界
项目管理·数字化治理·推广边界
雪兽软件3 天前
制造管理:改进流程的五种方法
企业管理·制造业
JD技术委员会3 天前
项目管理系统 POC 应该验证哪些关键场景才能证明适配
项目管理·数字化转型·系统选型
JD技术委员会4 天前
项目管理系统数据归属与退出机制怎么写才便于未来迁移
项目管理·数据治理·数字化转型
猴哥聊项目管理5 天前
从职能型组织到矩阵型组织的IPD转型路径
线性代数·矩阵·项目管理·项目经理·ipd流程·ipd项目管理流程·ipd流程管理
MaisieKim_6 天前
项目管理系统 SLA 响应与问题升级机制怎么判断是否可靠
项目管理·服务管理·系统选型
九成宫7 天前
IT项目管理期末复习——Chapter 10 项目沟通管理
笔记·项目管理·软件工程
