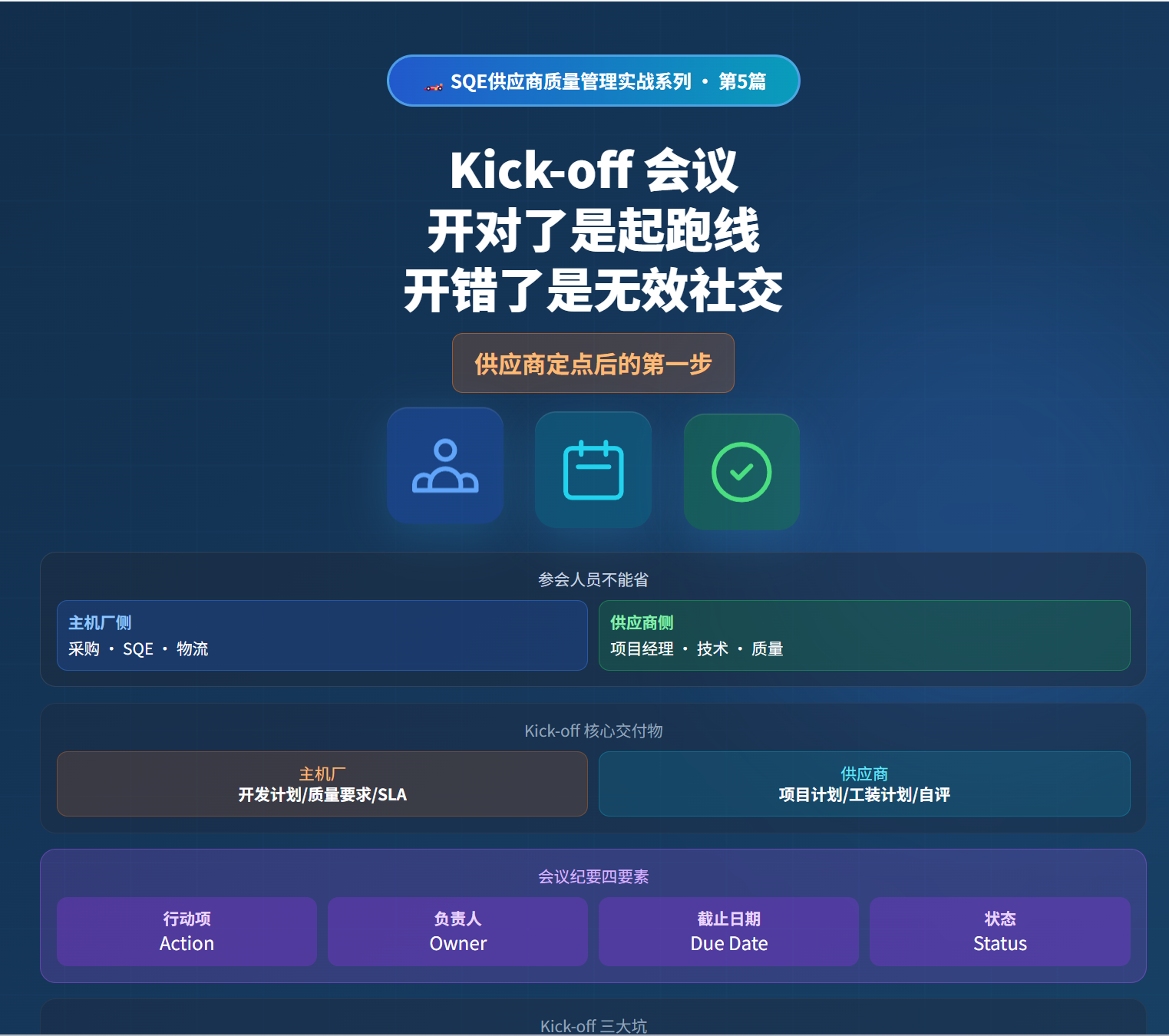

Kick-off 会议,开对了是项目的起跑线,开错了是无效社交

🏎️ SQE供应商质量管理实战系列 · 第5篇/共50篇

供应商定点了,接下来要做什么?

供应商定点了,接下来要做什么?

很多人的第一反应是:催 APQP 计划表。

但实际上,在一切正式推进之前,有一个环节至关重要------启动会议(Kick-off Meeting)

我见过太多烂掉的 Kick-off:开了一上午,没有明确任何一件事,最后"散会,继续联系",然后......什么都没发生。

今天来聊聊,一个好的 Kick-off 应该是什么样的。

Kick-off 的本质:让所有人对同一张蓝图负责

Kick-off 会议,字面上是"启动会",实质上是在做一件事:

让主机厂和供应商的所有关键成员,对项目目标、计划、职责、风险,在同一时间达成共识。

不是让领导讲话表决心,不是走走过场互相认识,而是在这一天之后,大家知道自己接下来要做什么,什么时间完成,出了问题找谁

参会人员,不能省

很多公司为了节省时间,Kick-off 只叫了采购和质量,把设计、物流、生产都省掉了。

这是个大坑。

典型的教训:

质量计划里有一条"首批样件需要在 SOP 前 4 个月提交",采购和质量都知道了,但生产部门不知道------等到要安排试生产,生产说"没有这回事,计划上没有",然后扯皮,延误了两周。

参会人员必须覆盖:

主机厂侧: 采购、质量(SQE)、物流

供应商侧: 项目经理、采购、物流、质量、技术(不能只来一个销售)

主机厂应该在 Kick-off 上交付什么?

这个问题很少有人认真想过。大多数人觉得 Kick-off 就是供应商汇报、主机厂听。

不对。 主机厂同样有交付义务:

  1. 开发计划(含里程碑) ------这个项目重要的时间节点是什么?PPAP 什么时候交?SOP 是哪天?
  1. 质量要求文件 ------PPM 目标是多少?FMEA 和控制计划的要求是什么?需要哪些测试认证?
  1. 服务水平协议(SLA) ------主机厂和供应商各自负责什么?谁批准、谁执行、谁通知?
  1. 供应商状态报告模板 ------供应商后续每月要用什么格式汇报项目状态?
  1. 供应商信息系统介绍 ------如何登录主机厂的项目管理系统?文件如何提交?

供应商应该在 Kick-off 上提交什么?

1. 项目计划

注意:项目计划里,每一行应该写的是交付物,而不是行动。

错误写法:"7月底 开始做 FMEA"

正确写法:"8月1日 提交 PFMEA(V1.0)给 SQE 审核"

一个是行动,一个是可验证的结果。区别在于:项目结束后,你能不能说清楚每件事是否完成了。

时间估算要留余量,一般建议乘以 1.5。

2. 工装计划

工装开发往往是项目的关键路径,时间最长、不确定性最大。

必须有独立的工装进度追踪表,每月更新,标注关键节点。

3. 供应商自我评价

供应商对自己在质量体系、设备能力、项目管理等方面的诚实评估,用红/黄/绿颜色标注风险状态。

这不是让供应商"表演",而是让双方清楚:哪些地方需要主机厂重点关注和协助。

Kick-off 结束后,最重要的输出是什么?

会议纪要(Meeting Minutes)。

一份好的会议纪要,是所有后续工作的起点。它要有:

  • 明确的行动项(Action Item);
  • 每项的负责人(Owner);
  • 完成的截止日期(Due Date);
  • 当前状态(Status:Open / In Progress / Closed)。

我在外企的时候,每次会议结束后 24 小时内必须发出纪要,用颜色标注不同状态的问题------红色是急需解决的,绿色是已关闭的,蓝色是进行中的。

下次会议的第一件事,就是 review 上次纪要的执行情况。

一份认真的会议纪要,是防止"我以为你做了"这种情况发生的最简单工具。

真正容易出问题的地方

Kick-off 上最常见的坑:

坑 1:供应商的项目经理是临时的

有的供应商为了应付 Kick-off,叫来一个销售经理充当"项目经理",Kick-off 之后的真正执行人根本没参加会议。

后来换人了,完全不知道会议上定了什么,所有内容要重新对一遍。

坑 2:没有确认质量目标的数字

"零缺陷"这种话说了等于没说。

要把 PPM 目标细化到:SOP 后 0-6 个月是多少、7-12 个月是多少、12 个月以后是多少。数字不落地,考核就无从谈起。

坑 3:没有说清楚"升级机制"

一旦出现红色问题,谁有权利决定升级处理?通知谁?几天内必须给出方案?

这些机制如果 Kick-off 上不说清楚,等到真的出问题,就会变成"互相推"。

Kick-off 开得好,后面的项目至少少掉 30% 的扯皮时间。

会议不是形式,每一分钟都应该在推进项目向前。

下期:APQP 里的质量计划,到底应该包含哪些内容?

下期:APQP 里的质量计划,到底应该包含哪些内容?

👇 下篇见 👇

🏎️ SQE供应商质量管理实战系列 · 第5篇/共50篇 | 全文完

相关推荐
笨蛋©1 天前
[实战] 2026年数字化质量管理:工程图纸识别与检验计划自动化指南
ai·cad·质量管理·制造业·图纸识别
笨蛋©4 天前
[实战] 2026年供应链质量管理 SQM 数字化:从工程图纸识别到自动化检验计划
ai·cad·质量管理·制造业·图纸识别
笨蛋©4 天前
[实战] 2026制造业数字化:检验计划软件在质量控制中的应用与流程优化
ai·数字化·cad·质量管理·制造业
SPSSPRO_QM6 天前
可靠性工程师选型参考:寿命加速分析软件有哪些支持Weibull与加速寿命建模
质量管理·质量控制·质量管理统计
笨蛋©6 天前
2026年制造业实战:图片格式图纸识别与FAI检验计划自动化指南
ai·数字化·质量管理·制造业·图纸识别
笨蛋©7 天前
2026年制造业数字化质量管理实务:从图纸识别到检验计划自动化
ai·cad·质量管理·制造业·图纸识别
笨蛋©7 天前
[实战指南] 2026年工程图纸数字化与检验计划自动化的技术路径
ai·数字化·cad·质量管理·制造业
笨蛋©8 天前
[实战指南] 2026年制造业数字化转型:样品检验报告(SIR)的自动化生成与质量控制要点
ai·数字化·cad·质量管理·制造业
笨蛋©12 天前
CAD图纸气泡图(CAD Drawing Balloon)自动识别与检验计划生成指南
ai·数字化·cad·质量管理·制造业
