JVS-APS智能排程在汽车零部件行业的落地实践:交付周期缩短35%

摘要

汽车零部件行业面临订单多品种、小批量、频繁换模的排程挑战,传统人工Excel排程已无法满足准时交付要求。本文以一家汽车零部件企业的APS(高级计划与排程)实施案例为背景,详细阐述JVS-APS系统的选型过程、排程算法优化、数据集成方案及上线效果。企业上线APS系统后,订单平均交付周期缩短35%,排程耗时从4小时/天降至20分钟,准时交付率从72%提升至91%。

1. 行业背景与痛点

汽车零部件行业具有典型的"多品种、小批量"生产特征。以本文案例企业(华东地区某汽车冲压件厂,年产值约3亿元)为例:

  • 产品种类:超过500种冲压件,涵盖车身结构件、底盘件等。

  • 客户:为3家主机厂(比亚迪、吉利、上汽)及10余家Tier 1供应商供货。

  • 设备:拥有冲压线5条、焊接线3条,共计80余台设备。

  • 订单特征:日均活跃工单200+,交期紧、变更频繁、换模时间占比高达25%。

实施APS前的痛点

痛点 具体表现 影响
排程效率低 计划员手工Excel排程,每日耗时4小时 计划滞后,响应缓慢
设备利用率低 设备平均OEE仅65% 产能浪费
订单准时率低 准时交付率仅72% 客户投诉、丢单风险
急单响应慢 急单插队需3-4小时重新排程 客户满意度低
数据不透明 订单进度依赖人工汇报 管理层决策无依据

2. 选型过程与方案确定

企业评估了多款APS产品:

方案 优势 劣势 结论
国外商业APS(如Asprova) 算法成熟,功能全面 价格高昂(百万级),实施周期长 预算不足
国内商业APS 价格适中,本地化支持好 闭源,二次开发依赖厂商 灵活性不足
JVS-APS(开源方案) 源码开放,私有化部署,可定制 功能需自行扩展 最终选择

选择JVS-APS的核心理由

  • 源码可控:企业可根据自身工艺特点调整排程算法(如换模时间优化、急单权重调整)。

  • 私有化部署:数据完全在企业内网,满足主机厂对供应链数据安全的要求。

  • 低成本试错:社区版免费,可先试点验证效果再决定是否采购企业版。

  • 技术栈匹配:基于Java Spring Boot,企业IT团队可快速上手。

3. 系统架构与实施

3.1 整体架构

text

复制代码
┌─────────────────────────────────────────────────────────┐
│                     JVS-APS 系统架构                      │
├─────────────────────────────────────────────────────────┤
│  数据接入层                                             │
│  ┌──────────────┐  ┌──────────────┐  ┌──────────────┐ │
│  │  金蝶ERP     │→│  中间表同步  │→│  APS数据库   │ │
│  │  工单/物料   │  │  定时任务    │  │  MySQL       │ │
│  └──────────────┘  └──────────────┘  └──────────────┘ │
├─────────────────────────────────────────────────────────┤
│  排程引擎层                                             │
│  ┌──────────────────────────────────────────────────┐  │
│  │  遗传算法排程引擎(多目标优化)                    │  │
│  │  目标1: 最短总完工时间(Makespan)                │  │
│  │  目标2: 设备负载均衡                             │  │
│  │  目标3: 急单优先权重                             │  │
│  └──────────────────────────────────────────────────┘  │
├─────────────────────────────────────────────────────────┤
│  交互展示层                                             │
│  ┌──────────────┐  ┌──────────────┐  ┌──────────────┐ │
│  │  Web甘特图   │  │  资源负载图  │  │  排程报表   │ │
│  │  拖拽调整    │  │  热力图      │  │  OEE分析    │ │
│  └──────────────┘  └──────────────┘  └──────────────┘ │
└─────────────────────────────────────────────────────────┘
3.2 数据集成方案

企业使用金蝶KIS ERP,APS需要拉取以下数据:

  • 工单数据:工单号、产品编码、数量、交期。

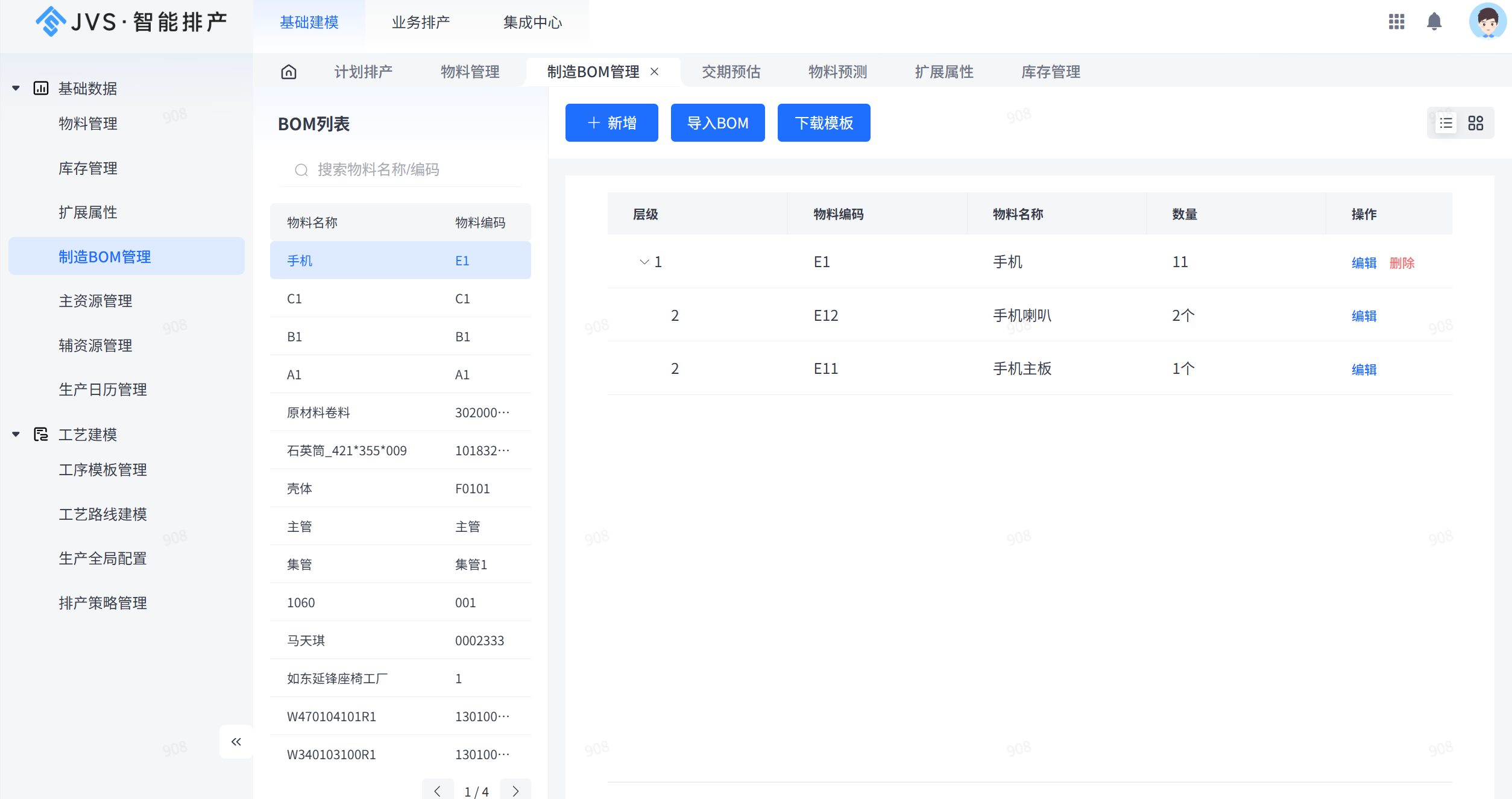

  • BOM数据:产品工艺路线、工序顺序、标准工时。

  • 设备数据:设备编号、设备类型、可用时间、维护日历。

  • 库存数据:原材料库存、在制品库存。

集成方式:在ERP与APS之间建立中间表,通过定时任务(每30分钟)同步增量数据。

复制代码
sql

-- 中间表同步示例(工单同步)
INSERT INTO aps_workorder (wo_no, product_code, qty, due_date, priority)
SELECT wo_no, product_code, qty, due_date, priority
FROM erp_workorder
WHERE sync_flag = 0 AND status = 'released';
3.3 排程算法定制

企业存在两项特殊工艺约束:

  1. 换模时间依赖:不同产品之间的换模时间不同(同一系列换模10分钟,跨系列换模40分钟)。

  2. 夜班限制:部分老旧设备不安排夜班。

定制方案:在遗传算法的适应度函数中增加换模时间惩罚项和设备可用时间约束。

复制代码
java

// 适应度函数定制片段
public double calculateFitness(Chromosome chromosome) {
    int makespan = simulateSchedule(chromosome);
    double setupPenalty = calculateSetupPenalty(chromosome); // 换模时间惩罚
    double loadBalance = calculateLoadBalance(chromosome);   // 负载均衡
    // 多目标加权:makespan权重0.6,负载均衡权重0.3,换模惩罚0.1
    return 0.6 / makespan + 0.3 * loadBalance - 0.1 * setupPenalty;
}

4. 上线效果与数据

系统上线运行6个月后,采集连续30天的生产数据对比:

指标 实施前(手工排程) 实施后(JVS-APS) 改善幅度
每日排程耗时 4小时 20分钟 ↓91.7%
订单平均交付周期 14.2天 9.2天 ↓35.2%
订单准时交付率 72% 91% ↑19个百分点
设备综合效率(OEE) 65% 78% ↑20%
急单响应时间 3-4小时 5分钟 ↓97%
计划员加班 每日至21:00 准时下班 消除

典型案例:某主机厂紧急订单要求某冲压件提前5天交付。此前这类急单需要计划员手工重新排程3-4小时。使用JVS-APS后,计划员在甘特图上拖拽插单,系统5秒内完成局部重排并给出可行性方案。该订单最终提前4天交付,客户满意度显著提升。

5. 实施经验总结

成功要素

  1. 数据治理先行:ERP数据的准确性直接影响排程质量。实施前花了两周清洗工单、BOM、设备数据。

  2. 分阶段推进:先在一个车间试点2个月,验证效果后再推广至全厂。

  3. 人机结合:APS输出初稿,计划员微调,而非追求100%自动化。

遇到的挑战与解决

  • 数据不一致:ERP中部分工单状态更新延迟 → 增加手动刷新按钮。

  • 员工抵触:计划员担心被替代 → 明确APS是辅助工具,保留计划员决策权。

  • 特殊工艺约束:部分工序顺序约束未覆盖 → 修改算法约束权重参数。

6. 总结

JVS-APS为该汽车零部件企业提供了低成本、可定制的智能排程解决方案。通过遗传算法排程引擎和多目标优化,订单交付周期缩短35%,设备利用率提升20%,准时交付率达到91%。对于面临类似排程挑战的离散制造企业,开源源码交付的APS方案是一条值得参考的实践路径。

标签:#APS #智能制造 #汽车零部件 #JVS-APS #排程优化
