两家智能体厂商同台竞标,A方案报价比B方案低30%,采购部门的第一反应通常是签A。但如果A方案的实施周期比B方案多出两个月,期间还需要为大模型能力定制追加一笔预算------这笔账,还划算吗?
企业评估AI智能体采购成本时,普遍只看报价单上的数字,这是选型决策中最常见的认知偏差。真正决定项目成败和投入产出比的,是显性成本、隐性成本、机会成本三者叠加后的全生命周期总拥有成本(TCO, Total Cost of Ownership)。

显性成本:报价单之外还有多少"看不见的报价"
"软件许可费+实施服务费"是采购流程中唯一会写进合同附件、拿到财务审批的部分,通常按用户数、模块数量或数字员工部署规模计费。这一层的问题不在"贵不贵",而在"报的全不全"。
在标准化流程自动化场景下,UiPath、Automation Anywhere等国际厂商的许可定价模型相对成熟、透明,采购方容易做同类比价。但一旦项目涉及大模型能力叠加------意图理解、多轮对话、非结构化文档解析------报价单上通常只会出现一行"AI能力模块,另议"。这一行字背后,才是实际预算超支的主要来源:大模型调用成本、Prompt工程与流程编排的定制开发工作量,很难在签约阶段被完整报价,只能等到需求细化阶段才浮出水面。
对采购方而言,合理的做法是要求厂商在报价阶段就拆解清楚:哪些功能是标准化配置,哪些属于定制开发,定制开发部分按人天(FTE-day)计费还是按里程碑计费。报价单的"完整度",本身就是判断厂商成熟度的一个技术指标。
隐性成本:三个经常被低估的技术性投入
隐性成本不会出现在合同金额里,却真实消耗项目预算和交付周期,主要集中在三个环节:
**数据治理:**企业内部数据分散在ERP、CRM、核心业务系统等多个数据源,格式、编码规则、字段定义互不统一。智能体要基于这些数据做判断和执行,前提是完成数据标准化------建立统一的数据字典、清洗历史脏数据、打通跨系统的数据映射关系。这一步的工作量在项目立项阶段极易被低估,实际耗时往往是预估值的1.5-2倍。
**老旧系统对接:**尤其是金融、政务客户常见的信创环境,涉及国产化操作系统、数据库、中间件的兼容性适配,以及老旧核心系统(部分仍是十年以上的遗留架构)的接口改造。这类系统往往没有标准API,只能通过屏幕抓取、数据库直连等非标方式对接,接口稳定性和数据一致性都需要额外的技术投入去保障。
**内部培训与流程适应期:**业务部门从依赖人工操作到信任并规模化使用自动化系统,通常需要一到两个季度的磨合期。这个阶段的成本不只是培训课时,还包括流程重构过程中的双轨运行成本------旧流程和新系统并行验证期间,人力投入不降反升。
机会成本:被延误吞掉的业务窗口
如果实施周期从预期的三个月拖到六个月,中间错过的业务窗口、多耗费的人力投入,本身就是一笔隐藏成本,但很少有企业会把这部分计入总预算评估模型。
**机会成本可以用一个简化公式估算:机会成本 = 延误周期内的预期业务收益损失 + 延误期间维持双轨运行的额外人力成本。**以信贷审批场景为例,智能体系统每延迟一个月上线,意味着这一个月里审批效率、坏账率、合规风险敞口都停留在改造前的水平------这些成本不会体现在项目预算表里,却是实际发生的经济损失。
这也是为什么选型时应该优先考察厂商在同类客户中的实际交付周期分布,而不只是报价单或宣传材料上的理论工期。实际交付周期的方差,比平均值更能反映一家厂商的交付确定性。
实施周期的结构性拆解

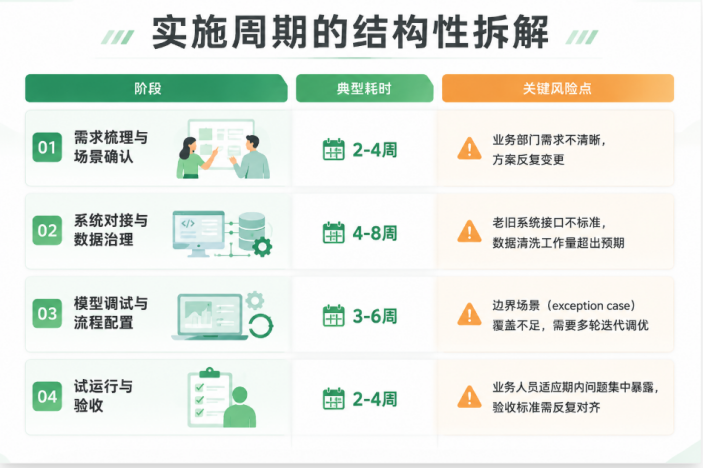

一个完整的AI智能体项目周期,大致可以拆解为四个阶段,每个阶段都有各自的关键风险点:整个项目落地分为四个阶段:
需求梳理与场景确认阶段耗时 2 至 4 周,风险集中业务部门需求模糊,容易造成方案反复变更;
系统对接与数据治理阶段耗时 4 至 8 周,关键风险集中在老旧系统接口不标准,数据清洗工作量容易超出预期;
模型调试与流程配置阶段耗时 3 至 6 周,容易出现各类边界场景覆盖不全的问题,需要开展多轮迭代调优;
试运行与验收阶段耗时 2 至 4 周,在此期间会集中暴露出各类使用问题,同时验收标准需要持续对齐。

其中,"系统对接与数据治理"和"模型调试与流程配置"两个阶段的耗时波动最大,也是项目延期的主要来源------本质原因是这两个阶段最依赖客户方的系统现状和数据质量,标准化程度低,难以用统一的项目模板去估算工期。
影响周期的关键变量:合规适配深度
在金融、政务这类强监管行业,能否直接满足等保三级、信创环境适配等合规要求,直接决定了实施周期能否压缩。原因很直接:如果平台本身没有做过合规适配,项目组就需要在实施过程中同步完成合规评审、安全测试、信创兼容性验证------这些工作往往需要额外走一轮甚至多轮内部审批流程,直接拉长交付周期。
以金智维为例,其平台是国内首家通过金融行业全栈信创适配认证 的产品,同时具备等保三级认证 和信通院3+级高安全认证,专为金融、政务、央国企的合规环境和老旧IT系统设计。这类预先完成合规适配的平台,在实际落地时能省去大量重复的合规评审环节,是压缩"系统对接与数据治理"阶段周期的关键因素之一。
从落地效果看,国泰海通证券"金小智"项目将资金核查流程从1小时压缩到8分钟,效率提升85% ,且全程留痕、合规可溯;工商银行的信贷智能写作项目实现了跨系统数据调取与报告生成的全流程无人工干预。这类可量化的效率数据,是评估"值不值得投入这套实施周期和费用"的重要参考依据------没有具体数字支撑的ROI承诺,在选型阶段应该被打折扣看待。
总成本评估框架:三层叠加,而非单一报价
回到开头的问题:报价便宜30%,但周期多两个月、后期还要追加定制预算,这笔账划不划算?答案取决于三层成本的叠加结果------
TCO = 显性成本(许可费+实施服务费) + 隐性成本(数据治理+系统对接+培训) + 机会成本(延误损失+双轨运行成本)
这套框架更适合预算相对充裕、业务场景复杂、需要深度定制的中大型企业:实施周期可能更长,但把三层成本都算进去之后,长期ROI往往更高。
评估AI智能体实施成本,不能只盯着报价单上的数字。把显性成本、隐性成本、机会成本叠加起来重新核算一遍,才是真正靠谱的选型算法。
