设备维修工单怎么管理?从报修到验收全流程

设备维修工单管理,核心是把一次维修拆成八个节点,每个节点定好谁发起、谁执行、留下什么记录。 拆到这一步,工单就不再是一张纸,而成了一条能限时、能追责、能统计的数据链。下面从流程、字段、状态、数据四块把它讲完。

先说个真事。

一家注塑厂,夜里两点压机停了。操作工在车间微信群里发了句"3号机不动了",没人回。

早上七点班组长看到消息,打电话找维修班长。班长在外地,让徒弟先去看。徒弟到场发现缺一个电磁阀,跑回仓库找,仓管说这批阀上个月就用完了,一直没补。

等采购买回来装上,三十多个小时过去了。复盘的时候没有人说得清时间卡在哪一段。微信群记录翻不出来,电话没录音,领料本上那行字连时间都没写。

一台设备停三十小时,损失实实在在。能不能追责,追不了。

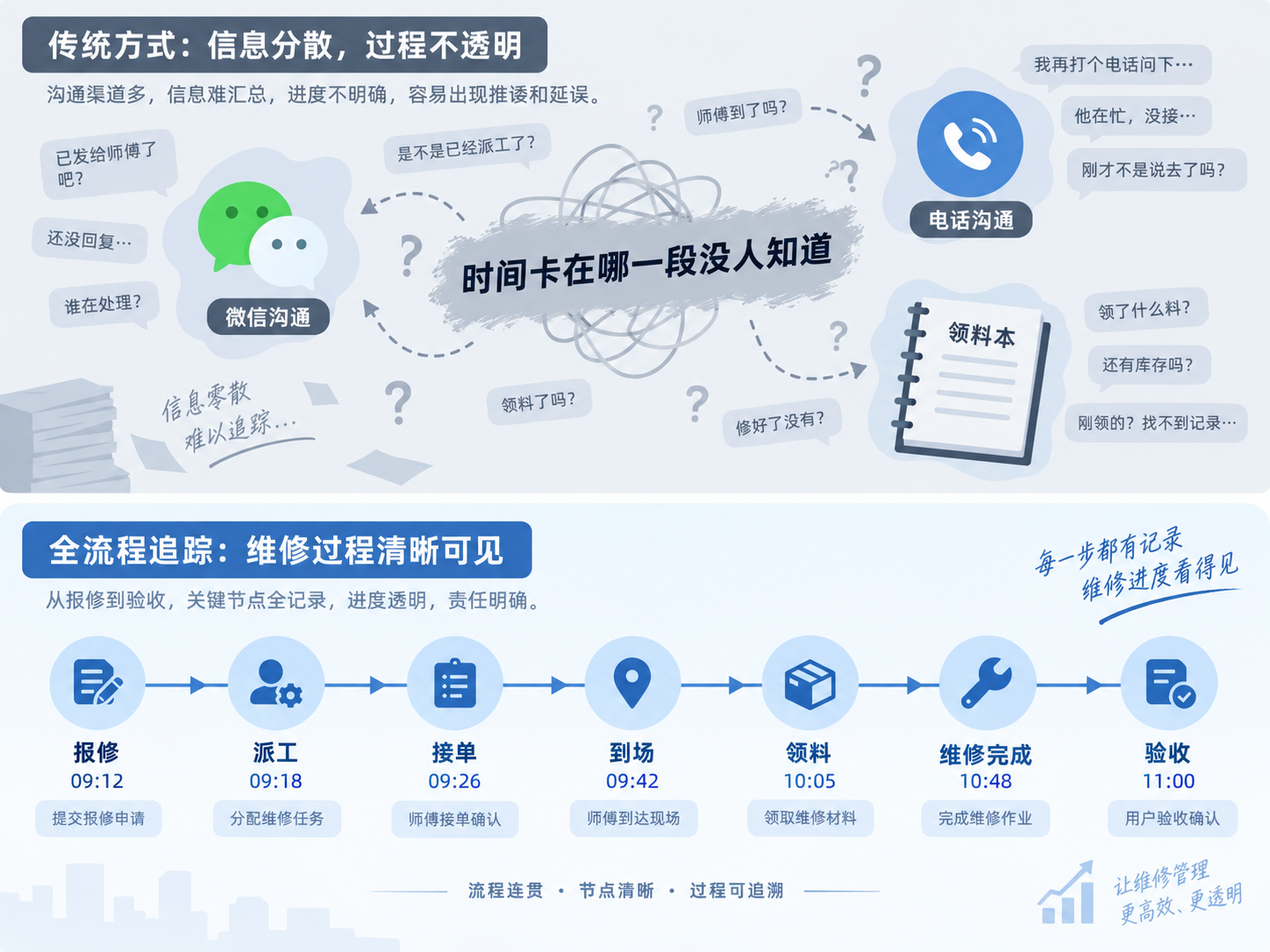

问题出在载体上。整件事跑在微信群、电话和纸质本子里,没有一个地方能把它串成一条线。

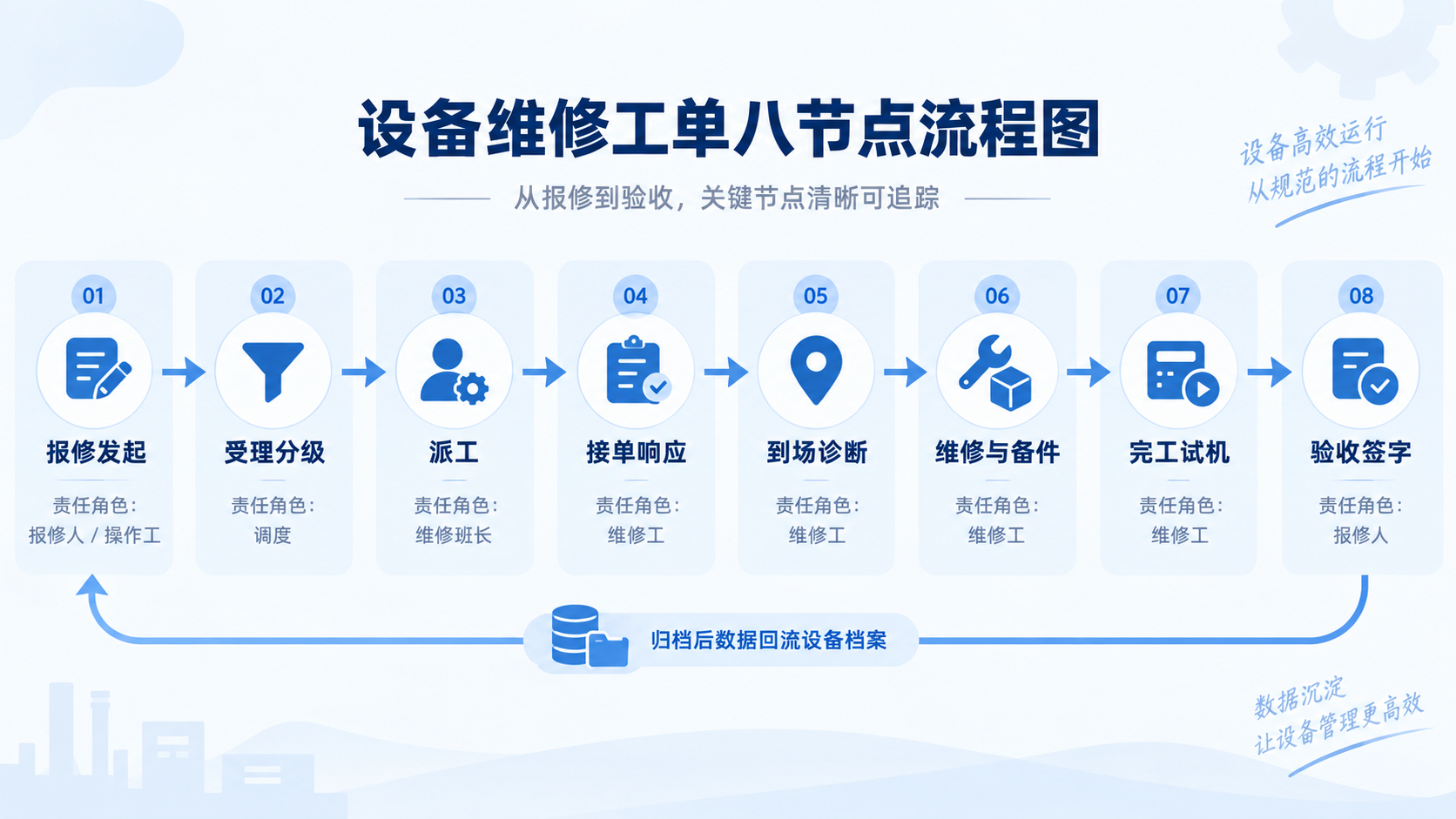

一、设备维修工单的完整流程:八个节点

一条完整的维修工单,从报修到验收会经过八个节点。每个节点都要回答三个问题:谁发起、谁执行、留下什么记录。

1. 报修发起。 操作工或巡检人发现异常,提交工单。要留下的记录是设备编码、故障现象、紧急程度、报修人和报修时间。故障现象写现场原话,"3号机合模时有异响,压力表指针抖动",比"设备故障"有用十倍,因为它是维修工诊断的第一个线索。

2. 受理与分级。 设备管理员或值班调度确认工单有效,判断紧急度。停机影响整条线,和只是漏油,走的路不一样。这一步定的是响应时限。

3. 派工。 指定维修工或班组。派工依据通常三条:故障类型匹配的技能、当班人员工作负荷、设备所在区域。手工派工全靠班长脑子里记,人一多就乱。

4. 接单与响应。 维修工确认接单,系统开始计时。响应时间和后面的到场时间要分开记,一个反映态度,一个反映调度效率。

5. 到场诊断。 现场核查,记录故障原因,判断是否需要停机,给出初步处理方案。诊断结论是后面故障分类统计的口径来源。

6. 维修执行与备件领用。 这是最容易丢数据的一段。换了什么件、用了几个、从哪个仓库领的、工时多少,都要挂在工单上。备件和工时不挂,维修成本永远算不出来。

7. 完工试机。 维修工自检,试机正常后报完工,记录完工时间。停机时长的终点在这里。

8. 验收签字。 报修人或设备主管验收,确认故障消除、试机达标,签字后归档。没验收的工单不算闭环,这条规矩要硬。

八个节点走下来,一台设备的维修全过程就有了完整的时间戳链条。

二、四个最容易失控的环节

流程画出来都好看,落地时出问题的地方很集中。

1. 报修入口太散

微信群、电话、口头、纸条,四条路都能进来。走哪条路取决于当时谁在场,结果就是工单要么没建,要么事后补录,补录的时间戳全是假的。入口收成一个,是整套流程的第一块砖。

2. 派工靠喊

"老王你去看一下"这种派工方式,十个维修工以内还能转,超过就失控。技能不匹配的工单派出去,到场发现修不了,再转派一次,时间就这么耗掉了。

3. 验收没有标准

很多企业的验收就是维修工在群里发一句"修好了",报修人点个头,工单结束。问题是"修好了"这三个字没法验证。试机多久算达标,性能恢复到什么程度算达标,没有明文,后面就是扯皮。

4. 数据不回流

工单归档之后就躺着,谁也不看。同一台设备三个月坏了六次,每次都是不同的人修,谁都不知道这是重复故障。工单最大的价值,在归档之后才开始产生。

三、工单字段怎么设计

这是整套东西最实质的部分。字段设计不好,流程就是空壳。下面这条清单是一次完整工单该有的字段。

字段 用途 设计要点
工单号 唯一标识 建议含设备编码与日期,便于人眼追溯
设备编码 关联设备档案 与设备台账一物一码对齐,不要另建一套
报修人 / 报修时间 响应时效起点 自动取提交时间,不允许手改
故障现象 诊断线索 保留报修人原话,允许拍照或录像
故障分类 统计口径 机械 / 电气 / 液压 / 气动 / 程序 / 操作不当
紧急度 决定响应时限 建议三档,与停机影响挂钩
工单状态 流程控制 状态机字段,流转规则见第四节
指派对象 派工结果 支持个人与班组,带技能标签
接单时间 / 到场时间 调度效率 两个时间分开记
故障原因 / 处理措施 知识库素材 维修工必须填,不许留空
备件清单 / 工时 维修成本 与备件库存联动扣减
停机开始 / 恢复时间 计算 MTTR 停机开始时间取故障实际发生时刻
验收人 / 结论 / 时间 闭环凭据 验收结论要有明确选项,不能只写"已修好"
是否重复故障 关联历史工单 系统按设备编码自动比对近 N 次工单

字段不必一次配齐。但故障现象、故障分类、停机时间、验收结论这四个,必须从一开始就有。前三个决定数据能不能算,第四个决定工单有没有约束力。

四、工单状态怎么流转

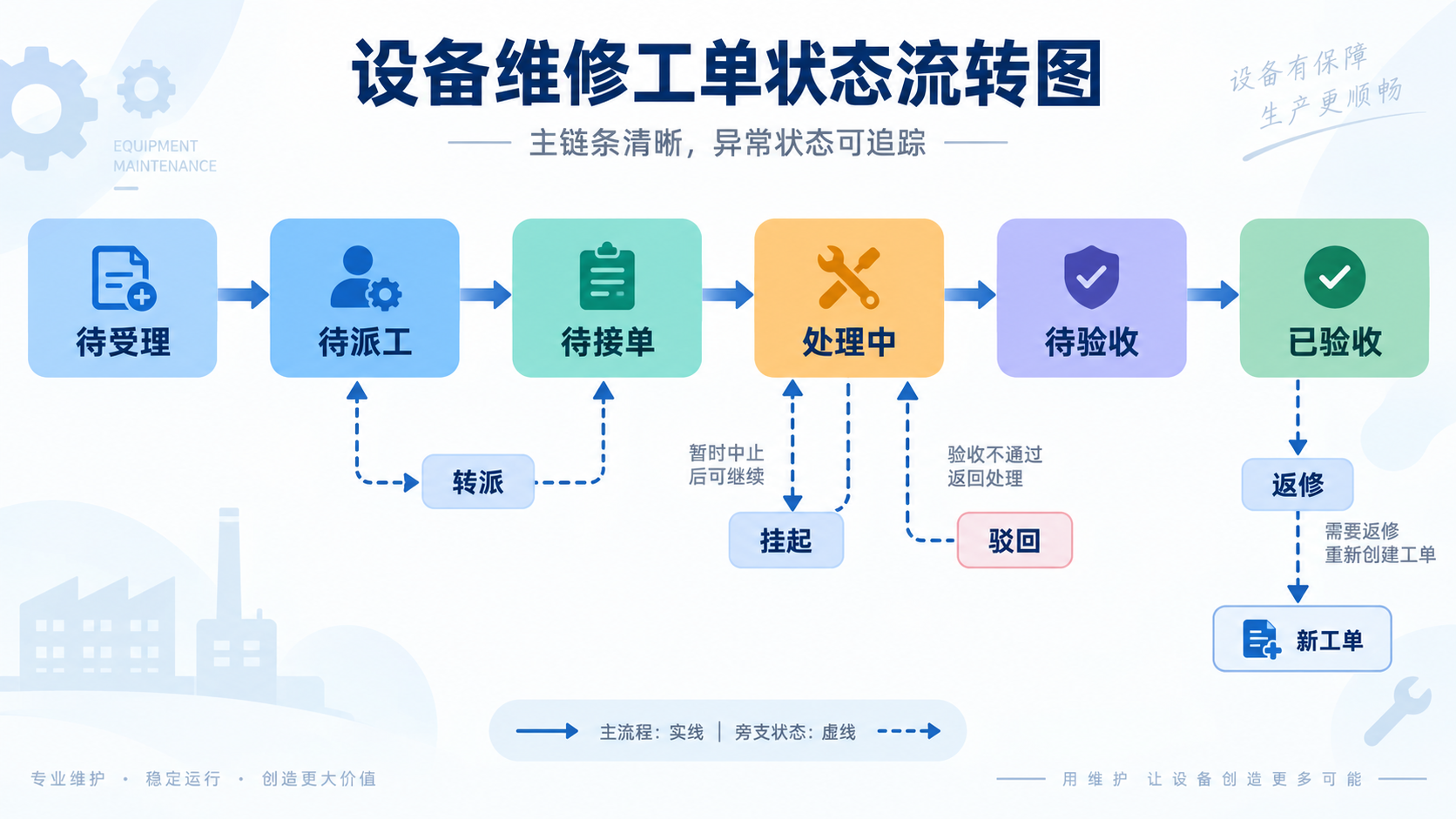

状态机是工单系统的骨架。能站得住的状态流转大致长这样:

待受理 → 待派工 → 待接单 → 处理中 → 待验收 → 已验收

旁支状态有四个,缺一个都会卡住实际业务。

  • 转派:技能不匹配或原维修工不在班,工单退回派工池,转派记录留痕
  • 挂起:等备件、等停机窗口、等外部厂家,挂起必须填原因和预计恢复时间
  • 驳回:验收不通过,工单退回处理中,而不是另建一张
  • 返修:验收后短期内同一故障复发,新建工单并关联原工单

三条规则要写死在系统里。状态只能单向前进,回退必须留痕。挂起超过设定时限自动提醒。验收驳回后原工单不关闭,一直挂到通过为止。

五、工单数据要回流到设备档案

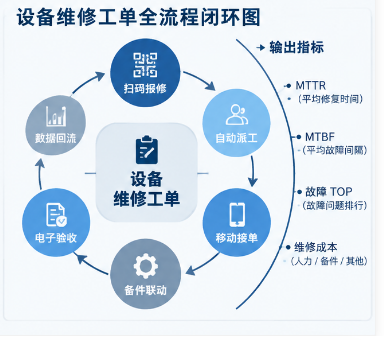

工单躺在那儿不叫闭环,能算出东西才叫闭环。归档后的数据至少能产出六类指标。

MTTR,平均修复时间。 总停机时长除以维修次数。它反映维修队伍的整体响应与修复能力,按设备、按班组、按故障类别都能拆开看。

MTBF,平均故障间隔时间。 反映设备可靠性。同一台设备 MTBF 持续下降,说明该做计划性大修了,不用等它再坏一次。

故障 TOP 榜。 按设备、按故障分类排序。排在前面的设备就是下一年检修预算的重点,比拍脑袋决定准得多。

重复故障率。 同一台设备同一类故障在设定周期内再次发生的比例。这个指标最能反映维修质量,返工多不多全在这里。

单台设备年度维修成本。 备件加外委加工时,摊到每台设备上。这个数超过设备残值的一定比例,换新比修划算,决策有了依据。

备件消耗排行与安全库存。 高频消耗件的领用记录累积起来,就是安全库存的设定依据。前面那家注塑厂缺电磁阀卡了三十小时,根源在这里。

这些指标不需要人手工算。工单字段填全了,报表是自动出来的;填不全,指标就是一堆没法用的数字。

六、这套流程怎么落到系统里

制度写在文件上,执行还是靠人记,三个月就打回原形。要做的是把上面这些规则搬进软件,让人想跳步也跳不过去。

拿易点易动设备管理系统来说,它做的事情基本对应这套流程。每台设备生成一个二维码贴在机身,操作工扫码就能报修,故障现象可以直接拍照录音上传;工单按故障类型、区域和维修工技能自动匹配派工,接单、到场、完工三个时间自动打点;维修时领用的备件与库存联动扣减,工时同步计入工单;验收环节在手机端确认,签字留痕,不通过就退回处理中。

档案这块也是打通的。工单归档后数据直接进设备档案,每台设备点开就能看到它的全部维修历史、故障分布和累计维修成本。MTTR、MTBF、故障排行这些指标有现成看板,不用另外做表。

对设备台账还停在 Excel 阶段的团队,有个顺序问题值得注意:先把设备编码统一了,再做二维码和工单。编码不统一,工单挂不到设备上,后面所有统计都是散的。

七、几个高频问题

设备维修工单必须要哪些字段?

最少六个:设备编码、故障现象、报修时间、维修人、停机时间、验收结论。少了其中任何一个,这张工单事后都用不起来。

工单和报修单是同一个东西吗?

同一张单子在流程里的不同阶段。报修单是操作工提交时的形态,工单是受理之后进入处理流程的形态。习惯上统一叫工单,但状态字段要区分得清。

维修工不愿意填字段怎么办?

这是落地时最常见的阻力。有效的做法是让填写变简单:扫码进来、选项代替打字、能拍照就不写字,把必填项压到最少。同时把报表给班组长看,谁的单子填得全一目了然,比开会强调有用。

小厂就三五个维修工,需要上系统吗?

看两点。设备数量超过五十台,或者停机损失按小时算得出来,就值得上。人少的时候流程可以简化到三四个节点,但设备编码、停机时间、验收结论这三样不能省。

工单数据能直接用来做什么决策?

最直接的是三件事:定下一年度的检修与更新预算、定备件安全库存、判断某台设备该修还是该换。这三件事以前靠经验拍板,有了工单数据就是按数说话。

八、写在最后

设备维修工单管理的难点从来不在流程本身。八个节点、十几个字段、一个状态机,一张纸就画得完。

难的是让它每天都在跑,而且跑出来的数据是真的。这靠制度文件压不住,得靠系统把规则固化下来。

如果你们企业现在还是微信群报修、口头派工、纸质验收,可以从统一设备编码这一件事开始。做完这一步,再考虑把工单搬到系统上。

相关推荐
vx158897262014 天前
设备管理系统数据库设计实战:设备台账、设备树 BOM 与保养计划的 ER 建模
设备管理系统·设备运维管理系统·设备运维管理·设备预测性维护
springfancy20136 个月前
数字化运维实践:如何构建全场景、智能化的设备管理系统?
运维·设备管理系统·设备维保管理系统·设备运维管理系统·设备保养管理系统
中设智控9 个月前
采集系统连 ERP:告别手动录入,让数据自动驱动制造效率
制造·数据采集·erp·设备管理·设备管理系统·工业软件·工业数采
中设智控9 个月前
声振温系统:提前 7 天揪故障
设备管理·设备管理系统·设备状态监测·设备监测·声振温·声振温系统
dephixf10 个月前
工业级部署指南:在西门子IOT2050(Debian 12)上搭建.NET 9.0环境与应用部署(进阶篇)
asp.net core·iot·设备管理系统·.net 9·能源管理监控系统
设备管理系统-YDYD1 年前
设备 AI 知识库,管理效率新飞跃
人工智能·设备管理·设备管理系统
PreMaint3 年前
如何改善设备综合效率(OEE)并提高工厂的生产力
科技·预测性维护·设备管理系统·premaint设备数字化平台·设备健康管理·设备综合效率·oee
PreMaint3 年前
设备健康管理系统PreMaint如何帮助制药企业符合GMP认证要求
科技·预测性维护·设备管理系统·premaint设备数字化平台·设备健康管理
PreMaint3 年前
制药企业液体制剂生产设备管理利器:中央设备状态监控系统CMS
科技·预测性维护·设备管理系统·premaint设备数字化平台·设备健康管理
