很多企业在推进 ERP、PLM、MES、供应链和售后服务系统 时,都会遇到一个问题:
同一个产品,为什么工程、生产、计划、财务和售后各自都有一套 BOM?
有的部门说产品由几十个零件组成,有的部门说需要上百个领料项,财务核算时又是另一种结构,售后人员手里还要维护一套设备层级。
如果把这些差异简单理解为"数据不统一",就容易要求所有部门使用同一张清单,结果反而让任何一个部门都用得不顺。
工程需要表达产品设计结构,制造需要表达装配和领料顺序,计划需要按预测和订单进行分解,成本需要把材料、人工和制造费用归集起来,服务则要关注客户现场真实安装了什么、哪些部件可以更换。
它们关注的对象相同,但服务的决策不同,因此企业通常需要建立多种 BOM 视图。
实际项目里,我一般会用 FineBI 搭一套BOM全生命周期分析看板,把 PLM、ERP、MES 等系统里的 BOM 版本、实际领料、采购价格、库存和成本数据放到同一个分析视角中,不只是看"当前 BOM 长什么样",而是继续追踪哪些产品变更最频繁、哪些物料长期超耗、哪次版本切换带来了成本上涨,以及哪些旧料因为结构调整开始形成库存风险。
这套BOM全生命周期分析看板模板 我也整理好了,需要的可以自取:https://s.fanruan.com/0j1bm(复制到浏览器)

下面就从企业实际管理的角度,把五种常见 BOM 一次讲清楚。

一、BOM 到底是什么?
BOM 是 Bill of Materials 的缩写,通常译为 物料清单。
它描述一个产品由哪些物料、零部件、组件或服务对象组成,以及这些对象之间的:
层级关系、用量关系、版本关系和生效关系。

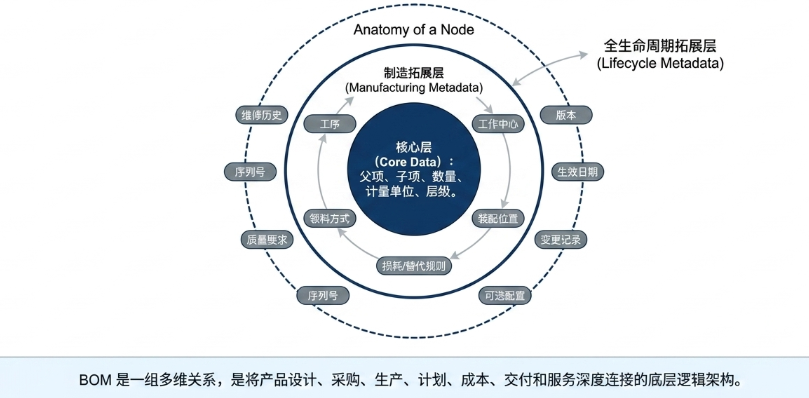

一份完整的 BOM,至少应当包含:
-
父项
-
子项
-
数量
-
计量单位
-
层级
-
损耗或替代规则
-
版本
-
生效日期
-
变更记录
对于制造企业,还经常需要补充工序、工作中心、领料方式、装配位置、可选配置和质量要求等信息。
对于售后服务,则可能要补充序列号、安装位置、可维护性、替换关系和服务历史。
因此,BOM 不只是 Excel 里的一张零件清单,也不只是 ERP 中的一组父子关系。
它是把产品设计、采购、生产、计划、成本、交付和服务连接起来的产品结构基础。

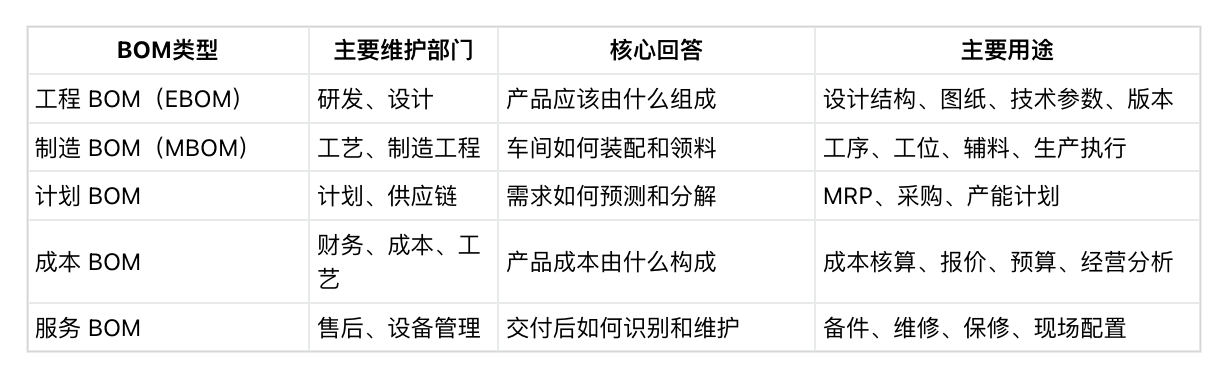

二、工程 BOM:回答"产品应该由什么组成"
工程 BOM,也就是 EBOM,主要由研发、设计或产品工程部门维护。
它以设计图纸、三维模型、技术规范和产品功能为基础,表达设计人员认为产品应该由哪些零件、组件和模块组成。
EBOM 的核心:建立产品设计基线

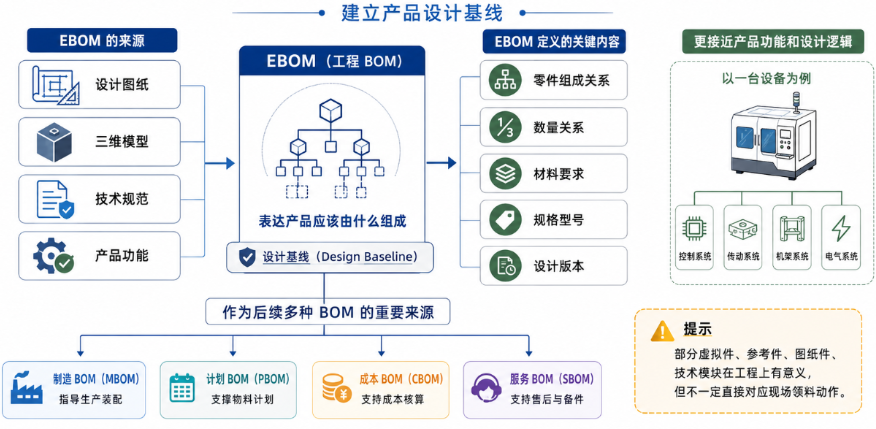

工程 BOM 最重要的作用,是建立 产品的设计基线。
研发人员通过它定义:
-
零件组成关系
-
数量关系
-
材料要求
-
规格型号
-
设计版本
采购和供应链可以据此识别需要外购或自制的对象。
后续的制造、计划、成本和服务 BOM,也通常要以它作为重要来源。
EBOM 的结构往往更接近 产品功能和设计逻辑。

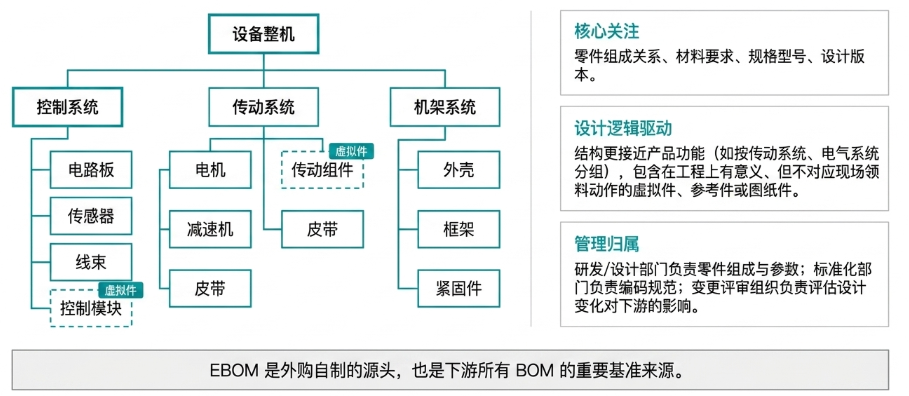

例如,一台设备可以按照"控制系统、传动系统、机架系统、电气系统"进行分组;一个复杂产品也可能先拆成总成,再拆到零件。
某些设计文件中的虚拟件、参考件、图纸件和技术模块,在工程上有意义,但不一定直接对应生产现场的一个领料动作。

谁来维护 EBOM?
工程 BOM 的维护责任不能简单交给文员或系统管理员。
-
设计部门应负责零件组成、技术参数和设计版本;
-
标准化或主数据部门负责编码、属性和数据规范;
-
变更评审组织则负责判断设计变化对采购、库存、制造、成本和服务的影响。

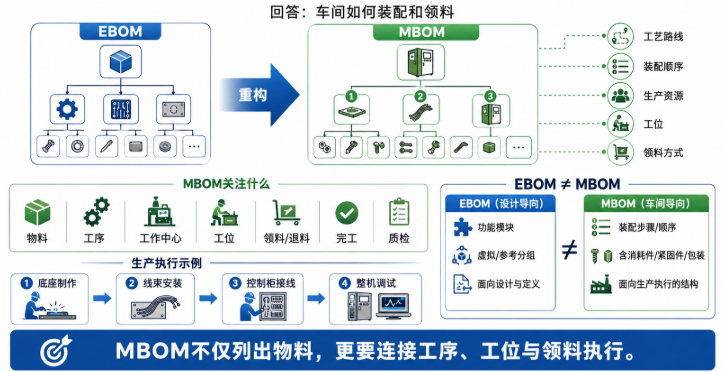

三、制造 BOM:回答"车间如何装配和领料"
制造 BOM,也就是 MBOM,是面向生产执行的产品结构。
它在工程 BOM 的基础上,结合:
工艺路线、装配顺序、生产资源、工位和领料方式
进行重构。
它真正回答的是:
车间实际应该如何制造这个产品?

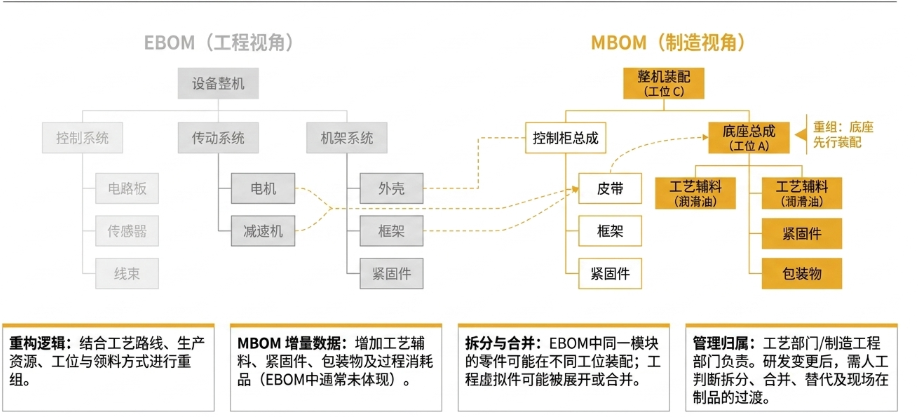

EBOM 不等于 MBOM
EBOM 中两个零件可能属于同一个功能模块,但生产时需要分别在不同工位装配。
也可能有一些工艺辅料、紧固件、包装物和过程消耗品,设计图纸中没有作为核心设计对象体现,却必须进入制造 BOM。
相反,工程上的某些虚拟件或设计分组,也可能在制造 BOM 中被展开、合并或重新组织。
例如,一台设备在工程设计上按照功能模块展开,但车间生产时可能先制作底座,再安装线束,最后完成控制柜接线和整机调试。
因此,制造 BOM 不仅要列出物料,还要能与工序、工作中心、工位、领料、退料、完工和质量检验建立联系。

谁来维护 MBOM?
制造 BOM 的核心维护责任通常由:
工艺部门、生产技术部门或制造工程部门
承担。
研发变更发布后,工艺人员不能机械地把 EBOM 复制到生产系统。
还要判断:
-
零件是否需要拆分
-
是否需要合并
-
是否需要替代
-
是否增加工艺辅料
-
是否调整装配顺序
-
现场库存和在制品如何过渡

四、计划 BOM:回答"需求如何预测、分解和安排"

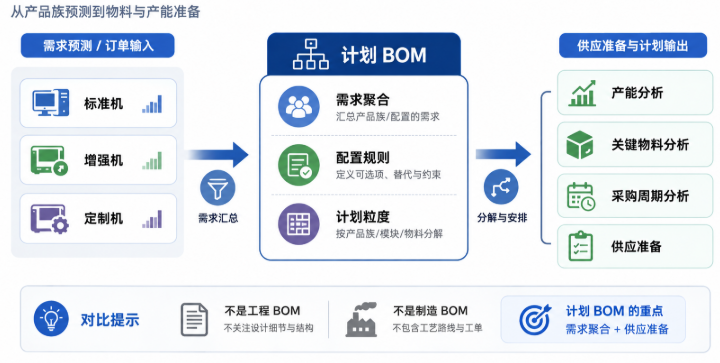

计划 BOM 是面向 生产计划、物料需求计划和产品配置管理 的结构。
它不一定按照最终产品的全部实物层级展开,而是根据预测、订单、产品族、选配模块或计划粒度,对需求进行归集和分解。
计划 BOM 解决的核心问题,不是"产品长什么样"
计划部门面对的不是一张已经确定的单台产品,而可能是一批产品族、多个客户订单和不同配置组合。

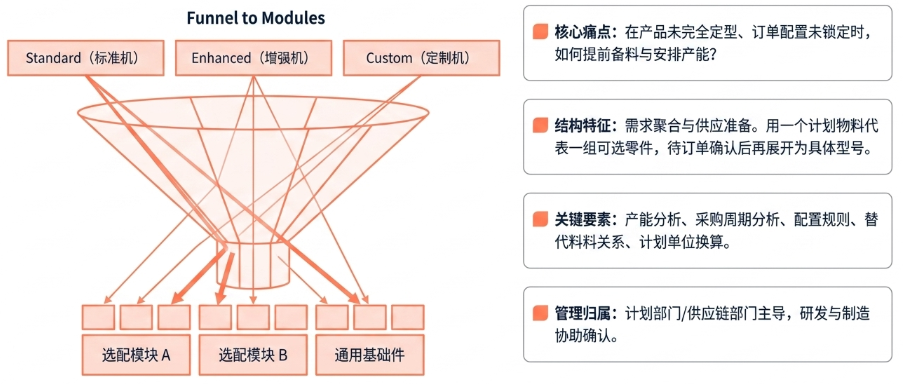

例如,企业可以先按:
"标准机、增强机、定制机"
进行预测,再根据订单选配将需求分解到不同模块和零部件。
也可以用一个计划物料代表一组可选零件,待订单确认后再展开为具体型号。
计划 BOM 的价值,在于降低预测和计划的复杂度。
它可以帮助企业在产品还没有完全定型、订单配置尚未锁定时,先进行:
-
产能分析
-
关键物料分析
-
采购周期分析
-
供应准备
但计划 BOM 不能代替工程 BOM,也不能直接代替制造 BOM。
它强调的是需求聚合和供应准备。

谁来维护计划 BOM?
计划 BOM 通常由:
计划部门、供应链部门或产品运营部门
维护。
研发和制造部门需要参与确认。
维护时还要特别注意:
-
计划单位与生产单位的换算
-
计划版本有效期
-
配置规则
-
替代料关系
-
计划结构如何落到订单 BOM
-
如何进一步形成采购和生产需求

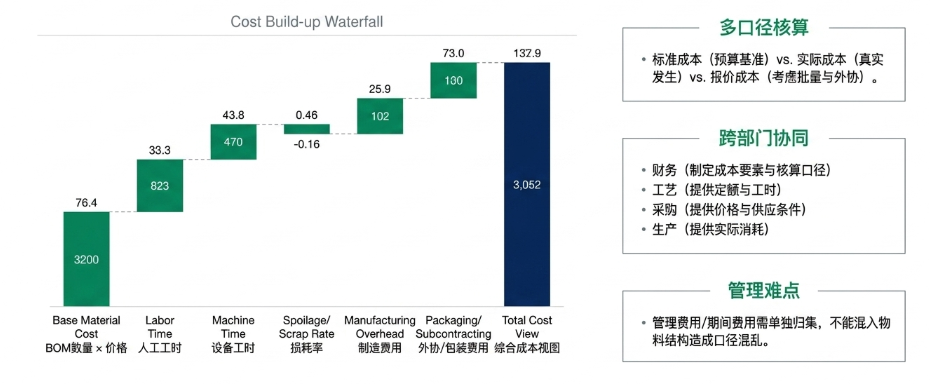

五、成本 BOM:回答"产品成本由什么构成"
成本 BOM 是面向 成本核算、报价、预算和盈利分析 的产品结构。
它可能来源于工程 BOM 或制造 BOM,但不能简单理解为:
"把 BOM 里的物料数量乘以采购价格。"
真正的成本结构通常还要结合:
-
工艺路线
-
材料定额
-
损耗率
-
人工工时
-
设备工时
-
制造费用
-
外协费用
-
包装费用
-
质量成本

同一个产品,可能存在不同成本口径
同一个产品在不同成本场景下,可能需要不同的成本 BOM。
-
标准成本关注目标成本和预算基准。
-
实际成本关注生产过程中真实发生的材料、人工和费用。
-
报价成本还可能考虑批量、采购条件、外协比例和客户配置。
某些管理费用或期间费用不一定属于制造成本,但可能需要在经营分析中单独归集,不能混入物料结构后造成口径混乱。
成本 BOM 不是财务一个部门的事
成本 BOM 的维护需要:
财务、成本、工艺、采购和生产等部门共同参与。
-
财务负责成本要素、核算口径和版本规则;
-
工艺部门提供定额和工时;
-
采购提供价格和供应条件;
-
生产部门提供实际消耗和制造数据。
最终,成本 BOM 的结果应该能够追溯到:
产品版本、工艺版本、价格期间和成本批次。
因此,成本 BOM 关注的不是产品"长什么样",而是:
企业为了制造、交付和管理这个产品,需要投入哪些资源、以什么口径计量,以及最终成本如何归集。

这时候,企业往往还会遇到一个分析难题
BOM、采购价格、实际领料、工时和成本数据,通常分散在 PLM、ERP、MES 等不同系统中。
财务如果只从 ERP 里看最终成本,很难快速判断:
某个产品成本上涨,到底是 BOM 结构变了、采购价格涨了,还是实际用料偏离标准?
这类场景就比较适合通过 FineBI 把不同系统的数据接起来。
比如把:
-
PLM 中的 BOM 和版本信息
-
ERP 中的采购价格和库存数据
-
MES 中的实际领料和生产数据
统一到分析层,再按产品、物料、版本、工厂等维度进行下钻,就可以进一步分析:
-
标准成本与实际成本差异
-
BOM 变更影响
-
材料价格波动
-
实际耗用偏差
这里需要注意:
FineBI 并不是替代 ERP 或 PLM 去维护 BOM,而是把原本分散在不同系统里的 BOM 相关数据组织成管理分析视图。
这样成本、生产和供应链人员才能更快发现结构变化背后的经营问题。

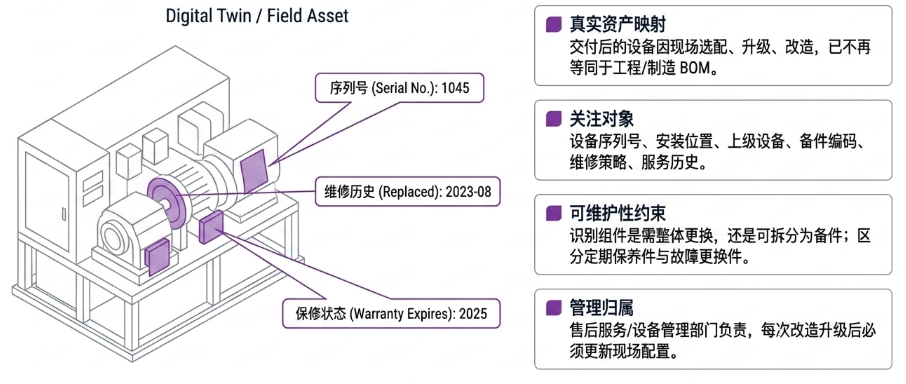

六、服务 BOM:回答"交付后如何识别、维护和更换"
服务 BOM,也称为 售后 BOM 或维修 BOM,是面向安装、运行、维护、维修和备件管理的产品结构。
它描述的不是产品出厂前的设计状态,而是:
客户现场实际拥有和使用的可维护对象。
服务 BOM 往往需要关联:
-
设备序列号
-
客户
-
项目
-
安装位置
-
上级设备
-
可更换部件
-
备件编码
-
维修策略
-
保修期限
-
服务历史
一台交付后的设备,可能因为现场选配、升级、替换和改造,与最初的工程 BOM 或制造 BOM 不完全一致。
售后人员需要知道当前这台设备真实安装了什么,而不是只看到一份理论设计清单。

服务 BOM 还要解决"可维护性"
一个设计上的组件,维修时可能必须整体更换,也可能可以拆分为多个可替换备件。
某些部件需要定期保养;
某些部件只有故障后更换;
另一些部件则受安全库存或服务等级约束。
如果只是把 EBOM 复制给售后部门,通常无法支持准确的:
备件查询、故障定位和维修报价。
服务 BOM 的维护责任通常由:
售后服务、设备管理或客户支持部门
承担。
每次安装、改造、替换或升级后,都应更新客户现场配置,确保服务 BOM 能够反映设备的实际状态。

七、系统打通以后,还要解决"怎么看"的问题

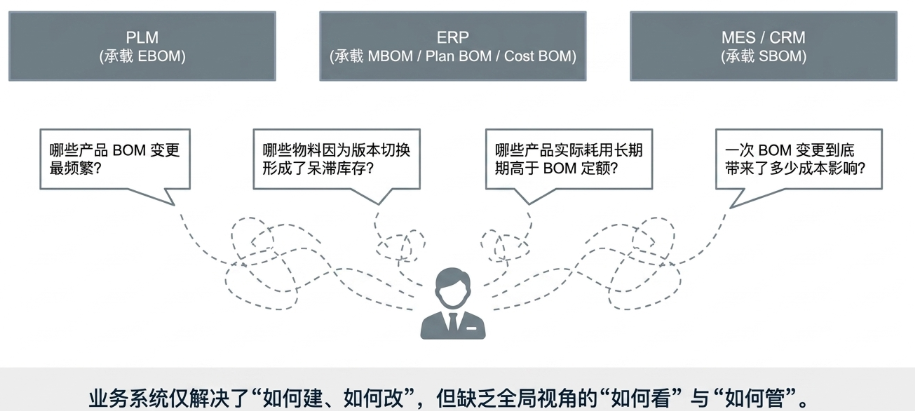

如果企业已经同时运行 PLM、ERP、MES、WMS 等多个系统,仅仅做到接口同步还不够。
管理层通常还会进一步问:
-
哪些产品 BOM 变更最频繁?
-
哪些物料被大量产品共用?
-
哪些物料因为版本切换形成了呆滞库存?
-
哪些产品实际耗用长期高于 BOM 定额?
-
一次 BOM 变更到底带来了多少成本影响?

这些问题往往需要把 BOM、采购、库存、生产和成本数据放到一起分析。
这时候可以利用 FineBI 将不同系统中的数据关联起来,形成:
-
BOM 变更分析
-
物料共用分析
-
呆滞库存分析
-
实际耗用偏差分析
-
成本差异分析
-
供应风险分析
这样业务系统继续负责流程和数据记录,FineBI 负责跨系统分析和管理呈现,两者的职责会更加清晰。

八、BOM 管理应该怎样开始?
企业不必一开始就追求把所有 BOM 一次性建完。
更可行的方式是:
先统一物料、产品和版本的基础标识,再选择一个重点产品或产品线建立 EBOM 和 MBOM 的映射。
先验证设计变更能否顺利传递到:
生产、计划和成本环节。
在此基础上,再逐步补充:
-
计划 BOM 的产品族和选配规则;
-
成本 BOM 的定额、工时和价格版本;
-
重点客户、重点设备或高价值产品的服务 BOM。
每种 BOM 都要明确:
-
维护部门
-
审核角色
-
发布条件
-
变更流程
-
数据质量检查
不要把 BOM 的维护责任简单归给系统管理员。

在系统建设上,可以用:
-
PLM 管工程结构和设计变更;
-
ERP 管制造、计划和成本相关结构;
-
MES 承接生产执行;
-
CRM 或服务系统管理现场配置和维修历史。
但系统分工不等于数据割裂。
关键还是通过:
接口、编码、版本和变更单
实现结构同步,并保留每次转换和调整的依据。
在这个体系中,FineBI 更适合放在业务系统之上的分析层。
PLM、ERP、MES 解决的是:
BOM 怎么建、怎么改、怎么执行。
FineBI解决的是:
这些数据汇总以后,管理者怎么看。
例如可以围绕产品建立一张 BOM 全生命周期分析视图,从工程版本一路查看到制造版本、实际领料、成本变化和库存影响,不需要再分别进入多个系统导数据、拼 Excel。

结语:BOM 管理的核心,不是建立更多清单

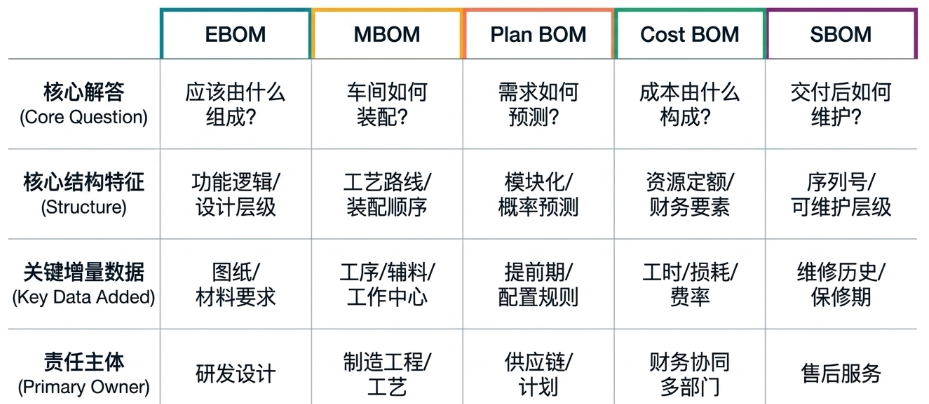

工程 BOM、制造 BOM、计划 BOM、成本 BOM 和服务 BOM,看起来是五种清单,实际上代表了:
产品从设计、制造、计划、核算到服务的五种业务视角。
它们不应该被简单合并成一张表,也不能各自独立维护、互不承认。
真正成熟的 BOM 管理,应该做到三个统一:
-
统一产品和物料的身份。
-
统一版本和变更的规则。
-
统一不同业务结构之间的映射关系。
这样,研发知道设计变化会影响什么,生产知道当前应该如何装配,计划知道需求如何分解,财务知道成本从哪里来,售后也能准确识别客户现场的真实设备。
企业最终要建设的,不是数量更多的 BOM,而是一套贯穿产品全生命周期、能够被不同部门理解和执行的产品结构管理体系。
