用一次试点验证项目管理系统的适配性,应遵循"明确假设---可测量指标---代表性团队---有限时长"的闭环。选择一个具有代表性的项目或产品线,定义目标与成功阈值,在4---6周内完成配置、培训与数据采集,并通过量化KPI与用户体验双重评估对比基线与试点表现,最终形成可扩展或退出的清晰决策,避免大投入后才发现系统不匹配。
一、为什么用一次试点验证适配性
一次设计良好的试点能在有限经费与时间内**"以小见大"评估项目管理系统的适配性** ,降低全量上线的学习成本、迁移风险与流程冲击。与长周期POC相比,有明确边界和成功标准的短周期试点更聚焦于关键流程与集成点,能快速检验系统是否支持企业的计划管理、任务协作、研发迭代、质量追踪与资源分配等核心场景,形成可复用的实践模板与治理经验。
从组织变更管理角度看,试点是对流程、角色与工具三者**"耦合度与抗干扰性"的小规模干预** ,既能发现权限模型、工作项结构、模板与自动化规则的实际摩擦,也能检验跨部门协作链路的透明度与节奏 。权威研究建议以短周期迭代降低不确定性,比如Gartner提出以6---8周的轻量试点快速验证价值与风险(Gartner, 2024),以便在真实数据基础上做扩展或退出判断。
在项目管理系统选型中,"适配性"不仅是功能匹配,更包括流程匹配、集成匹配与组织匹配。一次试点可在这四个维度获得可信证据:流程匹配看工作流与审批是否贴合现状,集成匹配看与代码库、文档、报工、财务或消息系统的耦合,组织匹配看角色权限、分层视图与报表是否支撑管理要求,功能匹配看看板、路线图、需求与缺陷等模块能否覆盖主业务。
二、试点设计框架:目标、范围与假设
高质量试点从清晰的业务目标 出发,而不是从功能清单出发。建议在选型前定义可度量的结果,例如交付周期缩短、计划达成率提升、返工率下降、可视化透明度增强等,再将这些目标拆解为KPI与阈值。以研发项目为例,可设立迭代交付周期、需求前置时间、缺陷修复年龄、跨团队协作等待时长等指标,形成与系统能力直接关联的实验性假设。
试点范围要小而代表性强 。选一个具有典型流程、跨角色协作和关键集成点的项目群或产品线,覆盖计划---执行---质量---度量的闭环,但控制参与规模在可管理的边界之内。需明确纳入的集成(如代码仓、CI/CD、文档库、消息通知、财务或工时)与排除项,避免因过度复杂而稀释试点的测量信号;同时选取具备"流程成熟度中位数"的团队,以保证结果可推广。
在科学方法上,应设定可证伪的假设与成功标准 。例如:在4---6周内,试点团队的需求前置时间下降≥20%,缺陷修复年龄下降≥15%,计划达成率提升≥10%,协作等待时长下降≥25%,并且用户满意度≥7/10。将这些标准写入试点章程,明确扩展门槛与退出条件。章程还应包含数据采集方法、采样频率、治理机制与风险清单,保证试点的可操作性与可审计性。
三、试点实施步骤与时间表
试点实施建议采用**"基线---配置---运行---复盘"的四步法** 。第一步是基线测量,在试点启动前用2---4周建立当前状态的事实库:收集交付周期、前置时间、缺陷年龄、计划偏差、资源负载与协作等待等数据,梳理流程图、角色职责与模板现状,并记录集成系统的接口方式、数据口径与常见问题,为后续对比提供坚实的参照面。
第二步为系统配置与准备 。基于试点范围配置项目结构、工作项类型与状态流、字段字典与校验规则、通知与自动化脚本、角色权限与视图报表;同时完成关键集成的对接与联调,确保数据同步可靠、口径一致。对试点参与者开展场景化培训与操作演练,发放操作手册与FAQ,建立支持渠道与问题登记表,保证在运行期间反馈闭环及时。
第三步是试点运行与治理 。建议以4---6周为周期,按周设立里程碑与检查点,执行每日看板例会、周度计划复盘、跨团队协调会与质量评审会。建立问题清单与变更日志 ,区分配置缺陷、流程调整与使用误差,快速迭代模板与自动化规则。通过看板、燃尽/燃起图、周期时间分布与阻塞热图持续监控,确保试点在真实负载与真实协作场景下运行。
第四步是复盘与决策 。在试点期末完成定量数据与定性反馈的汇总,对比基线与试点表现,形成结构化评估报告 :指标达成情况、偏差解释、收益与成本估算、风险与限制、可扩展性判断与迁移计划。召开决策会,由干系人审阅证据并据章程门槛做出扩展、延长试点或退出的选择;如扩展,定义分阶段上线与治理安排,确保顺利过渡。
四、测量体系:指标、采样与分析
测量体系应覆盖生产率、质量、可预测性与协作四类指标 。生产率关注交付周期、吞吐量与需求前置时间;质量关注缺陷密度、缺陷修复年龄与回归比例;可预测性关注计划达成率、里程碑偏差与阻塞时长;协作关注跨团队等待时间、评论响应时间与信息可见性。依据试点目标设定核心KPI与次级KPI,并在系统内配置看板与报表,确保可视化与数据可追溯。
为保证结论可信,需要规范采样与口径 。采用前后对比或A/B并行(对照组维持旧系统,试点组启用新系统)的方法,控制变量如团队规模、需求类型与外部依赖。对异常值进行处理,避免偶发大事件误导结果;并做分层分析 (按需求类型、优先级、角色、子团队)与时间序列分析,检查趋势与稳定性。PMI强调将过程度量与业务结果联动以提高决策质量(PMI, 2021)。

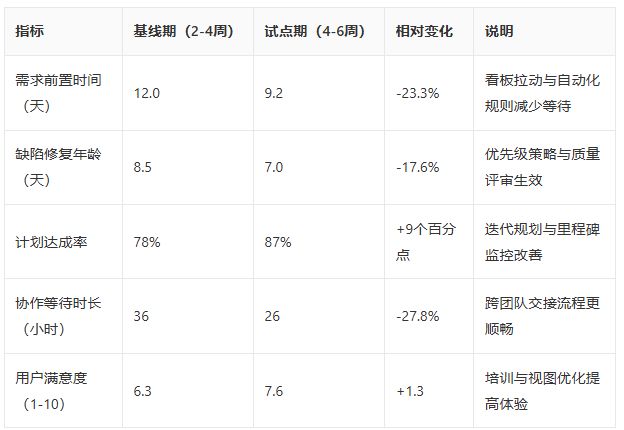

下表给出一个示例对比,展示基线期与试点期的关键指标变化。实际数值需以企业真实数据为准,表格旨在说明度量框架如何承载决策。

除量化指标外,需采集定性反馈 以校准解释。可使用结构化问卷与半结构化访谈,关注系统易用性、权限与视图匹配度、流程柔性、报表价值与学习曲线等;通过满意度与痛点热力图 配合KPI变化,判断改进是否源于工具或流程变更。将定量与定性结果进行权重整合,避免单一维度做出草率决策,使试点结论更具可执行性与可扩展性。
五、试点场景与工具选择(含国产方案软植入)
围绕研发与项目协作两大场景选择工具更容易承载试点目标。研发场景需覆盖需求/任务管理、迭代与路线图、缺陷与质量、代码库与CI/CD集成、报表度量 等完整闭环,并支持灵活的工作流与权限。针对这类试点,PingCode可提供研发项目全流程管理能力与合规优势,如角色分层视图、工单与需求一体化、与代码仓和流水线的对接,并具备国内合规与本地化支持,利于在试点中验证流程贴合度。
跨部门协作与通用项目管理场景更关注任务看板、里程碑、资源分配、文档协同、公告与提醒、绩效报表 等模块,以及简易模板与低门槛上手。此类试点中,Worktile可通过灵活的项目结构、任务自定义字段、轻量化权限与可视化报表支撑从市场到交付的协同链路,能帮助团队在短周期内形成可度量的协作改进证据,并通过开放接口做数据留存与迁移预案。
无论选择何种系统,试点工具应满足开放API、数据可导出、权限模型可配置、视图可定制与稳定的集成生态 ,确保试点不仅可以跑通流程,还能保护数据主权与可迁移性 。对国际方案与国内方案的比较可从合规与数据驻留、语言与本地化、支持响应时效、价格与采购便利 四方面综合衡量。在试点阶段强调可验证性与退出便利,比功能广度更重要。
如果试点涉及研发与非研发协同,可在一个项目群中同时引入PingCode作为研发主系统与Worktile承载跨部门协作 ,通过规范的数据口径和同步节奏实现跨系统度量统一 。在试点章程中写明数据交换策略与报表统一规则,确保度量结果可比且可复用;一旦验证通过,再决定是否保持双系统协同或在后续阶段整合到一个平台。
六、试点复盘:决策、扩展与风险控制
试点复盘应采用结构化决策框架 。给每项关键指标与定性维度设定权重,形成加权评分模型 :例如生产率30%、质量25%、可预测性20%、协作20%、合规与安全5%。以此生成总分并与扩展门槛对比,同时提供偏差解释与情景分析 (如节假日影响、外部依赖卡点),避免单点数据导致误判。将投资成本、培训人天、集成费用与预期收益做ROI模型,支撑管理层决策。
扩展策略建议采用分阶段推广 :优先扩至相似流程的团队,再覆盖差异更大的部门。在推广前,沉淀标准模板、自动化规则、权限与视图蓝本 ,建立培训与赋能机制 ,如培训师制度与试点冠军网络,保障知识扩散与实践一致性。设定扩展期的检查点与里程碑,持续采集后续KPI与体验反馈,保持试点期的度量纪律,避免上线后指标回弹。
风险控制要在试点前预置退出与回滚预案 。明确数据迁移与导出策略、日常备份与审计 ,检查供应商的SLA与支持能力 ,规避单点依赖。对权限模型与集成做安全评估,制定故障隔离与业务连续性计划 。一旦达不到成功标准或出现重大安全与合规风险,按章程执行退出机制 ,并复盘原因,为下一个方案试点提供学习样本,形成组织层面的经验资产。
七、合规与数据安全考虑
在项目管理系统试点中,数据安全与合规 是与功能同等重要的适配性维度。需审查系统的数据驻留选项、传输与静态加密、访问控制、日志与审计 能力,并对接企业既有的身份与权限管理体系。对于涉及研发与客户数据的场景,确保隔离策略与访问最小化原则落地,避免敏感信息在试点阶段扩散,降低合规风险。
隐私与合规要求因地域与行业而异,试点方案应明确法律与监管约束 ,并验证系统是否提供可配置的数据保留策略、脱敏能力与审计追踪 。参考行业实践,可采用ISO/IEC 27001等安全框架 进行内部检查清单,评估供应商安全白皮书与第三方认证。Gartner强调在数字化工具试点中同步开展安全与治理评估,以防成功的业务试点在安全层面留下漏洞(Gartner, 2024)。
治理层面应设立试点监督小组 ,包含业务、IT、安全与法务的代表,制定政策与流程 ,覆盖访问授权、变更管理、数据处理与事故响应。试点结束后,形成安全与合规复盘报告 ,列出发现、整改与后续治理计划。将这些要求纳入扩展阶段的上线检查表 ,保证从试点到规模化推广的每一步都在合规与安全轨道内运行。

参考与资料来源
-
Gartner. 2024. "Digital Transformation and Tooling: Pilot First, Scale Fast." Research Note.
-
Project Management Institute (PMI). 2021. "Pulse of the Profession: Beyond Agility."
