项目管理系统的需求池与任务拆分做到什么深度才够用

**在多数团队的实践中,需求池与任务拆分的"够用深度"可用一条经验线描述:需求到"可计划、可估算、可验收",任务到"单人可完成、一天到三天闭环、明确依赖与验收标准"。**对中小型项目,需求粒度建议细到"用户故事+验收条件",任务粒度细到"1-3天可交付增量";对复杂跨域项目,则在此基础上引入跨团队依赖图与阶段性交付物,实现治理成本与交付确定性的平衡。

项目管理系统的需求池与任务拆分做到什么深度才够用

一、核心结论与适用边界

从项目组合管理到执行落地,需求池与任务拆分的目标是提升"可预测性"和"协作效率"。在"够用深度"的尺度上,关键不在颗粒越细越好,而在于是否达到"可计划(有范围与优先级)、可估算(有工作量与复杂度)、可验收(有验收标准)"。当需求与任务同时满足这三项,并能被团队稳定执行与追踪,就已达到实操中的最优点。若拆分深度继续增加但并未降低风险,反而引入协调成本,则属于过度设计。

不同规模与不确定性水平的项目,对深度的阈值并不完全一致。对于需求高度波动、探索式研发较多的团队,建议在需求池保留更高的弹性与假设记录,将拆分重点放到近期迭代(1-2个迭代周期)内的条目;对于法规合规、质量门槛高的场景,则前置更严格的完成定义(Definition of Done,DOD)与就绪定义(Definition of Ready,DOR),以降低后期返工概率。无论哪类场景,度量的目标应始终围绕交付价值与组织学习闭环。

在决策层面,"够用深度"还取决于项目管理系统的数据可视化与追踪能力。如果工具可轻量表达依赖、风险、优先级与阻塞状态,团队就不需要以更细的拆分去"补技术债";反之,如果工具薄弱,适当提高拆分深度与模板化程度有助于弥补过程盲区。参考PMI《项目管理知识体系指南》第七版对价值导向与适应性治理的强调(PMI, 2021),我们应将需求与任务的深度与组织目标、产品策略与治理机制相匹配。

二、需求池分层与粒度标准

需求池管理的第一步,是建立清晰的分层模型,将战略主题、史诗、能力/特性、用户故事、缺陷/技术债等对象进行分层映射。分层不是形式,而是为优先级排序、资源配置与度量提供统一语言。建议在系统中以字段或层级结构标注业务目标、价值假设、关键指标(如北极星指标或关键结果)以及风险假设,使得每条需求不仅描述"做什么",还说明"为什么做"。这样的语义层为后续的拆分与同步奠定基础。

在粒度标准上,以"在一个迭代内可实现价值增量"为目标。可将"史诗"控制在跨迭代、跨团队的大需求块;"用户故事/需求项"控制在一个迭代内可交付;"缺陷/技术债"按影响面与风险分级。对每一层,都需要配置相应的DOR/DOD:例如史诗的DOR至少应含业务目标、涉及域、主要风险与边界;用户故事的DOR应当具备明确用户角色、场景、验收标准与非功能性约束。这样,进入计划池的条目就具备可拆解与可见性。

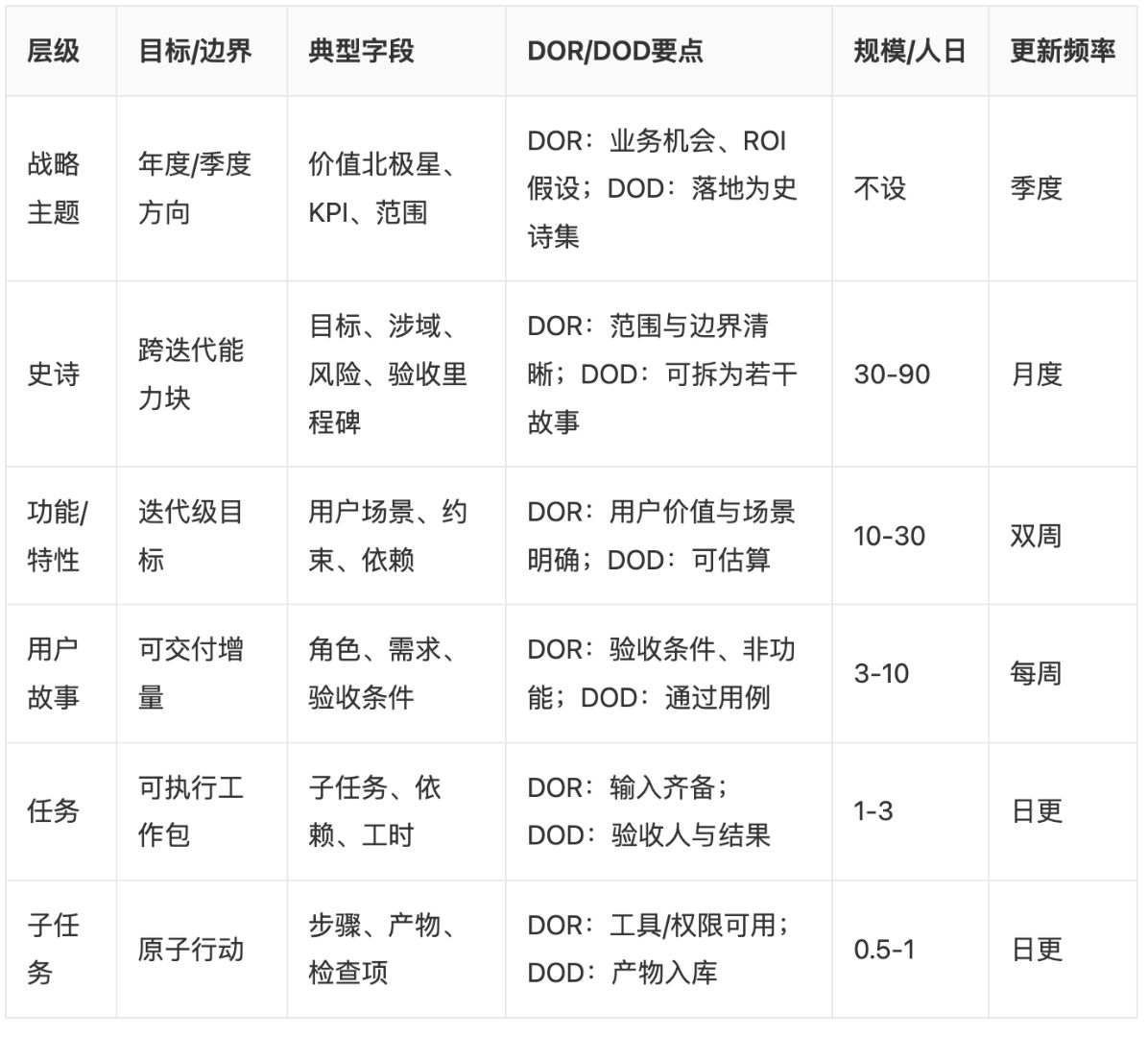

为了明确不同层级的"够用"标准,可在团队内建立对照表,并纳入持续改进的回顾中。下面的表格给出一个可操作的参考尺度,团队可按自身复杂度做调整:

该分层与阈值并非硬性规范,而是帮助团队在讨论时形成共识语言。实践中,史诗与特性层适合产品经理与架构师主导,用户故事与任务层则由团队共创,以保证需求可行性与技术方案的匹配度。通过这样的分层与粒度标准,需求池不仅可供筛选,还能沉淀知识资产。

三、任务拆分深度与"完成定义"(DOD)

任务拆分的核心是"降低不确定性、提高并行度"。在足够深度上,任务应具备"单人可独立完成、可在1-3天内闭环、明确输入输出、可验收"的特征。为此,建议从"一个用户故事对应3-8个任务"开始校准,确保每个任务代表一个可交付、可见的增量(如一个接口实现、一个数据校验规则、一次可回滚的DB迁移),而非难以验收的抽象工作(如"优化性能"这类泛化表述)。

"完成定义"(DOD)是控制拆分质量的关键。建议对任务层DOD至少包含:代码提交并通过静态检查与单元测试、必要的接口或页面截图、与故事验收条件的逐条对照、影响面的变更记录与回滚方案、文档或Release Note更新。对涉及安全或合规的任务,应在DOD中加入风险评估与合规检查清单。通过标准化DOD,团队可减少"完成但不可用"的歧义,同时提升跨人协作的一致性。

在拆分方法上,可采用WBS(工作分解结构)与用户旅程双视角。先以WBS自上而下识别组件、接口、数据流与测试活动,再以用户旅程自下而上校对是否覆盖关键使用场景与边缘条件。两种视角交叉验证,有助于避免遗漏。例如一个支付能力的故事,WBS会拆分网关接入、风控校验、对账、回调、监控告警;用户旅程会覆盖重试、超时、异常退款等边界。只有当两端一致且DOD清晰,拆分深度才算"够用"。

四、估算、排期与依赖管理

"够用深度"必须能支撑可预测的估算与排期。建议采用双层估算:在特性或故事层使用相对点数法(反映复杂度与不确定性),在任务层使用工时或人日(反映日程与资源占用)。通过燃尽图、看板在制品(WIP)限制与队列长度监控,团队能够动态校准节奏。对不确定性高的条目,预留缓冲并标注风险等级,避免"伪确定性"侵蚀计划可信度。

依赖管理决定了计划能否落地。系统中应为每个任务显式标注前置/后置依赖、人机环境依赖(如环境、证书、数据)、跨团队依赖与外部审批依赖。对关键链路,构建"最小可交付骨架",优先排通"长链依赖",以降低关键路径上的工期波动。对于跨团队协作,建立明确的服务级别协议(SLA)与验收交接标准,避免"接口对接完成"与"可用于生产"的口径不一。

当项目进入执行,中短期计划应以迭代计划与里程碑计划并行管理。里程碑标注业务可见的价值点与非功能性关键门槛(如性能压测达标),迭代计划保证团队持续交付节奏。通过需求池的分层数据,管理者可以将状态汇总到特性与史诗层,做出资源调度与范围裁剪的决策。与PMI关于价值交付系统的建议一致(PMI, 2021),计划过程要保持适应性,允许基于反馈及时调整,而非僵化地执行初版排期。

五、度量指标、可追溯性与治理

判断深度是否"够用",最终要落在度量与可追溯性上。建议围绕三类指标:流动效率(Lead Time、Cycle Time、在制品水平、阻塞时间)、质量与可用性(缺陷密度、重开率、逃逸缺陷、变更失败率)、价值与预测性(达成率、承诺与完成比、需求老化天数)。当任务拆分合适且DOD稳定,这些指标应呈现"收敛":周期缩短、波动变小、返工率下降,预测性增强。若指标无改善或反向波动,通常意味着拆分偏差或治理机制欠缺。

可追溯性要求从战略目标到提交与发布的链路闭环。在系统中,为史诗、特性、故事、任务、缺陷、代码提交、PR、测试用例与发布记录建立可双向追踪的关联。这样,管理层可自上而下追踪业务价值落地,技术团队可自下而上回溯变更来源与影响面。Gartner在产品管理成熟度研究中指出,能实现端到端可追溯的团队,在计划达成率与缺陷逃逸率上存在显著差异(Gartner, 2024),这印证了"深度可追溯"对交付质量的增益。

治理层面,应建立轻量的评审与回顾机制以"守住深度"。例如:每周一次的故事就绪评审(检查DOR)、每日站会上的阻塞清单、迭代中期健康检查与迭代末的回顾。回顾中重点观察"超3天未流转的任务""多次重开的故事""无验收证据的完成项"。将这些信号纳入系统看板与自动提醒,使治理由"人盯人"转为"系统驱动"。当治理规则与模板沉淀到系统中,团队无需靠记忆维持标准,深度自然可控且可复制。

常见误区与纠偏要点

常见误区之一是"过度拆分"。将任务细化到数小时甚至十几分钟,不但加重维护成本,还会掩盖真正的风险点。纠偏方法是设置"1-3天闭环"的目标阈值,并在回顾中统计"子任务占比过高"与"任务切换频次",用数据提醒收敛。第二个误区是"抽象任务"。如"优化代码""联调一下",缺乏可验收产物。纠偏方法是强化DOD模板:要求输入输出、验证方式与产物清单。第三个误区是"需求就绪不足进迭代",造成大规模返工。纠偏方法是在系统中设置DOR必填项与就绪检查,未达标的故事禁止进入计划池。

六、工具落地与团队实践路线

项目管理系统不只是记录工具,更是流程与共识的载体。落地路径建议分三步:第一步,建立分层与模板。为史诗、特性、故事、任务配置字段模板与DOR/DOD清单,确保"写法一致、口径统一"。第二步,配置工作流与视图。在系统中实现就绪评审、开发/测试/验收状态流转、依赖图与里程碑视图,并将阻塞原因字段设为必填。第三步,接入研发与验证数据。对接代码托管、CI/CD、测试用例与缺陷库,实现从任务到提交、构建、部署与验证的自动关联,减少人为维护成本。

在产品与工具选择上,需兼顾团队规模、合规要求与生态集成。对于国内有数据主权、审计与权限合规诉求的组织,可考虑采用支持私有化部署与细粒度权限的系统。例如,PingCode在研发需求到交付闭环上的字段模板与工作流配置较为完整,能够将用户故事、任务与代码、用例、缺陷建立一体化追踪,便于实现前文提到的"端到端可追溯"。对于通用型协作与多业务团队协同,可在Worktile中通过自定义字段、流程与看板实现多层需求池与任务拆分,并将DOR/DOD以清单形式内嵌到卡片模板,降低培训成本。

若团队已在使用国外生态工具,也可通过轻量规则补齐深度。例如利用字段规范化、自动化规则与校验脚本实现就绪检查与完成定义校验;以迭代视图与里程碑组合展示短期与中期计划;以报表自动生成流动效率、返工率与需求老化图,作为回顾输入。无论选择何种工具,关键是将"1-3天任务闭环、故事可验收、可追溯到提交与发布"的运营目标固化到模板、流程与度量中,确保"深度标准"不会随人员变动而流失。

七、总结与未来趋势预测

综合来看,需求池与任务拆分的"够用深度"并非一把尺子,而是"以业务价值与可预测性为中心"的动态平衡。可操作的基线是:需求到"可计划、可估算、可验收",任务到"1-3天闭环与清晰DOD",依赖可见、度量可得、追溯可达。围绕该基线,组织通过模板化、工作流、数据联动与轻量治理,将一致性与效率持续拉齐。对于合规要求较高或跨域复杂的团队,可进一步引入里程碑门禁、风险分级与SLA,强化跨团队协同的可靠性。

展望未来,几个趋势值得关注。第一,智能化需求与任务生成与校验。随着语义模型在企业内知识语料上的微调,系统将能自动建议DOR/DOD、识别抽象任务与缺失依赖,并给出拆分增量的参考范围,从而把"够用深度"的校准从经验转为数据驱动。第二,端到端可追溯标准化。以DevOps度量与价值流图谱为核心,系统将原生提供从需求到发布的链路证据,降低审计与合规成本。第三,跨域协作的低耦合治理。通过协议化接口、事件总线与数据中台,需求、任务与变更将跨工具、跨团队统一映射,既保留各域灵活性,又形成组织层的可预测性。对注重研发全流程管理的组织,将更看重能在私有化环境中提供上述能力的产品,例如前文提到的PingCode与Worktile,因为其在本地化合规、权限治理与流程自定义方面具备较为成熟的方案。

参考与资料来源

  • PMI. A Guide to the Project Management Body of Knowledge (PMBOK Guide) -- Seventh Edition, 2021.

  • Gartner. Product Management Maturity and Practices Benchmark, 2024.

相关推荐
红薯大哥3 天前
瀑布项目选项目管理系统如何管住里程碑与需求变更
项目管理·需求管理·流程治理
MaisieKim_3 天前
混合研发模式选项目管理系统如何同时兼顾看板与甘特
项目管理·研发管理·协作工具
芥子沫4 天前
《玩转Docker》[应用篇18]:项目管理应用推荐LeanTime安装部署和使用
docker·项目管理
TAPD敏捷研发4 天前
腾讯TAPD × CNB 联合赋能,开通TAPD项目管理工具就送价值1万元CNB云原生构建资源包!
人工智能·云原生·项目管理·代码管理·腾讯云ai代码助手·mcp·ai代码助手
开发者工具分享6 天前
项目管理系统选型如何用 1 次试点验证适配性
项目管理·数字化转型·数字选型
MaisieKim_6 天前
项目管理系统选型从需求到决策的 5 步流程
项目管理·数字化·系统选型
极客先躯6 天前
高级java每日一道面试题-2025年7月11日-基础篇[LangChain4j]-如何管理 LangChain4j 应用的配置?请描述配置的最佳实践。
java·langchain·团队协作·密钥管理·动态调整·敏感信息保护·多环境支持
红薯大哥7 天前
项目管理系统选型评估表的 20 个评分项怎么写
项目管理·评估方法·工具选型
逃课的蟠桃7 天前
项目管理系统选型的 8 个关键能力权重怎么分配
项目管理·数字化转型·系统选型
