1.项目采购管理概述

[1.1 定义](#1.1 定义)

[1.2 项目中的相关方名称](#1.2 项目中的相关方名称)

[1.3 项目采购步骤](#1.3 项目采购步骤)

2.采购管理过程

[2.1 规划采购管理](#2.1 规划采购管理)

[2.1.1 本过程含义](#2.1.1 本过程含义)

[2.1.2 输入&输出](#2.1.2 输入&输出)

[2.1.2.1 输入1:立项管理文件](#2.1.2.1 输入1:立项管理文件)

[2.1.2.2 输出1:采购管理计划](#2.1.2.2 输出1:采购管理计划)

[2.1.2.3 输出2:自制或外购决策](#2.1.2.3 输出2:自制或外购决策)

[2.1.2.4 输出3:采购工作说明书SOW](#2.1.2.4 输出3:采购工作说明书SOW)

[2.1.2.5 输出4:采购策略](#2.1.2.5 输出4:采购策略)

1.交付方法

2.合同支付类型

3.采购阶段做什么事

[2.1.2.6 输出5:招标文件](#2.1.2.6 输出5:招标文件)

[2.1.2.7 输出6:供方选择标准](#2.1.2.7 输出6:供方选择标准)

[2.1.2.8 输出7:独立成本估算](#2.1.2.8 输出7:独立成本估算)

[2.1.3 工具与技术](#2.1.3 工具与技术)

[2.1.3.1 工具1:市场调研](#2.1.3.1 工具1:市场调研)

[2.1.3.2 工具2:自制或外购分析](#2.1.3.2 工具2:自制或外购分析)

[2.1.3.3 工具3:供方选择分析](#2.1.3.3 工具3:供方选择分析)

[2.2 实施采购](#2.2 实施采购)

[2.2.1 本过程含义](#2.2.1 本过程含义)

[2.2.2 输入&输出](#2.2.2 输入&输出)

[2.2.2.1 输入1:采购文档](#2.2.2.1 输入1:采购文档)

[2.2.2.2 输出1:选定的卖方](#2.2.2.2 输出1:选定的卖方)

[2.2.2.3 输出2:协议](#2.2.2.3 输出2:协议)

[2.2.3 工具与技术](#2.2.3 工具与技术)

[2.2.3.1 工具1:广告](#2.2.3.1 工具1:广告)

[2.2.3.2 工具2:投标人会议](#2.2.3.2 工具2:投标人会议)

[2.2.3.3 工具3:建议书评估](#2.2.3.3 工具3:建议书评估)

[2.3 控制采购](#2.3 控制采购)

[2.3.1 本过程含义](#2.3.1 本过程含义)

[2.3.2 输入&输出](#2.3.2 输入&输出)

[2.3.2.1 输出1:采购关闭](#2.3.2.1 输出1:采购关闭)

[2.3.3 工具与技术](#2.3.3 工具与技术)

[2.3.3.1 工具1:索赔管理](#2.3.3.1 工具1:索赔管理)

[2.3.3.2 工具2:检查](#2.3.3.2 工具2:检查)

[2.3.3.3 工具3:审计](#2.3.3.3 工具3:审计)

[🔥 感谢有你,我的创作才更有意义!🔥](#🔥 感谢有你,我的创作才更有意义!🔥)


1.项目采购管理概述

1.1 定义

  • 做什么: 对项目所需的外部产品、服务、成果 ,开展 规划采购、实施采购、控制采购、结束采购等全流程管理工作。
  • **有什么用:**高效从外部获取项目所需资源,规范招投标与合同、供应商管理,控制采购成本、保障质量并降低风险。

**一句话:**项目采购管理就是规范完成从外部买什么、怎么买、怎么管、怎么收尾的全流程工作。


1.2 项目中的相关方名称

招标(买方:花钱的):甲方

  • 最终产品的所有人
  • 分包商
  • 收购机构
  • 服务需求者
  • 购买方

投标(卖方:干活儿的):乙方

  • 承包商
  • 供货商
  • 服务提供商
  • 供应商

1.3 项目采购步骤

采购流程:

  1. 明确采购需求 :写清楚要让对方做什么,形成采购工作说明书(SOW) 或工作大纲(TOR)
  2. 测算采购预算 :初步估算成本,制定采购预算
  3. 发布招标信息 :公开放出招标广告
  4. 筛选合格供方 :确定符合要求的卖方名单
  5. 发放招标文件 :准备并正式发布招标文件
  6. 供方提交方案 :卖方根据要求准备并递交项目建议书
  7. 技术质量评估 :评估建议书的技术、质量水平
  8. 成本价格评估 :评估建议书的报价合理性
  9. 综合选定中标方 :结合质量与成本出具评估报告,确定中标单位
  10. 签约完成采购 :谈判达成一致,买卖双方签署合同

2.采购管理过程

包括以下三大过程(红框):本文1~3。

| 序号 | 过程 | 阶段 |
| 1 | 规划采购管理 | 计划 |
| 2 | 实施采购 | 执行 |

3 控制采购 监督

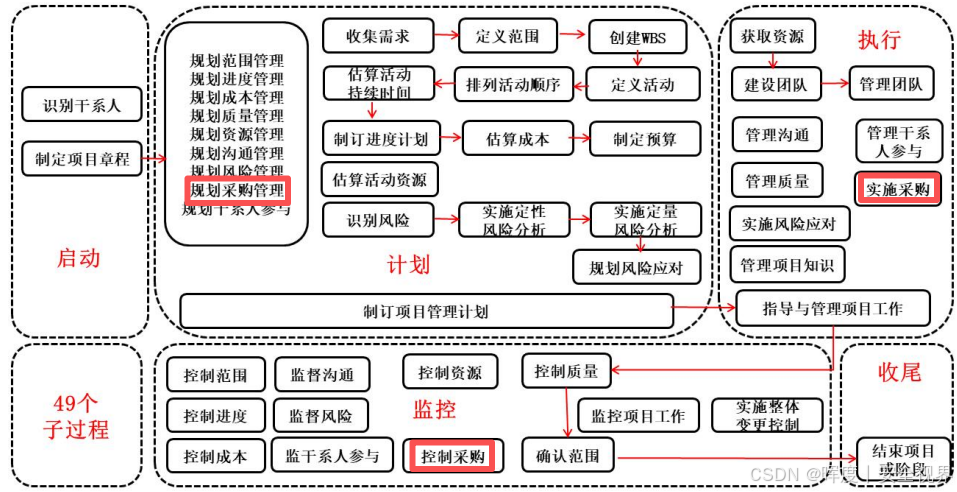

2.1 规划采购管理

2.1.1 本过程含义

  • **做什么:**把项目要采购的东西定下来,想好怎么采购(方法),并且找出合适的卖家。
  • **有什么用:**决定要不要从外面买东西或买服务,买什么、啥时候买、怎么买。内部能解决就内部,不行就找外面。

**一句话:**提前规划好项目该买啥、怎么买、找谁买,明确采购的所有安排。

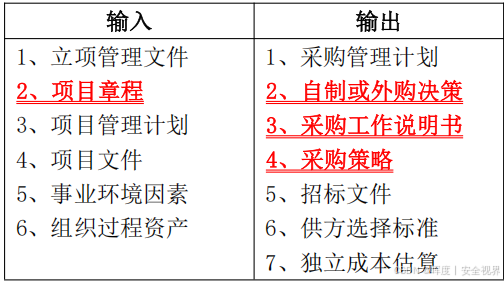

2.1.2 输入&输出

文件内容对比汇总:

|-----------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------|---------------------------------------------------------------------------------------------------------------------------------------------------------|-----------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------|
| 采购管理计划 | 采购策略 | 采购工作说明书 (SOW) |
| "开展采购工作的操作手册" 告诉团队在整个项目中,如何管理从开始到结束的所有采购事务。 | "具体的采购兵法" 针对这次采购,决定用什么方法和战术去达成目标。 | "给供应商的购物清单/任务书" 清晰告诉供应商,到底要买什么,标准和条件是什么。 |
| • 整合工作 :怎么让采购不影响项目的进度、资源和预算。 • 时间安排 :关键采购活动(如招标、签合同)的时间节点。 • 考核指标 :用什么标准判断合同管理得好不好。 • 责任分配 :谁负责申请、谁负责审批、谁负责验收。 • 前提与限制 :我们假设了什么(如价格稳定),有什么限制(如只能用某几家供应商)。 • 法律与钱 :受哪国法律管辖,用什么货币结算。 • 底线估算 :我们自己算的"心理价位"是多少。 • 风险应对:采购中可能出什么问题(如供应商倒闭),怎么处理。 | • 交付方式 :是让供应商干活(服务),还是直接买东西(产品)?是一次性交付还是分阶段? • 合同类型 :签哪种合同?是总价包干(固定总价),还是按工时算(成本加酬金),还是按实际工作量算(工料合同)? • 采购阶段:是一次性招标,还是分多个阶段(比如先选技术方案,再谈价格)? | • 工作内容 :具体要买什么产品,或者让供应商做什么服务。 • 规格要求 :尺寸、材质、性能指标、质量标准。 • 附加服务 :比如包不包安装、培不培训、维保多久。 • 验收标准 :怎么才算合格?谁来签字确认? • 报告要求 :供应商需要提供什么数据或报告(如进度周报、质量检测报告)。 • 时间地点 :什么时候交货/完工?送到哪里/在哪里干活? • 付款细节 :钱怎么付?分几次?达到什么节点付多少? • 售后服务:质保期多长?出了故障怎么处理? |


2.1.2.1 输入1:立项管理文件
  • 做什么: 把项目立项阶段批下来的结果和文件,当成做采购规划的参考依据;立项管理就是分析项目商业需求 (要不要做)、成本效益分析(划不划算),定好项目边界。
  • **有什么用:**给高层做项目决策提供依据,也让采购规划有明确方向,知道项目该采什么、采多少才合理。

**一句话:**立项文件是采购规划的依据,先论证项目值不值得做,再据此安排采购相关事宜。


2.1.2.2 输出1:采购管理计划

采购管理计划包括的内容:

  • 采购与项目工作协同方式 :明确采购与项目 进度制定、管控等其他工作配合衔接
  • 重要采购时间安排 :规划关键采购活动的执行时间表
  • 合同管理考核指标 :确定用于监督、管理合同 执行的评估标准
  • 相关人员权责划分 :明确各干系人在采购中的角色职责 ,以及项目团队的权限边界
  • 采购的限制与前提 :列出影响采购工作的约束因素 和预设条件
  • 法律与付款相关约定 :确定适用的司法管辖范围 及结算使用的货币
  • 独立估算相关要求 :明确是否需要第三方独立估算,并将其作为评标依据
  • 采购相关风险管理 :包含履约保函、保险等风险防控要求
  • 合格供方清单 :列明预先审核通过、可直接选用的合作方名单

2.1.2.3 输出2:自制或外购决策
  • **做什么:**分析某项工作是自己团队做划算,还是从外面买更合适。
  • **有什么用:**帮项目选成本更低、效果更好的方式,避免浪费人力和钱。

**一句话:**对比自己做和外面买,选出更合适的方式来完成工作。


2.1.2.4 输出3:采购工作说明书SOW
  • 做什么: 根据项目范围基准 ,给每次采购写一份清晰说明**(SOW)** ,只写合同里要采购的那部分工作内容;买服务 时常用TOR(工作大纲)。
  • 有什么用: 把要采购的产品、服务、成果详细描述,包括:规格、数量、质量、时间、地点等,让卖家明白要做什么、做到什么标准。

**一句话:**写一份采购详细说明,明确要买的东西或服务具体要求,方便卖家按标准供货干活。

内容大纲:

  • 工作内容与协调要求 :明确承包商要做的具体任务,以及需要配合完成的协调工作
  • 执行标准要求 :规定承包商必须遵守、达到的相关标准
  • 需报批的数据资料 :列出需要提交并经过审核批准的数据文件
  • 买方提供的支持清单 :写明买方会提供给承包商的各类数据、服务等支持内容
  • 成果提交与审批进度 :安排初步成果提交、审核及审批的进度计划

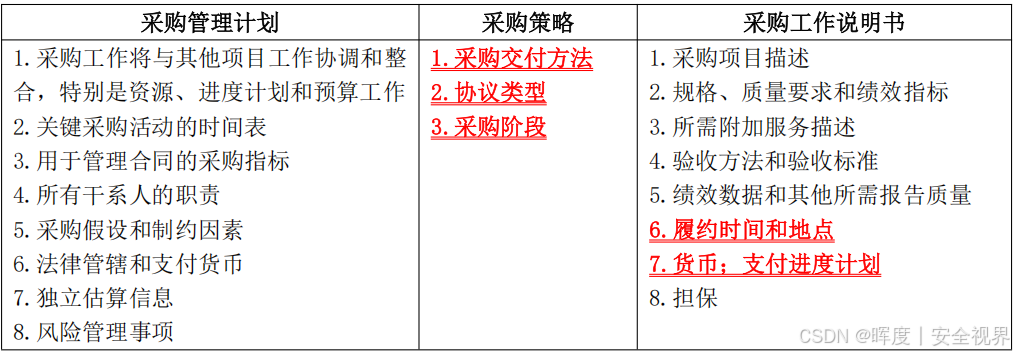

2.1.2.5 输出4:采购策略
1.交付方法

① 专业服务项目交付方式

  • 禁止分包:买方或服务提供方,都不能把工作再转包给别人
  • 允许分包:买方或服务提供方,可以把部分工作分包出去做
  • 成立合资企业:买方和服务提供方一起成立合资公司来做项目
  • 仅充当代表:买方或服务提供方只作为代理,不直接承担主要工作

② 工业 / 商业施工项目交付方式

  • 交钥匙式:承包商全包,做完直接交给买方就能用
  • 设计 - 建造(DB):同一方负责设计 + 建造,一体化完成
  • 设计 - 招标 - 建造(DBB):先设计、再招标、最后施工,分阶段走
  • 设计 - 建造 - 运营(DBO):设计 + 建造 + 后期运营都由同一方负责
  • 建造 - 拥有 - 运营 - 转让(BOOT):承包商先建、拥有、运营,到期再转给买方
2.合同支付类型

合同支付类型与项目交付方法没有关系,是两套独立规则。

① 总价合同

  • 适用场景 :工作内容明确、需求清晰 、基本不会变更
  • 特点 :总价提前定好,变更少,风险主要在++卖方++

② 成本补偿合同

  • 适用场景 :工作范围多变、需求不明确 、容易调整
  • 特点 :按实际成本报销,再加利润,风险主要在++买方++

③ 激励和奖励费用

  • 作用 :设置激励 / 奖励,让买方和卖方目标一致,++共同++追求更好结果
3.采购阶段做什么事

采购策略也可以包括与采购阶段有关的项目管控工作信息,如:

  • 阶段划分与安排 :梳理采购工作顺序、拆分阶段,明确各阶段工作内容 与具体目标

  • 监督指标与里程碑 :设定采购绩效指标 、关键里程碑,用于全程监督采购进度与质量

  • 阶段过渡标准 :明确各阶段交接、转入下一阶段的判定条件

  • 进展追踪计划 :制定监督评估方案,实时追踪采购整体推进情况

  • 知识转移流程 :规范各阶段经验、数据等关键信息的知识转移,避免信息断层


2.1.2.6 输出5:招标文件

招标文件: 潜在卖方征求建议书,日常采购常用三类邀请文件,具体区分如下:

  • 信息邀请书(RFI) :用于收集卖方提供的货物、服务 相关基础信息,属于前期摸底环节,后续通常会再搭配报价邀请书 或建议邀请书使用。

  • 报价邀请书(RFQ) :用于向供应商明确了解方案落地方式、具体报价成本 ,适用于需求清晰、只需比价和确认执行细节的场景。

  • 建议邀请书(RFP) :属于最正式的采购邀请文件 ,适用于项目问题复杂 、解决办法不明确的场景,需严格遵守采购规则,规范应答内容与提交时限。


2.1.2.7 输出6:供方选择标准

供方选择标准主要包括:

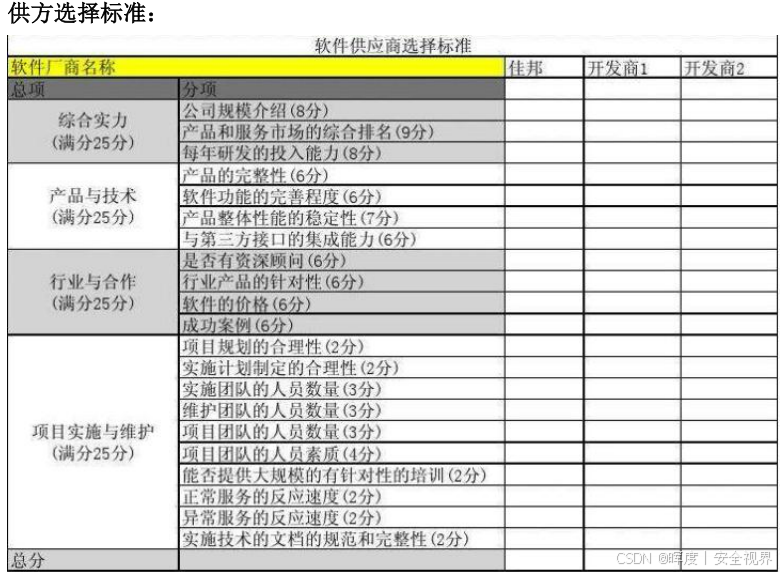

能力和潜能;产品成本和生命周期成本;交付日期;技术专长和方法;具体的相关经验;用于响应工作说明书的工作方法和工作计划;关键员工的资质、可用性和胜任力;组织的财务稳定性;管理经验;知识转移计划,包括培训计划等。类似招标评分标准:


2.1.2.8 输出7:独立成本估算

大项目的采购时,采购方可以自己算好成本,或者找外面的专业人士 做成本估算 ,用这个估算价格当作标准 ,来对比、衡量供应商 的报价合不合理。

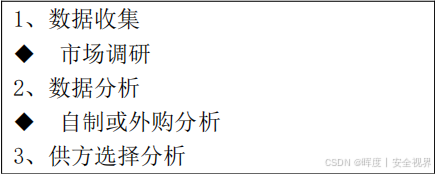

2.1.3 工具与技术

2.1.3.1 工具1:市场调研
  • 做什么: 考察行业情况和具体卖方的能力。一方面看看整个行业的大情况 ,另一方面专门考察各个卖家的实力 ,看看谁家靠谱、谁家能满足采购需求。采购团队会从行业会议、网上评价、各类资讯渠道搜集信息,把市场行情摸透,一边用好市面上成熟的技术,一边把控好卖家选择的风险。
  • 有什么用 **:**避免盲目找卖家、盲目采购,通过调研清楚市面上有哪些靠谱供应商,他们的能力行不行、技术过不过关,既能搭上成熟技术的顺风车,又能避开找错卖家、买不到合格物资或服务的风险,让后续采购更稳妥、不踩坑。

一句话:逛市场、查口碑、摸行情,摸清供应商实力,选对合作方、控好采购风险。


2.1.3.2 工具2:自制或外购分析

做自制还是外购的选择,主要看这几点:

  • 自己现有资源、技术、能力够不够
  • 需不需要专业 / 独特的技术专长
  • 想不想长期雇人、承担固定用人成本
  • 还要权衡各自的风险

2.1.3.3 工具3:供方选择分析
供方选择方法 什么时候用这个方法?
最低成本 买标准、常规的东西。比如买办公用纸、订书机,谁便宜就买谁的。
仅凭资质 买小东西,不值得折腾。采购金额很小,走复杂流程的成本比东西本身还贵,只要对方有资质、靠谱就行。
基于质量或技术方案得分 活干得好不好最重要。先让几家供应商出方案,比谁的方案好;然后才谈价格,只要价格别太离谱就能接受。
基于质量和成本 活儿又难,怕出岔子。项目风险高、不确定性大,质量必须过硬,但同时也要比一比价格,综合打分选最优。
唯一来源 非他不可的特殊情况。比如专利技术、独家代理,或者紧急情况只能找这一家(但这种做法需要给出正当理由)。
固定预算 钱就这么多,活儿要干明白。预算已经定死了不能超,而且要做的事情(工作说明书)定义得非常清楚,不会变来变去。

2.2 实施采购

2.2.1 本过程含义

  • 做什么 :收集卖家的报价和方案,挑选卖家,跟对方谈好并签订正式供货或服务合同 ,复杂高风险的合同还要先让领导审批。
  • 有什么用:把项目需要的物资、服务合法合规地落实到具体卖家,确保能按时按要求拿到东西或服务,形成有法律效力的保障。

一句话:实施采购就是选靠谱卖家、签正式合同,复杂采购先审批,保障项目所需供应。

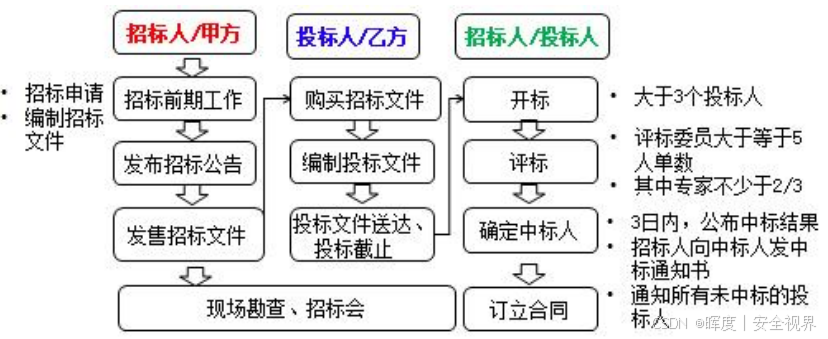

实施采购的大致流程:

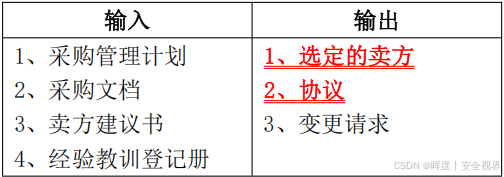

2.2.2 输入&输出

2.2.2.1 输入1:采购文档
  • 做什么 :整理好用来跟卖家签法律协议的各类书面文件,里面还可以包含项目启动前的旧文件,主要有:招标文件、采购工作说明、独立成本估算、供方选择标准这些。
  • 有什么用:作为采购谈判、选卖家、签合同的依据,保证采购过程规范、有据可查,形成合法有效的法律协议。

一句话:采购文档就是签采购协议用的全套书面依据,包含:招标文件、选商标准等文件。


2.2.2.2 输出1:选定的卖方
  • 做什么 :从投标或建议书里评出综合最优、最有竞争力的卖家 ,确定为中标方 ;复杂、高价值、高风险采购,在签合同前 还要先上报高管审批。
  • 有什么用:保证选出来的卖家最合适、最有竞争力,复杂项目经过高管把关,降低风险、合规可控。

一句话:选定的卖方就是评标后最有竞争力的中标方,复杂高风险采购在签合同前要先经高管审批再签合同。


2.2.2.3 输出2:协议
  • 做什么: 就是双方签订的合同。强制卖方提供规定的产品、服务、成果;强制买方支付相应的钱。
  • **有什么用:**约束买卖双方按照合同。

协议(合同)内容包括:

  • **采购工作说明书 / 主要可交付成果:**明确要采购的具体工作、需交付的成果
  • **进度计划与里程碑:**敲定项目工期、关键节点和约定完成日期
  • 绩效报告: 约定供应商需提交的项目执行情况汇报
  • **定价与支付条款:**确定产品 / 服务价格、付款方式和付款节点
  • **检查、质量与验收标准:**明确质量要求、检查方式和合格验收规则
  • **担保与后续支持:**约定产品质保、售后及后续运维服务
  • **激励与惩罚:**明确达标奖励、违规或逾期的处罚规则
  • **保险与履约保函:**要求供应商购买相关保险、提供履约保证
  • **下属分包商批准:**规定分包需提前征得甲方同意
  • **一般条款和条件:**协议通用基础条款、常规约束要求
  • **变更请求处理:**约定项目变更的申请、审批和执行流程
  • **终止条款与争议解决:**明确协议终止条件、纠纷替代解决方式

2.2.3 工具与技术

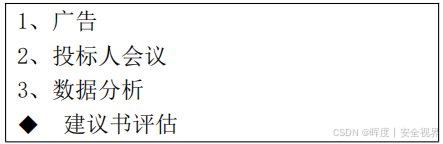

2.2.3.1 工具1:广告
  • 做什么 :通过报纸、行业刊物、网络等渠道打广告,发布采购信息,和潜在卖家沟通。
  • 有什么用 :扩大潜在卖家范围,保证采购公开透明;政府机构采购还必须按规定公开广告和合同信息。

一句话:广告就是发布采购信息招更多卖家,政府采购通常要求必须公开公示。


2.2.3.2 工具2:投标人会议
  • 做什么 :在卖家提交投标文件之前, 买方和所有潜在卖家开个会,统一讲解采购要求,回答疑问,保证大家信息一致、不偏袒任何一方。
  • 有什么用:让所有潜在卖家都清楚采购规则,避免信息不对称,保证投标公平公正,减少后续质疑和纠纷。

一句话:投标人会议就是投标前统一答疑、确保所有卖家公平知情、规则一致的会前会。


2.2.3.3 工具3:建议书评估
  • 做什么 :仔细评审 卖家提交的建议书,检查是否完全响应招标文件、采购工作说明书、供方选择标准等所有要求。
  • 有什么用:筛选出符合要求的投标文件,保证后续选卖家公平、规范,避免因响应不全带来风险。

一句话:建议书评估就是核对投标文件是否完整、充分满足所有采购文件要求。


2.3 控制采购

2.3.1 本过程含义

  • 做什么: 全程管理采购合作关系 ,实时盯着合同的实际履行情况 ,一旦发现履约偏差、出现问题及时推进合同变更、采取整改纠正措施,最后负责完成合同的收尾关闭工作。
  • 有什么用: 监督买卖双方都严格按照签订的法律协议履行各自义务,避免出现违约、履约不到位的情况,防范合同纠纷和项目采购风险,确保整个采购环节合规、落地有效。

一句话:控制采购就是管好采购合作、盯紧合同履约、及时纠偏收尾,督促双方守约、满足项目采购需求。

控制采购过程中,双方都需要:

  • 确保卖方按合同干活、买方按合同履约。
  • 合同管理的关键是管好双方的接口人。
  • 保证采购审计独立可信,才能让采购系统可靠。
  • 遵守道德规范、用好法律支持、落实反腐计划。

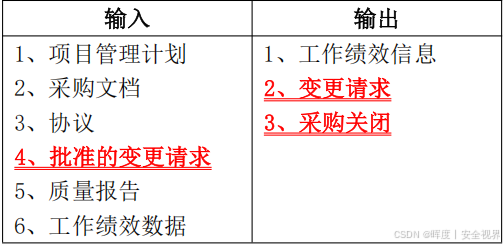

2.3.2 输入&输出

2.3.2.1 输出1:采购关闭
  • 做什么: 由买方授权的采购管理员,给卖方发正式书面通知 ,正式结束采购合作 ;要确认东西都按时按质交完、没遗留纠纷和未结发票、钱都付清,并且项目团队先确认交付的东西都合格。
  • **有什么用:**按合同规定把采购流程彻底收尾,理清双方责任,不留后续麻烦,正式完结合作。

**一句话:**买方确认交付、钱款、纠纷都搞定后,由专人发书面通知,正式把采购业务关掉。

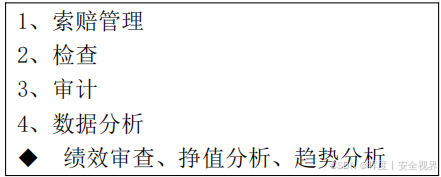

2.3.3 工具与技术

2.3.3.1 工具1:索赔管理
  • 做什么: 双方对变更补偿谈不拢 ,或对变更是否发生有分歧,这类争议的变更就叫索赔 ;要按合同记录、处理索赔,谈不拢就用合同里的替代方式解决,优先靠谈判处理。
  • 有什么用: 规范处理合同里的争议,按流程解决纠纷,尽量通过谈判和平解决问题,避免矛盾升级。

一句话: 买卖双方对变更有分歧就形成索赔,先谈判解决 ,谈不拢再按合同走其他替代争议解决方法(ADR)。


2.3.3.2 工具2:检查
  • **做什么:**对承包商正在做的工作做正式核查,要么看看交付成果,要么去现场实地检查工作。
  • **有什么用:**及时掌握工作进展和质量情况,确保承包商按要求干活。

一句话: 检查就是对承包商的工作或交付物进行结构化查看与核实。


2.3.3.3 工具3:审计
  • 做什么: 对整个采购过程 做结构化审查 ,合同里要写清楚审计的权利和义务,双方项目经理根据审计结果调整项目。
  • **有什么用:**规范采购流程,发现问题及时整改,保证采购合规、项目顺利推进。

一句话: 审计就是全面审查采购过程,按合同约定执行,双方项目经理依据结果优化项目。


🔥 感谢有你,我的创作才更有意义!🔥

相关推荐
无心水2 天前
15、云原生架构设计理论与实践 核心考点与学习笔记
笔记·学习·云原生·架构师·软考·系统架构设计师·软考系统架构设计师
无心水4 天前
6、软件工程 核心考点与学习笔记
笔记·学习·软件工程·软考高级·架构师·软考·软考系统架构设计师
无心水4 天前
5、信息安全技术基础知识 核心学习笔
人工智能·学习·软考高级·架构师·软考·高级架构师·软考架构师
无心水4 天前
8、系统架构设计基础知识 核心考点与学习笔记
笔记·学习·系统架构·架构师·软考·软考架构师·软考高级架构师
Misnearch6 天前
第7章 面向对象技术
java·开发语言·软考
企业管理8MSaaS11 天前
什么类型的采购适合采用电子竞价?询价、比价、竞价怎么选?
采购管理·采购竞价
鱼头研学社12 天前
在职备考高项报班避坑:“客服说加微信发报价“到“官网自助下单“,中间差了啥
项目管理·软考·高项·备考
zlp199220 天前
软考(系统架构师)-案例分析之大模型ReAct与Plan-and-Execute
软考高级·软考·系统架构师·软考备考
我是胡杨学长21 天前
软考考务冷知识 Vol.1:北京考区明确,雷同答卷直接成绩无效
项目管理·职场·软考·信息系统项目管理师·系统集成项目管理工程师
_默_21 天前
软考中级—软件评测师 备考笔记:程序设计语言基础
软考·软考中级·评测师
