接前文,采购管理中的合同管理。
3.项目合同管理
3.1 按项目范围划分的合同类型
1.总承包合同
把项目全过程打包给一个卖方 。买方管理简单(只需与一个卖方沟通,容易协调。适合能力强的卖方(经验丰富、技术实力雄厚、组织管理协调能力强)。
2.单项承包合同
多个卖方各承包项目的一部分,买方分别与不同专业强的供应商各自签订单项合同,但要求买方自身协调管理难度大。
3.分包合同
卖方经买方同意,把非主体部分 再外包 给有资质的第三方 ,并签订的分包合同。如果分包的项目出现问题,买方既可以要求卖方承担责任 ,也可以直接要求分包方承担责任。
订立分包合同 5 个必备条件:
- 必须经过买方认可同意,私自分包无效
- 分包内容仅限项目非主体工作,核心主体部分不能分包
- 只能分包部分项目,严禁卖方把整个项目直接转包给别人
- 分包方,必须具备对应的资质和能力,无资质不能承接
- 分包方拿到分包工作后,不能再次转手分包给其他方
3.2 按付款方式划分的合同类型
3.2.1 总价合同
- 核心定义: 给采购的产品、服务提前定好一个固定总价。
- 适用场景: 项目需求已经明确 、详细,后续不会出现 大范围变更,买方必须提前精准敲定采购内容。
- **变更规则:**可以做范围变更,但一旦变更,合同价格通常会跟着上涨。
3.2.1.1 固定总价合同
- 最常用的合同类型。买方喜欢。
- 买方偏好原因:初期直接敲定总价,正常情况下价格不能改
- 价格变更规则:只有工作范围变动,才能调整价格
- 风险承担:卖方承担全部履约风险,执行不好导致的成本上涨,全由卖方负责
一句话总结:固定总价,一口价敲定,无范围变更不调价,成本超支全算卖方的。
3.2.1.2 总价 + 激励费用合同
- 核心逻辑 :允许绩效有偏差 ,完成目标给现金奖励 。偏差指:成本的偏差
- 价格上限 :设置总价格上限 ,超支部分全由卖方承担 。(此类合同必须设置总价上限)
- 目标费用 :合同里约定的给卖方的预期利润。(此类合同不一定要有这个)
- 费用分摊 :通常按比例分摊超支成本(如80/20),买方担 80%,卖方担 20%。

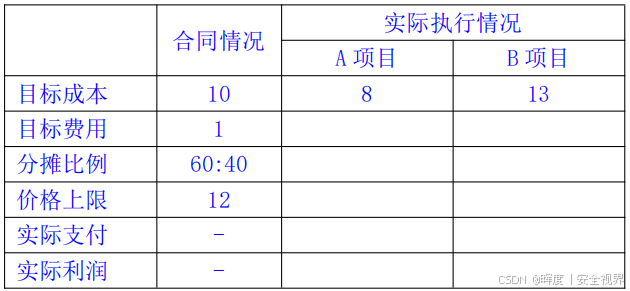

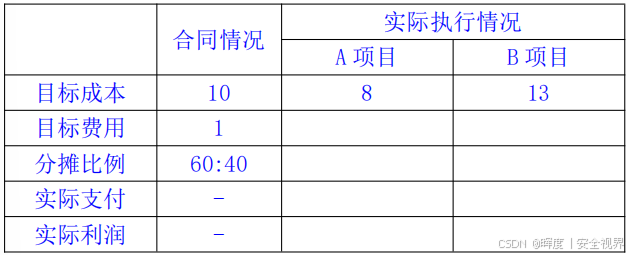

【例】 下表为总价加激励费用合同 ,请根据合同情况计算A项目和B项目的实际支付 和实际利润。

【答】 ------记住:以下是站在卖方的角度进行分析:
【起点:签订合同时】
┌─────────────────────────────────────┐
│ 目标成本 = 10 项目A和B都是10 │
│ 目标费用 = 1 合同约定的给卖方的预期利润│
│ 分摊比例 = 买方60% : 卖方40% │
│ 价格上限 = 12 (买方最多只付这么多) │
└─────────────────────────────────────┘
│
▼
┌─────────────────────────────────────┐
│ 项目开始,完工后 │
│ 实际成本出来了吗? │
└─────────────────────────────────────┘
│
┌───────────┴───────────┐
▼ (项目A) ▼ (项目B)
┌─────────────────┐ ┌─────────────────┐
│ 实际成本 = 8 │ │ 实际成本 = 13 │
│ (比目标省了2) │ │ (比目标超了3) │
└─────────────────┘ └─────────────────┘
│ │
▼ 计算节约部分 ▼ 计算超支部分
┌─────────────────┐ ┌─────────────────┐
│ 节约 = 2 │ │ 超支 = 3 │
│ 卖方分得节约奖励 │ │ 卖方分担超支费用 │
│ = 2 × 40% = 0.8 │ │ = 3 × 40% = 1.2 │
└─────────────────┘ └─────────────────┘
│ │
卖方角度 ▼ 计算最终利润 卖方角度 ▼ 计算最终利润
┌─────────────────┐ ┌─────────────────┐
│ 实际利润 │ │ 实际利润 │
│ = 目标费用 + 奖励 │ │ = 目标费用 - 超支 │
│ = 1 + 0.8 = 1.8 │ │ = 1 - 1.2 = -0.2 │
└─────────────────┘ └─────────────────┘
│ │
▼ 计算合同计算价格 ▼ 计算合同计算价格
┌─────────────────┐ ┌─────────────────┐
│ 计算价格 │ │ 计算价格 │
│ = 成本 + 利润 │ │ = 成本 + 利润 │
│ = 8 + 1.8 = 9.8 │ │ = 13 + (-0.2) = 12.8│
└─────────────────┘ └─────────────────┘
│ │
▼ 检查价格上限 ▼ 检查价格上限
┌─────────────────┐ ┌─────────────────┐
│ 9.8 < 12 │ │ 12.8 > 12 │
│ 通过 ✅ │ │ 触发上限 🛑 │
└─────────────────┘ └─────────────────┘
│ │
▼ 最终实际支付 ▼ 最终实际支付
┌─────────────────┐ ┌─────────────────┐
│ 实际支付 = 9.8 │ │ 实际支付 = 12 │
│ (买方付的钱) │ │ (封顶价格) │
└─────────────────┘ └─────────────────┘
│ │
▼ 最终实际利润 ▼ 最终实际利润
┌─────────────────┐ ┌─────────────────┐
│ 实际利润 │ │ 实际利润 │
│= 9.8 - 8 = 1.8 │ │= 12 - 13 = -1 │
│ (卖方赚了) │ │ (卖方亏了1) │
└─────────────────┘ └─────────────────┘

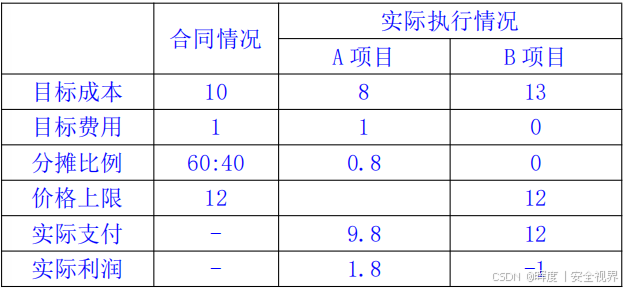

结果:
-
项目A:实际支付 = 9.8,实际利润 = 1.8
-
项目B:实际支付 = 12,实际利润 = -1

3.2.1.3 总价 + 经济价格调整合同
- 适用场景: 卖方履约周期特别长的项目
- **核心特点:**特殊总价合同,可按事先约定规则调价
- **调价依据:**外界不可控因素,比如:通货膨胀、特殊商品成本涨跌
- 核心作用:保护买卖双方,免受外界不可控情况带来的损失
- 关键要求: 合同必须写明靠谱的财务指数 ,用来精准算调价金额
一句话总结 :长期履约 用的特殊总价合同,可按通胀等外界因素精准调价 ,双向保障。
3.2.1.4 订购单
- 适用场景:少量 采购 标准化产品
- 操作方式: 买方直接填写卖方提供的单据,卖方按单供货
- 核心特点: 无需谈判,只有一方(买方)发出明确要约,因此叫单边合同
3.2.2 成本补偿合同
- 核心定义 :向卖方支付为完成工作的全部合法实际成本 ,额外再给一笔费用 当作卖方利润 ,同时可设置 卖方超过或低于预定目标 的 财务奖励条款。
- 适用场景一 :项目工作范围完全不清晰,没法提前定死总价的情况。
- 适用场景二 :买方特别信任卖方 ,双方打算全程深度合作的项目。
- 关键特点:可灵活增设财务奖励,针对卖方超出或低于预定目标的情况兑现奖惩。
- 卖方喜欢,因为无法准确评估成本进行一口价。
一句话速记 :范围不清、信任度高的项目用,成本实报实销 + 利润 + 奖惩 ,无固定总价。
3.2.2.1 成本 + 固定费用合同
- 成本:卖方所有合法成本全部报销。
- 利润 :按项目初始估算成本(目标成本 )的一定比例 ,加上一笔固定费用。
- 支付 :只按已完成工作支付这笔费用。
- 特点 :费用金额不随卖方绩效好坏变化,只有范围变更时才会调整。
一句话 :成本全报销 + 利润(按初始成本比例算),绩效不影响费用,只随范围变。
3.2.2.2 成本 + 激励费用合同
- 核心定义 :卖方合法成本全额实报实销。并在完成合同约定的绩效目标后,能拿到提前定好的激励费用。
- 成本分摊规则 :买卖双方按事先约定的比例,共享成本节约部分、共担成本超支部分。
- 经典分摊比例(80/20):不管实际成本比目标成本高还是低,都按买方承担 80%、卖方承担 20% 执行,超支共担、节约共享。
一句话 :成本全报销 + 达标给激励费用(超支节约均按固定比例(常用80/20)双方分摊)。
【例】下表为成本加激励费用合同,根据合同情况计算 A 项目和 B 项目的实际支付和实际利润。

【答】 ------记住:以下是站在卖方的角度进行分析:
【合同签订时】
┌─────────────────────────────────────┐
│ 目标成本 = 10 │
│ 目标费用 = 1 (预期利润) │
│ 分摊比例 = 买方60% : 卖方40% │
│ (无价格上限,费用可负) │
└─────────────────────────────────────┘
│
▼
┌─────────────────────────────────────┐
│ 项目完工,实际成本确定 │
└─────────────────────────────────────┘
│
┌───────────┴───────────┐
▼ (项目A) ▼ (项目B)
┌─────────────────┐ ┌─────────────────┐
│ 实际成本 = 8 │ │ 实际成本 = 13 │
│ (比目标省了2) │ │ (比目标超了3) │
└─────────────────┘ └─────────────────┘
│ │
卖家角度 ▼ 计算节约部分 卖家角度 ▼ 计算超支部分
┌─────────────────┐ ┌─────────────────┐
│ 节约 = 2 │ │ 超支 = 3 │
│ 卖方应奖励 │ │ 卖方应分担 │
│ = 2 × 40% = 0.8 │ │ = 3 × 40% = 1.2 │
└─────────────────┘ └─────────────────┘
│ │
▼ 计算最终费用 ▼ 计算最终费用
┌─────────────────┐ ┌─────────────────┐
│ 最终费用 │ │ 最终费用 │
│ = 目标费用 + 奖励 │ │ = 目标费用 - 分担 │
│ = 1 + 0.8 = 1.8 │ │ = 1 - 1.2 = -0.2 │
└─────────────────┘ └─────────────────┘
│ │
▼ 计算实际支付 ▼ 计算实际支付
┌─────────────────┐ ┌─────────────────┐
│ 实际支付 │ │ 实际支付 │
│ = 成本 + 费用 │ │ = 成本 + 费用 │
│ = 8 + 1.8 = 9.8 │ │ = 13 + (-0.2) = 12.8│
└─────────────────┘ └─────────────────┘
│ │
▼ 实际利润 ▼ 实际利润
┌─────────────────┐ ┌─────────────────┐
│ 利润 │ │ 利润 │
│ = 9.8 - 8 = 1.8 │ │= 12.8 - 13 = -0.2│
│ (卖方盈利) │ │ (卖方略微亏损) │
└─────────────────┘ └─────────────────┘

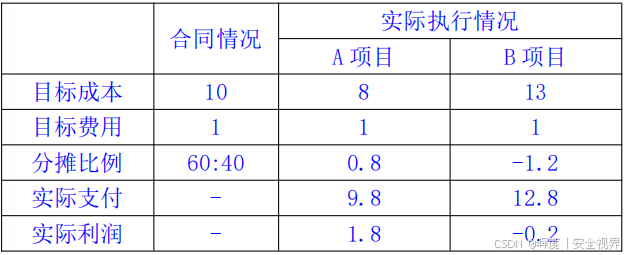

结果:
-
项目A:实际支付 = 9.8,实际利润 = 1.8
-
项目B:实际支付 = 12.8,实际利润 = -0.2

3.2.2.3 成本 + 奖励费用合同
- 成本:卖方合法成本全部实报实销。
- 利润 / 奖励 :奖励金额 由买方主观判断决定,没有固定标准。
- 特点:卖方一般不能对奖励金额提出申诉。
- 对于卖方,"成本 + 奖励" 比 "成本 + 激励" 更好
一句话 :成本全报销 + 奖励。奖励多少由买方主观定,卖方通常不能申诉。
3.2.3 工料合同
- 计价方式 :按实际工时、材料数量 × 事先约定的单价来付款。
- 适用场景 :工作内容清楚、范围明确,但具体工作量没法提前确定的项目。
- 风险分担:买方担工作量变动风险,卖方担单价风险。
- 使用限制 :适合金额小、工期短、简单项目;不适合大、长、复杂项目。

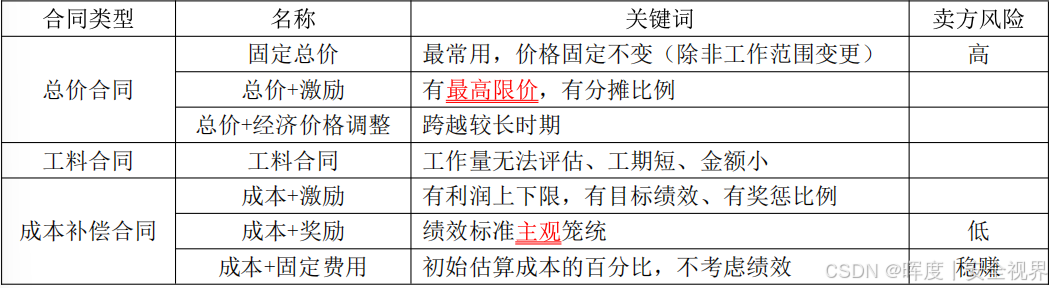

3.2.4 合同类型的选择

- 总价合同 :范围清晰、设计详细,卖方承担风险。
- 成本补偿合同 :范围不明确,买方承担风险。
- 工料合同 :工作性质清楚 、范围不清 、简单且需快速签约,买卖双方共担风险。
- 单边合同(订购单) :采购少量标准产品时使用。
3.3 合同内容
项目合同条款:
- **项目名称:**明确合同对应的项目名称。
- **标的内容和范围:**界定项目要做的工作与边界。
- **项目质量要求:**规定项目需达到的质量标准。
- **计划、进度、地点、方式:**明确执行时间、地点与实施方式。
- **各类期限:**约定项目相关的时间节点与有效期。
- **保密条款:**对技术情报、资料进行保密约束。
- **风险责任承担:**划分项目风险由哪方负责。
- **技术成果归属:**明确项目技术成果归谁所有。
- **验收标准和方法:**规定如何检验、判定项目合格。
- **价款与支付:**约定费用金额、支付方式与节点。
- **违约赔偿:**明确违约金、损失赔偿的计算方式。
- **争议解决:**约定出现纠纷的处理方式(协商、仲裁、诉讼等)。
- **术语解释:**统一合同专用名词的含义,避免歧义。
3.4 合同管理的过程
3.4.1 合同签订管理
3.4.1.1 签合同前要做的事
-
**做市场调查:**摸清产品技术、供需和市场价
-
**查合作方资信:**了解对方底细,判断竞争情况
-
**分析环境风险:**摸清周边环境,预判项目风险
3.4.1.2 让双方对合同没歧义的做法
-
用国家或行业标准合同格式
-
仔细审条款,表述别含糊,关键信息写全(比如:买设备要写清品牌型号,别只写"买一台电脑")
-
质量条款写清规格、型号和执行标准
-
明确合同变更、转让、解除的规则
-
附件内容和主合同保持一致
-
有多个文件的,写明条款适用先后顺序
-
可以去公证处做合同公证,保证合法有效
-
别随便改方案,避免产生新分歧
-
合同内容前后要一致,不矛盾
3.4.2 合同履行管理
盯着合同的执行情况,检查双方有没有按合同约定尽责履职,及时处理履行中出现的争议、违约、索赔等各类问题。
争议处理规则:
-
合同如果约定了仲裁,且明确仲裁结果是最终结果,就不能再去法院起诉。
-
合同争议解决优先顺序:先谈判协商,再调解,之后仲裁,最后诉讼。
3.4.3 合同变更管理
合同变更: 指改变合同原有内容 的法律行为,核心特征:
-
必须买卖双方协商一致
-
实际改动了合同原有条款
-
变更后会产生新的权利和义务
合同变更必备条件:
-
双方协商同意,且不损害国家和社会公共利益
-
由于不不可抗力导致合同无法执行
-
一方没按约定履约,推迟期限后依旧没履行
3.4.4 合同档案管理
合同档案管理: 是整个合同管理的基础工作,项目团队靠专门的合同档案管理系统,统一保管所有合同文件和相关记录。
特别注意: 合同上手写 的旁注、随手修改内容,全都没有法律效力。
3.4.5 合同违约索赔管理
- 合同违约:一方或双方没按合同约定履行义务,要赔偿对方经济损失。
- 合同索赔:项目合同管理的常见内容,也是规范合同行为、保障双方权益的措施。

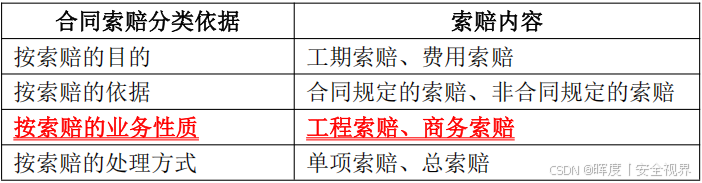

3.4.5.1 合同索赔分类

- 工程索赔:因施工条件、技术、范围等变化引发,发生多、索赔金额大。
- 商务索赔 :因设备采购、运输、保管等问题引发。
3.4.5.2 索赔的起因和原则
索赔起因:
-
发生的事导致额外花钱、耽误工期
-
造成损失的原因,按合同约定不是索赔方的责任
索赔原则:
-
以合同为依据
-
攒好相关资料
-
及时合理处理
-
提前预判索赔风险
3.4.5.3 合同索赔流程
| 步骤 | 索赔阶段 | 具体动作/内容 | 时间要求 |
|---|---|---|---|
| ① | 提出索赔要求 | 索赔方以书面形式向监理工程师提出索赔意向通知。 | 索赔事项 发生后的28天以内 |
| ② | 报送索赔资料 | 向监理工程师提交索赔报告及相关资料(延长工期/补偿经济损失)。 | 索赔通知书 发出后的28天内 |
| ③ | 监理工程师答复 | 监理工程师给予答复,或要求索赔方补充理由和证据。 | 收到索赔报告 后的 28天 内 |
| ④ | 逾期答复后果 | 若监理工程师未答复或未作进一步要求,视为该项索赔已经认可。 | 收到报告后超过 28天 |
| ⑤ | 持续索赔 | 阶段性发出索赔意向;事件终了后提交最终索赔报告;监理工程师答复或要求补充。逾期未答复视为成立。 | 事件终了后 28天 内提交报告;监理工程师 28天 内答复 |
| ⑥ | 仲裁与诉讼 | 若对监理工程师的答复不接受,则进入仲裁或诉讼程序。 | 未明确规定(通常依法定时效) |
| 备注 | 调解前置 | 索赔事件发生后,一般先由监理工程师调解,不成则由政府建设主管机构调解,再不成由经济合同仲裁委员会调解或仲裁。 | - |
3.4.5.4 合同解释的原则
-
主导语言原则 :合同有两种语言版本,需提前定主导语言,两种文本内容冲突时,以主导语言版本为准。
-
适用法律原则 :合同要写明适用哪个国家的法律,解释合同条款必须依据该法律。
-
整体解释原则 :合同是完整整体,解释条款不能割断其中的内在联系。
-
公平诚信原则 :解释合同时要公平公正,兼顾买卖双方的合法利益。
