百人研发团队项目管理系统应该优先关注什么

百人规模的研发团队在选型项目管理系统时,应优先关注可扩展性与治理能力,而非只看看板或任务分配等表层功能。 在实践中,最关键的是能否实现需求到交付的端到端可追溯、规模化敏捷与多项目组合规划、资源容量与成本可控、与DevOps工具链深度集成、标准化指标仪表盘与高层可视化,以及安全合规与权限模型。同时,落地路径和变更管理要与组织节奏匹配,PoC与迁移风险可控,才算真正"可用"。

百人研发团队项目管理系统:优先关注的关键能力与选型要点

一、规模带来的本质变化:从个人效率到组织可控

当团队增长到百人量级,项目管理系统的核心使命从"提高个人与小组效率"转向"提升组织可控性与交付可预测性"。 这意味着工具必须支持跨团队依赖对齐、版本与里程碑的节奏化发布、需求与缺陷的全生命周期治理,以及跨项目的资源统筹。对于百人团队,单一项目视角难以覆盖真实复杂度,必须具备组合层规划(Portfolio)、跨团队目标分解与滚动计划(Roadmap)能力,以支撑从战略到执行的闭环。否则,信息孤岛与进度偏差会在规模化协作中被成倍放大,导致管理层无法真正掌握风险与产出。

规模化也改变了"功能优先级"的排序逻辑。 例如,小团队可容忍依赖关系口头同步,但百人团队需要系统内显式的依赖关系建模与可视化,才能在多模块并行开发时,识别关键路径与风险窗口。再如,小团队未必严格要求端到端可追溯,但百人团队在合规审计、质量回溯与成本核算中,需要需求-任务-代码-构建-测试-发布的链路闭环与审计日志。此外,变更管理将成为"硬约束",版本基线、审批流与发布门禁应标准化并可度量,才能支撑可重复的交付过程。

组织级治理要求系统具备高配置能力与开放生态。 百人团队往往并非单一职能,而是产品、研发、测试、运维、PMO与安全等多角色并存。系统需要灵活的角色权限、字段与流程引擎,以适配不同团队的模板与规范;还要通过开放API与Webhook与现有代码托管、CI/CD、测试平台、文档与知识库系统集成,避免二次录入导致的信息失真。可扩展能力也关乎未来演进,随着流程成熟度提升,系统应支持逐步引入更严谨的治理,而非一次性"大爆炸"。

二、关键能力优先级与评估框架

百人研发团队的项目管理系统选型,应围绕"能力-指标-场景"的三维评估,先定义业务目标,再对照能力清单与量化指标打分。 常见业务目标包括交付可预测性、质量可控、效率提升、成本透明与合规安全。对应能力可归纳为:端到端可追溯、规模化敏捷与组合管理、资源容量与排期、DevOps集成与自动化、权限与合规、可观测与度量、生态与扩展性。优先级排序建议依据"价值密度"与"落地难度"平衡,先上价值高且风险可控的能力,再逐步扩展。

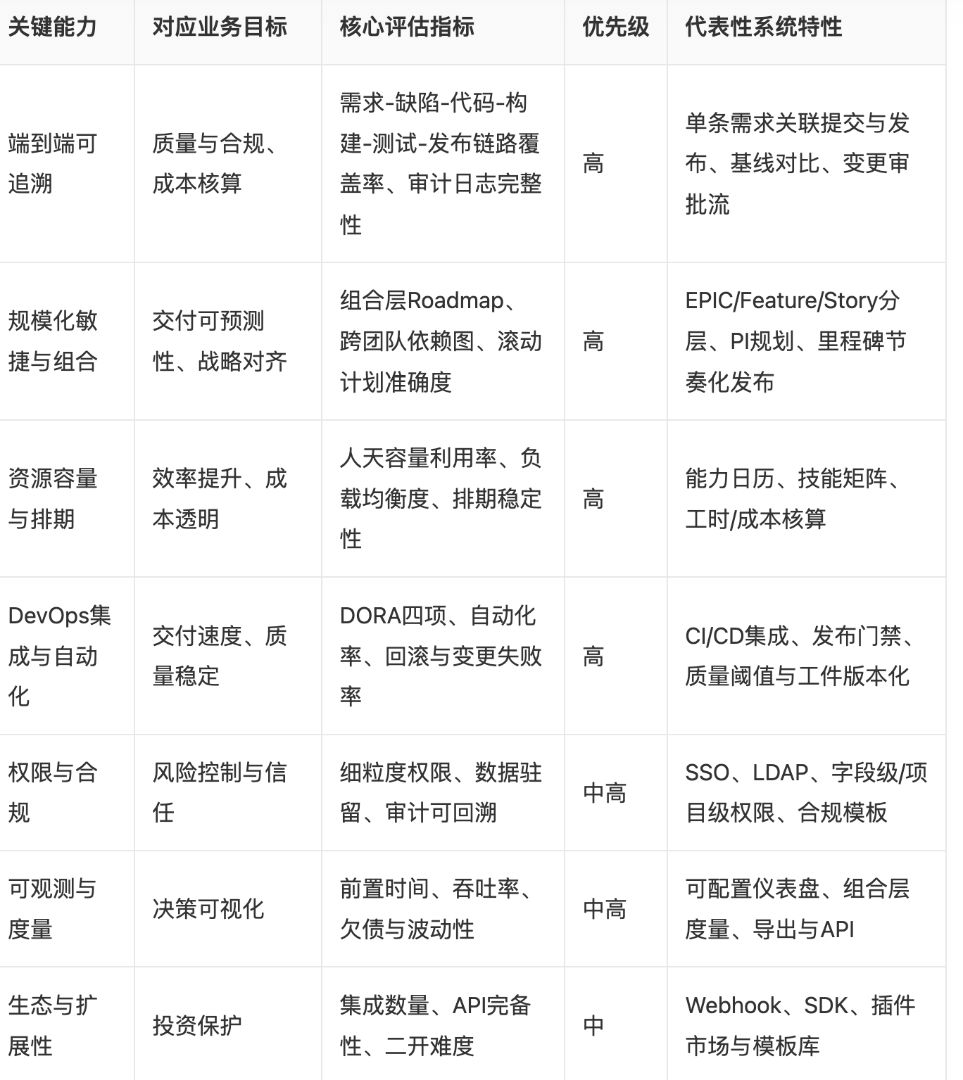

下表汇总了典型能力与评估要点,便于PoC阶段对齐预期与测量结果。

评估必须结合真实用例与数据,避免"演示即完美"。 建议用历史项目做回放演练:导入真实需求、缺陷与提测记录,连接现网CI/CD与代码库,模拟至少一个月的迭代节奏,量化变更失败率、前置时间与计划偏差。以"基线-现状-目标"三点法对比,能避免凭直觉选型,并形成管理层可复用的决策材料,有助于后续规模化部署与培训。

权威研究也为能力优先级提供参考。 根据Gartner在企业级敏捷规划工具相关研究中对价值流与组合治理的强调(Gartner, 2024),组织若要提升可预测性与战略对齐,必须在工具层支持从战略到执行的可追溯与度量。同时,PMI《Pulse of the Profession》持续指出,组合治理与能力匹配对项目成功率影响显著(PMI, 2024)。这些结论与实际选型中的"端到端+组合层+度量化"优先序高度一致。

三、需求---开发---测试全链路:从可追溯到可预测

端到端可追溯是百人团队的压舱石,它承载了质量回溯、合规审计与成本核算的基础数据。 系统应支持从需求到任务、从缺陷到修复提交、从构建到发布工件的全链路关联,并提供可视化路径回放。这样的追溯不仅用于事后复盘,更能在事中预警,例如当关键需求关联的缺陷密度上升、构建失败率攀升时触发管理看板告警。在架构层面,字段与流程需要可配置,以便不同业务线采用统一度量口径,减少"名实不符"的统计误差。

规模化敏捷实践要求自上而下的分层管理与自下而上的数据采集相结合。 在组合层,EPIC/Feature级统一锁定目标与价值假设;在团队层,以迭代与看板控制在制品(WIP),并通过故事点、工时或吞吐量进行容量预估。关键在于依赖管理与滚动计划的动态调整:系统应支持跨团队依赖图、版本与里程碑的对齐日历,以及里程碑延期对下游模块的影响分析。只有依赖关系透明且能被量化,计划才能从"拍脑袋"走向"可预测"。

与DevOps的深度集成决定了质量与效率的上限。 理想状态下,需求与任务在开发完成后,关联具体的代码提交与变更集;流水线的构建、测试与发布结果反哺到项目管理系统,进而形成DORA四项指标与质量门禁的治理闭环。对于国内研发团队,可考虑在项目管理系统中直连代码托管与流水线平台,自动追踪覆盖率、缺陷密度与回归失败,并通过发布门禁策略保障关键分支的稳定性。在强调端到端的一体化思路下,国产的 PingCode 注重从需求、迭代、代码到测试的全流程打通,在以研发为核心的场景中能降低跨系统切换成本,有助于实现链路数据的一致与可用。

四、资源、计划与多项目组合管理:人天、成本与节奏

百人规模下,资源容量管理与多项目组合化治理直接影响交付节奏与财务可控。 系统应提供能力日历、假期与并发项目冲突检测,支持按技能矩阵分配任务,并给出不同分配方案的排期模拟。与其依赖单点加班,不如通过容量视图提前识别瓶颈职能(如测试或后端关键人员)并进行任务重新平衡。对资源与计划的精细化管理,离不开工时与成本核算的结合,但要避免机械化考核,重在产出与价值对齐。

项目组合与OKR/路线图的对齐,能将战略意图转译为可执行计划。 在组合层,系统应支持投资主题(Theme)与预算额度的分配,结合目标与关键结果(OKR)设定优先级,并与EPIC/Feature级里程碑同步。投资组合视角不仅帮助做"做什么",还帮助做"不做什么":当资源有限且收益不确定时,通过价值评分与风险矩阵筛选项目,停止低回报项目,提升整体ROI。此过程需要可视化看板与数据驱动的决策节奏,减少拍板的主观性。

度量与方法论为资源与计划的优化提供依据。 PMI研究指出,组合治理成熟度与项目成功率存在显著正相关(PMI, 2024),这意味着对资源配比、排期稳定性与滚动预测的持续度量非常必要。系统应输出人天利用率、计划达成率、延期原因分类、跨团队协调成本等指标,并支持导出到BI平台进行二次分析。当这些指标与质量、部署频率与客户价值指标联动,组织就能从"忙碌"转向"有效"。

五、协作、知识与权限:跨部门对齐与安全合规

跨部门协作的本质,是在统一语义与权限控制下进行知识共享与决策对齐。 当产品、研发、测试、运维与业务团队共用同一系统时,字段定义、状态机与文档模板必须统一,否则数据不可比、沟通成本飙升。系统内建的知识库或与外部知识平台的顺畅集成,应支持需求规格、测试用例、复盘报告与架构决策记录(ADR)的结构化沉淀,并通过模板与复用机制降低新项目的启动成本。

权限模型与合规能力,是大型组织引入工具的"准入门槛"。 需要支持组织/项目/工作项多层级权限,甚至字段级与附件级控制,配合SSO、LDAP/AD与MFA保障访问安全。对于跨地域交付的企业,数据驻留、备份策略与加密传输/存储策略(如TLS与AES)需明确,审计日志应覆盖关键操作,便于安全与合规部门审查。在国内环境中,能够满足本地化合规与数据管控要求的系统更具实施便利性,降低治理成本与合规风险。

沟通与协作的有效性还依赖"同屏可见"的可视化与边界清晰。 针对管理层,组合层仪表盘应以目标达成、风险暴露与资源健康为核心;针对团队,迭代与缺陷看板应强调在制品上限、阻塞项与依赖提醒。避免将项目系统当成"聊天工具",而要将其作为"事实系统"与"度量系统",让讨论围绕数据展开。对于跨职能的通用协同需求,可引入类似 Worktile 的项目协作平台与研发管理系统搭配使用,在文档协作、任务分发与轻量项目推进方面形成互补,减轻研发主系统的"非结构化信息"负担。

六、度量与治理:从数据到决策的闭环

没有度量,就没有治理;没有可视化,就没有共识。 百人团队的项目管理系统需要建立统一的指标体系,并确保采集口径一致与自动化采集为主。核心指标建议围绕四类:流动效率(前置时间、吞吐、WIP)、质量稳定(缺陷密度、回归率、逃逸缺陷)、交付节奏(部署频率、变更失败率、平均恢复时间)与价值实现(需求达成率、商业指标映射)。指标不是为了考核个体,而是用于识别系统性瓶颈与反馈改进策略。

价值流管理(VSM)将"看板上的卡片"与"流水线里的工件"贯通起来。 通过将需求状态、代码提交、构建产物与测试结果关联,系统可以描绘从想法到价值的端到端路径,定位等待与返工的浪费点。Gartner在企业敏捷规划工具的研究中强调,能支持价值流度量与组合决策的工具更能服务高成熟度组织(Gartner, 2024)。因此,项目管理系统应提供跨系统数据汇聚、可配置度量口径与可下钻的多层仪表盘,帮助管理层与团队在同一数据平面上对齐。

治理的关键在节奏化:固定节拍的Review、Retro与Portfolio同步。 系统应内置或支持配置例会节奏与模板,自动汇总需要被讨论的异常,如计划偏差超过阈值、关键依赖失配、质量门禁被突破等。当治理节奏与系统提醒耦合,组织就能从"救火模式"转向"预防模式"。同时,数据要可导出并进入企业数据湖或BI平台,便于与财务、人力与运营数据汇合,形成更高层级的经营驾驶舱。

七、选型与落地路径:PoC、迁移与变更管理

成功的选型,不是一次性对比,而是一段受控的实验。 建议遵循"问题-场景-指标-样例-复盘"的PoC方法:明确痛点与业务目标,选择两个以上高价值场景(如跨团队依赖管理、端到端追溯、组合排期),设定3-5个可量化指标,使用真实数据与流水线连接进行至少一个迭代周期的演练,最后进行复盘并形成风险清单与迁移路线。PoC结束后,再决定是"以点带面"推广还是"并行双栈"渐进替换,以降低对现有交付节奏的冲击。

迁移的难点在数据对齐与过程不中断。 需提前梳理字段映射、状态机差异与历史数据保留策略,明确哪些数据迁移为"只读备查",哪些要"可继续编辑"。针对代码与流水线,不建议在同一时间窗口完成大规模迁移,更稳妥的做法是先用集成方式形成可追溯的闭环,再逐步转移主数据。培训与变更管理同等重要:以角色为单位设计培训路径,配合模板库与操作向导,缩短上手时间,避免"工具上线=效率下降"的反向效应。

组合架构与工具生态的搭配,决定了长期TCO与组织韧性。 对以研发为核心的团队,可考虑采用一体化研发项目管理系统承载需求、迭代、缺陷与测试,并与代码与CI/CD深度连接;对跨部门协作繁复的组织,则可在研发主系统之外,搭配通用协作与知识平台,用于轻量项目、流程协作与文档沉淀。在这一思路下,像 PingCode 这类覆盖研发全流程的系统与 Worktile 这类通用协作平台的组合,能在"深度治理"与"广域协同"之间取得平衡,既保证研发主链路的数据一致性,又不牺牲跨部门的协作效率。


结语:总结与未来趋势

**百人研发团队在选择项目管理系统时,应优先关注端到端可追溯、规模化敏捷与组合治理、资源容量与排期、DevOps深度集成、统一度量与治理节奏,以及安全合规与权限模型。**这些能力共同服务于"交付可预测、质量可控、成本透明"的组织目标。选型方法上,以业务目标为牵引,在真实数据上完成PoC回放与量化评估,结合渐进式迁移与培训,实现从工具部署到能力落地的闭环。

面向未来,三大趋势值得关注。 其一,价值流管理与工程可观测性融合,将让"从战略到代码"的链路更透明,组织能基于实时数据做更精细的资源配置与风险控制。其二,AI在需求澄清、工单分流、测试生成与风险预测中的应用,会加速从"记录系统"向"洞察系统"的演进,但AI落地依赖高质量过程数据与权限安全。其三,合规与数据主权将持续成为大型组织的硬约束,系统需在本地化合规、细粒度权限与可审计性方面不断增强。在这些趋势下,能持续支持规模化治理、开放集成与数据驱动决策的项目管理系统,才更具长期价值。

参考与资料来源

  • Gartner. Magic Quadrant for Enterprise Agile Planning Tools, 2024.

  • Project Management Institute (PMI). Pulse of the Profession, 2024.

相关推荐
小陈项目管理PMP9 小时前
2026年6月PMP考试:70天冲刺,这5个“备考误区”正在偷偷浪费你的时间
学习·项目管理·pmp
开发者工具分享21 小时前
中大型企业项目管理平台如何支撑项目集与组合管理
项目管理·企业软件·数字化治理
红薯大哥1 天前
中大型企业项目管理平台如何支持跨部门协同
项目管理·组织协同·流程治理
MaisieKim_1 天前
中大型企业项目管理平台如何保证数据安全与权限控制
信息安全·项目管理·权限管理
F36_9_2 天前
中大型企业项目管理平台如何支持多团队协作
项目管理·组织协作·数字化治理
开发者工具分享3 天前
中大型企业项目管理平台怎么评估可扩展性
项目管理·企业管理·企业软件
空间宇航3 天前
智能制造软件厂商市场与销售价值转型总体解决方案:从成本中心到增长引擎
大数据·人工智能·项目管理·软件构建·智能制造
开发者工具分享5 天前
项目管理系统供应商案例如何验证真实性与可参考性
项目管理·合规审查·采购决策
红薯大哥6 天前
8大需求分析软件选型指南:2026文档自动化新趋势解读
项目管理·需求管理
