在项目管理系统选型过程中,预算拆分往往比产品功能对比更具挑战性。**更准确的预算拆分方法,是将总成本视为一个完整生命周期投资,从许可费用、实施成本、运维与持续优化三大板块进行结构化拆解,并结合组织规模、项目复杂度与管理成熟度动态调整比例。**只有在选型阶段就明确这些成本边界,企业才能避免"买得起、用不起"或"上线即超支"的常见问题,同时为后续的管理决策留下充足弹性。
一、从"总拥有成本"视角重构预算拆分逻辑
在项目管理系统选型中,单纯以软件标价作为预算核心,往往会严重低估真实支出。**国际上更成熟的做法,是以总拥有成本(TCO)为核心视角,将系统从采购到淘汰的全部费用纳入预算模型。**这包括显性支出,如许可、实施与运维费用,也包括隐性支出,如内部人力投入、业务中断成本和学习曲线损耗。Gartner 在 2023 年的研究中指出,企业在协作与管理类软件上的隐性成本,平均占总体 IT 支出的 30% 以上,这一比例在首次部署阶段尤为明显。
从 TCO 视角出发,预算拆分不再是"先买软件、再看实施多少钱",而是反向推导:先明确系统预期服务年限与业务价值,再倒推每一类成本的合理区间。**这种方法的优势在于,它能帮助管理层在选型早期就判断某一系统是否"长期可负担",而非仅仅"短期可采购"。**在实际操作中,这一逻辑通常会自然导向"三段式预算结构",即许可、实施、运维三大模块。
二、许可费用预算:不只是"账号单价×人数"
许可费用是最容易被量化的一部分,但也是最容易被误判的一部分。**很多组织在预算时只关注单个用户的订阅价格,却忽略了许可模型本身对成本结构的深远影响。**常见的许可模式包括按用户数订阅、按功能模块分级、以及企业级整体授权,不同模式对中长期预算的影响差异显著。例如,Jira Software 的云版本采用按用户阶梯定价模式,随着用户规模扩大,边际成本会逐步下降,但高级功能往往需要更高等级订阅。
在更准确的拆分方法中,许可预算应至少拆解为三个子项:基础使用许可、扩展功能许可以及潜在的增长预留。**基础许可覆盖当前核心用户群,扩展许可用于支持未来流程深化或跨部门协作,而增长预留则用于应对组织扩张或项目数量激增。**这种拆分方式,可以有效避免在系统上线后频繁追加预算审批,从而提升整体预算管理的可控性。
三、实施成本预算:被低估的"系统落地"核心投入
实施成本通常包括系统配置、流程适配、数据迁移、集成开发以及上线支持等多个方面。**在实践中,这一部分往往被简单地视为一次性服务费用,但实际上,它直接决定了系统能否真正融入现有管理体系。**根据 PMI 在 2021 年发布的《PMBOK® 指南》第七版相关研究,项目管理工具实施失败的主要原因之一,就是低估了流程变革与组织适配所需的投入。
在预算拆分时,实施成本应细分为标准实施与定制实施两类。**标准实施适用于流程相对成熟、需求清晰的组织,其成本相对可控;而定制实施则更多发生在项目类型复杂、管理模式多样的企业中,成本波动空间较大。**将这两类成本分开评估,有助于在选型阶段更真实地比较不同系统的"落地难度",而不仅仅是功能表上的差异。
四、数据迁移与系统集成:实施预算中的隐形大头
在很多选型案例中,数据迁移和系统集成并未被单独列项,而是被模糊地包含在实施费用中。**这种做法容易导致预算失真,因为数据与集成工作的复杂度,往往远高于基础配置。**例如,从 Excel、旧版管理系统或多个分散工具中迁移历史项目数据,不仅涉及字段映射,还涉及数据清洗和业务规则重建。
更准确的预算拆分方式,是将数据迁移和系统集成作为实施成本中的独立子模块。**数据迁移预算应基于历史数据量、数据质量以及是否需要保留审计记录来评估;系统集成预算则需结合现有 ERP、OA 或财务系统的接口成熟度进行测算。**这种拆分可以帮助企业在选型时识别"表面便宜、集成昂贵"的潜在风险。
五、运维成本预算:从技术运维到业务支持
运维成本是项目管理系统生命周期中持续时间最长的一部分,但却最容易在选型阶段被忽略。**很多组织误以为 SaaS 模式可以"免运维",实际上,技术运维只是其中一小部分,业务运维才是长期投入的核心。**业务运维包括权限管理、流程调整、模板优化以及日常问题支持,这些工作往往需要专职或兼职人员持续投入。
在预算拆分时,运维成本应至少覆盖技术运维与业务运维两个维度。**技术运维侧重系统稳定性、版本升级与安全管理;业务运维则侧重系统使用效果与管理价值实现。**通过这种拆分,管理层可以更清楚地看到系统上线后的"年均真实成本",而不是仅关注首年的采购与实施支出。
六、培训与变革管理:常被遗漏却决定成败的预算项
项目管理系统的价值,最终取决于用户是否真正使用。**因此,培训与变革管理应被视为运维预算中的关键组成部分,而非可有可无的附加项。**有效的培训不仅包括初次上线时的操作培训,还应涵盖角色化培训、进阶使用培训以及新员工入职培训。
在更成熟的预算模型中,培训成本通常按年度进行规划,并与组织人员流动率和项目复杂度挂钩。**变革管理方面,则需要考虑沟通成本、内部推广活动以及管理制度调整所需的投入。**将这些内容明确纳入预算拆分,可以显著降低系统"上线即闲置"的风险,从而提高整体投资回报率。
七、用表格量化许可、实施与运维的合理比例

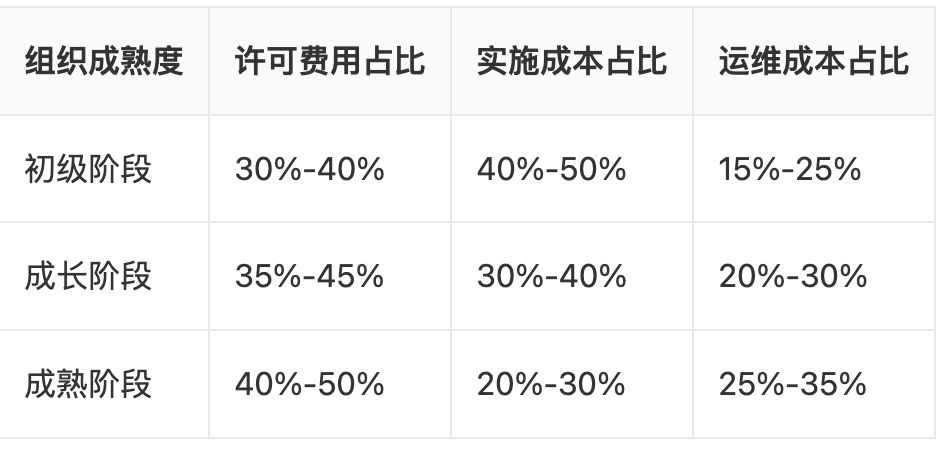

为了让预算拆分更具操作性,企业可以通过比例模型进行初步量化。下表展示了不同组织成熟度下,项目管理系统预算的常见拆分区间,可作为选型阶段的参考基准。

**需要强调的是,这些比例并非固定标准,而是用于校验预算是否明显失衡。**如果某一项目中实施成本接近零,或运维预算几乎未被考虑,往往意味着后期存在较大风险。

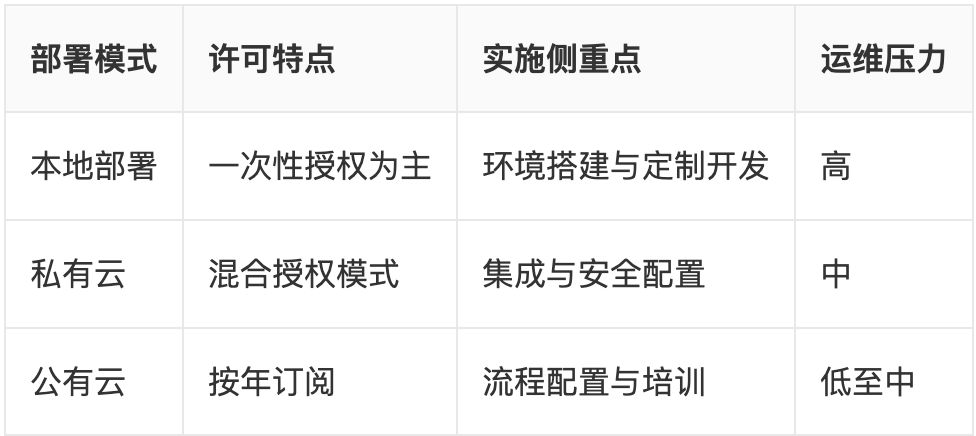

八、不同部署模式下的预算结构差异对比
部署模式对预算拆分结构有着直接影响。**本地部署、私有云与公有云模式,在许可、实施与运维成本上的侧重点明显不同。**通过对比,可以帮助企业在选型时更理性地判断哪种模式更符合自身资源条件。

**通过这种结构化对比,预算拆分不再是抽象估算,而是与具体部署决策直接挂钩。**这也有助于在管理层沟通中,用数据而非感觉推动决策。
九、总结与未来趋势:预算拆分将更精细也更动态
综合来看,**更准确的项目管理系统预算拆分,应建立在 TCO 视角之上,将许可、实施与运维视为相互联动的长期投入,而非孤立的费用项。**通过细化子模块、引入比例校验与对比分析,企业可以在选型阶段显著降低后期成本失控的风险。
展望未来,随着项目管理系统功能不断平台化、智能化,预算拆分也将呈现更动态的特征。**许可费用可能逐步向价值导向靠拢,实施成本向轻量化演进,而运维与持续优化将成为长期投入的核心。**提前建立科学的预算拆分方法,将成为企业项目管理数字化成功的重要基础。

参考与资料来源 Gartner,《Market Guide for Collaborative Work Management》,2023 Project Management Institute,《A Guide to the Project Management Body of Knowledge (PMBOK® Guide) -- Seventh Edition》,2021
