IPD价值量化与商业闭环(3):研发效率、成本与质量的三维量化体系

当前多数企业的IPD体系落地普遍陷入"流程化落地、模糊化价值"的困境,仅聚焦组织架构、流程规范的搭建执行,却缺失核心的价值量化度量体系,导致研发工作价值无法精准定义、过程无法有效管控、成果无法对标商业价值,最终出现体系落地流于形式、研发投入与商业产出脱节的问题。IPD的核心商业本质并非标准化的研发流程,而是以市场价值为核心,实现研发资源高效配置、投入成本可控、产品质量可控的价值闭环管理体系。研发效率、研发成本、研发质量作为IPD价值量化的三大核心支柱,构成研发价值评估的完整维度。厘清各指标统计口径、测算逻辑与协同关系,破解研发价值定性化难题,可以为全行业企业实现IPD从流程落地到价值落地、从粗放管理到精准量化的转型提供通用理论与方法支撑。

价值量化打通研发过程与商业闭环

实现研发管理从定性管控到定量赋能

IPD价值量化是破解体系落地形式化、打通研发商业闭环的核心抓手。长期以来,企业研发管理依赖管理者经验、主观判断开展定性管控,存在标准模糊、问题滞后、优化无据、责任不清等诸多弊端,无法适配精细化、数字化的现代研发管理需求。而价值量化通过构建标准化、全周期的指标体系,将抽象的研发效能、成本损耗、质量水平转化为可观测、可测算、可追溯、可优化的精准数据,彻底改变研发管理"凭感觉、靠经验"的管控模式。

从体系落地层面,价值量化能够实现IPD全流程的动态监控与精准纠偏,让流程合规不再是落地终点,而是价值创造的基础载体;从商业运营层面,价值量化打通了"研发投入---过程管控---效能产出---商业变现"的完整闭环,让企业清晰掌握研发资源投入的回报水平、产品研发的价值贡献、流程运行的短板漏洞;从管理升级层面,价值量化推动研发管理从"被动合规管控"向"主动定量赋能"转型,为研发流程优化、资源配置调整、产品战略迭代、团队绩效管控提供精准的数据支撑,实现IPD体系的长效落地与持续增值。

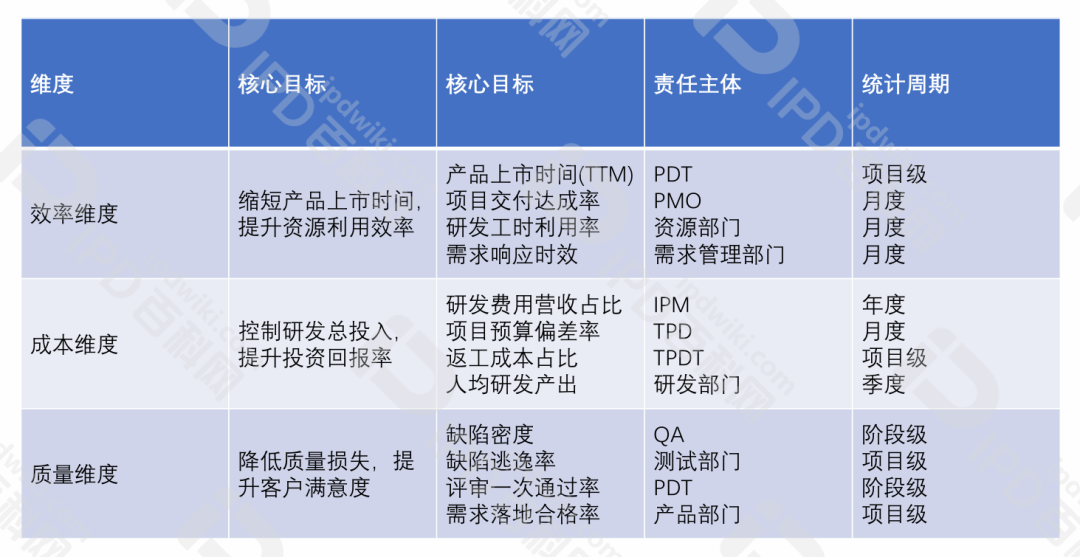

基于IPD的商业本质与落地痛点,构建研发效率、研发成本、研发质量三维一体化价值量化指标体系,覆盖研发全生命周期。三大维度各司其职、动态制衡、协同赋能,共同构成IPD研发价值的完整评估体系。

其中,研发效率维度为体系基础,核心衡量研发资源利用效率与市场响应速度,解决研发周期冗长、交付效率低下、资源闲置浪费等问题,保障研发体系的高效运转;研发成本维度为体系约束,核心管控研发全链路投入损耗,优化投入产出比,杜绝无效投入与资源错配,保障研发商业收益;研发质量维度为体系底线,核心规避研发隐性质量风险与售后损耗,保障产品长期竞争力与企业品牌价值,筑牢研发价值兑现的基础。

三者并非独立存在,而是形成"效率提效、成本控损、质量保底"的动态协同逻辑,单一维度的优化不能实现整体价值最大化,唯有三者均衡制衡、协同优化,才能真正落地IPD以市场价值为导向的核心目标,实现研发价值的精准量化与持续提升。其中,每个维度包含若干关键指标,形成一个有机整体:

****效率维度:****聚焦 "多快好省" 中的 "快",衡量研发资源转化为产品的速度与产出能力,核心指标包括上市时间(TTM)、研发周期、工时利用率、人均产出等。

****成本维度:****聚焦 "多快好省" 中的 "省",衡量研发资源消耗的合理性与浪费程度,核心指标包括研发投入强度、全生命周期成本、返工成本、无效投入成本等。

****质量维度:****聚焦 "多快好省" 中的 "好",衡量产品满足客户需求的程度与失败风险,核心指标包括缺陷密度、一次通过率、客户满意度、不良质量成本(COPQ)等。

这三个维度之间存在着内在的动态制衡关系:过度追求效率可能导致质量下降和成本上升,过度追求质量可能导致效率降低和成本增加,过度追求成本节约可能导致效率降低和质量下降。IPD 价值量化的目标,就是在这三个维度之间找到最佳平衡点,实现整体价值最大化。

效率维度:研发速度与资源效能的量化

效率是 IPD 最直观的价值体现,也是多数企业推行 IPD 的首要目标。IPD 通过跨部门并行工程、CBB 复用、结构化流程等手段,能够显著缩短产品上市时间,提升研发资源的利用效率。效率维度的量化主要围绕 "时间" 和 "资源" 两个核心要素展开。

1 产品上市时间 (TTM) IPD 效率的核心标杆

****定义:****产品上市时间 (Time To Market) 是指从产品概念批准 (CDCP) 到产品正式上市 (GA) 的时间间隔,通常以月为单位计算。

****计算公式:****TTM = 产品正式上市日期 - 概念决策评审(CDCP)批准日期

****数据来源:****PLM 系统中的项目里程碑记录、产品发布通知。

行业基准:

消费电子行业:6~12 个月

工业设备行业:12~24 个月

医疗器械行业:24~36 个月

软件行业:3~6 个月

实施要点:

① 统一里程碑定义:明确 CDCP 和 GA 的标准,避免不同项目之间的统计口径不一致。CDCP 是指 IPMT 正式批准产品概念,成立 PDT 团队的节点;GA 是指产品具备批量生产和销售条件,正式向市场发布的节点。

② 分阶段监控:将 TTM 分解为概念阶段、计划阶段、开发阶段、验证阶段、发布阶段五个子周期,分别监控各阶段的耗时,识别流程瓶颈。

③ 区分产品类型:对全新产品、平台产品、衍生产品设置不同的 TTM 目标。衍生产品的 TTM 应显著短于平台产品和全新产品,体现 CBB 复用的价值。

④ 建立基线与对标:基于历史项目数据建立组织级 TTM 基线,定期与行业标杆进行对比,设定持续改进目标。

价值意义:TTM 是衡量 IPD 整体效率的 "黄金指标"。在快速变化的市场环境中,产品早一天上市,就能早一天获得市场份额和利润,同时降低被竞争对手超越的风险。研究表明,产品晚 6 个月上市,会导致整个生命周期内利润减少 33%。

2 项目交付达成率:计划执行力的量化

****定义:****项目交付达成率是指在统计周期内,按计划时间和范围交付的项目数量占总项目数量的比例。

****计算公式:****项目交付达成率 = (按计划交付的项目数量 ÷ 总项目数量) × 100%

****数据来源:****项目管理系统中的项目计划与实际完成记录。

****行业基准:****优秀组织的项目交付达成率应达到 85% 以上。

实施要点:

① 明确 "按计划交付" 的标准:指在计划阶段确定的 PDCP (计划决策评审) 基线范围内,按时完成所有承诺的交付物,且没有发生重大范围变更。

② 区分项目优先级:对战略级项目、重点项目和一般项目设置不同的权重,确保资源向高价值项目倾斜。

③ 分析延期原因:对未按计划交付的项目进行根因分析,识别是需求变更、资源不足、技术风险还是流程问题导致的延期,针对性地进行改进。

④ 与 PDT 绩效挂钩:将项目交付达成率作为 PDT 团队绩效考核的重要指标,强化团队的计划意识和执行力。

****价值意义:****项目交付达成率反映了组织的计划管理能力和执行力。高交付达成率意味着组织能够对市场做出可靠的承诺,提升客户满意度和市场竞争力。同时,稳定的交付节奏也有助于资源的合理规划和利用,避免资源闲置或过度紧张。

3 研发工时利用率:资源效能的量化

****定义:****研发工时利用率是指研发人员实际用于研发项目的有效工时占总制度工时的比例。

****计算公式:****研发工时利用率 = (实际研发有效工时 ÷ 总制度工时) × 100%

****数据来源:****数字化工时管理系统、项目管理系统。

****行业基准:****优秀组织的研发工时利用率应达到 70%~80%。

实施要点:

① 建立标准化工时填报制度:要求研发人员按日或按周填报工时,明确区分研发工时、非研发工时 (如会议、培训、行政事务) 和闲置工时。

② 工时核算到项目:将工时精确分配到具体的项目和任务,实现项目成本的准确核算和资源使用情况的透明化。

③ 建立多层级复核机制:由项目经理和部门经理对工时填报进行审核,确保工时数据的真实性和准确性。

④ 避免过度追求高利用率:研发工作具有创造性,需要一定的思考和学习时间。过度追求高利用率 (如超过 85%) 会导致员工疲劳、创新能力下降,反而影响长期效率。

****价值意义:****研发工时利用率反映了研发资源的使用效率。通过监控工时利用率,可以识别资源闲置或过载的情况,优化资源配置,提高人均产出。同时,准确的工时数据也是项目成本核算和预算编制的重要基础。

4 需求响应时效:市场敏感度的量化

****定义:****需求响应时效是指从客户或市场提出需求到需求得到明确答复或实现的时间间隔。

****计算公式:****需求响应时效 = 需求处理完成日期 - 需求提交日期

****数据来源:****需求管理系统、客户关系管理 (CRM) 系统。

行业基准:

紧急需求:24 小时内给出明确答复

重要需求:3 个工作日内给出明确答复

一般需求:7 个工作日内给出明确答复

实施要点:

① 建立需求分级机制:根据需求的紧急程度和重要性,将需求分为紧急、重要、一般三个等级,设置不同的响应时效目标。

② 明确需求处理流程:规范需求的收集、分析、评估、分配、实现和验证流程,明确每个环节的责任主体和时间节点。

③ 建立需求跟踪机制:对每个需求进行全生命周期跟踪,确保需求得到及时处理和反馈。

定期分析需求积压:监控需求积压数量和平均处理时间,识别需求处理流程中的瓶颈,持续优化需求管理效率。

****价值意义:****需求响应时效反映了组织对市场和客户需求的敏感度。在竞争激烈的市场环境中,快速响应客户需求是赢得客户信任和市场份额的关键。同时,高效的需求管理也有助于减少需求变更对项目进度和成本的影响。

成本维度:研发投入与投资回报的量化

成本控制是 IPD 的核心目标之一。IPD 通过前端需求管理、目标成本设计、CBB 复用、质量预防等手段,从源头上控制研发成本和产品全生命周期成本。成本维度的量化主要围绕 "投入" 和 "产出" 两个核心要素展开。

1 研发费用营收占比:研发投入强度的量化

定义:研发费用营收占比是指企业在一定时期内的研发费用总额占同期营业收入的比例,是衡量企业研发投入强度的核心指标。

****计算公式:****研发费用营收占比 = (研发费用总额 ÷ 营业收入总额) × 100%

****数据来源:****财务报表、财务核算系统。

行业基准:

高科技行业:15%~25%

制造业:3%~8%

医药行业:10%~20%

软件行业:10%~15%

实施要点:

① 明确研发费用范围:按照《企业会计准则第 6 号 ------ 无形资产》的规定,研发费用包括研究阶段和开发阶段的支出,具体包括人员人工费用、直接投入费用、折旧费用、无形资产摊销、新产品设计费等。

② 区分资本化与费用化支出:开发阶段的支出满足资本化条件的,应当确认为无形资产;不满足资本化条件的,应当计入当期损益。在计算研发费用营收占比时,通常包括费用化支出和当期资本化支出的摊销金额。

③ 分产品线核算:将研发费用分摊到各个产品线,计算各产品线的研发费用营收占比,评估各产品线的投入产出效率。

④ 动态调整投入策略:根据企业的发展阶段、市场竞争状况和战略目标,动态调整研发费用营收占比。在企业成长期和技术变革期,应适当提高研发投入强度;在企业成熟期,应注重提升研发投入的效率。

****价值意义:****研发费用营收占比反映了企业对研发的重视程度和创新能力。适当的研发投入是企业保持技术领先和市场竞争力的必要条件。但研发投入并非越高越好,过高的研发投入会导致企业盈利能力下降,过低的研发投入则会影响企业的长期发展。因此,需要在研发投入和盈利能力之间找到平衡。

2 项目预算偏差率:成本控制能力的量化

定义:项目预算偏差率是指项目实际发生的研发费用与项目预算之间的偏差程度,是衡量 PDT 团队成本控制能力的核心指标。

****计算公式:****项目预算偏差率 = (实际研发费用 - 预算研发费用) ÷ 预算研发费用 × 100%

****数据来源:****财务核算系统、项目管理系统。

****行业基准:****优秀组织的项目预算偏差率应控制在 ±10% 以内。

实施要点:

① 推行 "财务四算" 体系:建立项目概算、预算、核算、决算的全流程成本管理体系。

概算:在概念阶段,基于历史数据和经验估算项目全生命周期成本,作为项目立项的依据

预算:在计划阶段,基于详细的项目计划和 WBS 分解,编制精确的项目预算,作为成本控制的基线

核算:在项目执行过程中,实时归集项目实际发生的成本,定期与预算进行对比分析

决算:在项目结束后,进行项目最终成本核算,总结经验教训,更新组织级成本基线

② 建立预算变更控制机制:严格控制预算变更,所有预算变更必须经过 CCB (变更控制委员会) 评审批准,说明变更原因和影响。

③ 挣值管理 (EVM) 应用:引入挣值管理方法,通过计算成本绩效指数 (CPI) 和进度绩效指数 (SPI),实时监控项目的成本和进度绩效,提前发现偏差并采取纠正措施。

④ 与 PDT 绩效挂钩:将项目预算偏差率作为 PDT 团队绩效考核的重要指标,对成本控制良好的团队给予奖励,对成本超支严重的团队进行问责。

****价值意义:****项目预算偏差率反映了 PDT 团队的成本控制能力和项目管理水平。严格的成本控制能够确保研发投入在预算范围内,避免项目因成本超支而失败。同时,准确的预算管理也有助于企业进行资源规划和财务预测。

3 返工成本占比:质量成本的量化

****定义:****返工成本占比是指项目中因质量问题导致的返工成本占项目总研发成本的比例,是衡量质量成本的核心指标。

****计算公式:****返工成本占比 = (返工成本总额 ÷ 项目总研发成本) × 100%

****数据来源:****财务核算系统、工时管理系统、质量管理系统。

****行业基准:****优秀组织的返工成本占比应控制在 10% 以下。

实施要点:

① 明确返工成本范围:返工成本包括返工所消耗的人工成本、物料成本、设备使用成本、测试成本等。

② 建立返工成本统计机制:要求项目团队在发生返工活动时,及时记录返工原因、返工内容和返工成本,确保返工成本的准确统计。

③ 分析返工根因:定期对返工成本进行分析,识别导致返工的主要原因 (如需求不明确、设计缺陷、测试不充分等),采取针对性的预防措施。

④ 应用质量成本模型:将质量成本分为预防成本、鉴定成本、内部失败成本和外部失败成本四类。返工成本属于内部失败成本,通过增加预防成本和鉴定成本,可以显著降低内部失败成本和外部失败成本,从而降低总质量成本。

****价值意义:****返工成本是研发过程中最主要的浪费之一。据 PMI 统计,因质量问题导致的返工成本占项目总预算的 12%~25%。通过降低返工成本,可以显著提高研发效率,缩短产品上市时间,提升项目盈利能力。同时,返工成本的降低也反映了研发质量的提升。

4 人均研发产出:研发效率的综合量化

****定义:****人均研发产出是指在一定时期内,研发人员平均创造的价值,通常用人均营收或人均利润来衡量。

****计算公式:****人均研发营收 = (营业收入总额 ÷ 研发人员平均人数)

人均研发利润 = (利润总额 ÷ 研发人员平均人数)

****数据来源:****财务报表、人力资源管理系统。

****行业基准:****因行业差异较大,建议与同行业标杆企业进行对比。

实施要点:

① 明确研发人员范围:研发人员包括直接从事研发活动的人员,如研发工程师、测试工程师、设计师等,不包括研发管理人员和后勤支持人员。

② 分产品线核算:计算各产品线的人均研发产出,评估各产品线的研发效率和盈利能力。

③ 结合其他指标分析:人均研发产出是一个综合指标,需要结合研发费用营收占比、TTM 等指标进行综合分析,才能全面评估研发效率。

④ 关注长期趋势:人均研发产出的提升是一个长期过程,需要关注其年度变化趋势,而不是短期波动。

****价值意义:****人均研发产出是衡量研发效率和价值创造能力的综合指标。它反映了企业研发资源的整体利用效率和盈利能力。通过提升人均研发产出,可以在不增加研发投入的情况下,提高企业的整体盈利能力。

质量维度:研发质量与客户价值的量化

质量是 IPD 的生命线。IPD 强调 "质量是设计出来的,不是检验出来的",通过在研发全生命周期嵌入质量控制点,从源头上保证产品质量。质量维度的量化主要围绕 "缺陷" 和 "需求满足" 两个核心要素展开。

1 缺陷密度:产品内在质量的量化

****定义:****缺陷密度是指在产品开发过程中,单位规模内发现的缺陷数量,是衡量产品内在质量的核心指标。

****计算公式:****软件缺陷密度 = (发现的缺陷总数 ÷ 代码行数(KLOC)) × 100%

硬件缺陷密度 = (发现的缺陷总数 ÷ 功能点数) × 100%

**数据来源:**缺陷管理系统、代码管理系统、需求管理系统。

行业基准:

软件行业:优秀组织的代码缺陷密度应低于 0.5 个 / KLOC

硬件行业:优秀组织的功能点缺陷密度应低于 1 个 / 功能点

实施要点:

① 统一缺陷定义和分级标准:明确什么是缺陷,并按照严重程度将缺陷分为致命、严重、一般、轻微四个等级,确保不同项目之间的统计口径一致。

② 分阶段统计:统计概念阶段、计划阶段、开发阶段、验证阶段各阶段发现的缺陷数量和缺陷密度,分析缺陷在各阶段的分布情况。理想情况下,80% 的缺陷应在开发阶段结束前被发现和修复。

③ 使用功能点法:对于软件项目,除了使用代码行数外,建议同时使用功能点法 (IFPUG) 来计算缺陷密度,以消除编程语言和编码风格对结果的影响。

④ 建立缺陷根因分析机制:对发现的每个缺陷进行根因分析,识别导致缺陷的主要原因 (如需求理解错误、设计不规范、编码错误等),采取针对性的预防措施。

****价值意义:****缺陷密度反映了产品的内在质量和研发团队的技术能力。低缺陷密度意味着产品的可靠性和稳定性更高,减少了后期维护成本和客户投诉。同时,通过分析缺陷密度的变化趋势,可以评估质量改进措施的有效性。

2 缺陷逃逸率:测试有效性的量化

****定义:****缺陷逃逸率是指在产品发布后,由客户或用户发现的缺陷数量占总缺陷数量的比例,是衡量测试有效性的核心指标。

****计算公式:****缺陷逃逸率 = (客户发现的缺陷数量 ÷ 总缺陷数量) × 100%

总缺陷数量 = 内部发现的缺陷数量 + 客户发现的缺陷数量

****数据来源:****缺陷管理系统、客户服务系统。

****行业基准:****优秀组织的缺陷逃逸率应控制在 5% 以下。

实施要点:

① 明确统计周期:通常统计产品发布后 3 个月或 6 个月内发现的缺陷,以确保数据的完整性。

② 区分缺陷严重程度:重点关注致命和严重缺陷的逃逸率,这些缺陷对客户体验和产品声誉的影响最大。

③ 分析逃逸原因:对逃逸的缺陷进行深入分析,识别是测试用例不充分、测试环境不真实、测试方法不当还是其他原因导致的缺陷逃逸,针对性地改进测试流程和方法。

④ 建立测试覆盖度指标:将测试覆盖度 (如代码覆盖度、需求覆盖度) 与缺陷逃逸率结合起来分析,评估测试的充分性。

价值意义:缺陷逃逸率反映了测试团队的工作有效性和产品发布时的质量水平。低缺陷逃逸率意味着产品在发布前经过了充分的测试,能够为客户提供高质量的产品体验。同时,降低缺陷逃逸率可以显著减少外部失败成本,如客户投诉、产品召回、维修费用等。

3 评审一次通过率:过程质量的量化

****定义:****评审一次通过率是指在统计周期内,首次通过技术评审 (TR) 和决策评审 (DCP) 的项目数量占总评审项目数量的比例,是衡量研发过程质量的核心指标。

****计算公式:****评审一次通过率 = (首次通过评审的项目数量 ÷ 总评审项目数量) × 100%

****数据来源:****PLM 系统、项目管理系统、评审记录。

****行业基准:****优秀组织的评审一次通过率应达到 85% 以上。

实施要点:

① 明确评审通过标准:为每个 TR 和 DCP 节点制定明确、可量化的通过标准,避免评审过程中的主观判断。

② 规范评审流程:建立标准化的评审流程,明确评审前的准备要求、评审会议的议程和规则、评审后的跟踪机制。

③ 提前进行预审:在正式评审前,组织相关人员进行预审,提前发现和解决问题,提高正式评审的一次通过率。

④ 分析评审未通过原因:对未一次通过评审的项目进行根因分析,识别是准备不充分、方案不合理还是其他原因导致的评审未通过,采取针对性的改进措施。

****价值意义:****评审一次通过率反映了研发过程的规范性和交付物的质量。高评审一次通过率意味着项目在每个阶段都达到了质量要求,减少了返工和反复评审的时间,提高了研发效率。同时,严格的评审机制也能够及时发现和解决项目中的问题,降低项目风险。

4 需求落地合格率:客户价值的量化

****定义:****需求落地合格率是指在产品发布后,实际实现并满足客户需求的数量占总需求数量的比例,是衡量产品客户价值的核心指标。

****计算公式:****需求落地合格率 = (实际满足的需求数量 ÷ 承诺的需求数量) × 100%

****数据来源:****需求管理系统、客户验收报告、用户反馈。

****行业基准:****优秀组织的需求落地合格率应达到 90% 以上。

实施要点:

① 建立需求双向跟踪机制:从需求提出到需求实现,建立完整的跟踪链路,确保每个需求都能被追溯和验证。

② 明确需求验收标准:在需求定义阶段,为每个需求制定明确、可验证的验收标准,避免后期出现需求理解不一致的问题。

③ 分层次统计:将需求分为基本需求、期望需求和兴奋需求三个层次,分别统计各层次需求的落地合格率。基本需求的落地合格率应达到 100%。

④ 引入需求价值命中率:在成熟阶段,可以引入需求价值命中率指标,即上线后达到预期业务指标的需求数量占总上线需求数量的比例,进一步衡量需求的商业价值。

****价值意义:****需求落地合格率反映了产品对客户需求的满足程度和客户价值的实现程度。高需求落地合格率意味着产品能够真正解决客户的问题,满足客户的期望,从而提高客户满意度和忠诚度。同时,它也反映了需求管理和产品定义的质量。

三维指标体系的协同闭环与落地核心原则

研发效率、成本、质量三大量化维度并非独立存在,而是相互制衡、协同赋能的有机整体,是 IPD 商业闭环的核心支撑。单纯追求效率提升,会引发质量缺陷增多、返工成本上升;单纯严控质量,会导致研发周期拉长、资源投入增加;单纯压缩成本,会造成研发投入不足、效率下滑、质量失控。因此,IPD 价值量化的核心关键,是通过三维指标的动态平衡,找到企业研发经营的最优解,实现 "高效、低成本、高质量" 的协同进阶。

1 IPD 组织架构下的指标协同机制

IPD 特有的跨部门团队架构为三维指标的协同提供了组织保障:

IPMT:负责制定公司级三维指标目标,平衡效率、成本、质量的整体关系,通过 DCP 决策评审点对项目进行阶段化投资决策,确保资源向高价值项目集中。

PDT:作为产品开发的责任主体,对产品的全生命周期负责,同时承担效率、成本、质量三大维度的指标责任,推动跨部门协同,实现三维目标的平衡达成。

PQA(产品质量保证):作为独立的质量监督角色,负责质量体系的执行监督与质量指标的度量分析,确保质量目标不被效率与成本目标挤压。

2 DCP 决策评审点的价值量化应用

IPD 流程设置了四个核心决策评审点,每个评审点都以三维指标的量化数据为决策依据:

CDCP(概念决策评审):基于市场需求分析与初步技术评估,决策项目是否进入计划阶段,重点评估项目的商业价值与技术可行性。

PDCP(计划决策评审):基于详细的项目计划、成本预算与质量目标,决策项目是否进入开发阶段,重点确认三维目标的合理性与可达成性。

ADCP(可获得性决策评审):基于产品测试结果与量产准备情况,决策产品是否可以批量上市,重点验证产品质量与交付能力。

LDCP(生命周期终止决策评审):基于产品市场表现与生命周期分析,决策产品是否退市,重点评估产品的投入产出比与资源释放价值。

3 体系落地的核心原则

在体系落地量化过程中,需坚守四大通用原则,保障数据精准有效、适配企业长期发展。

第一,口径统一原则,所有指标的统计节点、计算规则、数据来源需全程标准化,建立企业级单一事实来源,实现跨周期、跨项目的可对比、可追溯。

第二,动态适配原则,指标阈值无需固化,可根据企业发展阶段、行业属性、产品类型动态调整,保障普适性与适配性。

第三,闭环迭代原则,量化数据不用于单纯考核,核心用于问题复盘、流程优化、资源迭代,通过PDCA 循环持续改进,真正实现以量化驱动 IPD 体系持续落地升级。同时,建立企业级经验教训库,将项目中的成功经验与失败教训转化为组织知识资产,避免同类问题重复发生。

第四,数字化支撑原则,构建一体化 IPD 数字化运营平台,打通 PLM(产品生命周期管理)、PPM(项目组合管理)等系统,实现数据自动采集、实时分析与可视化展示,为量化管理提供技术支撑。

最后,总结一下:IPD 价值量化与商业闭环是 IPD 体系落地的核心和关键。通过构建覆盖效率、成本、质量三个维度的科学量化体系,能够将 IPD 的价值从 "看不见、摸不着" 变为 "可衡量、可验证"。为 IPMT 的投资决策、PDT 的项目管理和职能部门的能力提升提供数据支撑。研发效率、成本、质量三大核心指标体系,构建了 IPD 价值量化的通用底层框架,可以跳出个性化企业案例的局限,适配全行业各类研发型企业的 IPD 落地需求。通过标准化的量化方法、全流程的指标覆盖、协同化的价值平衡,可彻底解决 IPD 落地成效模糊、优化无方向、商业无闭环的痛点,让 IPD 体系从 "流程落地" 走向 "价值落地"。

相关推荐
GIS数据转换器2 分钟前
智慧灌区管理平台
大数据·服务器·网络·数据库·人工智能·生活
STLearner44 分钟前
ICML 2026 | LLM×Graph论文总结[2]【Graph4LLM,Graph4Agent,智能体记忆(Memory)
大数据·人工智能·python·深度学习·学习·机器学习·数据挖掘
ACP广源盛139246256732 小时前
此芯 P1 AI BOX / AI NAS@ACP#IX8008、IX8024 应用场景与市场机会
大数据·人工智能·分布式·单片机·嵌入式硬件
企业老板ai培训8 小时前
破解中小企业AI变现难:2026年企业AI培训与陪跑行业趋势深度报告,为何从‘陪跑’到‘变现’才是关键?
大数据·人工智能
aax121345310 小时前
VOC 集群治理工程实操|美丽蓝天绿岛项目 RTO 工艺选型、管控方案与申报要
大数据·数据库·人工智能
海纳百川·纳海川10 小时前
数字化升级,让废品回收更简单高效
大数据·微信小程序·小程序
码农学院10 小时前
基于Spring Boot的跨境电商多语言订单管理系统架构设计
java·大数据·spring boot
l1564694812 小时前
突围!图文混合知识库难以解析,Kimi-K3 原生视觉架构深耕知识工作,DMXAPI 统一接口,缩短项目开发周期
java·大数据·开发语言
QN1幻化引擎12 小时前
两个 AI 互相“创造自己“:Dalin X × Dalin L 自创造闭环全记录
大数据·人工智能
悟天特斯13 小时前
智慧楼宇AI节能:从数据采集到智能决策的全链路实践
大数据·人工智能
