业务新老系统数据迁移是一项复杂且高风险的系统工程。 针对这种数据的迁移,作为项目负责人,聊聊一路落地的实践经验。首先需要明确一个核心认知:数据迁移本质上不是一个纯技术项目,而是一个业务治理项目。
新系统上线,需要将客户运行在 C 系统的历史数据,迁移到当前的新系统 A 中,作为业务新老系统的数据迁移负责人,做好这个项目,踩了很多坑,有必要做一个系统性的总结和复盘。
1. 数据迁移前置重点关注事项

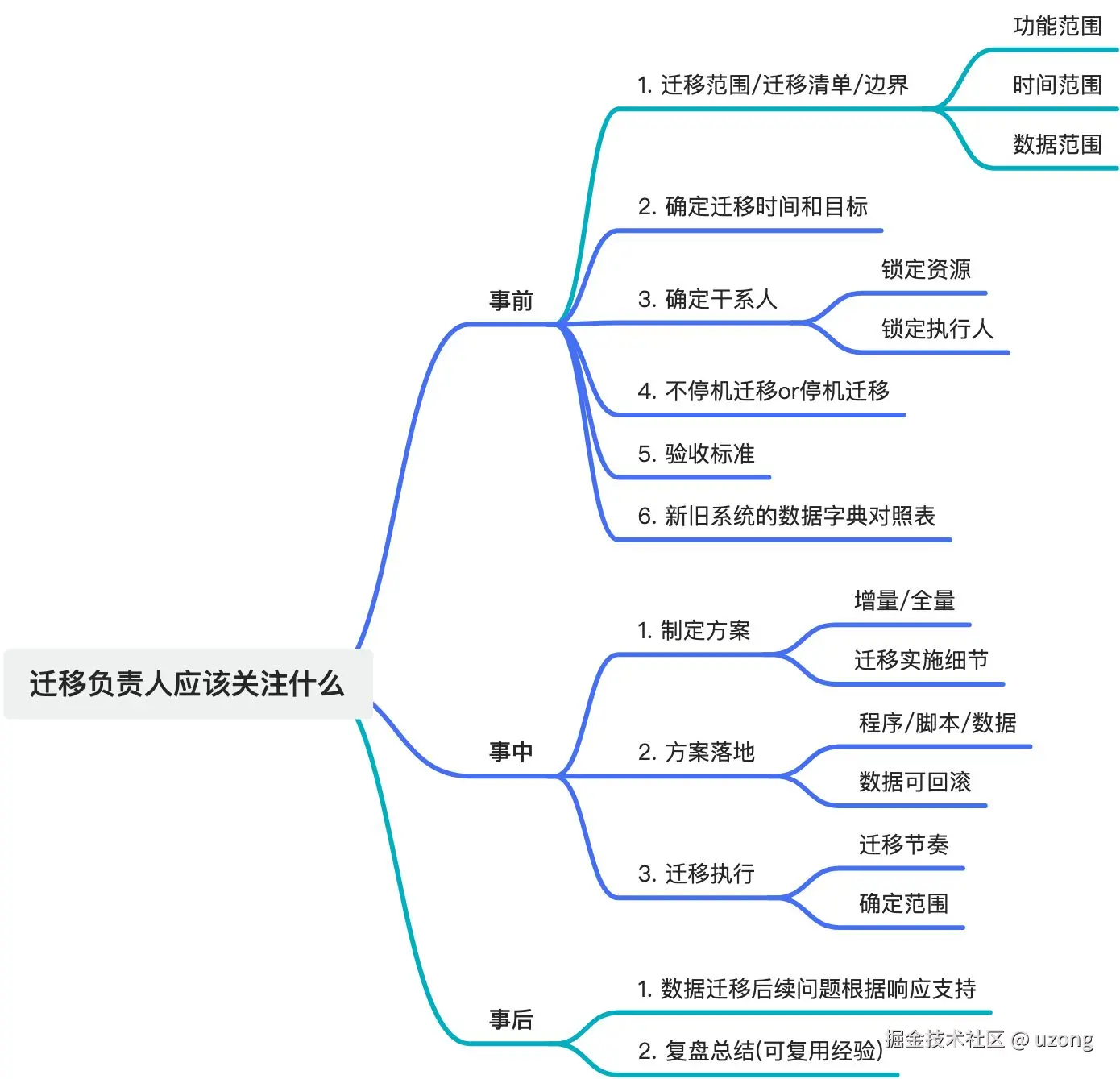

在启动迁移前,负责人需要主导并拍板以下几个关键决策,这些决策直接决定了迁移的成败:

-
技术视角的"成功"是文件导入无报错,而业务视角的"正确"是数据能用、统计口径一致、历史可追溯。负责人需要拉齐这两端的标准,以业务验证完全通过作为系统切换的前提
-
建立新旧系统的数据字典对照表,制定详细的数据转换和映射规则;对旧系统进行数据资产盘点,剔除无效和冗余数据,修复错误数据
-
年代久远、低频访问的数据则迁移至专门的归档库或数据湖,避免拖累新系统性能。
-
理清边界,对齐所有干系人
-
是否允许停机,停机窗口时长等
-
存量数据量级:总条数、库大小、单表大小

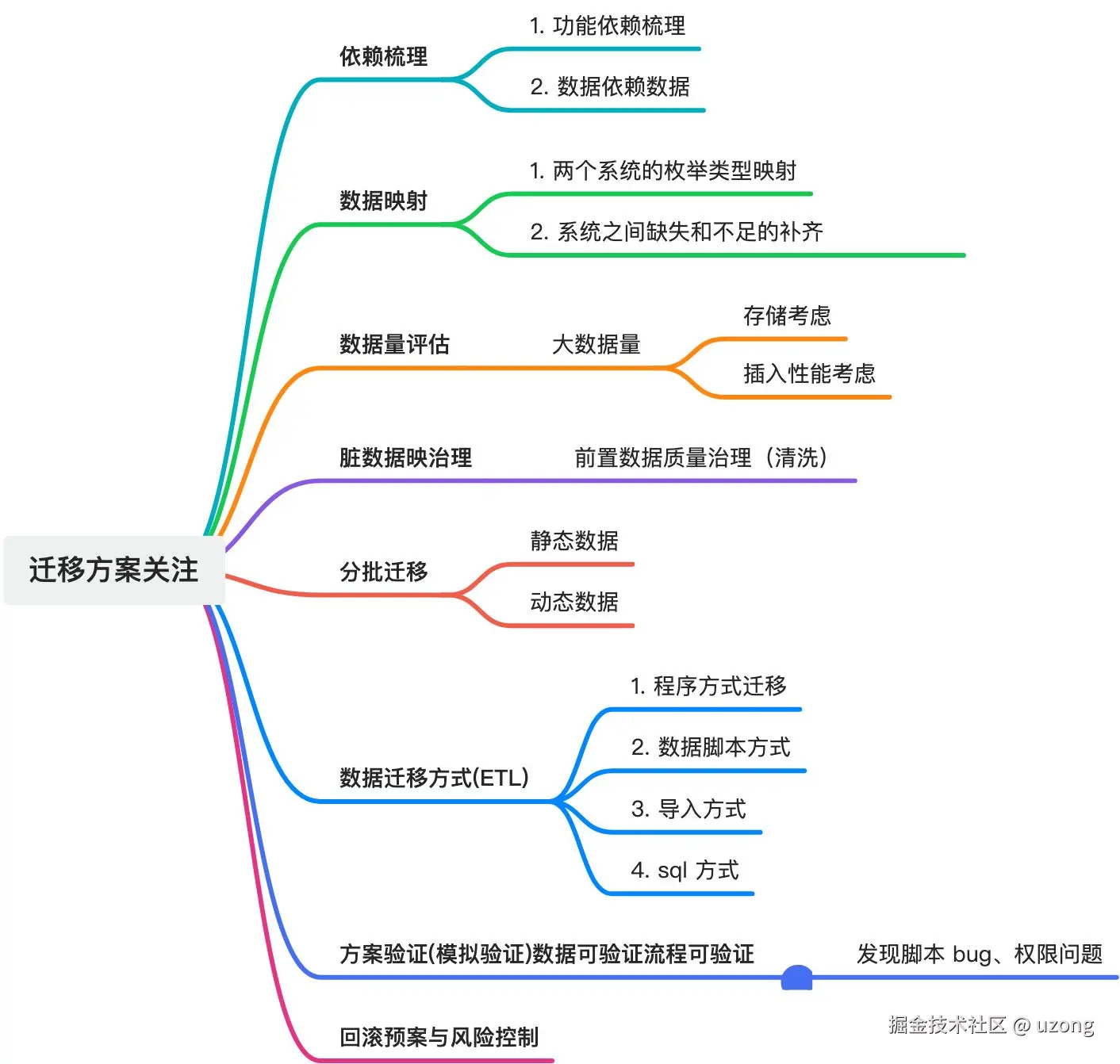

2. 迁移方案设计

- 统一数据标准与字段映射(业务语义翻译): 新旧系统的数据字典往往不同。例如,旧系统中"员工状态"可能有十几种非标写法,而新系统需要标准字典值。 负责人必须组织业务部门进行字段映射,明确哪些是直接映射,哪些需要计算转换,哪些直接丢弃,避免导入后业务逻辑失真。最好输出 《新旧字段映射表》
- 前置数据质量治理: 必须在迁移前对旧系统中的重复数据、缺失值、异常状态进行清洗和补全。如果带着"脏数据"迁移,新系统上线后将面临极大的返工率。
- 绘制数据血缘关系,识别跨系统耦合点
- 提前制定应急补偿机制和回滚预案,确保在导入失败或结果异常时,能够快速恢复系统,保障业务连续性
- 工具迁移: 利用ETL工具将历史数据抽取、转换并装载到新系统,这是最快捷、最主要的方法。
- 分次迁移:先迁移静态数据(如代码、用户信息),再在切换时迁移动态数据(如交易信息)
- 针对新系统必需但旧系统无法提供的初始数据,采用手工录入作为工具迁移的补充
- 在正式迁移前进行多次模拟迁移,验证迁移工具、脚本的可用性以及迁移结果的准确性
2.1. 字段映射 & 数据清洗规则
- 字段名、类型、长度、编码、默认值、是否必填、枚举值转换规则
- 梳理清洗 / 转换规则(最容易产生数据不一致),举转换:老状态 0/1 → 新系统 "enabled"/"disabled"
- 脏数据处理:重复记录、非法手机号、异常时间,明确是修复、丢弃还是标记
规则必须让业务确认签字,不能技术自行决定。

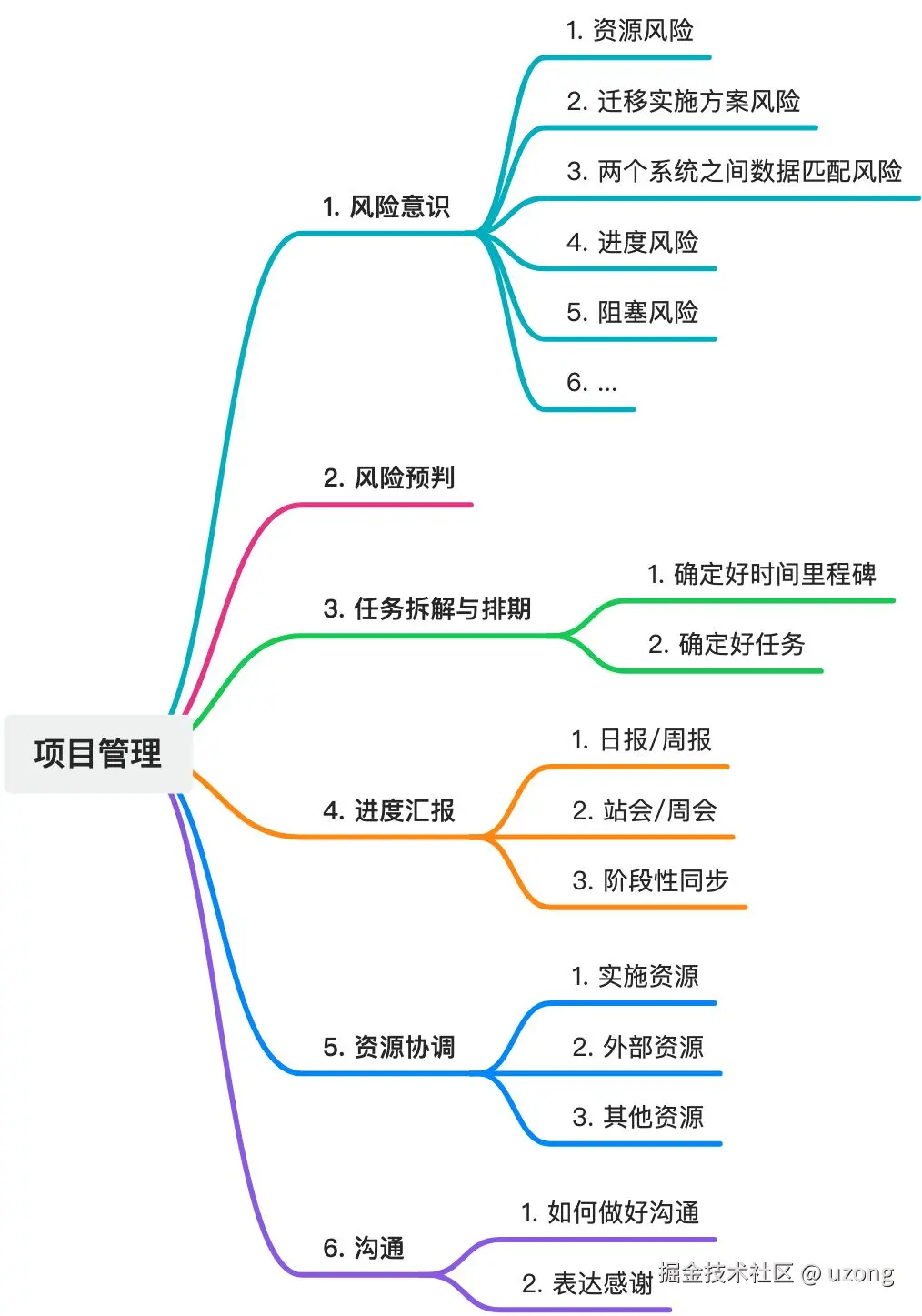

3. 项目管理
本项目:既是技术负责人,也兼具项目管理。

项目管理的核心在于风险管理。项目经理在推进过程中很容易得罪人。所以这里也要讲究方式方法,尽量避免激化矛盾。
- 不要遇到阻塞问题,就直接把问题上报给实施人员的领导。这样会非常不友好,至少下次你在让他协助你时不会再那么方便了。
- 事前做好校验
- 项目经理既要掌握全局全貌,也要把控核心细节,随时要具备接受被质疑的能力。不然会让领导觉得你好像并不上心。
- 做好风险预判,提前规避风险。
- 沟通比技术更重要:定期向业务方和管理层汇报风险,避免"技术黑箱"

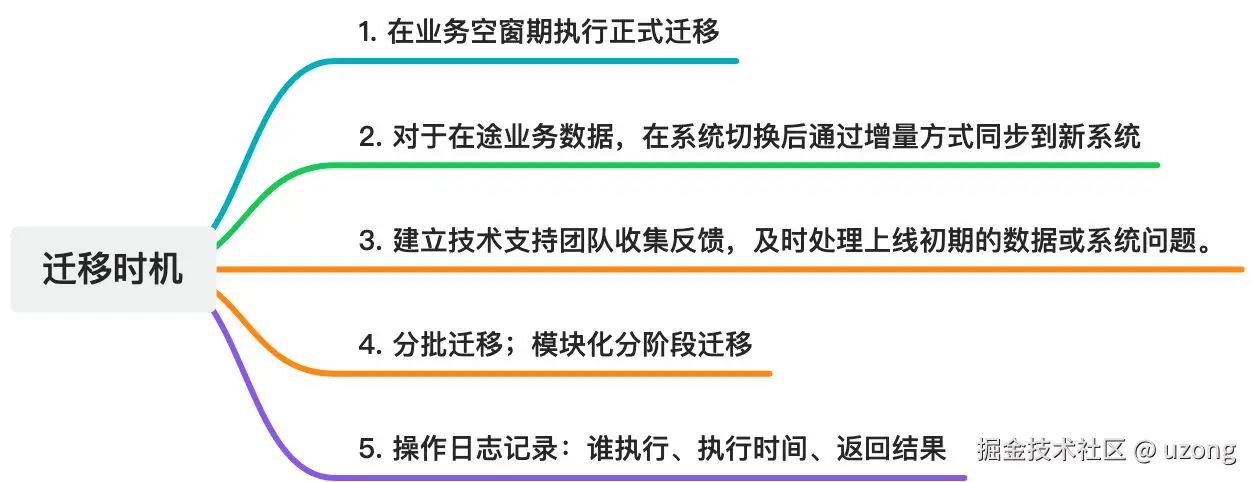

4. 迁移时机与实施过程
4.1. 迁移实施

- 按照业务模块(如基础信息、交易数据、财务模块等)的严格顺序分阶段执行迁移,确保数据的完整性和业务逻辑的正确性
- 区分三类数据:全量历史数据 :一次性迁移;实时增量数据 :迁移期间持续产生(重中之重);静态基础数据:字典、配置,变更极少
- 迁移当天的"作战室":固定会议室 / 线上会议,所有相关人在线;同步进度,不要各自为战
常见迁移方案
| 方案 | 适用场景 | 优点 | 风险 |
|---|---|---|---|
| 停机全量导出导入 | 小数据量、允许长时间停机 | 简单、无增量问题 | 业务中断久 |
| 全量初始化 + 增量同步 | 大中型系统、短窗口割接 | 先追平存量,持续同步增量,缩短停机时间 | 增量同步逻辑复杂,要处理冲突 |
| 双写方案 | 需要零停机、7×24 业务不中断 | 业务无停机 | 改造业务代码成本高,双写一致性难题 |
| API 轮询同步 | 无数据库访问权限,只能调用接口 | 不碰底层库 | 速度慢,容易超时、丢数据 |
绝大多数企业系统迁移首选:全量快照初始化 + 增量同步 + 短暂停机最终校验切换
4.2. 回滚方案
- 数据sql回滚
- 数据开关
- 区分增量、存量回滚,有效区分

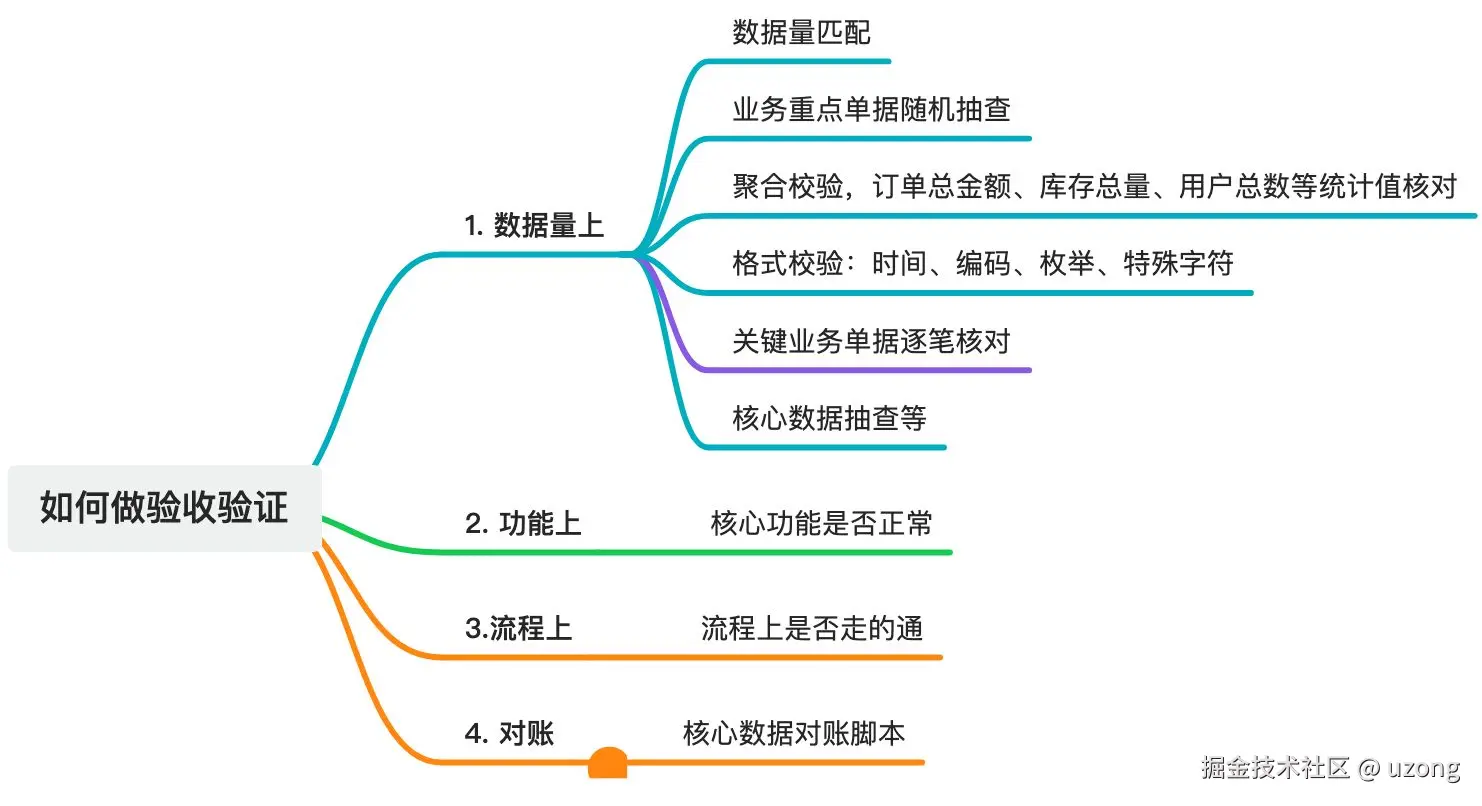

5. 验收标准
围绕:抽样校验、总数对账、关键业务单据全量核对、指标口径比对、自动化校验脚本、差异清单闭环机制。

技术团队可以解决"数据搬不搬得动"的问题,但只有业务侧才能决定"搬过去的数据对不对"。
6. 迁移注意事项
- 如果是多租户,一定要注意避免插入错误,导致将相关数据插入到其他租户
- 数据更新 sql 要做好检查。避免批量更新导致事故
- 不要在正式环境直接迁移 。先在测试环境进行小规模试点迁移,验证流程和工具。正式切换时,可采用灰度发布方式,先让少量用户或非核心业务试用新系统,观察稳定后再全面切换,甚至让新旧系统并行运行一段时间以做数据对比验证。
7. 经验教训
7.1. 踩坑记录
- 有一个同学在迁移数据时,脚本写错了,导致批量更新,影响了其他租户
- 因为上下游依赖,导致下游因为单据不完整,在业务操作时报错
- 因为迁移过程中,由于数据的完整度不足,在新系统中流程走不通
- 因为事前未对齐迁移范围,上线前临时补脚本修复数据
- 因为测试验证覆盖不全,导致部分功能因为数据不兼容操作报错。
- 迁移过多无关数据,脚本没有做好数据过滤
- 不要低估"脏数据" :实际项目中大部分时间会花在数据清洗和规则对齐上,提前预留buffer
7.2. 其他注意事项
- 增量同步乱序、更新覆盖、删除事件丢失
- 批量插入数据的时间跨度。未考虑大表迁移锁表、拖垮系统性能
8. 扩展阅读
8.1. 项目管理中的干系人
知道干系人才知道向谁要资源,对谁负责。
在项目管理中,干系人(Stakeholder),又称利益相关者,是指能够影响项目决策、活动或结果的个人、群体或组织,以及会受或自认为会受项目决策、活动或结果影响的个人、群体或组织。
简单来说,干系人既包括主动影响项目的人,也包括被项目影响的人。他们可能来自项目内部,也可能来自外部;既可以是积极支持项目的,也可以是消极抵制项目的。
干系人通常具备以下三个核心特征:
利益相关性:与项目成果存在直接或间接的利益关系。
影响能力:有能力对项目的决策或执行过程产生影响。
参与可能性:可能会参与或干预项目的各项活动。
8.2. 背锅侠和得罪人
项目的本质是在有限资源下达成目标。
- 权责不对等的夹心饼干: 项目经理往往有责无权。没有直接的人事权和财权,却要推动别人干活。为了推进工作,不得不频繁地去麻烦别人、去催别人、甚至去出了问题上升他的领导。这种高频的摩擦和催促,极易消耗人际账户,让人觉得事多、难伺候。
- 资源与目标的天然冲突:为保进度或质量,往往需要去抢资源、催进度、卡节点。这在其他部门或同事眼里,就是占用了他们的资源。
- 暴露问题: 项目的核心职能之一是风险管理和问题暴露,把进度延期、质量缺陷、需求变更等问题摆到台面上时,实际上是在指出相关人员的失误或无能, "指出问题"往往会被等同于针对个人,这是最容易得罪人的点。
- 结果导向的零和博弈: 项目有明确的Deadline和验收标准。到了最后关头,如果项目失败或延期,必须有人负责。这时候的复盘和定责,本质上就是一场分锅大会。无论你怎么客观,被分到锅的人,心里一定是不爽的。
- 项目经理是信息的中枢。高层要的是"进度、成本、质量",基层要的是时间、待遇、工作环境。这两者的诉求往往是冲突的
虽然项目做成了,但是过程中做的不完美,也难免会挨骂,所以做项目也是一件需要思考的事情。如果以结果为导向,那么能让目标达成,那么很多事情都是小事情。另外也想自己做一个经验总结,提炼自己的方法论。
8.3. 交付产物
- 数据迁移总体方案
- 新旧字段映射 & 数据清洗规则文档,业务确认
- 回滚方案
- 风险清单管理
- 迁移复盘报告 (迁移过程中遇到的问题、耗时、数据差异、优化点,全部记录下来)
迁移映射表、清洗规则、操作手册必须文档化,方便后续审计
9. 总结
业务数据迁移是一件具有挑战性的工作。需要付出大量的精力。本文总结最近做的一个迁移项目,以供参考。数据迁移的本质不是 "把数据搬过去",而是在不影响业务的前提下,证明新系统的数据和老系统一样可信。
