离散制造插单重排实战:从4.2小时到90秒的技术实现路径

本文以技术视角拆解离散制造中插单重排的系统性瓶颈,结合JVS-APS实际能力,详解如何通过约束建模、增量计算与可视化反馈三步机制,在不改变业务逻辑前提下,将人工Excel重排(4.2小时/次)重构为可验证、可审计、可复用的自动化流程。

插单重排不是性能优化题,而是约束求解工程实践

在离散制造场景中,插单(紧急订单插入)本质是一个多约束动态扰动下的局部重调度问题(Local Rescheduling under Multi-Constraint Perturbation)。它并非简单增加一行数据,而是触发对订单交付期、设备产能、模具状态、人员班次、物料齐套、工艺路径、生产日历等7类异构约束的实时耦合校验。传统Excel方案失效的根本原因,是缺乏统一约束表达、无状态计算引擎和不可回溯的变更机制。

本文不讲概念,只讲可落地的技术实现逻辑------基于真实产线约束建模与增量刷新机制,还原90秒插单响应背后的关键设计。


一、为什么Excel无法承载插单重排?------五大约束的表达缺失

Excel作为静态表格工具,天然缺失对以下五类核心约束的结构化建模能力,导致每次插单都退化为人工'盲算':

  • 订单约束:仅存储交期字段,无法表达优先级权重、客户等级、最小批量等策略参数;

  • 资源约束:设备可用性 ≠ 实际可开工性(夹具、模具、刀具、技工资质等辅资源未建模);

  • 物料约束:BOM展开依赖人工+公式,替代料、半成品库存、采购在途未参与实时齐套校验;

  • 工艺约束:工序顺序、并行/串行关系、换型时间、最小间隔未嵌入计算逻辑;

  • 日历约束:未区分设备日历(如CNC 24小时)、班组日历(白夜班)、模具保养周期等多维时间基线。

✅ 技术提示:所有约束必须可声明式定义(如 resource: CNC-01; capacity: 1; auxiliary: [fixture-F23, mold-M78]; calendar: shift_24h),才能被调度引擎识别并参与求解。


二、从全量重算到增量刷新:三步技术实现机制

JVS-APS的90秒响应并非靠'更快地暴力重排',而是通过约束感知的增量影响域识别 + 锁定保护 + 差分渲染实现。以下是可复现的核心步骤:

步骤1:声明式优先级驱动重排触发

插单提交时,系统不立即启动全局重排,而是先解析其元数据:

json

复制自动换行

复制代码
{
  "order_id": "SO-2024-8821",
  "priority": 95,
  "due_date": "2024-06-20T18:00:00Z",
  "constraints": {
    "min_lot_size": 50,
    "required_mold": "M78",
    "tech_route": ["SMT", "AOI", "Assembly"]
  }
}

当调用 /api/v1/schedule/reschedule?trigger=on_priority_change 接口时,引擎仅加载优先级阈值以上时间窗重叠的待排任务子集(通常<15%总任务量),跳过已锁定节点。

步骤2:关键任务时间窗锁定(Time Window Locking)

锁定非简单'冻结时间点',而是对任务施加硬约束:

python

复制自动换行

复制代码
# 伪代码:锁定任务的可行时间区间不可压缩/偏移
locked_task.add_constraint(
    start_time_min = datetime(2024, 6, 12, 8, 0),
    start_time_max = datetime(2024, 6, 12, 8, 0),
    end_time_min = datetime(2024, 6, 12, 16, 0),
    end_time_max = datetime(2024, 6, 12, 16, 0)
)

锁定后,调度器将其视为不可变锚点,所有邻近任务仅在其前后间隙中重新分配,避免链式偏移。

步骤3:影响域自动识别与甘特图差分渲染

系统基于有向约束图(Dependency Graph)实时计算扰动传播路径:

  • 节点:订单、工序、设备、物料需求;

  • 边:requires(工序→物料)、occupies(工序→设备)、precedes(工序A→工序B);

  • 扰动传播:从插单根节点出发,BFS遍历所有可达边,标记受影响节点(深度≤3)。

前端甘特图通过WebGL渲染层叠加差分图层:

  • 红色:交期变更>24h的任务;

  • 黄色:设备负载超限>85%的时间段;

  • 蓝色:物料缺口关联BOM行;

  • 悬停即显示:delta_start: +3.2h, reason: mold-M78 occupied by SO-2024-8815 until 2024-06-13 10:00

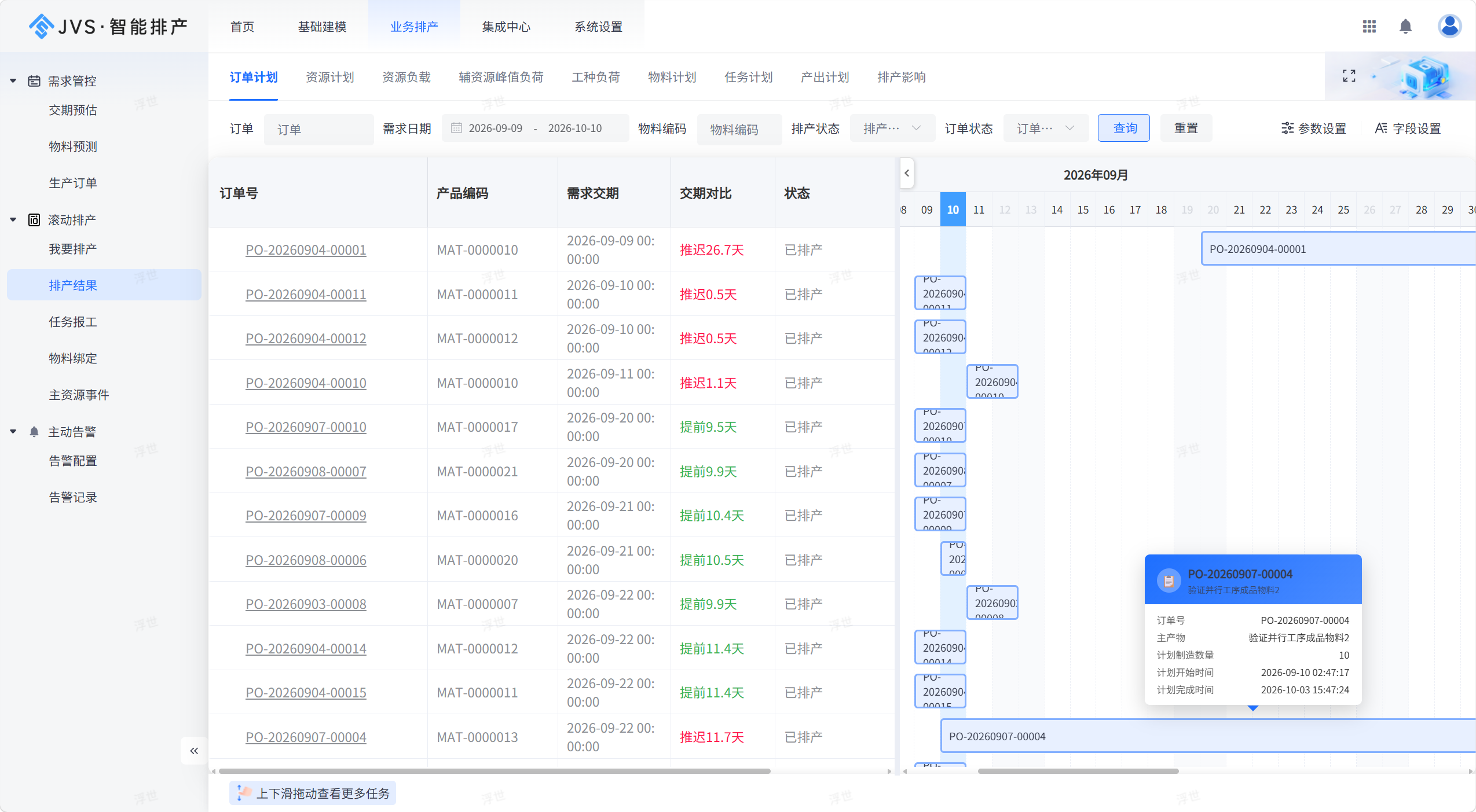

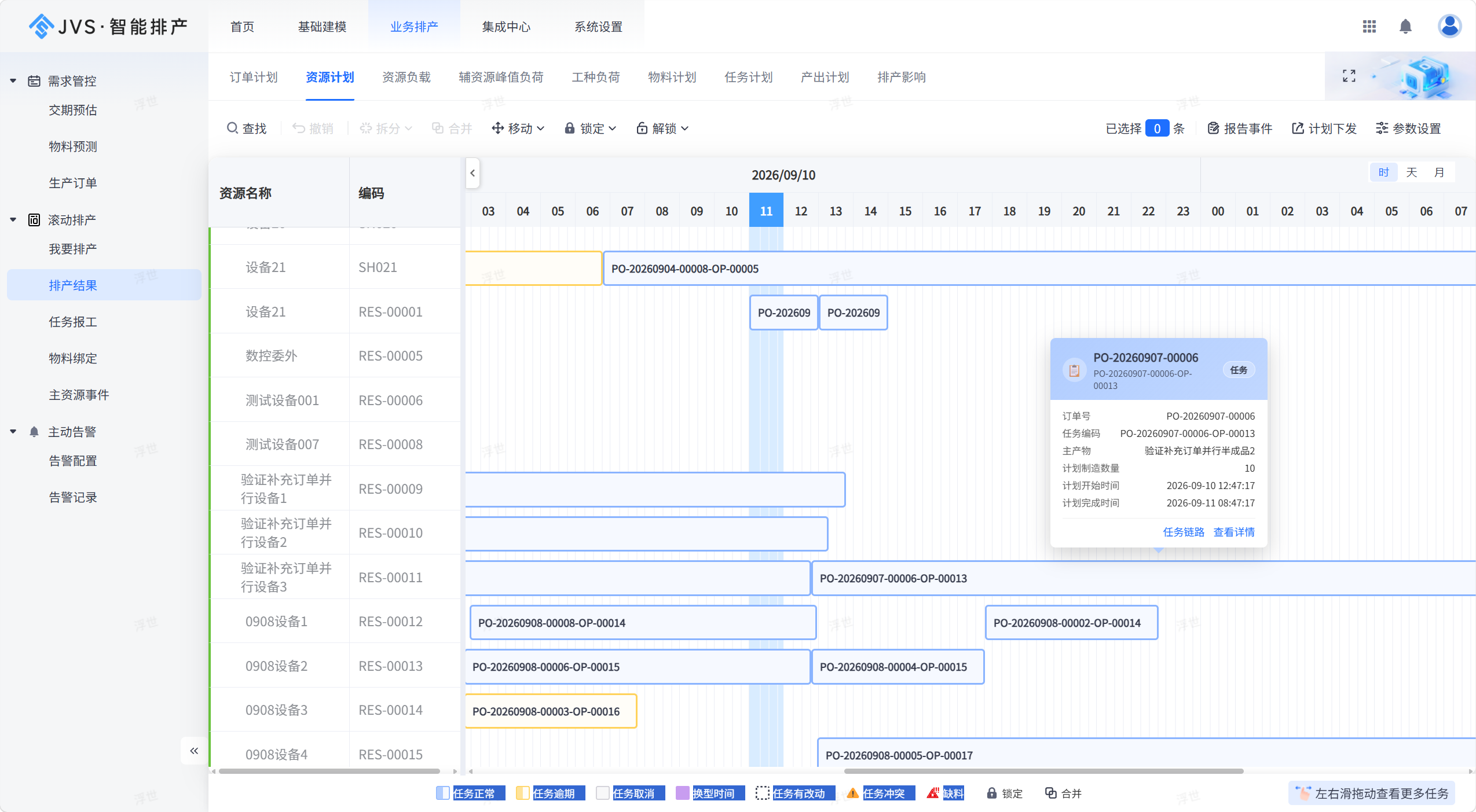

{{narrivo-image-slot:impact-gantt-diff}}


三、效果验证:可测量、可审计、可归因

提速不能只看倍数,必须落实到可验证指标:

指标 Excel人工方式 JVS-APS方式 验证方式
单次重排耗时 4.2小时(实测均值) ≤90秒(P95) APM埋点统计 /reschedule 接口响应时间
影响范围识别耗时 >2小时(人工比对两版Excel) <1秒(图层渲染完成即可见) 前端Performance API paint 时间戳
计划变更可追溯性 无版本记录,靠邮件/微信留痕 自动生成变更摘要JSON:{"version":"v20240612-1523","changed_tasks":["SO-2024-8815-op2","SO-2024-8821-op1"],"locked_protected":true} 存储于计划快照表 schedule_snapshot.audit_log

💡 开发者注意:所有重排结果必须支持幂等重放。提供 /api/v1/schedule/replay?snapshot_id=xxx 接口,输入快照ID即可复现当时排程上下文与约束状态,用于问题复盘或客户演示。


四、给开发与实施团队的落地建议

  1. 约束建模先行:上线前务必完成主辅资源、BOM替代规则、多日历体系的声明式配置,避免后期用if-else硬编码补丁;

  2. 锁定粒度可控:支持按'订单'、'工序组'、'设备单元'三级锁定,避免过度保护导致资源利用率下降;

  3. 影响图必须可导出 :提供 GET /api/v1/impact/graph?order_id=xxx&format=dot 接口,输出Graphviz格式,供架构评审与根因分析;

  4. 拒绝黑盒调度 :所有重排结果必须附带explanation字段,说明关键决策依据(例:"delay_reason":"mold-M78 conflict with SO-2024-8815, earliest available: 2024-06-13T10:00")。


结语:让计划系统成为可调试的生产中间件

插单重排的终极目标,不是消灭变动,而是让每一次业务扰动都变成一次可观测、可干预、可学习 的系统事件。当PMC能用curl -X POST触发重排、用jq解析影响报告、用graphviz可视化冲突路径------计划系统才真正从'报表生成器'进化为支撑柔性制造的生产决策中间件

你所在项目是否已实现约束的声明式建模?欢迎在评论区分享你的重排优化实践。

相关推荐
jonyleek2 天前
CIO技术选型实践:基于JVS统一数字底座的B/S架构企业文档平台落地指南
权限管理·b/s架构·技术选型·jvs·jvs企业文档·数字底座·知识治理
jonyleek4 天前
JVS物模型复用机制:实现硬件设备批量继承的实践方法
物联网·设备管理·设备接入·技术教程·物模型·jvs·批量继承
SL-staff5 天前
离散制造企业如何应对频繁插单?智能排产系统带来新思路
大数据·数据库·人工智能·技术教程·智能排产·jvs-aps·排产系统
jonyleek10 天前
【JVS更新日志】JVS-Tellix 、JVS-AI套件、JVS-PPT编辑器插件9.2更新说明!
更新·jvs·jvs-ai套件·jvs更新日志·jvs低代码平台·jvs-tellix·jvs-ppt编辑器插件
SL-staff16 天前
技术实践:解决IoT网关单点故障导致子设备批量‘失联’问题
物联网·zigbee·边缘缓存·jvs·iot架构·物模型设计·设备生命周期
SL-staff18 天前
JVS模板化开发实战:3天上线HR/OA/仓储类系统的技术实现路径
低代码·流程引擎·企业数字化·配置即代码·jvs·模板化开发·架构设计力
SL-staff19 天前
APS排产规则底座实践:如何用生产全局配置统一自动拆分、成批基数与齐套策略
大数据·数据库·人工智能·智能制造·aps·mes·排产规则
jonyleek23 天前
【JVS更新日志】JVS-Tellix 、JVS-Narrivo、JVS-Draw、JVS-PPT编辑器插件8.19更新说明!
jvs·jvs更新日志·jvs-draw·jvs更新·jvs-tellix·jvs-narrivo·jvs-ppt
jonyleek1 个月前
制造业审批提效实践:用JVS流程引擎3分钟配置可热发布的审批流(附界面操作步骤)
低代码·流程引擎·零代码开发·erp集成·jvs·制造业it·审批自动化
