电工行业 PLM 落地拆解:麦典电气 11 个功能模块的数据流设计

1. 项目概述

近日,天驰软件与麦典电气有限公司 (以下简称"麦典电气")**联合召开PLM数字化研发管理项目启动会。**麦典电气集研发、生产、销售于一体,主营电工产品及系统解决方案,设有专业实验室承担产品的检验、综合测试与可靠性评估。

项目以**"业务协同化、数据标准化、过程可视化、知识资产化"**为主线,落地覆盖研发全生命周期的 11个核心功能模块。本文不讨论选型,只拆解模块之间的数据关系。

2. 电工行业研发数据的四个特点

理解模块设置,先看数据本身的特点:

  1. 变型多:一个系列衍生出大量规格,物料编码重复概率高,"一物多码、一码多物"是常态而不是意外。

  2. 图纸与BOM分头维护:设计改了图纸,BOM由人工同步,版本分叉几乎必然发生。

  3. 文档与版本强绑定:认证资料、测试报告、规格书要跟具体产品版本对应,追溯要求高于一般离散制造。

  4. 变更影响面宽:一次结构改动会传导到模具、采购、在制品,受影响分析做不实,变更就会失控。

这四点决定了模块不能按"先上协同、再补数据"的顺序推进。

3. 三层模块拆解

3.1 工具集成层:解决数据从哪儿来

二维/三维CAD深度集成:打通主流二维工程绘图与三维模型设计软件,实现图纸、模型及零部件属性信息的自动提取、双向同步与结构树智能解析。

这一层的价值在于把设计端的结构树直接变成BOM的骨架,避免人工二次录入。实施上通常要确定三个边界:集成覆盖的CAD版本范围、需要提取的属性字段清单、结构树与BOM层级的映射规则。这三项不确定,集成就容易只做到文件挂载,做不到数据同步。

编码规则管理:建立覆盖全公司的标准化全局唯一编码体系,规范物料、图纸与技术文档的分类和编码逻辑。

编码规则是后续所有数据治理的前置条件。物料、图纸、技术文档三类对象的编码如果在同一套规则下生成,跨系统的数据关联才有基础。

3.2 数据治理层:解决数据长什么样

物料与BOM管理 :建设标准化物料库与物料生命周期管控机制;建立自设计BOM(EBOM)向工艺、制造协同延伸的数据通道,确保各业务环节调用的BOM数据实时、准确、唯一。

这里的关键是BOM多视图。设计视角的EBOM按功能结构组织,工艺与制造视角需要按装配顺序和工序重组,两者不是同一棵树,而是同一组零部件的两种组织方式。数据通道要解决的是视图转换的对应关系,以及转换后的变更同步。

文档管理与电子签名:构建集中受控的技术文档与图纸知识库,实施细粒度权限控制与版本追溯;引入电子签名体系,实现设计、审核、归档全流程无纸化闭环。

对电工产品而言,这一层和认证资料的追溯直接相关。权限粒度与版本追溯决定了出问题时能不能定位到具体版本与责任人。

3.3 协同闭环层:解决流程怎么跑

项目管理与个人平台:以项目主计划驱动任务分发、交付物关联与里程碑进度预警,为研发工程师与管理者提供统一工作台。

交付物与任务的关联是这一层的核心。项目进度如果只靠人工填报,看板上的百分比与真实的图纸、BOM完成度之间没有必然联系。

**审批工作流与(设计)变更管理:**固化研发业务审批矩阵;建立贯穿"变更申请、受影响分析、变更审批、变更执行、版本升级"的受控闭环。

五段式里技术含量最高的是第二段。受影响分析(工程上常称where-used分析)需要回答:改这个零部件,哪些产品、哪些在制订单、哪些模具和工装会受影响。这个分析做不实,后面的审批就只是走流程。

4. 数据流:一条主线

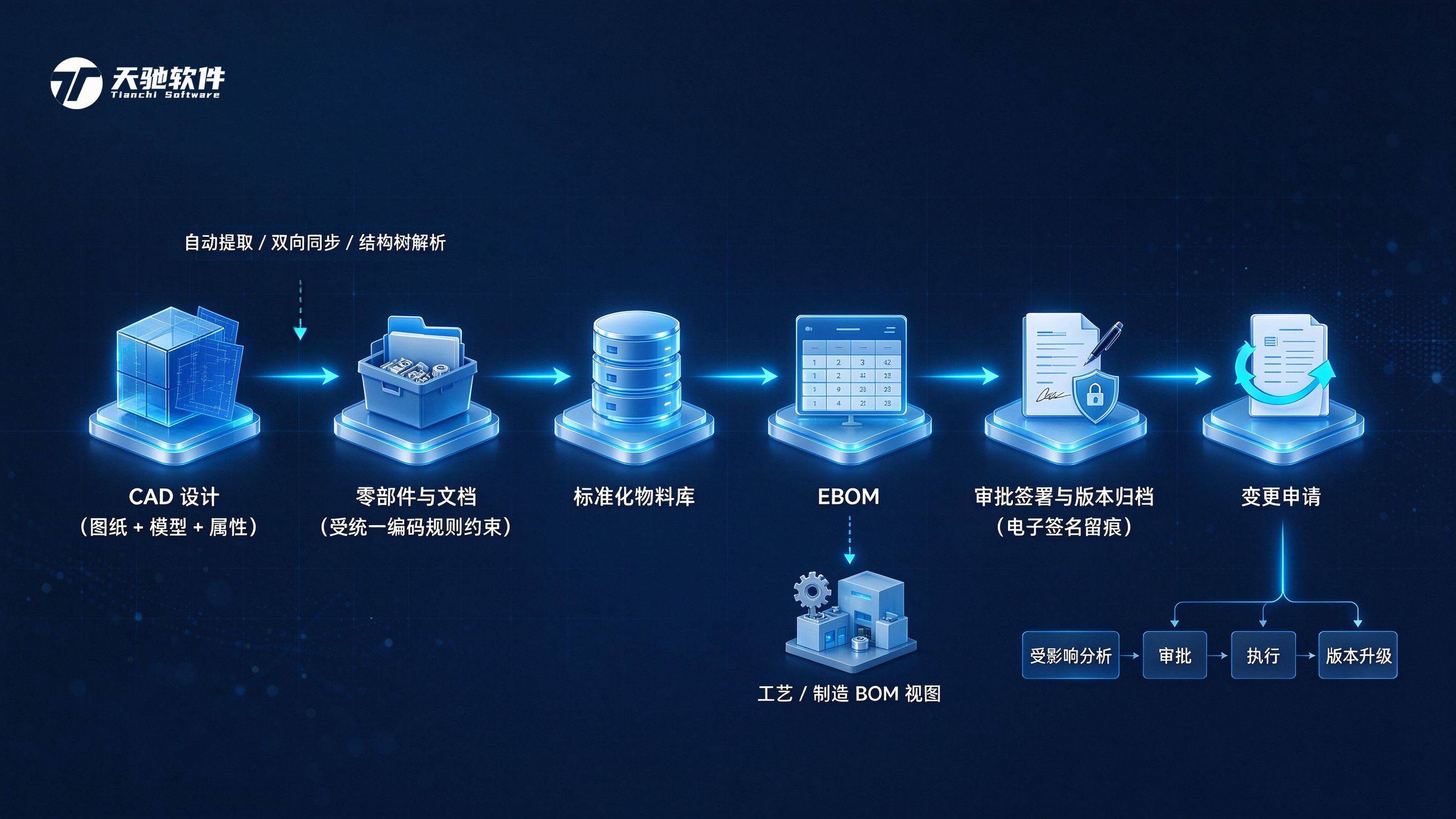

把三层串起来,项目的数据流是:

这条链路里,任意一环的数据不落地,后续环节都会退回人工核对。

5. 实施顺序上的三点观察

  • **编码与物料治理不应晚于BOM模块上线。**物料库没建起来就做BOM多视图,等于用旧数据在跑新流程。

  • CAD集成范围要写在实施范围里。CAD版本、属性字段、结构树映射规则这三项如果不进 SOW,验收时容易各说各话。

  • 变更流程先固化制度,再固化系统。审批矩阵是管理规则的数字化,规则本身没定清楚,系统里配出来的流程只会放大混乱。

6. 后续可关注的技术细节

启动会披露的信息覆盖了模块层面,以下几项通常决定项目深度,后续可继续关注:与ERP、MES的数据边界如何划分;CAD属性字段与PLM物料属性的映射范围;BOM多视图的转换规则与变更同步机制;电子签名在质量体系中的合规认定方式。

项目目前进入全面实施阶段,实际效果取决于编码治理与BOM多视图的落地深度。

相关推荐
红薯大哥4 天前
缺陷(Bug)如何分级、分派和闭环?研发测试问题管理机制与案例分享
研发管理系统·研发管理
红薯大哥4 天前
如何提高测试覆盖率?从需求分析到测试用例设计的实战方法
研发管理系统·研发管理
千维百策6664 天前
测试计划和测试用例如何编写?研发测试团队的标准化管理实践
研发管理系统·研发管理
红薯大哥6 天前
研发团队协作效率低怎么办?跨部门协同机制优化与问题解决案例
研发管理系统·研发管理
JD技术委员会7 天前
产品上市后出现重大质量问题如何组织研发响应?企业重大质量问题应急处理经验
研发管理系统·研发管理
千维百策6667 天前
研发项目如何管理法规、认证和合规风险?产品研发合规管理与认证规划实战
研发管理项目·研发管理
红薯大哥9 天前
NPI新产品导入流程包括哪些阶段?结合硬件产品量产导入全过程解析
研发管理系统·研发管理
JD技术委员会9 天前
PDM和PLM有什么区别,研发企业如何选?结合企业规模和管理需求进行选型分析
研发管理系统·研发管理
红薯大哥9 天前
研发数据分散在Excel和邮件中如何实现统一管理?研发数据集中化管理转型案例
研发管理系统·研发管理
亚远景aspice19 天前
亚远景 - 无方向盘 L4 车辆批量认证,ASPICE 过程证据成制造商安全举证底座
安全·自动驾驶·aspice·研发管理·亚远景科技·过程能力评估·aspice评估
