为什么OKR在技术团队中容易失效?
你是否经历过:季度初全员对齐OKR,O清晰、KR量化;但两周后OKR看板无人更新,周会只聊Jira任务和Bug率,没人主动关联KR进展;季度末数据'完成85%',而线上事故数却上升了?
这不是目标设计问题,而是执行链路断裂------OKR被写在Confluence或飞书文档里,却没接入研发日常:没有PR关联KR,没有CI/CD流水线标记影响范围,没有站会同步'本迭代支撑哪个KR'。管理者靠翻Git提交记录、查Jenkins构建日志、催Slack消息判断进度;工程师清楚自己在改哪个模块,却说不清这次重构对'降低P0故障率至<0.5%'这个KR贡献了多少。
根本症结在于:KR缺少可工程化承接的计划载体,计划又缺乏可版本化、可追踪、可归责的任务单元。
断层本质:两个关键缺失
缺失一:KR未绑定可度量的推进计划
KR如'Q3核心服务SLA提升至99.99%',若不关联具体计划(例如'完成API网关熔断策略灰度上线''建立全链路延迟基线监控'),就只能等月末SRE报表输出结果------错过中间干预窗口。这类计划需明确:触发条件(如'错误率连续30分钟>0.1%')、验证方式(Prometheus告警+Trace采样比对)、协同方(SRE+后端+测试)。

缺失二:计划未拆解为最小可交付任务
'优化数据库查询性能'不是任务,是模糊需求。真正的工程任务必须满足:
- 唯一负责人(如DBA张伟)
- 明确起止时间(8月10日--8月25日)
- 可验证交付物(慢SQL治理清单+压测报告PDF+对应PR链接)
- 关联代码仓库与Issue(GitHub #427 + Jira DEV-189)
否则,该事项将在每日站会中被'后续跟进',最终沉入 backlog 深海。

五层联动:构建可逆向追踪的技术执行链

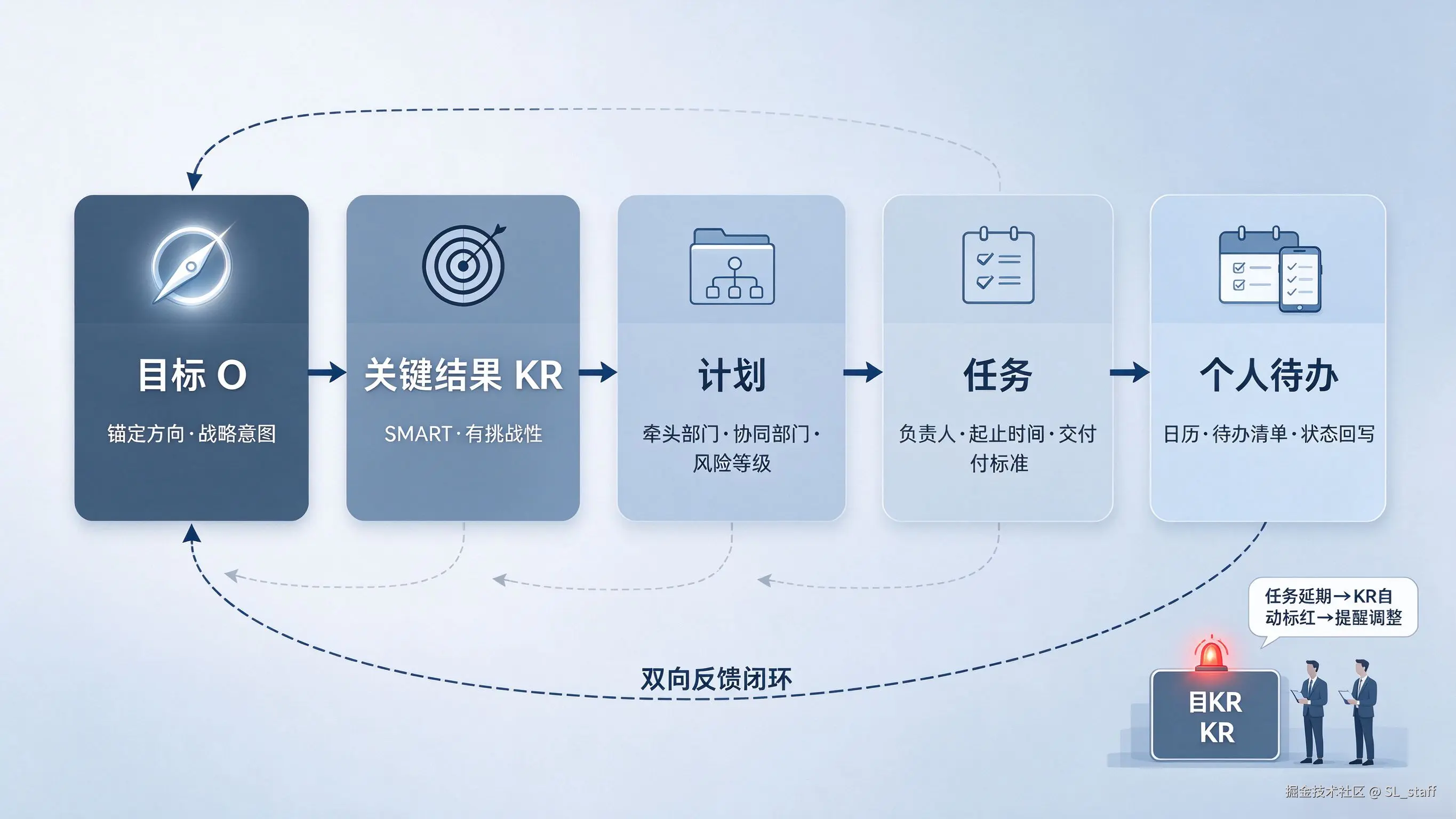

让OKR真正驱动研发节奏,需建立从战略到代码的五层映射关系,且每层支持向上归因、向下穿透:
- 目标(O):体现技术战略意图,例如'打造高可用基础设施底座',避免'做好技术工作'等空泛表述;
- 关键结果(KR):须可被系统指标验证,如'核心API P99延迟≤200ms(APM采集)''月度发布失败率≤1%(GitLab CI统计)';
- 计划:每个KR至少绑定一个技术计划,定义主题、牵头角色(Tech Lead)、交付里程碑(含环境部署节点)、风险缓释项(如'依赖第三方SDK升级,已锁定v2.3.0兼容方案');
- 任务:计划的原子执行单元,强制包含:负责人、协作者、DDL、交付标准、关联Issue/PR/流水线ID;
- 个人待办:任务自动同步至成员日历与IDE插件(如JetBrains Todoist集成),状态变更(In Progress → Done)实时触发KR进度计算与看板刷新。
这条链路支持双向反馈:某次线上回滚导致'发布失败率KR'异常,系统自动定位到对应CI流水线任务→追溯责任人→触发复盘会议议题。目标不再是静态文档,而是嵌入研发流的动态信号源。
工程师可立即启动的三个轻量动作
无需等待OKR平台采购,从下个迭代开始即可实践:

- 选一个高杠杆KR做试点:例如'主站首屏加载LCP≤1.2s(Web Vitals采集)',强制要求其必须关联一项技术计划,并禁用'优化前端性能'类模糊描述,改为'完成React Server Components迁移并开启Streaming SSR';
- 实施最小任务规范:所有子任务必须满足三点:有唯一Owner(非'前端组')、有精确DDL(含时区)、有可自动化校验的交付物(如Lighthouse报告URL、Bundle Analyzer截图、Sentry错误率下降截图);
- 双周技术对齐会聚焦执行链健康度 :不问'KR还剩多少',而检查:
- 任务是否100%关联Issue且状态同步;
- PR描述是否含KR ID(如'KR-SLA-03 修复订单超时重试逻辑');
- 近期阻塞是否已在团队看板标红并升级。
当工程师自然说出'这个CR要不要打上KR标签?',说明OKR已进入技术语境,而非管理KPI。
结语:让OKR成为研发流的一部分
OKR不是给管理层看的仪表盘,而是给工程师用的导航图。它的价值不在设定那一刻,而在每次commit、每次review、每次部署时,都能回答:我正在推动哪个关键结果?这种对齐不需要额外开会,只需要把链路嵌入已有工具链------Git、CI、APM、日历。从今天起,少一个'填表'动作,多一次'关联'操作。
