小团队用项目管理系统能从哪些维度提升效率

**小团队使用项目管理系统提升效率,关键在于从"目标对齐、任务流转、沟通协作、时间与资源、知识沉淀、自动化与集成、数据度量与改进"七大维度系统优化。**对于人手有限的小团队,项目管理工具通过可视化看板、流程自动化与数据仪表,把隐形浪费外显并可被度量,从而缩短周期时间、提升吞吐、减少返工。选择支持轻量化配置、跨工具集成与清晰权限的产品,并配合定期复盘与指标驱动,能在4-8周内获得可感知的效率增益。

一、效率维度总览与评估框架

在小团队场景里,效率不仅等于速度,更包含稳定性、质量和可预测性。一个可复用的评估框架应从目标对齐、任务流转、沟通协作、时间与资源、知识与文档、自动化与集成、数据度量与改进 七个维度切入,逐一识别瓶颈。项目管理系统的意义,是以标准化对象(任务、需求、里程碑)承载流程,把分散在聊天与会议中的信息转化为结构化数据,为持续改进提供依据。

要让效率量化,团队需要定义简单而可执行的指标集。建议围绕周期时间(Cycle time)、交付提前期(Lead time)、在制品(WIP)、按期交付率、一次通过率(FCR)与缺陷密度 建立基线,并通过仪表盘形成周度对比。小团队可以每周10-15分钟检查趋势,识别异常波动的卡点。项目管理系统的报表与过滤器,让这些指标在日常工作中"顺手可见",避免额外统计负担。

评估并非一次性活动。小团队可采用"设定目标---收数---复盘---迭代"四步闭环,每两周替换一个最弱项作为当期改善重点。例如当"沟通成本"高时,优先建立异步协作规范与任务评论规则 ;当"返工率"高时,强化需求澄清模板与验收标准。用工具固化流程变更很关键,保证新规则能被自动提醒、联动触发,减少回到旧习惯的摩擦。

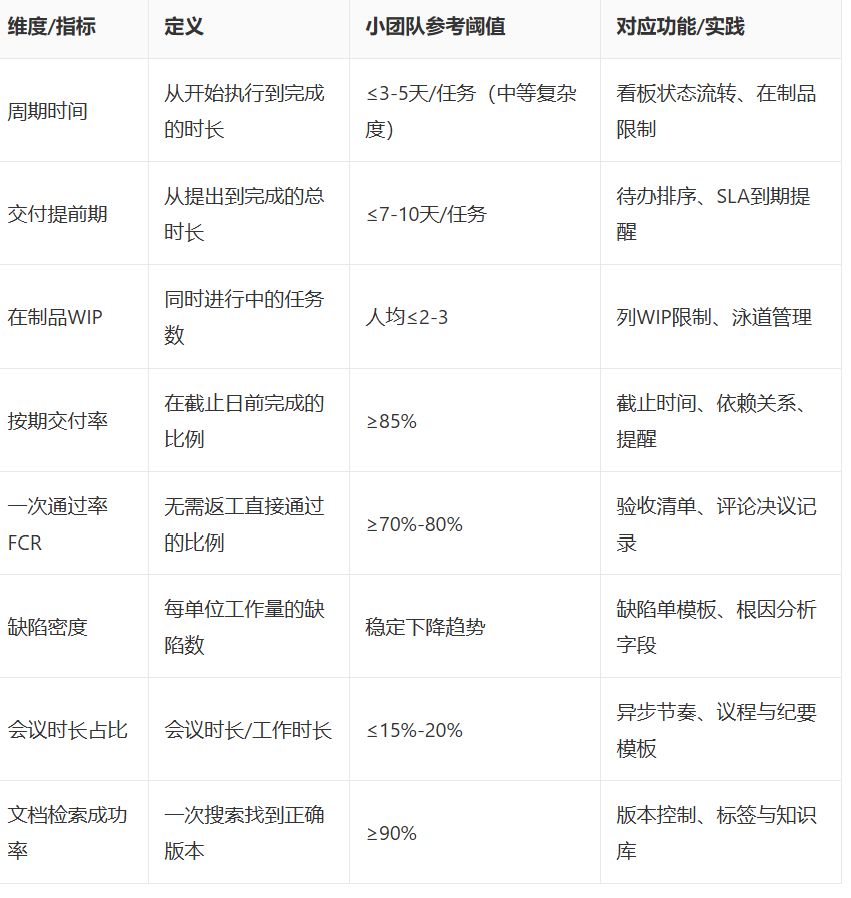

关键指标对照表(小团队参考)

二、目标对齐与计划透明度

项目管理系统首先要解决"方向一致"的问题。小团队常同时承担多条战线,若缺少目标对齐与可视化计划 ,成员容易被临时需求打断。通过在工具内设置季度目标、里程碑与关键结果,把路线图与任务清单 关联,团队即可在日/周计划中明确优先级。像 Asana Goals、Jira Roadmaps 与 Monday.com 的时间轴视图,都能把长期目标拆解到可执行的迭代或冲刺,减少无效忙碌

透明度还体现在依赖管理与风险可见。小团队对外部资源的依赖较高,任何外部阻塞都会放大影响。建议使用依赖关系、阻塞标记与风险清单 功能,把潜在延误显性化,并通过提醒自动触发沟通。例如设置"若依赖未在T-3天完成则通知负责人"的自动化规则。可视化依赖图能让成员一眼看到关键路径,从而主动分配缓冲时间,避免最后时刻堆叠风险。

在计划层面,建立统一的优先级模型同样重要。可采用"影响×可行性"的二轴法,或 RICE(影响范围、影响深度、信心、投入)等方法,在项目管理系统中以自定义字段 固化打分。每周对Top项进行精炼和校准,确保资源投向最有价值的工作。通过公共看板或共享视图 ,让利益相关者实时看到进度、风险与下一步,降低状态会议的频率与成本,实现计划透明与"单一事实源"。

三、任务流与看板拉动

效率提升的核心在于流动性 。看板和拉动式工作流在小团队尤为适用:通过限制在制品,缩短批量,避免多任务切换带来的认知开销。项目管理系统中的可配置状态流转、泳道与WIP限制能把拉动机制落到实处。以 Trello 的列表看板、Jira 的工作流与 GitHub Projects 的状态自定义为例,小团队可以根据复杂度拆分为"需求澄清---开发---验收---发布",并在每列设置明确的完成定义(DoD)。

为减少等待与交接损耗,建议把任务粒度控制在可在3-5天内完成 的水平,并在创建时填写"验收标准、上下文链接与相关人"。工具层面的模板与必填字段 能保证质量门槛一致。对跨职能任务,可用泳道表示责任域(如设计、开发、测试)或紧急程度(如阻塞、加速通道),从而在日常站会或异步更新时快速识别瓶颈,按"最短路径"拉动工作前进。

度量是拉动系统的反馈机制。看板累积流图、控制图与交付速率直方图,能揭示队列拥堵与变异性 。当某列停留时长异常,可触发"逾期提醒或升级机制"。对于小团队,建议每两周复盘一次"从创建到完成的全流程",找出等待时间大于加工时间 的环节,优先优化交接或依赖处理。例如引入并行准备(设计先行)、预审核清单或代码评审时限,以减少后期返工。

四、沟通协作与信息减噪

小团队的沟通挑战常来自"渠道过多、上下文分散"。项目管理系统应当成为异步协作的中枢 :任务评论记录决策,@提及明确责任,重要变更自动通知相关方。与 Slack 或 Microsoft Teams 的集成,让工具内的状态变更同步到团队沟通渠道,既降低漏看风险,也避免在聊天中重复描述。将会议结论回填至任务或文档,形成闭环,减少信息孤岛。

为降低噪音,需设计通知策略与订阅规则。默认所有人都被动接收,会造成注意力稀释 ;建议:负责人与参与者自动订阅,旁观者可手动关注;高优先级或阻塞事件采用"规则化@提及"。通过通知频率与摘要 功能,汇总同类更新,减少碎片化打扰。利用"关注的任务、到期提醒与仪表小组件",成员每天可在5分钟内扫清关键待办,把同步沟通时间压缩到必要时段。

知识沉淀与检索直接影响效率。把"需求说明、设计稿、测试用例与发布记录"链接到同一任务卡片或史诗(Epic),并在工具内启用版本控制与标签体系 。像 Notion、Confluence 或 Google Drive 的联动,可让文档与任务互相引用。定义统一命名规范与归档节奏,配合可搜索的模板库 (如会议纪要、需求模板、复盘框架),提升"信息一次搜索即得"的成功率,从根本上减少重复沟通与误解

五、自动化、集成与无代码流程

小团队人力有限,任何重复性的手工步骤 都应被自动化替代。项目管理系统通常提供触发器与动作(如状态变更、到期、字段更新),可自动执行分派、标签、提醒或创建子任务。通过 Zapier、Make 或原生自动化,把"表单提交---任务创建---分派---设置截止---生成检查清单---同步到日历"的链路固化,避免遗漏。对审批流,使用"单选状态+批准记录"简化,减少往返沟通。

集成打通是效率放大的杠杆。与 GitHub/GitLab 集成后,提交、分支与PR状态 可自动关联任务;与云盘(Google Drive、OneDrive)集成后,最新文档版本总能被引用;与工单或客服系统集成,用户反馈能自动转化为待办,并回写解决状态。选择项目管理系统时,优先评估其API完备性、Webhook能力与常见第三方连接器,确保团队现有工具链能低成本接入。

无代码表单与自定义字段,让小团队能在不依赖开发的情况下搭建轻量流程 。例如创建"需求评审表单",外部同事提交后自动进入"待澄清"列,并根据影响范围自动打标签。对于跨部门合作,可用共享表单与公开视图 降低沟通门槛,既保护权限,又保证进展可见。把这些规则以"自动化蓝图"记录在知识库,配合可复用模板,让流程的可迁移性与可复制性持续增强。

六、数据仪表与持续改进

数据化是让效率"可管理"的前提。小团队应将看板数据、时间维度与质量信号 汇总到一个仪表盘,例如:本周吞吐、平均周期时间、按期交付率、阻塞清单、风险热力图。每周例会对照目标做偏差分析,不足之处转化为改进行动(WIP调参、模板优化、自动化补强)。当指标朝坏的方向波动时,应区分"系统性问题"与"偶发性事件",避免过度反应导致流程震荡。

行业研究显示,标准化的可视化工作管理与度量 与按期交付和团队可预测性正相关。Gartner 2024 年的协作与工作管理分析指出,采用仪表盘、自动化与跨工具数据集成的团队,更容易形成端到端视角与可执行洞察(Gartner, 2024)。项目管理协会的《Pulse of the Profession 2023》同样强调,以数据驱动的治理与复盘机制是改进交付价值与降低浪费的重要因素(PMI, 2023)。这些结论对小团队同样适用。

改进需要节奏与方法论。建议采用双周节奏的"健康检查" :回顾三到五个核心指标,找一个改善点,限定为两周以内完成的改动作业;在项目管理系统中创建"改进行动"任务,设置明确的验收条件,并通过自动化提醒跟踪执行。一旦动作证明有效,将其升级为流程标准或模板;如无效,则记录教训并避免再次尝试类似方案。持续的小步快跑,比一次性大改造更可控。

七、落地路径与工具选型建议

落地的第一步,是根据团队现状定义最小可行流程 。确定三到五个关键状态(如"待澄清---进行中---待验收---已完成")、两个必备模板(需求与复盘)和三个核心指标(周期时间、按期交付率、FCR)。把这些最低集在项目管理系统中实现,并通过角色与权限绑定责任,例如产品负责人维护待办、执行者自拉任务、评审者验收。用两周时间试运行,再逐步增加自动化与集成。

选型时,优先评估以下维度:1)易用性与学习成本 ,小团队需要"开箱即用"的配置;2)工作流的可配置程度与模板复用能力;3)集成生态与API ,能否与代码库、云盘与沟通工具打通;4)数据与报表,是否支持自定义仪表与导出;5)权限、审计与合规,尤其在涉及客户数据时。国外常见的 Asana、Trello、Jira、Monday.com、ClickUp、Basecamp 与 Notion 等,都在这些维度提供不同侧重。

在研发型小团队中,如需覆盖从需求、迭代、缺陷到发布的端到端链路,并希望与代码与测试更紧密衔接,可以考虑具备研发流程管理特性 的产品。在能满足需求的场景下,PingCode 提供了围绕研发项目的工作项、流水线与缺陷管理的能力,适合需要较强过程可追溯与合规审计的团队;而 Worktile 在通用项目协作、任务看板与多部门协同时较为灵活,对于跨职能的小团队能较快上手与扩展。

推进过程中,要辅以"启用---固化---优化"的三步培训策略。第一周集中培训"任务创建、评论与拉动规范";第二周开始以模板与自动化 固化易错环节;第三周用数据做复盘,确认哪些规则需要微调。为减少阻力,可设立流程负责人 与"工具达人",对新人提供一对一支持。把"使用手册、常见问题与短视频"放进知识库,确保新成员在一天内完成工具适配,把学习成本降到最低。

最后,建立统一的治理与改进机制 。对跨项目的原则(命名规范、标签体系、优先级标准)进行版本化管理,每季度回顾一次。将"目标与关键结果(OKR)---路线图---迭代---任务---复盘---指标"串成单一事实链 ,并通过只读视图向利益相关者开放。这样的信息架构,配合适度的自动化与集成,使小团队在规模有限的情况下也能实现可重复、可预测、可改进的交付体系。

参考与资料来源

  • Gartner. Market Guide for Collaborative Work Management, 2024.

  • Project Management Institute (PMI). Pulse of the Profession, 2023.

相关推荐
MaisieKim_9 小时前
2026研发团队项目管理软件对比:10款主流工具的核心差异与适用场景
团队协作
javaDocker19 小时前
后端开发者路线图
项目管理
F36_9_19 小时前
小团队从 Excel 到项目管理系统的门槛与收益怎么评估
项目管理·数字化转型·效益评估
开发者工具分享20 小时前
小团队用项目管理系统能从哪些维度减少沟通成本
项目管理·团队协作·效率优化
F36_9_21 小时前
如何选择内网部署的项目管理软件?2026年8款主流软件测评
项目管理
红薯大哥21 小时前
小团队用项目管理系统能从哪些维度降低延期风险
项目管理·团队协作·项目协作
罗宇超MS2 天前
当软件定义汽车撞上工具国产化
汽车·项目管理·alm
六分成长3 天前
20260209 做好的题目,冲刺3月14日PMP考试
项目管理·pmp
蚕豆哥5 天前
【2026马年重启】我的 Primavera P6/Unifier 技术笔记,继续更新!
ai·oracle·项目管理·unifier·p6·进度管理·甲骨文
