1. 被排期按在地上摩擦
最近接手了几个项目,压力特别大。上线时间都是倒排的,必须卡在某个节点完成。整个项目要协调前端、后端、产品、UX等多个角色,每个人都希望自己的时间不被压缩。作为项目负责人,夹在中间确实很难受------排期从周一纠结到周三,明明已经跟老板说这个时间点根本上不了线,他却回一句:"哪里上不了?
2. +2才是话语权
说实话,没有实权的时候,最难的就是推动共识。
后来跟一位老朋友聊了聊,他的一句话让我豁然开朗:
"你想调整排期,关键不是说服你的老板接受'做不完',而是给他足够的素材,让他能去说服他的老板。"
这其实揭示了一个职场底层逻辑:很多时候,你的直接上级(+1)并不是最终决策者,真正拍板的往往是他的上级(+2)。而你的+1也有他的压力和难处。如果你只说"压力太大""人手不够",他没法拿这些模糊的理由去向上争取;但如果你拿出具体数据、清晰排期、明确风险,他就有了"弹药"。

比如,别只说"一个月做不完",而是拿出一张详细的工作量评估表:
| 环节 | 计划排期 | 实际所需工时 | 差额 | 备注 |
|---|---|---|---|---|
| 开发 | 2.1--2.15 | 20人日 | -5天 | 多个模块并行,存在依赖风险 |
| 联调 | 2.16--2.19 | 6人日 | -2天 | 接口变动频繁,返工概率高 |
| 测试 | 2.20--2.25 | 10人日 | -4天 | 核心路径复杂,需多轮回归 |
| 验收上线 | 2.26--2.28 | 5人日 | -2天 | 历史项目在此阶段平均修复3.2个P0问题 |
然后附上风险说明:
若强行按此排期上线,可能面临以下问题:
- 开发阶段压缩5天,需全员连续高强度加班,疲劳导致代码质量下降;
- 测试周期不足,关键路径覆盖不全,上线后可能出现严重线上故障;
- 验收阶段若发现问题,修复窗口极短,可能被迫带缺陷上线。

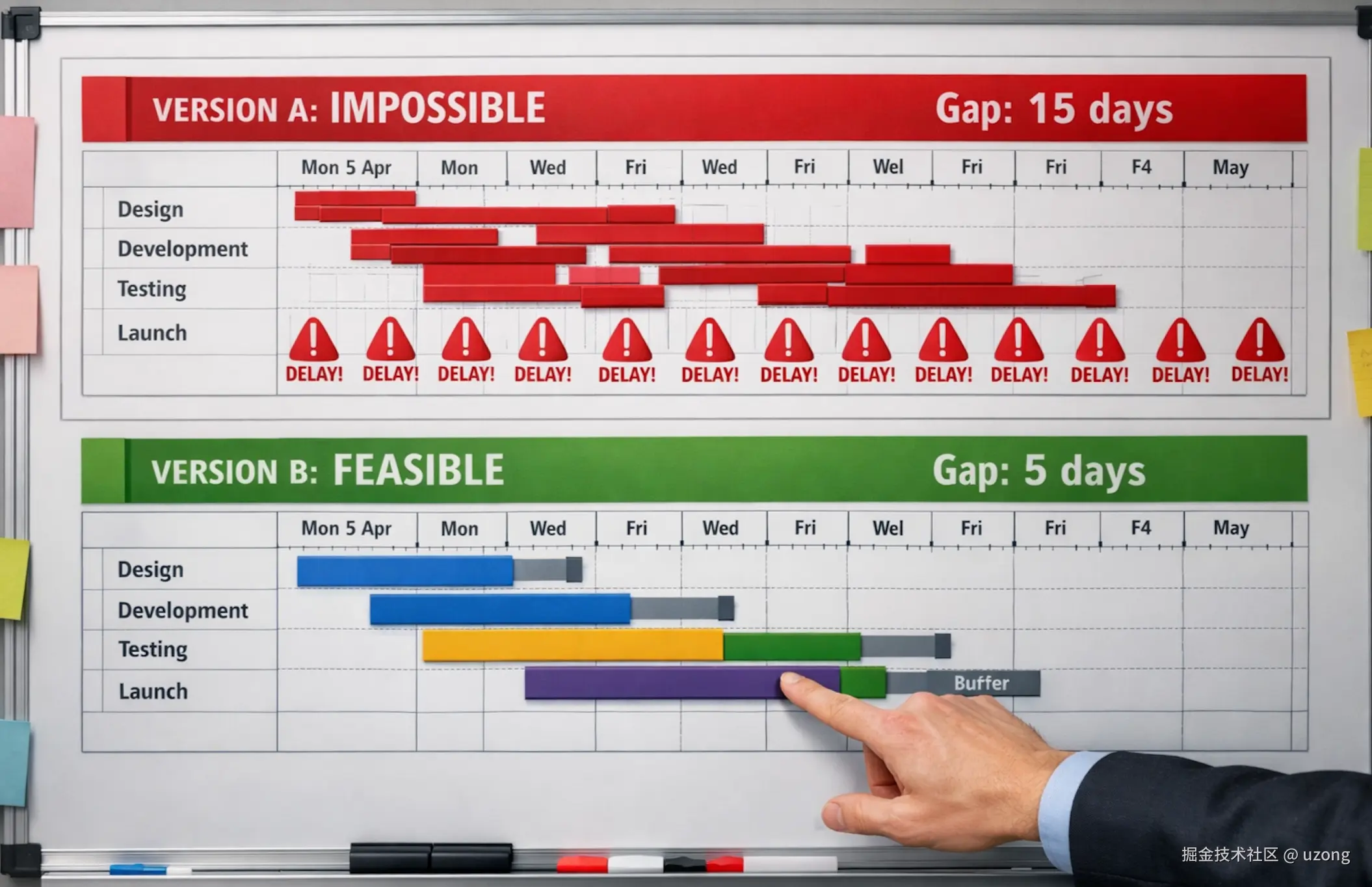

重点来了 :光说"做不到"是不够的。你得提前准备好一个折中可行的方案 ------既比理想周期短,又能保证基本质量。比如把原计划1个月的项目,调整为5周,适当加班但不至于透支团队:
| 环节 | 调整后排期 | 差额 | 说明 |
|---|---|---|---|
| 开发 | 2.1--2.18 | -2天 | 关键模块优先,非核心功能延后 |
| 联调 | 2.19--2.24 | -1天 | 提前对齐接口规范,减少返工 |
| 测试 | 2.25--3.6 | -2天 | 自动化覆盖核心流程,人工聚焦边缘场景 |
| 上线 | 3.7--3.12 | 0 | 预留3天缓冲应对突发问题 |
这样,你的老板拿着两套方案去汇报:
- 第一套是"理想但高风险"的原排期;
- 第二套是"可落地、有依据、团队能扛住"的调整版。
他更容易在上级面前争取空间,你也避免了团队被逼到极限。
3. 应对倒排的技巧

关键不是盲目服从deadline,而是在约束条件下,找到那个既能交付、又不至于让团队崩溃的平衡点。
另外提醒一点:别指望靠拼命加班换来团队的集体认可。项目成功时,往往只有少数人被看见,大多数人只是"陪跑"。如果你没法给大家争取到实际好处(比如绩效、晋升、奖金),那就至少守住底线------别用别人的健康,换自己的KPI。
作为负责人,该扛的压力自己扛,不该向下传导的焦虑,就别转嫁。多一点方法,也多一点温度。
4. 风险管控是基石
一旦判断项目大概率无法按期交付,越早向上同步越好。宁可提前说"有困难",也不要等到最后一刻才"爆雷"。预期管理,比临时救火重要一百倍。

5. 附一个小技巧:
当其他成员迟迟不给出评估时,你可以主动帮他填一个初稿,写明"如有出入请于XX日前反馈,否则视为确认"。这招能有效推动那些习惯拖延或回避责任的人参与进来。
