作为一名拥有10年+开发经验、5年敏捷教练经历的从业者,我见过太多团队陷入"伪敏捷"的困境------每天开站会、用着敏捷工具,却依然摆脱不了需求混乱、进度延期、团队内耗的问题。核心原因很简单:大家只学了Scrum的"形",却没吃透它的"神"。
Scrum不是一套"拿来就用"的流程模板,而是基于经验主义和精益思维的轻量框架,核心是通过迭代、透明、检视与适应,快速响应变化、交付价值,尤其适合复杂产品的开发与维护。今天,我会从"是什么-怎么做-避坑点"三个维度,结合实战案例和权威资源,带大家真正学会Scrum,避免走弯路。
一、先搞懂:Scrum的核心逻辑
很多人入门Scrum,先去背"三大角色、五大事件、三大工件",却不知道这些组件背后的底层逻辑------经验主义 (知识源于实践,决策基于当前观察)和精益思维(减少浪费,聚焦核心价值),以及"透明、检视、适应"三大支柱。脱离这个逻辑,所有流程都是空谈。
1. 三大核心组件

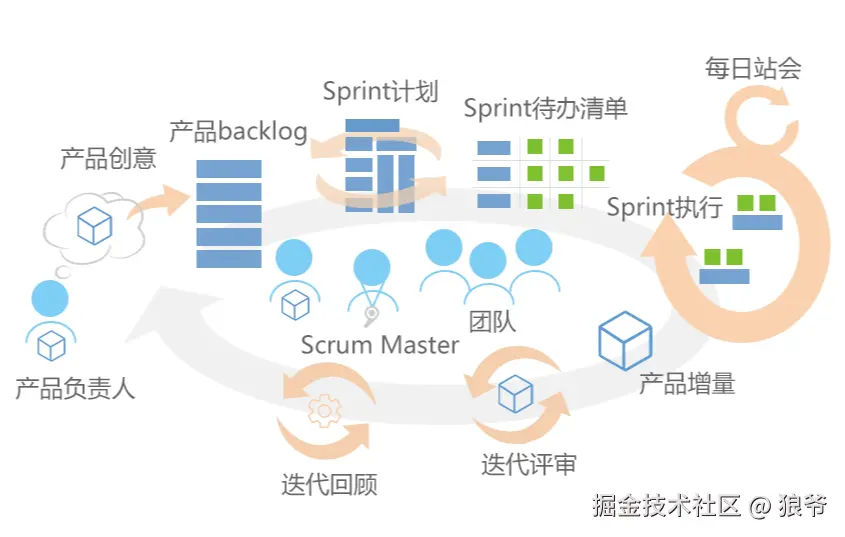

这是Scrum的基础框架,无需死记,结合场景理解更高效,每个组件的权威定义可参考Scrum官方指南:
-
三大角色:不是"上下级",而是"协作伙伴"
-
产品负责人(Product Owner):"掌舵人",负责定义产品愿景、维护产品待办列表(Product Backlog),确保团队做"正确的事",核心是平衡业务价值与用户需求,而非管控细节。
-
Scrum Master(敏捷教练):"护航者",不是管理者,而是服务者------帮助团队排除障碍、引导Scrum流程落地、培养团队自组织能力,比如协调跨部门资源、解决团队内耗,避免流程形式化。
-
开发团队(Developers):"执行者",跨职能(包含开发、测试、设计等所有所需技能)、自组织(自己分配任务、决定如何完成),团队规模控制在10人以内,确保高效沟通与协作。
-
-
五大事件:用"时间盒"(固定时长)确保效率,避免无限拖延
-
冲刺(Sprint):核心容器事件,固定1-4周(推荐2周),期间团队专注完成一个可交付的产品增量,不随意变更需求,这是Scrum迭代的核心单元。
-
冲刺计划会(Sprint Planning):冲刺开始时召开,时长不超过8小时(2周冲刺建议4小时),明确"冲刺目标""要做什么""怎么做",由产品负责人、Scrum Master和开发团队共同参与。
-
每日站会(Daily Scrum):每天15分钟,站立召开(避免冗长讨论),团队成员同步三个问题:昨天做了什么?今天计划做什么?遇到了什么障碍?Scrum Master负责记录障碍并协助解决,禁止现场讨论解决方案。
-
冲刺评审会(Sprint Review):冲刺结束后召开,时长不超过4小时,团队向利益相关者展示可工作的产品增量,收集反馈,调整产品待办列表,核心是"检视成果、确认价值"。
-
冲刺回顾会(Sprint Retrospective):评审会后召开,时长不超过3小时,团队反思"做得好的地方""需要改进的地方",制定具体改进措施,核心是"持续优化",避免重复踩坑。
-
-
三大工件 :确保工作透明、可追踪

-
产品待办列表(Product Backlog):动态更新的需求列表,按业务价值排序,包含所有产品需要的功能、修复、改进,由产品负责人维护,越靠近冲刺的需求越细化。
-
冲刺待办列表(Sprint Backlog):从产品待办列表中选取的、冲刺期间要完成的任务集合,由开发团队细化,明确每个任务的负责人和工作量,团队自主维护。
-
产品增量(Increment):冲刺结束后,团队交付的可工作、潜在可发布的产品部分,必须符合"完成的定义"(Definition of Done,DoD),确保质量达标,而非"半成品"。
-
2. 核心价值观:Scrum的"灵魂"
Scrum的成功,离不开五大价值观的践行------承诺、专注、开放、尊重、勇气,这也是区分"真敏捷"和"伪敏捷"的关键:
- 承诺:团队共同承诺冲刺目标,而非个人单独承诺;
- 专注:冲刺期间不被无关任务干扰,聚焦核心目标;
- 开放:团队坦诚分享进展、问题和困难,不隐瞒;
- 尊重:认可每个成员的价值,不指责、不推诿;
- 勇气:敢于直面问题、提出改进建议,敢于做正确的事,哪怕面临压力。
二、再落地:Scrum实战步骤(从0到1,可直接套用)
很多团队落地Scrum失败,不是因为Scrum不好用,而是急于求成、流程混乱。结合我辅导过的金融科技、互联网、制造业团队经验,分享一套"从0到1"的实战步骤,配合权威工具和资源,降低落地难度。
步骤1:前期准备(1-2天,奠定基础)
-
明确角色 :确定产品负责人、Scrum Master和开发团队,明确每个人的职责,避免"一人多职"(比如产品负责人同时兼任开发,容易导致需求优先级混乱)。如果团队是首次接触Scrum,建议Scrum Master具备SAFe认证或专业教练经验,可参考Scrum联盟的认证资源,获取专业指导。
-
制定"完成的定义"(DoD):这是最容易被忽略、却最关键的一步。明确"什么是可交付的增量",比如"代码提交、单元测试覆盖率≥80%、无严重bug、通过验收测试、文档齐全",避免冲刺结束后"各说各的",出现"开发认为完成了,测试认为没完成"的内耗。
-

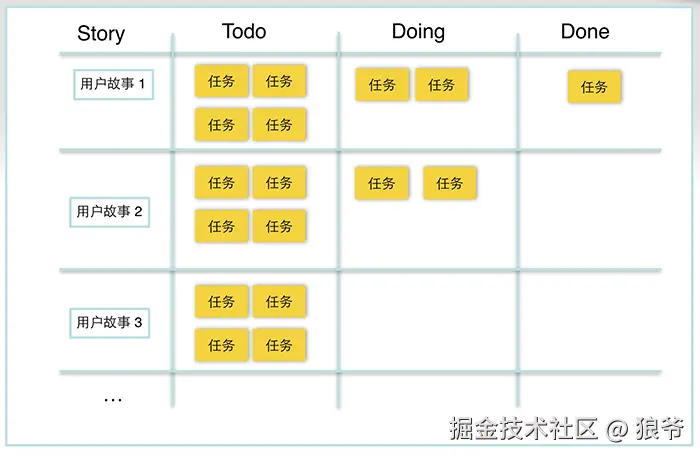

选择工具:无需复杂工具,小团队可用实体看板(白板+便利贴),中大型团队可选用专业工具,推荐:
-
Jira:最常用的敏捷工具,支持Scrum所有事件和工件管理,可自定义流程,适合中大型团队,官方教程可参考Jira Agile官方指南;
-
Trello:轻量看板工具,操作简单,适合小型团队或Scrum入门团队;
-
Azure DevOps:集成代码管理、持续集成/持续部署(CI/CD),适合需要端到端质量保障的团队,可配合SonarQube等工具减少技术债务。
-
步骤2:冲刺执行(核心阶段,按时间盒推进)
-
冲刺计划会:产品负责人讲解产品待办列表的高优先级需求,开发团队评估工作量(推荐用"故事点"估算,而非人天,避免精确到小时导致的压力),选取力所能及的需求,确定冲刺目标,细化为具体任务(拆分到可在1-2天内完成的粒度),最终形成冲刺待办列表。估算时建议采用"扑克牌估算",团队共同讨论矫正,避免个人单独估算导致的偏差。
-
每日站会:严格控制在15分钟,站立召开,聚焦三个核心问题,不展开讨论具体解决方案(解决方案可在站会后单独沟通)。Scrum Master要重点关注"障碍",比如跨部门协作受阻、技术难题无法解决,及时协调资源,避免障碍积累导致冲刺延期。警惕站会形式化,避免变成"每日汇报会",管理层不应该在站会上追问细节、施加压力。
-
冲刺执行:开发团队自组织工作,自主分配任务,每天同步进度,及时调整冲刺待办列表(比如遇到未预料到的问题,可新增任务,但不允许新增需求)。期间要注重阶段性测试,避免"先开发后测试",导致后期大量返工,可引入自动化测试工具,提升测试效率,减少人工成本。
步骤3:冲刺收尾(复盘优化,持续改进)
-
冲刺评审会:团队向产品负责人、业务方等利益相关者展示产品增量,演示功能,收集反馈。反馈要记录到产品待办列表,作为下一个冲刺的需求参考,核心是"确认价值",而非"挑错"。如果增量未达到冲刺目标,不建议强行发布,可纳入下一个冲刺优化,但要分析未达成目标的原因(比如估算偏差、障碍未及时解决)。
-
冲刺回顾会:团队全员参与,坦诚反思,重点讨论3个问题:① 这个冲刺做得好的地方是什么?② 遇到的问题是什么?③ 下一个冲刺如何改进?改进措施要具体、可落地(比如"每日站会控制在15分钟内,由专人计时""每周五下午进行一次微复盘,及时解决小问题"),避免"空喊口号"。可采用PDCA循环加速器,将大回顾拆解为微回顾,提升改进措施转化率。
-
迭代优化:将回顾会的改进措施应用到下一个冲刺,同时更新产品待办列表,开始新的冲刺循环。随着团队成熟,可逐步调整冲刺时长、需求粒度,优化估算方法,比如引入价值流分析(Value Stream Mapping),提升交付效率。
三、避坑指南:90%的团队都踩过这些雷(附解决方案)
结合我辅导过的团队案例(包括金融科技、制造业、互联网初创公司),以及敏捷联盟2022年调查报告的数据,总结了最常见的5个坑,每个坑都给出具体解决方案,帮你少走弯路。
坑1:伪迭代------把"周计划"当成"冲刺",需求随意变更
现象:冲刺期间,产品负责人随意新增、修改需求,导致开发团队频繁返工,冲刺目标无法达成;有些团队甚至没有固定冲刺周期,想到什么做什么,把"周计划"等同于"冲刺"。根据Sutherland在《Scrum指南》中的研究,超过60%的敏捷转型失败案例源于管理层对自组织原则的抵触,这种伪迭代就是典型表现之一。
解决方案:① 严格遵守冲刺时间盒,冲刺期间不允许新增需求(紧急bug修复除外,需团队共同评估影响);② 需求变更需走流程,由产品负责人收集,放到下一个冲刺的产品待办列表,按优先级排序;③ 明确冲刺目标的"不可变性",目标一旦确定,团队所有工作都围绕目标展开。可参考2020版Scrum官方指南中关于冲刺的规范要求,规范迭代流程。
坑2:站会形式化------每天开1小时,变成"汇报会"
现象:每日站会开30分钟以上,成员详细汇报工作细节,管理层在站会上追问进度、批评员工,导致团队成员不敢坦诚分享障碍,站会失去"同步信息、解决障碍"的核心意义。某金融科技公司尝试Scrum时,产品经理仍坚持每日汇报进度,就导致每日站会沦为形式化流程。
解决方案:① 严格控制站会时长(15分钟),站立召开,避免久坐闲聊;② 明确站会核心:只同步"昨天做了什么、今天计划做什么、遇到什么障碍",不讨论解决方案;③ 管理层不参与站会(除非是团队成员),避免施加压力,Scrum Master负责引导和记录障碍,会后协调解决。
坑3:估算不准------用"人天"估算,导致冲刺延期
现象:开发团队用"人天"估算任务工作量(比如"这个任务需要3天完成"),一旦某个成员进度滞后,整个冲刺就会延期;有些团队甚至不估算,凭感觉分配任务,导致需求堆积。根据敏捷联盟2022年调查报告,78%的团队在产品待办列表管理上存在缺陷,其中就包括任务拆分不合理、估算不准的问题。
解决方案:① 用"故事点"估算(比如1、2、3、5、8、13,数字越大,难度越高),基于团队历史经验,而非个人判断;② 任务拆分要细,每个任务不超过2个故事点,避免"大任务"估算偏差;③ 每次冲刺后,复盘估算偏差,调整估算方法,比如参考历史数据、邀请专家判断,提升估算准确性。
坑4:角色混淆------Scrum Master当"管理者",产品负责人当"执行者"
现象:Scrum Master每天分配任务、监督进度,变成"项目经理";产品负责人陷入细节开发,没时间梳理需求、对接业务,导致产品待办列表混乱,团队做"错误的事"。某初创公司的产品负责人兼任敏捷教练,同时还要负责需求调研、测试等工作,最终导致Scrum实践陷入停滞,就是典型的角色混淆问题。
解决方案:① 明确角色边界(参考本文第一部分),Scrum Master是"服务者",不是"管理者",核心是帮团队排除障碍;② 产品负责人专注"做正确的事",不参与具体开发,每天花时间梳理产品待办列表、对接业务方和用户;③ 开发团队自组织,自主分配任务、决定如何完成,Scrum Master和产品负责人不干预细节。
坑5:忽视持续改进------回顾会"走过场",重复踩坑
现象:冲刺回顾会只说"做得好的地方",回避问题,改进措施空洞(比如"下次要提高效率"),导致同样的问题在多个冲刺中重复出现。某教育平台每年投入200小时进行回顾会,但改进措施转化率不足15%,就是因为回顾会形式化,没有落地改进行动。
解决方案:① 回顾会要"坦诚、聚焦问题",鼓励团队成员大胆提出问题,不指责、不推诿;② 改进措施要具体、可量化(比如"下次站会由小明计时,超时立即结束""单元测试覆盖率提升到85%");③ 安排专人负责跟踪改进措施的落地,下一个冲刺回顾会先检查改进效果,形成闭环。可参考Google Project Aristotle研究中关于高绩效团队的建设方法,注重心理安全感建设,让团队成员敢于坦诚反馈。
四、最后:Scrum的核心不是"流程",而是"价值"
作为一名资深开发工程师兼敏捷教练,我想强调:Scrum不是"银弹",它不能解决所有项目管理问题,其核心价值不是"走流程",而是"快速交付有价值的产品、持续改进、提升团队效率"。
很多团队陷入"伪敏捷",本质上是只追求流程的"形式",而忽略了Scrum的"本质"------透明、检视、适应,以及五大价值观的践行。记住:Scrum是一个"轻量框架",不是一套"僵化流程",可以根据团队规模、业务场景灵活调整,但核心逻辑和价值观不能丢。
如果你的团队正在落地Scrum,遇到了无法解决的问题(比如估算不准、团队内耗、流程形式化),可以参考上面的避坑指南和权威资源,也可以留言交流------敏捷的本质是"持续改进",团队一起成长,才能真正发挥Scrum的价值。
最后,推荐大家先从《Scrum指南》入手,吃透基础理论,再结合实战不断调整,相信你的团队也能摆脱内耗,实现高效交付。

参考资料
- Scrum官方指南(英文原版):Scrum创始人编写的官方定义文档,支持多语言下载,是最权威的理论参考。scrumguides.org/index.html
- Scrum.org 官方网站:Scrum创始人Ken Schwaber创立,提供官方理论、实战案例、认证课程(PSM、PSPO等),还有最新Scrum与AI结合的学习资源。www.scrum.org/
- Scrum Alliance(Scrum联盟):全球领先的敏捷培训与认证机构,提供CSM(认证Scrum Master)、CSPO(认证产品负责人)等热门认证,还有微证书课程和社区资源。www.scrumalliance.org/
- SAFe官方网站:专注规模化敏捷落地,适合大型企业、多团队协作场景,提供SAFe认证、实战指南和企业转型方案,涵盖金融、医疗、汽车等多行业案例。www.scaledagile.com/
- Jira Agile官方指南:最常用的Scrum实战工具,链接为其官方敏捷教程,教你如何用Jira管理Scrum事件、工件,适配中大型团队。www.atlassian.com/zh/agile/tu...
