《持续交付2.0系列六》业务需求协作管理

持续交付2.0 业务需求协作管理

适合谁:产品经理、业务分析师、团队负责人、敏捷教练

读完能拿到:一套从需求到交付的完整协作框架,掌握需求拆分的五大技法、INVEST原则,以及六种团队协作管理工具

一、引言:为什么业务需求管理是持续交付的"最后一公里"?

持续交付不仅仅是技术团队的事。无论你的CI/CD流水线多么漂亮,如果需求本身定义不清、拆分不当、协作混乱,交付质量依然无从谈起。

乔梁在第六章明确指出:业务需求协作管理贯穿于整个软件产品版本周期,涉及业务人员、产品经理、运营人员、开发人员、测试人员、运维人员等所有角色。需求管理是连接"价值探索"与"快速验证"的桥梁------探索环告诉你"做什么",验证环告诉你"做得好不好",而第六章解决的是"怎么把要做的事说清楚、分明白、协作好"。

二、产品版本周期:准备期与交付期

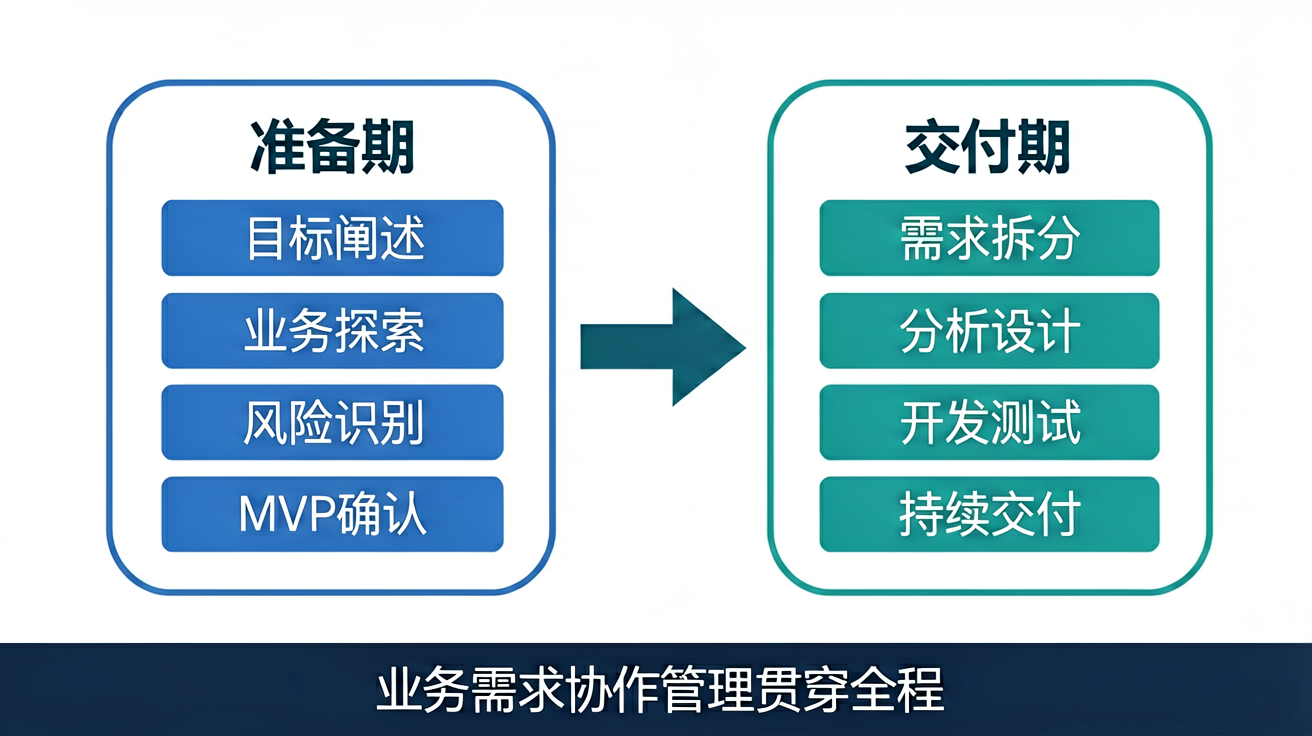

2.1 准备期(启动期/迭代0)

准备期的核心任务是实现业务理解与目标共识,在动手之前确保所有人对"做什么"和"为什么做"达成一致。具体包括四个关键环节:

  1. 目标阐述与理解:产品经理或业务方清晰地描述业务目标和期望价值
  2. 业务领域角色与流程识别:明确谁会用这个功能,业务流程是什么
  3. 重大风险识别与验证:提前发现技术风险、业务风险、合规风险
  4. 精炼并确认MVP:确定最小可行方案,形成公开共识

关键认知:准备期不是浪费时间------它恰恰是最省时间的阶段。在准备期多花一天达成共识,可以在交付期节省一周返工。

2.2 交付期

交付期紧随准备期之后,侧重需求拆分、分析、开发、测试等实际交付活动。核心特点:

  • 小批量、低成本迭代:不追求一次性交付所有功能
  • 多次集成:频繁集成及时发现质量问题
  • 及时质量反馈:让团队尽早看到成果,鼓舞士气

交付期的本质是让价值快速流动------从需求到用户手中,路径越短越好。

三、需求拆分的利与弊

3.1 需求拆分的五项收益

收益 说明
建立共识 拆分过程本身就是业务方、产品、开发、测试多方对齐的过程
小批量交付 每次交付的价值单元更小,流动更快
低成本拥抱变化 需求变了,只影响已拆分的小单元,不需要推倒重来
多次集成反馈 频繁集成让质量问题尽早暴露
鼓舞团队士气 小步快跑,团队能持续看到成果

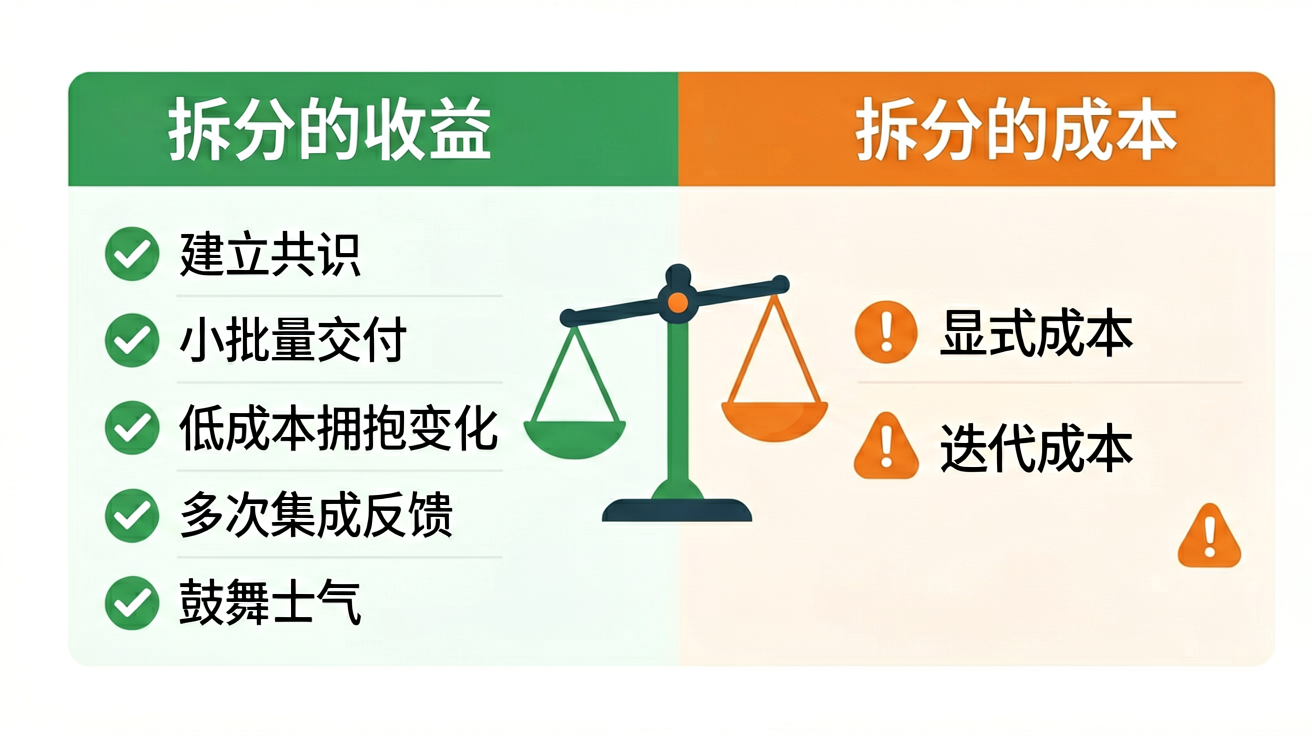

3.2 需求拆分的两项成本

  • 显式成本:拆分本身需要沟通、协调、文档化的时间投入
  • 迭代成本:分批开发、测试、部署带来的额外工作量

取舍原则 :乔梁强调,需求拆分的收益远远大于成本。不拆分的代价更高------一个大需求一旦出问题,整个版本都可能延期。拆分虽然增加了前期沟通成本,但大幅降低了后期返工风险。

四、需求的来源:不止是"业务功能"

很多人以为需求就是业务方提的功能列表,这是一个巨大的误解。第六章指出,需求来源至少有七个维度:

4.1 业务增长需求

来自市场、运营、销售等业务线的功能需求。这是最常见的需求来源。

4.2 非业务功能需求

为保障业务需求实现与运行所必需的技术需求,如性能优化、容量扩展、容灾备份等。

4.3 安全合规需求

符合法律法规、行业规范、数据安全要求而产生的需求。这类需求往往有强制性,不能妥协。

4.4 线上缺陷

已知且需要修复的生产系统Bug。虽然被动,但直接影响用户体验。

4.5 技术运营需求

线上技术运营中产生的需求,如监控告警优化、日志系统改进等。

4.6 技术债需求

"技术债也是需求"------这是第六章的一个重要观点。技术债如果不还,最终会变成业务交付的瓶颈。将技术债纳入需求管理体系,让它和业务需求站在同一起跑线上竞争优先级。

4.7 辅助测试需求

为提高测试效率和质量而产生的需求,如自动化测试框架、测试数据管理等。

个人成长视角:把技术债当成需求来管理,意味着你要学会用业务语言和技术团队沟通。这不是"修修补补",而是"投资未来交付速度"。

五、需求拆分方法:INVEST原则与五大技法

5.1 不平等的INVEST原则

用户故事拆分的质量标准是INVEST原则,但乔梁提出了一个重要观点:这些原则不是平等的

六个维度:

  • I - Independent(独立):故事之间尽量独立,减少依赖
  • N - Negotiable(可协商):故事不是合同,细节可以讨论
  • V - Valuable(有价值)最重要的原则------每个故事都必须交付业务价值
  • E - Estimable(可估算):团队能够对工作量做出合理估计
  • S - Small(小粒度):能在一个迭代内完成
  • T - Testable(可测试):有明确的验收标准

关键认知 :如果一个用户故事不能交付业务价值(V不满足),那么它无论多么独立、多么小、多么可测试,都不应该被优先开发。价值是最高优先级

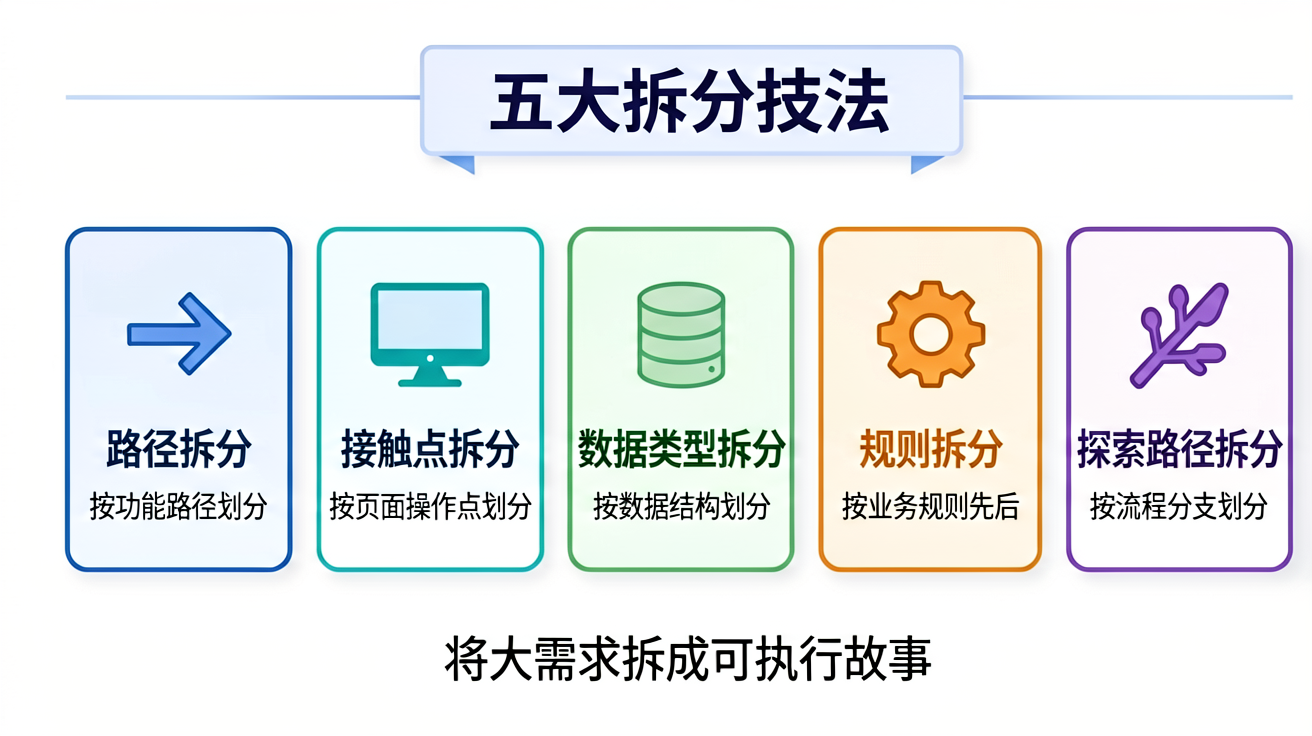

5.2 五大拆分技法

当需求太大、太模糊时,如何用系统化的方法拆分?乔梁提出了五种实战技法:

技法 说明 适用场景
路径拆分 按用户使用的功能路径划分 用户有多种操作流程
接触点拆分 按页面显示或操作点拆分 前端界面复杂的多步骤流程
数据类型拆分 按数据结构或格式划分 同一功能处理不同类型的数据
规则拆分 按业务规则或技术规则的先后顺序拆分 有多条业务规则需要实现
探索路径拆分 按用户探索流程或业务分支划分 用户有多种探索或选择路径

实战建议 :拆分不是越细越好。一个故事太小会导致管理开销剧增,太大又失去拆分意义。理想的粒度是一个迭代(1-2周)内能完成的故事

5.3 用户故事的七大组成部分

一个完整的用户故事不仅仅是一句话,它应该包含七个要素:

  1. 编号:唯一标识,便于追踪管理
  2. 名称:简短描述,一目了然
  3. 描述:核心内容,格式为"作为角色我希望功能以便价值"
  4. 技术备忘:技术说明或实现提示,供开发人员参考
  5. 前提假设:故事成立的前提条件
  6. 依赖关系:与其他故事的先后或依赖关系
  7. 验收条件:故事被认为"完成"时必须满足的条件(即验收标准)

关键认知 :验收条件(Acceptance Criteria)是用户故事中最容易被忽略但最重要的部分。它定义了"完成"的标准,避免了开发完成后才发现不符合预期。

六、需求分析与管理工具集

需求拆分好了,接下来需要一个工具集来管理。第六章提出了四类核心工具:

6.1 用户故事地图

用户故事地图是乔梁推荐的首选需求管理工具。它通过两个维度组织需求:

  • 横向:用户活动的时间序列(用户旅程)
  • 纵向:功能的详细程度(从概览到细节)

故事地图帮助团队:

  • 把握整体价值流向
  • 识别MVP范围
  • 规划迭代发布
  • 发现遗漏的功能点

6.2 用户故事树

在故事地图的基础上,用户故事树进一步细化每个故事的角色、系统特征和具体功能,形成层级结构。它适合用于逐步拆分和估算。

6.3 依赖关系图

在故事树的基础上标注前后顺序和技术/业务依赖关系。这确保了迭代计划的可执行性------不会因为遗漏依赖而导致中途卡壳。

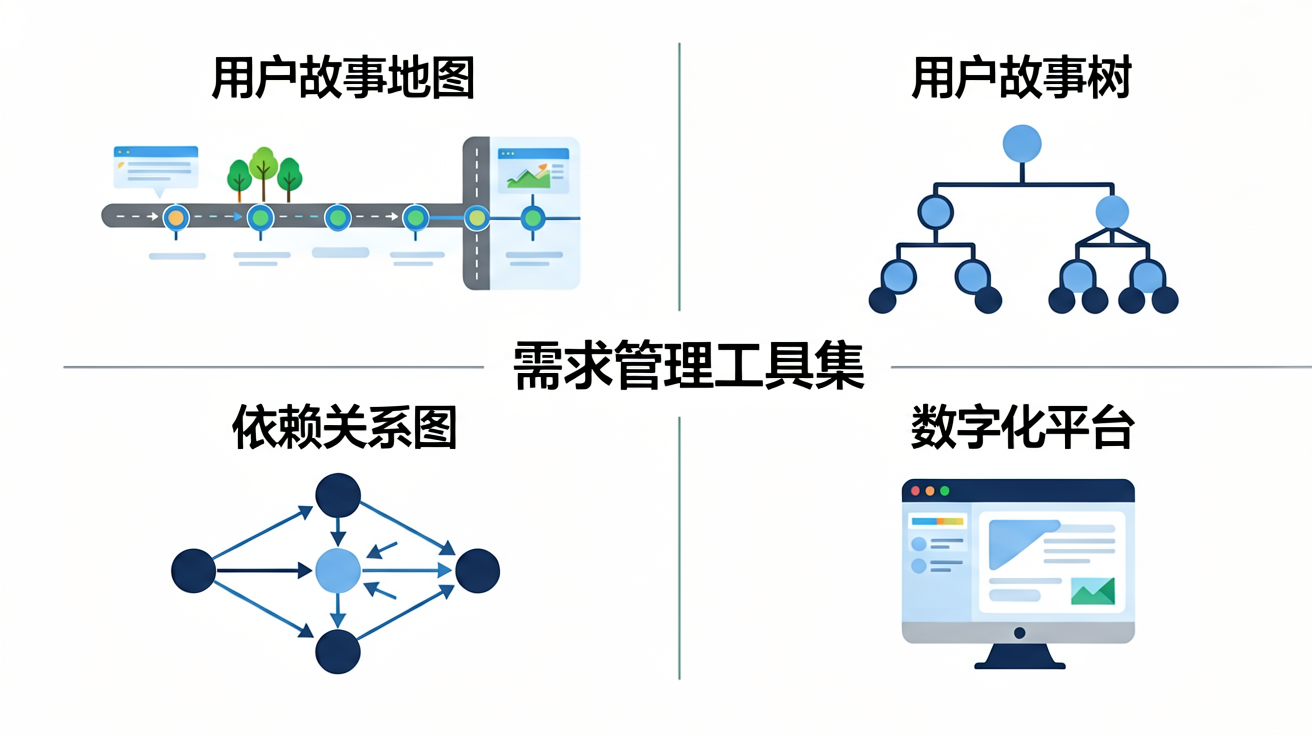

6.4 数字化需求管理平台

现代化的需求管理离不开数字化工具。无论是Jira、禅道、Teambition还是自研平台,核心目标是一致的:让需求状态透明、让协作高效、让追踪有据

七、团队协作管理工具

除了需求管理工具,第六章还提出了六种团队协作实践:

7.1 团队共享日历

统一安排假期、会议和需求评审时间。看似简单,却是跨团队协作的基础设施------没有统一的时间基准,协作就是一盘散沙

7.2 团队回顾

周期性反思会议,围绕目标达成、流程障碍和改进措施展开。回顾不是为了追责,而是为了持续学习和流程优化

7.3 可视化故事墙

将所有用户故事按状态(待拆分、开发中、已完成等)贴在看板上,提供即时进度透视。物理或数字的故事墙让问题无处隐藏

7.4 明确"完成"的定义

DoD(Definition of Done)是第六章的重点内容之一。一个故事真正"完成"需要满足:

  • 代码实现并通过审查
  • 单元测试和集成测试通过
  • 相关文档已更新
  • 部署验证通过
  • 业务价值已确认

关键认知:"完成"不是一个模糊的概念。没有明确的DoD,团队就会陷入"做了但没做完"的灰色地带------这是持续交付最大的敌人。

7.5 持续集成

将代码频繁合并到主干,每次合并都触发自动化构建和测试。这是技术层面的协作保障,确保任何时候主干都是可发布的

7.6 故事验证

在故事完成后,由产品或业务方进行验收验证。这是需求协作的最后一环------确保做出来的东西确实是业务想要的

八、业务落地:行动计划

8.1 立即可以做的事

  1. 盘点当前需求来源:检查你们的需求池是否覆盖了所有七个维度(特别是技术债和线上缺陷)
  2. 建立DoD清单:为你的团队写一份明确的"完成"定义,贴在团队墙上
  3. 启动一次故事地图工作坊:邀请业务方、产品、开发、测试一起参与

8.2 短期改进(1-3个月)

  1. 引入五大拆分技法:在需求评审会上,有意识地使用路径拆分、接触点拆分等方法
  2. 建立团队共享日历:统一规划需求评审、迭代计划、发布窗口
  3. 实施可视化故事墙:无论是物理看板还是数字工具,让进度透明

8.3 长期建设(3-6个月)

  1. 技术债纳入需求管理:建立技术债清单,和业务需求同台竞争优先级
  2. 故事验证制度化:每个故事完成后必须有业务方验收
  3. 团队回顾常态化:每迭代一次回顾,持续改进协作流程

九、总结复盘

核心收获

  1. 产品版本周期 = 准备期(目标共识)+ 交付期(小批量迭代),两者缺一不可
  2. 需求拆分的收益远大于成本,不要怕拆分,怕的是不拆
  3. INVEST原则中,价值(V)是最高的------不能交付价值的故事不值得做
  4. 五大拆分技法是实战利器:路径、接触点、数据类型、规则、探索路径
  5. 用户故事不仅是"作为...我希望..."一句话,还需要七个完整要素
  6. **DoD(完成定义)**是持续交付的底线------没有明确的完成标准,就没有真正的交付
  7. 技术债也是需求,应该纳入统一的需求管理体系

自我提问

  • 我的团队是否有明确的"完成"定义?
  • 我们的需求来源是否只关注了业务功能,忽略了技术债和线上缺陷?
  • 需求拆分时,是否优先考虑了业务价值(INVEST中的V)?
  • 故事地图是否真正帮助团队达成了共识,还是只是走形式?

延伸阅读

  • Jeff Patton《用户故事地图》------故事地图的经典之作
  • Mike Cohn《用户故事的应用》------INVEST原则的深入解读
  • 第五章"软件系统架构"------架构与需求管理的协同

最后一句话:需求协作管理的本质不是工具和方法,而是让所有人站在同一张桌子上说同一种语言。当业务方、产品和开发团队围绕同一个故事地图协作时,持续交付才真正有了地基。下次需求评审会开始前,先问一句"这个故事对用户有什么价值"------答案会改变一切。

附录:核心概念速查表

概念 一句话解释
准备期 需求明确之前的共识阶段,包含目标阐述、业务探索、风险识别、MVP确认
交付期 需求拆分后的实际交付阶段,强调小批量、快速迭代
INVEST 独立、可协商、有价值、可估算、小粒度、可测试------用户故事质量标准
五大拆分技法 路径拆分、接触点拆分、数据类型拆分、规则拆分、探索路径拆分
用户故事七要素 编号、名称、描述、技术备忘、前提假设、依赖关系、验收条件
DoD 完成定义------代码、测试、文档、部署、业务价值全部确认才算完成
故事地图 横向按用户旅程、纵向按功能深度的二维需求组织方法
相关推荐
架构源启6 小时前
文档接入与智能解析:基于 Spring AI 1.1.x 的多格式解析、版面理解与结构化抽取
java·人工智能·spring
一叶龙洲8 小时前
win11与Ubuntu之间同步配置、插件
linux·运维·ubuntu
CHANG_THE_WORLD9 小时前
12.总结:深入理解 Linux I/O 多路复用:select、poll、epoll 全解析
linux·运维·服务器
风曦Kisaki9 小时前
# Linux笔记:操作系统优化与资源管理
linux·运维·服务器·笔记
大模型码小白10 小时前
JAVA 集合框架进阶:List 与 Set 的深度解析与实战
java·开发语言·人工智能·windows·语言模型·list·ai编程
名字还没想好☜11 小时前
Go 的 time.Ticker 陷阱:定时任务里被忽略的内存泄漏与正确关闭
java·数据库·golang·go·定时器
zhangrelay11 小时前
笔记本轻量高品质延寿工具完整分系统清单
运维·笔记·学习
音符犹如代码11 小时前
后端视角看 EventBus:发布订阅总线的原理、场景与用法
java·spring boot·guava
前端炒粉11 小时前
手撕小汇总
java·前端·javascript
唐青枫12 小时前
Java Kafka 实战指南:从 Topic、分区到 Spring Boot 可靠消息处理
java
