前两年去一家做环保设备的厂里做项目,财务总监给我看了一张表------8个项目,5个开了票,3个收了预付款,2个发了货在现场安装,1个验收了。然后他问我:「你说我这个月该确认多少收入?」
我说你这问题问到点子上了。项目型制造(非标设备、成套装备、定制化项目)的财务核算,和标准品制造有三处根本不同:
- 收入确认时机:不能发了货就算,不能开了票就算,验收才是终点
- 成本归集链路:厂内生产和现场安装是两段,成本要分开归集,不能混在一起乱摊
- 税会差异:客户要求先开票后验收是常态------开了票就要交税,但会计上没验收不能确认收入
这篇文章把项目型制造从头到尾的财务核算链路讲清楚。不讲会计分录,讲业务逻辑。让你知道每个节点该做什么、不该做什么、踩坑踩在哪。
先定两个核心原则,整个逻辑才不会乱
原则一:收入确认的节点是「验收」,不是「发货」、不是「开票」
这个最容易搞混。很多人认为:货发出去了,客户签收了发货单,收入就可以确认了。但在项目型制造里,设备发出现场后还有安装、调试、整改、试运行------客户没签验收单之前,控制权没转移,责任还在你身上。
三种错误做法,踩一个就踩雷:
| 错误做法 | 财务后果 | 为什么不能 |
|---|---|---|
| 设备完工出厂就确认收入 | 收入虚增,后期整改/调试成本无法匹配 | 没发货到现场,客户没收到货 |
| 发货到现场就确认收入 | 收入虚增,安装调试还没做 | 控制权没转移,可能验收不合格退回 |
| 开了票就确认收入 | 收入虚增,税会差异消失导致账实不符 | 开票只产生纳税义务,不代表履约完成 |
唯一正确节点:取得客户签字盖章的正式验收单。 验收单意味着设备安装调试合格、试运行达标、控制权转移。
原则二:成本分两段归集------厂内生产成本 → 合同履约成本
项目型制造最大的特点是「两段式」:
| 阶段 | 发生地 | 归集科目 | 包含内容 |
|---|---|---|---|
| 第一段:厂内生产加工 | 本厂车间 | 生产成本(按项目) | 直接材料、直接人工、制造费用、厂内外协加工费 |
| 第二段:发运至现场后 | 客户项目现场 | 合同履约成本(按项目) | 设备本体成本(从生产成本转入)+ 运费、安装费、调试费、现场辅料、现场外协费 |
分界标志:设备发运出厂、送往客户项目现场。
发运前:所有料工费→生产成本。发运出厂时:生产成本全额转入合同履约成本。发运之后产生的所有现场支出→直接进合同履约成本。
为什么要分两段?因为验收之前,设备本体成本和现场安装调试成本都还挂在「合同履约成本」里(报表列示为存货),直到验收那一刻才一次性结转为主营业务成本。分两段的好处是:不同阶段成本清晰可追溯,项目没验收时成本不跑进利润表里乱窜。

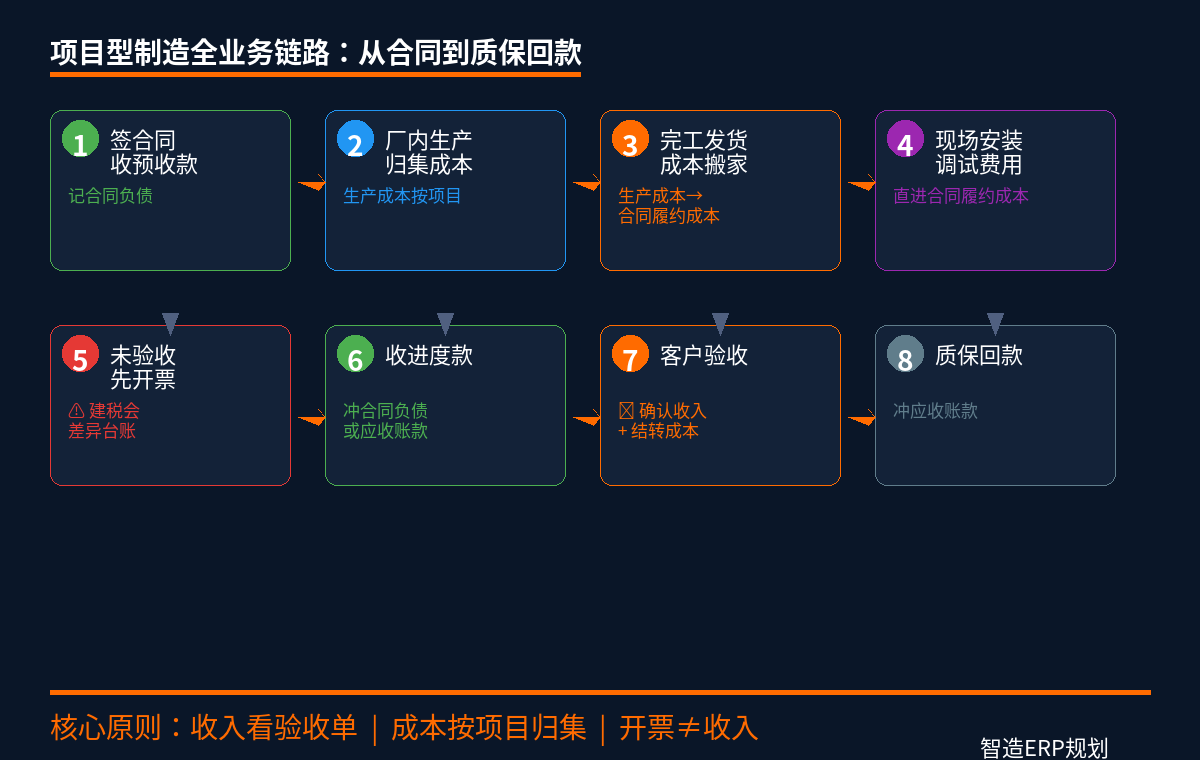

全业务链路:从签合同到质保回款,八个节点逐个拆
按时间线把项目型制造的全流程标出来:

签合同 → 收预收款 → 厂内生产(归集成本) → 完工发货(成本结转)
→ 现场安装调试 → 未验收先开票 → 收进度款 → 客户验收(收入+成本确认) → 质保回款
下面逐个节点讲清楚。
节点一:收预收款------钱先到,活还没干
业务场景:合同签了,客户按约定支付30%预付款。钱到账了,但图纸还没出,材料还没买。
核心要点:
- 这笔钱叫「合同负债」(不是收入),因为你还没开始履约
- 别把这笔钱当收入确认------活没干、货没发、验收更没影
实操提醒:每笔预收款必须挂项目编号,否则多个项目并行时不知道哪笔钱对应哪个项目。项目台账上写明:项目编号、合同总额、预收款金额、预收款比例。
节点二:厂内生产------所有料工费往生产成本里堆
业务场景:设计图出了,开始采购钢板、管件,车间开始下料、焊接、组装。这个过程可能持续几周到几个月。
核心要点:
- 生产成本按项目辅助核算,不能几个项目混在一个大池子里
- 直接材料:领料单必须挂项目编号,同一种材料用在两个项目上要分开出库
- 直接人工:工时单按项目报工,不是按车间报工
- 制造费用:按工时或机器工时分摊到项目
- 厂内外协加工:外协发票也要挂项目编号
实操提醒:厂内生产阶段最怕的是「跨项目串料」。A项目的钢板不够了,先从B项目的料里借用,事后忘了做退库和重新领料------到了验收时A项目成本虚低、B项目成本虚高。
节点三:完工发货------生产成本清零,全部转入合同履约成本
业务场景:设备在厂里加工组装完毕,质检合格,打包装车发往客户项目现场。
核心要点:
- 这是最关键的一笔「成本搬家」:生产成本余额全部转入合同履约成本
- 结转后,厂内生产成本余额清零
- 设备本体成本从此沉淀在合同履约成本里,直到验收才转主营业务成本
实操提醒:发货单不是收入确认依据。发货代表设备离厂了,但离验收还远。发货后设备在路上和在现场的状态、责任、风险还在你这边------运输损坏、现场保管不善、安装过程中磕碰,都是你的成本。
节点四:现场安装调试------费用直接进合同履约成本
业务场景:设备运到客户现场,开始安装、接线、调试、试运行。这个过程可能涉及:运输费、安装人员差旅费、现场领用辅材、委托当地外协施工队。
核心要点:
- 现场发生的所有履约支出,直接进合同履约成本(不用经过生产成本)
- 运输费、安装调试费、现场辅料、现场外协费------每一笔都挂项目编号
实操提醒:现场安装调试是最容易「费用失控」的阶段。安装人员现场发现少了个法兰、缺了几个螺栓------临时去买,买完不报销、不记账、不挂项目。一个项目下来,现场零星采购几千块,累积起来是笔不小的隐形成本。
管控方法:安装队出发前做「发运清单+物料清单」核对,现场设有备用金制度,零星采购必须当天报销当天记账。
节点五:未验收先开票------产生税会差异,必须建台账
业务场景:设备还在现场安装调试,客户要求先开发票(为了走付款流程或抵扣进项)。发票开出去了,但验收还没做。
核心要点(这是最容易被误解的一点):
- 开票 = 增值税纳税义务产生 = 要交销项税
- 开票 ≠ 会计收入确认 ≠ 可以结转成本
- 收入和成本仍然留在合同履约成本里,不能动
为什么? 因为验收之前设备不符合收入确认条件------控制权没转移、安装调试未完成、验收可能不合格。会计上不能确认收入,但税务局不管你这些,开了票就得交税。
税会差异管理------这是重中之重:
- 必须建立《已开票未验收税会差异台账》,逐个项目登记:项目编号、开票日期、发票号码、开票金额、验收日期、验收金额
- 验收确认收入时,前期已开票部分不再重复计提增值税
- 没有台账的项目型制造企业,年底税务自查一定出问题
节点六:未验收阶段收进度款
业务场景:合同约定「发货后30日内支付40%进度款」,客户按约定付款了,但验收还没做。
核心要点:
- 这笔钱仍然不是收入,是「合同负债」的增加或冲销
- 如果前期已提前开票,进度款对应的税额已经从合同负债转到了应收账款(见节点五),收到进度款时直接冲应收账款
节点七:客户验收------收入确认+成本结转,这是整个链条的终点
业务场景:设备安装调试完毕,试运行指标达标,客户在验收单上签字盖章。
这是整个项目财务闭环的核心节点。 三件事同时发生:
| 动作 | 说明 |
|---|---|
| 确认收入 | 合同总额(不含税)全部确认为主营业务收入 |
| 结转成本 | 该项目全部合同履约成本一次性结转为主营业务成本 |
| 清理往来 | 预收的合同负债冲销,剩余尾款转入应收账款 |
关键规则:成本必须按项目一一对应结转,禁止多个项目统一分摊。 A项目的合同履约成本不能摊到B项目的成本里,每个项目独立结算。
质保金的处理:
- 中小企业简化做法:质保金包含在应收账款内,用项目台账区分货款和质保金,不单独拆分科目
- 质保期满收回:直接冲应收账款
节点八:质保期内售后维修------这是销售费用,不是项目成本
业务场景:设备验收一年后,客户反馈某个部件出问题,安排人去现场维修。
核心要点:
- 质保期内的维修成本不进合同履约成本(项目早结算完了)
- 走销售费用------售后维修费
- 如果客户另外付费的维修(过了质保期或不在质保范围),走新的服务收入
完工百分比法:什么时候能用、什么时候别碰
前文讲的八个节点都是「验收时点法」------验收了才确认收入。但有些长周期项目(工期超过一年、大型成套项目、合同约定分阶段结算),用完工百分比法更合理。
适用条件(缺一不可)
- 项目工期>1年
- 合同约定分阶段结算,客户能控制或验收在建标的物
- 企业具备可靠的项目预算和完工进度跟踪体系
- 预计总成本能合理估计
如果没有第3条,千万别用。 完工百分比需要每月更新「预计总成本」和「完工进度」,预算失控、进度瞎填的企业用这个方法等于给自己埋雷。
核心计算公式
完工进度 = 项目累计实际发生成本 ÷ 项目预计总成本
每月月末:
- 按完工进度确认当月收入
- 按完工进度匹配结转当月成本
风险警告
完工百分比法的收入确认早于验收时点法------项目还没做完就开始确认收入。如果预计总成本不准(低估了),前期确认的收入虚高,后期成本集中爆发,利润跳水。税务上也更敏感,容易引发税务局核查。
建议:中小型项目型制造企业,用验收时点法最稳妥。只有确实具备完善项目预算和进度管理体系的大型长周期项目,才考虑完工百分比法。
业务全流程极简复盘
一图讲清楚整个链条的数据流和关键动作:
| 步骤 | 业务节点 | 单据 | 关键动作 | 注意事项 |
|---|---|---|---|---|
| 1 | 签合同/收预收款 | 合同、收款单 | 资金入账,记合同负债 | 挂项目编号 |
| 2 | 厂内生产 | 领料单、工时单 | 料工费全部归集生产成本 | 按项目核算,别串料 |
| 3 | 完工发货 | 发货单 | 生产成本→合同履约成本 | 生产成本清零 |
| 4 | 现场安装调试 | 运输票、安装票 | 现场费用直接进合同履约成本 | 防治费用失控 |
| 5 | 未验收先开票 | 增值税发票 | 仅计提销项税,建税会差异台账 | ⚠️ 不确认收入 |
| 6 | 收进度款 | 收款单 | 冲合同负债或应收账款 | 不确认收入 |
| 7 | 客户验收 | 验收单 | 确认收入+结转成本 | 🔴 核心闭环节点 |
| 8 | 质保回款 | 收款单 | 冲应收账款 | 质保期内维修走销售费用 |
三个最容易犯的错,犯一个伤筋动骨
错1:发货了就确认收入。
后果:收入虚增、利润虚增、多交企业所得税。下个周期客户验收不通过退货,收入冲回、利润跳水、考核数据全乱。
错2:开了票就结转成本。
后果:成本和收入不匹配,毛利率失真。这个月开了票、成本也转了,下个月发现安装费还没报完------成本和收入错配。
错3:多个项目的成本混在一起摊。
后果:优质项目贴补亏损项目,老板永远不知道哪个项目赚钱、哪个项目亏钱。明明A项目毛利20%,B项目亏15%,一摊变成整体微利3%,决策完全失效。
项目型制造财务核算一句话总结:收入看验收单,成本按项目归集,开票不等于收入。三个原则守住,财务核算不乱。
📌 系列目录(方案型干货)
| 篇次 | 主题 | 状态 |
|---|---|---|
| 1 | 老板经营看板10指标 | 已发布 |
| 2 | BOM三层转换 | 已发布 |
| 3 | 委外加工管理流程设计 | 已发布 |
| 4 | 成本核算------实际成本拆解 | 已发布 |
| 5 | 主机厂-零部件厂供应链协同 | 已发布 |
| 6 | 质量追溯全流程设计 | 已发布 |
| 7 | 多工厂协作 | 已发布 |
| 8 | 项目型制造成本核算 | 已发布 |
| 9 | 项目型制造财务核算全流程 | 本篇 |
