TinyML项目常在模型训练后才发现输入不稳定、标签无法统一或误报成本不可接受。把可行性检查前移,可以在投入大量采集和训练工作之前暴露根本问题。
评审结果不需要强行得出"适合"。当稳定阈值已经达到目标、现场无法收集代表性数据,或错误后果无法由系统降级吸收时,放弃模型是合格的工程结论。
|----------------------------------------------|
| 可行性评审先检查问题能否被数据稳定表达,再检查模型能否在目标MCU和错误成本约束下运行。 |
|------------------------------------------------------------------------------------------------------------------------------------------------------------------|
| 完成本篇后,你应该能够 1. 把模糊的TinyML想法改写成可采集、可评价、可部署的任务定义。 2. 识别数据、标签、资源、风险和维护五类硬性阻断项。 3. 运行立项评审脚本,为一个项目输出继续、试点或停止的可追踪结论。 这篇文章用于决定是否值得训练模型。越早发现输入中没有足够信息,越能减少后续无效采集和调参。 |
一、输入必须稳定承载目标信息
传感器数据中需要存在可重复、可区分的模式。安装位置、量程、采样率和时钟如果经常变化,模型会把采集链路差异当成类别特征。此时应先解决硬件与数据一致性。
可以先画出不同类别的原始波形和基础统计分布。若类别高度重叠,应检查传感器位置、标签定义和任务本身,直接增加网络层数通常不能弥补缺失信息。

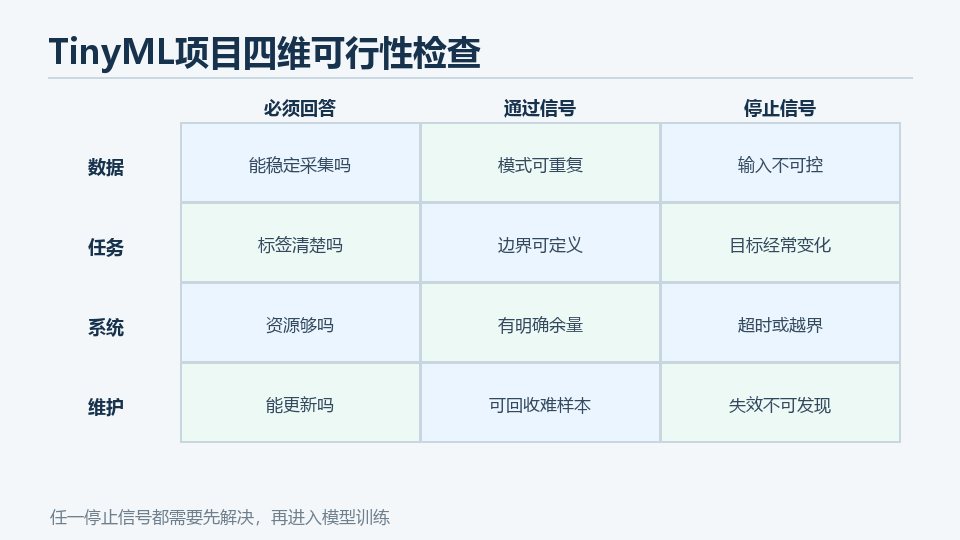

图1:TinyML项目立项前需要通过的四类检查
二、输出和错误成本需要量化
"识别异常"过于宽泛。项目应写清类别、事件边界、响应时间、误报率、漏报率和未知状态。对于安全相关任务,还要定义模型低置信度、传感器失效和通信中断时的降级输出。
准确率不能替代错误成本。漏报会造成设备损坏时,应优先评估召回率;误报会频繁停机时,还需评估精确率和单位时间误报次数。
表1:立项评审中的通过条件与否决条件
| 检查项 | 通过条件 | 需要暂停 |
|---|---|---|
| 数据 | 主要工况可采集且可追溯 | 关键工况无法获得 |
| 标签 | 类别边界和过渡状态有定义 | 标注者无法达成一致 |
| 资源 | Flash、RAM和截止时间有余量 | 基础模型已明显超标 |
| 风险 | 有未知拒识和安全降级 | 错误后果无法被系统吸收 |
| 维护 | 可监控、更新和回滚 | 模型失效无法被发现 |
三、MCU资源与实时任务共同约束模型
可用Flash和RAM需要扣除驱动、协议栈、任务栈、日志与升级空间。推理必须嵌入采集周期,模型平均耗时合格但最坏耗时超出窗口步长,系统仍会丢帧。
项目初期可以设置资源上限,例如模型及运行时可用Flash、Arena上限和单次推理截止时间。候选模型在训练时就按这些条件筛选。
Python:把评审结论保存为可追踪记录
|-------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------|
| checks = { "input_repeatable": True, "labels_defined": True, "independent_test_available": False, "mcu_budget_defined": True, "safe_fallback_defined": True, "update_and_rollback": False, } blocking = name for name, passed in checks.items() if not passed print("进入训练" if not blocking else f"先解决: {blocking}") |
四、维护闭环决定长期可用性
现场温度、传感器批次、安装方式和工况会变化。系统至少需要保存模型版本、预处理参数和关键运行统计,并能够识别未知或低置信度输入。
如果项目没有困难样本回收、重新训练、独立验证和回滚机制,首次部署成功也无法保证长期有效。维护责任和数据权限应在立项阶段写入范围。
把一句需求改写成可验证任务
"检测设备异常"缺少输入、输出和时间边界。可执行版本可以写成:使用固定安装位置的三轴加速度计,以1 kHz采样;每1秒窗口区分稳定运行、轴承松动和UNKNOWN;每200 ms更新一次结果;在独立设备测试集上分别报告三类召回率和每小时误报次数。
任务定义还要写清事件何时开始和结束。若故障发生在窗口最后50 ms,标签是按多数时间、中心时刻还是只要出现就算故障?不同规则会改变训练样本。业务人员和数据标注人员必须使用同一份定义。
接着做可观测性试验。先收集少量但覆盖重复运行的数据,画出原始波形、频谱和简单特征。如果同一类别在不同设备间差异远大于类别间差异,优先处理安装、传感器和标签,不急着增加模型复杂度。
|------------------------------------------------------------------------|
| 任务定义模板: 在【固定采集条件】下,用【窗口与更新周期】识别【明确类别与UNKNOWN】,并以【独立划分上的指标】和【系统资源指标】验收。 |
设计一个两周内能否定假设的最小试点
试点用最低成本回答最危险的问题,并允许项目依据证据及时停止。若最大风险是跨设备泛化,就用至少多台设备独立采集并按设备留出测试;若最大风险是MCU资源,就尽早部署一个粗糙基线测Arena和时间。
每个风险都要有停止条件。例如独立设备上的目标类别召回率低于业务底线,且错误分析显示传感器输入缺少可区分信息,则暂停模型路线;若数据可分但模型过大,可以继续做特征或结构优化。停止条件让团队避免无期限调参。
风险排序建议看影响与不确定性。高影响、高不确定的问题先验证;容易修复的界面和美化工作后置。试点结束要留下数据版本、代码、指标、失败样本和决定记录,便于下一轮复现。
从风险到最小验证动作
| 高风险假设 | 最小实验 | 停止信号 |
|---|---|---|
| 传感器能看到目标 | 同工况重复采集并可视化 | 类别差异低于采集波动 |
| 标签可以一致 | 两名标注者独立标注 | 关键类别持续分歧 |
| 模型能跨设备 | 按设备留一测试 | 仅随机窗口划分有效 |
| MCU资源足够 | 最小模型早期上板 | 仍明显超出硬预算 |
五、落地检查
- 用原始数据证明类别中存在可重复差异。
- 写清输入、输出、未知状态和事件边界。
- 把误报、漏报、响应时间和系统降级转成验收指标。
- 为模型、运行时和业务功能分别建立资源预算。
- 确定现场监控、困难样本回收、更新和回滚责任。
动手:完成一份带硬阻断项的TinyML立项评审
评分表很容易掩盖致命问题:即使总分很高,只要没有可用数据或没有安全降级,项目也不应直接进入训练。下面的脚本先检查硬阻断项,再对可优化项打分,最终给出STOP、PILOT或PROCEED。
实验环境与输入
- Python 3标准库。
- 保存为 `tinyml_gate_review.py` 后运行。
- 示例项目是假设的电机状态识别,用于学习评审方法。
按顺序完成实验
- 运行默认配置,阅读阻断项、加权得分和决策。
- 把 `labels_agreed` 改成False,确认无论分数多高都得到STOP。
- 恢复标签后,把维护与资源得分逐步提高,观察PILOT何时变成PROCEED。
- 复制配置并替换成你的项目事实;不知道的项目必须写0或False,不能默认通过。
可直接运行:硬门槛优先的项目评审脚本
|-------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------|
| hard_gates = { "signal_observable": True, "labels_agreed": True, "safe_fallback": True, "independent_test_possible": True, } # 0=没有证据,1=很弱,2=初步可用,3=证据充分 scores = { "data_coverage": (2, 3), "mcu_budget": (1, 3), "error_cost_defined": (2, 2), "maintenance_loop": (1, 2), "team_and_schedule": (2, 1), } blocking = name for name, passed in hard_gates.items() if not passed weighted = sum(value * weight for value, weight in scores.values()) maximum = sum(3 * weight for _, weight in scores.values()) ratio = weighted / maximum if blocking: decision = "STOP" elif ratio >= 0.75: decision = "PROCEED" else: decision = "PILOT" print("hard blockers:", blocking or "none") print(f"weighted score: {weighted}/{maximum} = {ratio:.1%}") print("decision:", decision) if decision == "PILOT": weakest = sorted(scores, key=lambda k: scoresk0) print("validate first:", weakest:2) |
先读懂代码中的关键路径
- hard_gates保存一票否决条件,未知项必须记False,直到取得真实证据。
- 软评分的元组是"当前分数、权重",权重只表达试点优先级,不能覆盖硬风险。
- PILOT分支找最低分项,目标是设计能否定高风险假设的最小实验。
- 评分表本身也要版本化,因为类别、资源或安全要求变化会改变评审结论。
你应该观察到什么
- 默认配置给出PILOT,并指出证据最弱的资源预算与维护闭环。
- 任何硬门槛为False时,决策立即变为STOP。
- 提高软评分只能让PILOT变成PROCEED,不能覆盖硬阻断项。
成功标准
- 每个True、False和分数都有项目证据或明确的待验证计划。
- 评审记录同时包含进入条件与停止条件。
- 试点优先验证影响最大且最不确定的假设,而非优先训练复杂模型。
失败时从哪里查起
立项评审中容易出现的偏差
| 现象 | 问题 | 改进 |
|---|---|---|
| 所有项目都能通过 | 把未知项默认记为高分 | 未知必须记0并创建验证任务 |
| 总分高但风险不可接受 | 没有硬阻断项 | 将数据、安全和独立测试设为门禁 |
| 试点结束仍无法决定 | 没有停止条件 | 试验前写出通过与停止阈值 |
评审脚本只负责保持决策逻辑一致,最终输入必须来自采集证据、资源测量和业务风险确认。
把实验迁移到真实MCU项目
最早的上板工作可以只部署一个粗糙基线:固定黄金输入、记录Arena和周期。它不要求模型效果成熟,却能提前验证运行时、算子和硬件预算。
把试点结果写成"假设---方法---数据---结果---决定"。若输入中没有稳定信息,应暂停项目并改进传感器或任务定义,而非继续增加网络层。
用反例检查你的项目定义
- 写出一个无需TinyML、用阈值或状态机即可解决的基线方案。
- 列出最容易造成虚高测试结果的数据泄漏路径。
- 把"准确率高"替换为至少三个与业务错误成本相关的验收指标。
|--------------------------------------------------------------------------------|
| 这篇文章的结论适合TinyML的项目同时满足数据可表达、任务可定义、资源可承载、风险可降级和模型可维护五项条件。缺少其中任何一项都应先补齐工程基础。 |
