项目人手不够,资源怎么调配?

两个项目同时要人,核心需求排不上人手,骨干临时请假,这类场景几乎每个研发团队都遇到过。

项目人手不够不是偶发事件,而是资源约束下的常态。

多数团队在调配时习惯直接申请加人,却没有先判断缺口属于哪一类。缺口的成因不同,对应的动作也不同,有的要重新排序,有的要动态调任务,有的要变更基准。

本文按先诊断、再调配、后落地的顺序展开,把项目资源调配的逻辑讲清楚。

一、先分清成因

项目人手不够背后,通常是四类原因在起作用。

规划不足导致的需求挤压。 项目承接时没有做优先级评估,或者优先级评估时任务难度和日常工作影响被低估,排期从开始就偏紧,到开发阶段才发现人力不足。

多项目并行抢同一批人。 不同项目共用同一批研发骨干,需求一多就互相挤占;高优先级项目临时插队,原项目进度只能让位。

人员能力与任务错配。 高级别工程师做低价值任务,产能被浪费;新人被放到关键岗位,质量和速度都跟不上。表面看有人在做,实际产出不够。

突发请假与人员变动。 请假、离职、临时支援,这类缺口不可预判,只能靠临时调配兜底。

四类成因不是互相独立的,判断时要把它们拆开看,资源缺口才能对症下药。

二、资源缺口的类型怎么判断

判断资源缺口,可以先看四个维度。

1.判断缺口的四个维度

第一,判断缺口来自规划还是突发。规划问题靠重新排序,突发问题靠动态补位。

第二,判断缺口在关键路径还是非关键路径。关键路径优先补人,非关键路径可延后。

第三,判断缺的是人数还是能力。缺能力要靠换人或外部支援,加人解决不了。

第四,判断是单项目问题还是多项目冲突。单项目可以内部消化,多项目要上升到项目集层面协调。

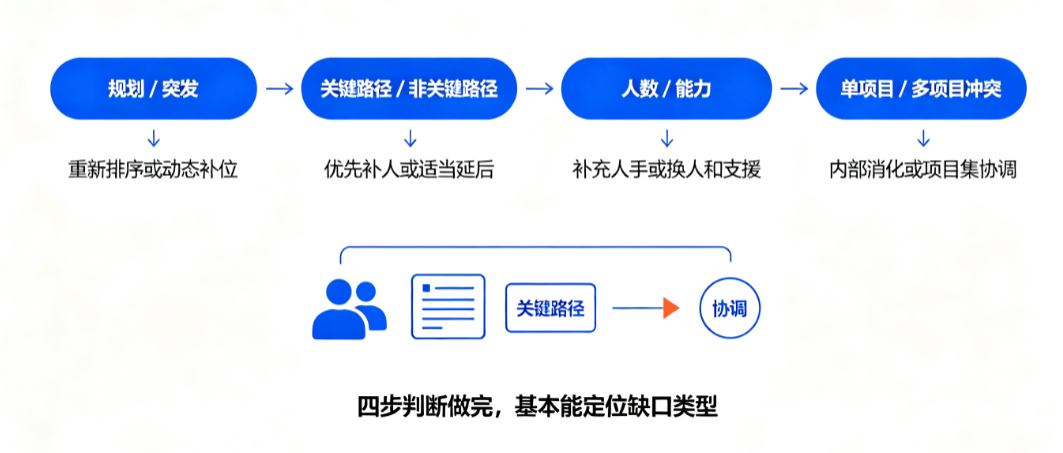

四步判断做完,基本能定位缺口类型,再往下一步选调配动作。

2.不同缺口的调配动作对照

(1)多项目冲突:重新排优先级,把低价值需求砍掉或延后。

(2)能力错配:调整任务分配,让高等级人员回到高价值任务上。

(3)突发请假:任务重新分配,非核心任务延后排。

确属资源总量不足,再申请延长工期或增加预算,变更项目基准。

把缺口类型和调配动作对应起来,动作才不会跑偏。判断完成后,要把优先级和人员安排同步给相关干系人,避免决策执行两层皮。

还有一种常见情况是缺口类型叠加,多项目冲突与能力错配同时存在。这时先解决多项目冲突,把通用技术方案确定下来,再处理个别人力错配,效果更明显。

三、多项目资源调配先排优先级

多项目并行时,资源冲突的根源是优先级不清,可以参考以下几种优化方法:

### 1. 主流程优先,边缘需求让路

判断标准就一条:不做会影响主线交付,做了也不影响短期结果。前者优先保障,后者延后安排。核心体验在前,边缘功能往后放。以两个项目同时要人为例,A项目是核心产品迭代,B项目是内部工具优化,人手不足时先把内部工具需求拆成两期,一期只做可用版本,把开发资源优先放到A项目主线功能上。

2. 技术复用优先,减少重复建设

已有组件和公共模块优先复用,不重复开发。架构不过度设计,能用现成方案就不另起炉灶。省下来的人力,优先补到关键路径上去。

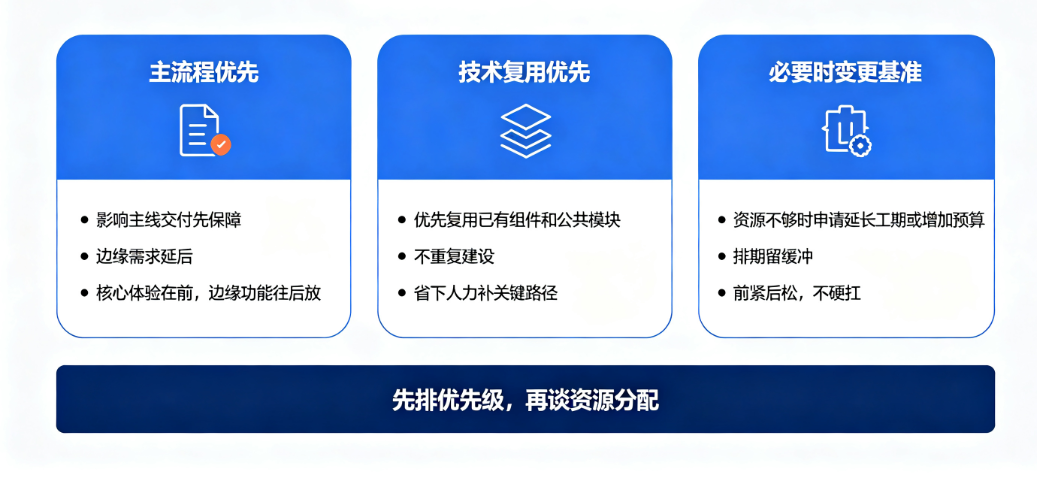

3. 必要时变更基准,留出缓冲

资源确实不够时,申请延长工期或增加预算,不硬扛。排期时留下缓冲时间,前紧后松,避免临时缺人时全线被动。这三步做完仍不够,才走到变更基准这一步。

四、突发缺人手怎么动态调配

突发缺人手,特点是不确定,调配动作要灵活。

1. 先看任务能不能重新分配

把非核心任务从骨干身上挪走,让骨干集中处理关键路径;有余力或具备相关技能的同事接手超额任务。

2. 外部依赖提前协调

前置节点主动沟通,给依赖方留出反应时间;关键依赖准备备选方案,不能只有一条路。依赖方给出明确时间点,才能安排自己的开发节奏,关键路径上的外部依赖至少要有一个备选方案,不能等对方延期后才发现没有退路。

3. 临时缺人的短时补救

阶段性加班只用于关键路径上的短期缺口,不当常态;内部借调或外部临时支援,补齐技能缺口。

五、把调配结果落到工具执行

判断和调配完成后,要落到工具里才能看见效果。

1. 用任务视图看清人员负荷

在项目管理工具里查看每个人的任务数和工时,识别谁在超载、谁还有余量。

2. 用进度追踪验证调配效果

调配后跟踪里程碑和关键任务进度,确认缺口是否真正补上。任务进度如果不明确,可以利用可视化的进度管理工具,如禅道的任务看板、燃尽图等,便于二次调整。

### 3. 调配记录留档便于复盘

记录调配原因和结果,沉淀成后续排期的参考。数据驱动的资源管理,能减少凭感觉分配。

六、资源调配常踩的三个坑

1. 只看人数不看能力

以为加人就能解决,结果新人上手慢,反而拖慢进度。缺的是能力时,加多少人都不解决根本问题。

2. 优先满足催得急的项目

谁催得急就给谁,而不是看项目价值和优先级。资源被催得最急的项目拿走,真正重要的项目反而缺人。判断优先级要看主流程和关键路径,不是看沟通音量。

3. 调配一次就不管了

资源情况随时在变,调配是持续跟踪的过程,不是一次性动作。一次调配后仍要定期复查负荷和进度,发现偏差再调整。

七、常见问题解答

资源调配决策如何留档?

在项目管理工具中记录调配原因、动作和结果,格式不限但需包含时间、缺口类型、调配动作、效果四个字段,便于复盘时追溯。

如何评估调配效果?

用关键路径任务完成时间、骨干产能释放率、外部依赖阻断率三个指标对比调配前后的变化,连续两轮不改善需换方案。

如何防止同一类资源错配反复发生?

每季度统计各类型缺口的频次,频次最高的类型作为下季度改进项,从源头调整排期或能力培养,不靠重复调配弥补。

相关推荐
项目管理实用笔记2 小时前
迭代开发怎么做?一个完整的迭代管理实操指南
团队开发·scrum·敏捷开发·敏捷流程
项目管理实用笔记1 天前
CI/CD是什么?持续集成持续交付入门
运维·ci/cd·研发效能·项目管理·团队开发
项目管理与代码1 天前
Bug跟踪管理系统对比:从提报效率、流转体验与数据分析能力三个维度评估
bug·项目管理·bug跟踪
xexpertS5 天前
如何打造高效的异步工作环境:完整实施指南
项目管理
千维百策6665 天前
管理者如何提供有效反馈
项目管理
项目管理与代码5 天前
2026年研发项目管理工具选型指南:从需求到决策的完整清单
项目管理·项目管理工具·选型·需求
项目管理实用笔记6 天前
甘特图怎么画?项目排期入门指南
项目管理·团队开发·甘特图·敏捷流程·看板
PM老周6 天前
2026年 AI 研发管理工具怎么选?需求、计划、风险与知识四项能力
人工智能·项目管理·研发管理
知了一笑8 天前
项目管理,被AI困在2026年
人工智能·ai·项目管理
