订单交付失效的底层断点:四张表割裂与契约缺失
在多数制造企业,订单交付问题并非流程缺失,而是销售承诺交期表、PMC生产排程表、采购到料跟踪表、质量放行节点表长期割裂运行------分属不同系统或Excel,缺乏动态联动。
典型场景:销售临时插单 → PMC无法实时评估产能瓶颈 → 采购未同步更新物料需求节奏 → 质量部门不知某工序返工将卡住整单交付。结果就是客户催单时才发现关键物料未到、检测项未排期,项目经理只能逐个电话追问,陷入'计划看不见、风险报不出、责任理不清'的被动循环。
本质是业务契约断裂:销售对客户的交付承诺,本应自动转化为PMC的产能预留、采购的到料倒排、质量的检验窗口。但现实中各环节按局部最优排程,忽视上下游依赖。设备停机或供应商延期后信息传递滞后24小时以上,异常已演变为交付延误。
归根结底,这不是工具不足,而是计划尚未成为一份明确任务、界定依赖、预设预警、闭环反馈的跨部门协作协议。

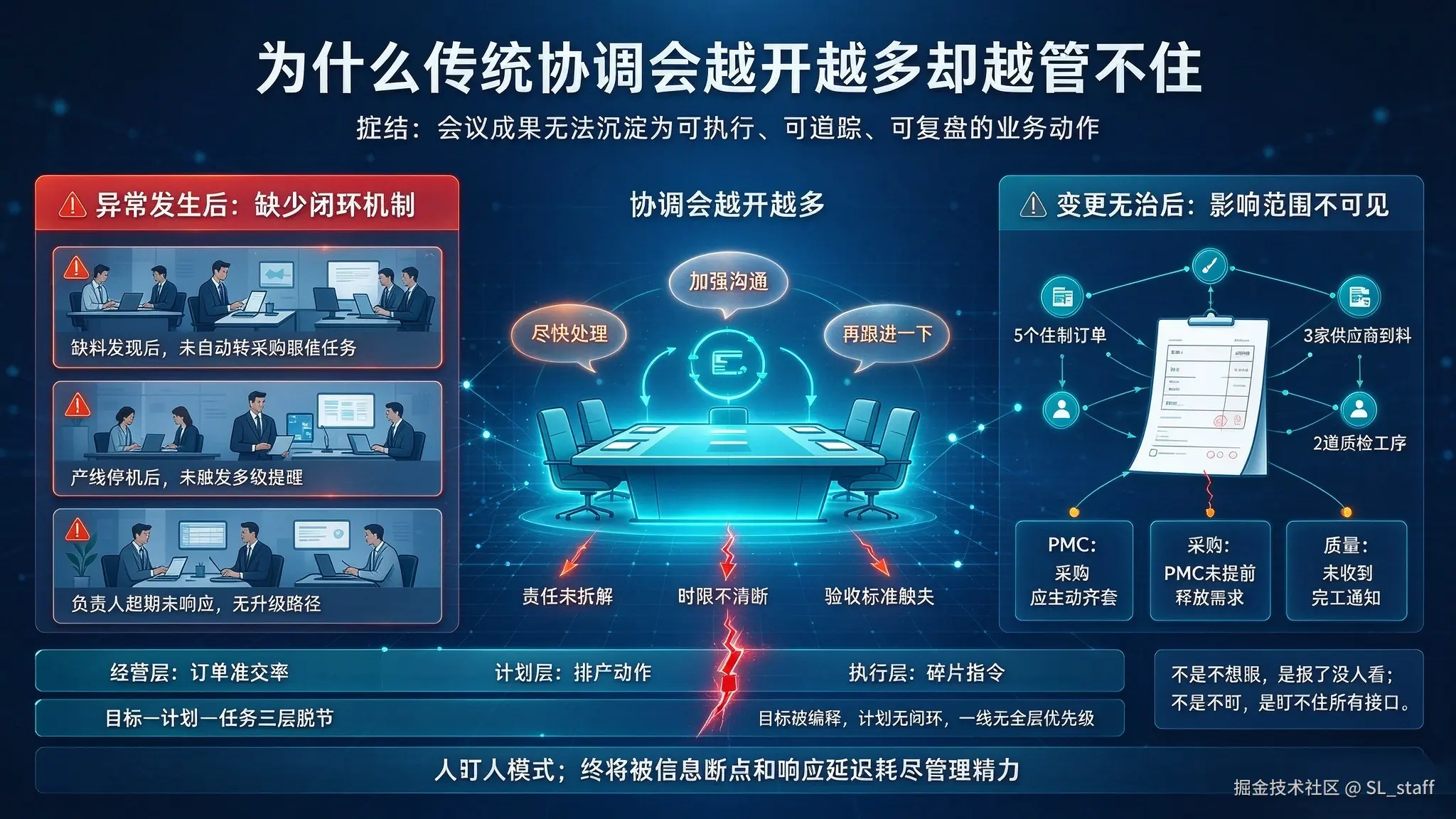

传统协调会为何越开越多却越管不住?
会议成果难以沉淀为可执行、可追踪、可复盘的动作:共识常止步于'尽快处理''加强沟通'等模糊表述,未拆解为责任人明确、时限清晰、验收标准具体的任务项。
更关键的是缺乏异常治理机制:
- 缺料未自动转为采购跟催任务;
- 产线停机未触发多级提醒;
- 责任人超期未响应无升级路径。
计划变更同样缺乏影响追踪。一次插单调整可能波及5个在制订单、3家供应商到料、2道质检工序,但现有表格无法自动提示影响范围,导致责任边界模糊------PMC认为采购应主动齐套,采购抱怨PMC未提前释放需求,质量称未收到工序完工通知。
根源在于目标、计划、任务三层脱节:经营层关注的'订单准交率',在执行层被稀释为孤立排产动作;一线员工每日接收群聊、邮件、口头等碎片指令,既不清楚全局优先级,也难以判断哪些反馈必须即时上报。
正如一线班组长所言:'不是不想报,是报了没人看;不是不盯,是盯不住所有接口。'
人盯人的模式,终将被信息断点和响应延迟耗尽管理精力。

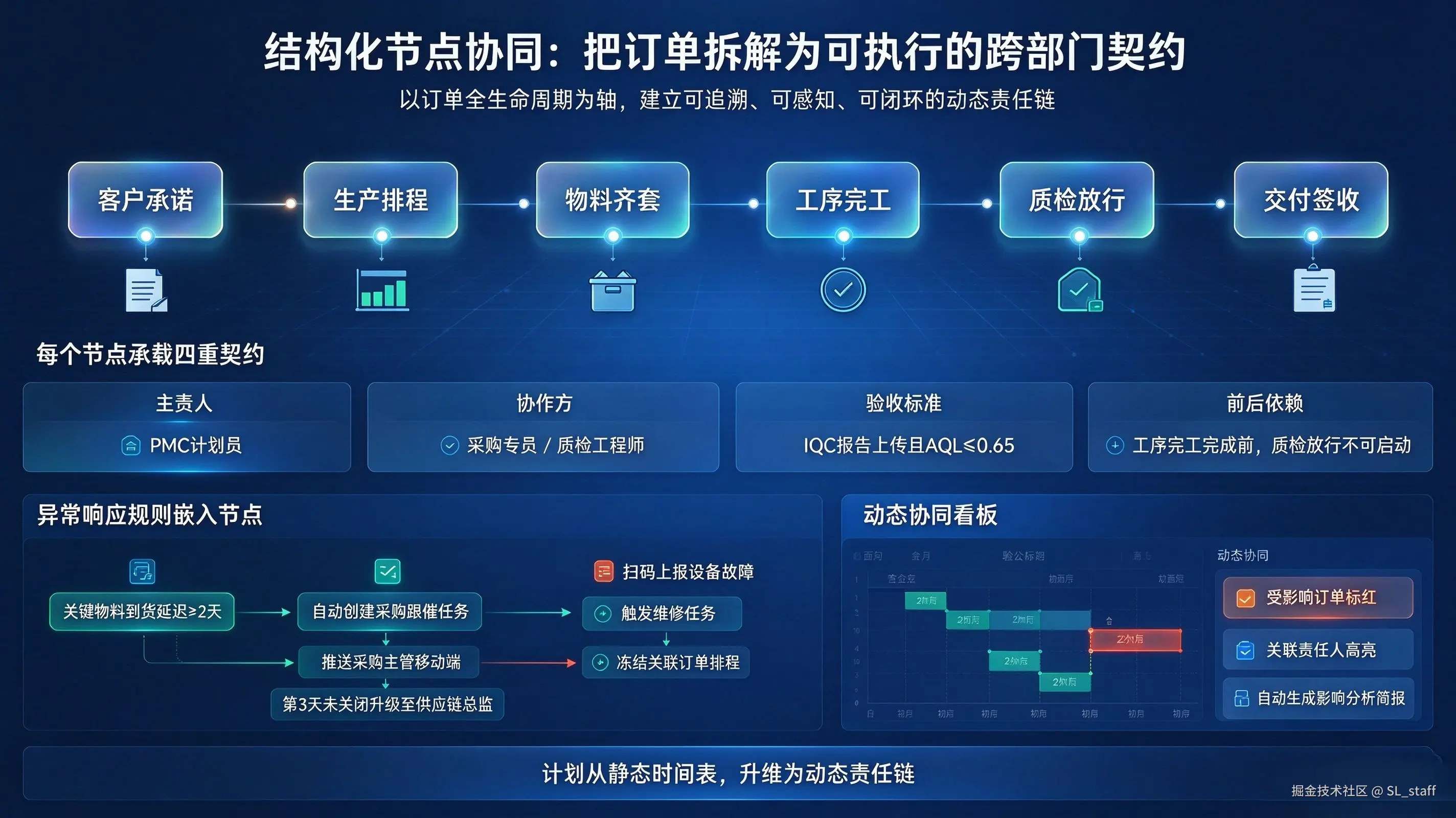

结构化节点协同:把订单转化为可执行的跨部门契约
破解困局的关键,在于将每张订单转化为一份结构化、可执行的跨部门协作协议。需跳出部门视角,以订单全生命周期为轴,拆解为六大刚性节点:
- 客户承诺
- 生产排程
- 物料齐套
- 工序完工
- 质检放行
- 交付签收
每个节点承载四重契约:
- 角色权责:明确主责人(如PMC计划员)、协作方(如采购专员、质检工程师);
- 验收标准:如'IQC报告上传且AQL≤0.65';
- 前后依赖:如'工序完工完成前,质检放行不可启动';
- 异常响应规则 :
- 当识别'关键物料到货延迟≥2天',自动创建采购跟催任务,同步推送至采购主管移动端,并在第3天未关闭时升级至供应链总监;
- 车间扫码上报设备故障,即触发维修任务并冻结关联订单排程。
支撑动态协同:让计划真正可感知、可追溯、可闭环
支持甘特图可视化排期,任一节点调整(如某工序延长2小时),系统自动:
- 标红受影响订单;
- 高亮关联责任人;
- 生成影响分析简报。
这种设计使计划从'静态时间表'升维为'动态责任链',为跨部门协作提供可追溯、可感知、可闭环的技术基础。

计划即协议:落地四要点

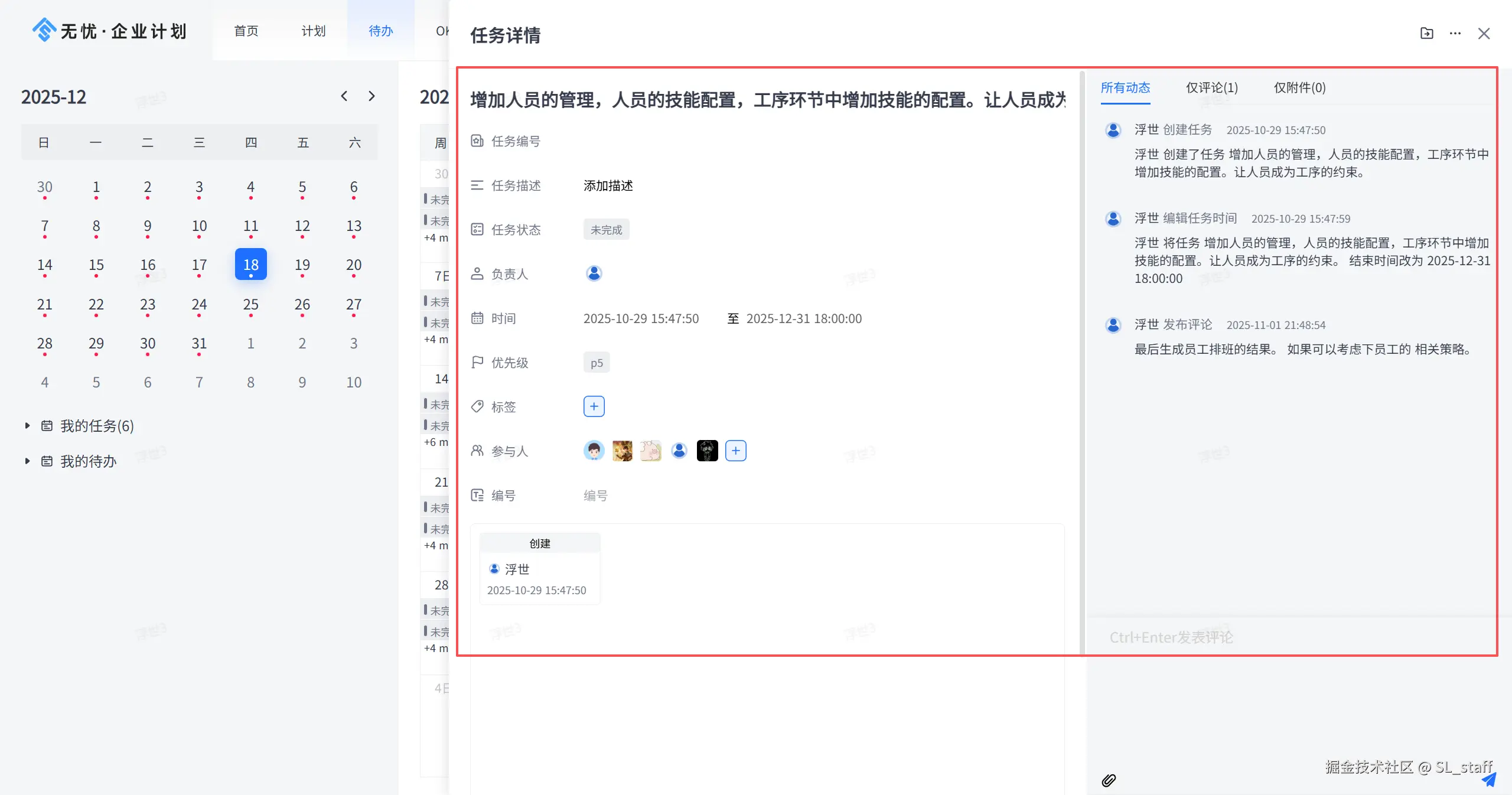

要让协作协议真正运转,工具必须服务于业务逻辑,而非增加填报负担:
-
模板化驱动标准化:预置'常规订单''紧急插单''出口订单'等交付计划模板,固化节点顺序、角色分工、检查清单与预警阈值,避免每次从零设计,确保全厂执行口径统一;
-
降低一线参与门槛:车间主任用手机扫描工单二维码,即可查看当日全部工序任务、物料状态及前置依赖;发现缺料或设备异常,一键拍照上传并转为待办,系统自动关联采购/设备部门任务,所有操作留痕,形成完整上下文,无需重复填写表单。
-
聚合任务入口:统一待办中心自动汇聚ERP发来的齐套预警、MES推送的工序完工、质检系统提交的不合格项,员工只需专注处理列表,不必切换多个系统;
-
风险预警'长牙齿':按三级触发提醒:
- 临期(T-2天)
- 阻塞(任务停滞超8小时)
- 未响应(超时未处理) 管理者可穿透查看异常根因、处置记录与历史复盘,将经验沉淀为下一次计划的优化依据。
