对于小团队而言,选择看板还是任务列表,关键取决于工作流是否以"持续流动"还是"按计划推进"为主。 当需求变动频繁、以吞吐量与响应速度为优先时,看板更能可视化流程并以在制品限制提升流动效率 ;当工作以明确的期限、里程碑与依赖关系为中心时,任务列表在计划、跟踪与交付承诺上更稳健 。大多数小团队可采用"多视图与混合模式",用看板控制每日流动,用任务列表规划周期目标与依赖,再辅以轻量指标与回顾,兼顾灵活与可预测。
一、决策框架与判断要点
在小团队选择项目管理系统时,首要问题不是工具,而是你们的工作负载形态、节奏与风险承受度 。如果需求到达是按日/按周持续涌入,且优先级经常变化,敏捷流动式的看板将让吞吐与可见性更高;如果任务集合在周期初被确定,且对期限承诺、跨人依赖与里程碑 强调更多,任务列表能更好地支撑计划与追踪。关键在于匹配工作流属性,而非盲目追随某种"方法论标签"。
判断依据可归纳为四类:一是变动性 (优先级与需求频繁变化倾向看板,稳定周期倾向任务列表);二是依赖密度 (强依赖需要任务列表明确顺序与责任);三是时间约束 (硬截止多、外部承诺多时,任务列表更易对齐工期);四是吞吐目标 (强调持续交付速率和在制品管理时,看板更自然)。在小团队环境中,清晰的选择优于复杂的流程,先把"团队节奏"选对,系统视图再叠加即可。
在数据与指标角度,看板关注周期时间、在制品数量与累积流图,任务列表关注按期率、里程碑健康度与依赖完成率 。若你们更关注从需求提出到完成的"端到端速度",或经常处理小而多的工作包,选择看板将简化负担;若你们更关注"按时间点交付的可靠性",例如活动上线、客户交付、季度目标,任务列表更利于自上而下的排程。指标导向能防止工具选择变成审美偏好。
在工具选择层面,越来越多国外产品提供多视图能力(Board/List切换) ,例如 Asana、Trello、ClickUp、Monday.com、Notion、Jira 等,能让团队在同一数据模型下切换视角。若你的业务是研发为主并需要需求到发布的闭环管理,可考虑具有迭代、缺陷、发布与流水线集成能力的方案;在此场景下,PingCode 这类研发项目全流程管理系统 能提供从需求流到交付的可追溯配置。而对通用协作团队,Worktile的多项目协作与灵活视图也易于快速落地,帮助在统一空间内兼顾看板与任务列表。
二、看板在小团队中的优势与适用场景
看板的核心在于可视化工作流与在制品限制(WIP) ,其价值是即时暴露瓶颈、缩短周期时间,并通过拉动式工作确保团队不被过载。对于小团队,看板降低了沟通成本 :每个成员看到任务在"待办---进行中---评审/阻塞---完成"的状态流动,优先级变化以队列顺序表达,减少反复同步与会议。当你的团队更像"服务台+快速响应"而不是"按计划运行的工厂",看板的心智模型更贴近现实。
典型适用场景包括:技术支持、缺陷响应、DevOps运维、内容快速生产、市场即时活动、设计迭代等 。这些场景的共同点是工作单位相对独立、规模不均、优先级动态变化,且需要对外部请求快速反馈。小团队(3--8人)使用看板 ,可以在每日站会中围绕看板进行"拉动"与"解阻塞",将注意力集中于"如何让在制品更快流动",而不是"谁今天做什么"的低效对齐。对于分布式与异步协作,看板也能充当唯一真相源。
实施上,从精简列开始(例如:待办、进行中、评审、完成) ,为"进行中"和"评审"设定明确WIP限额,超限即触发讨论与协作。建立显性策略 :如必须在拉取新卡片前先帮助队友清障,或高优先级卡片可以"抢占"队列。使用累积流图(CFD)与周期时间分布评估流动性,持续调整列设计与WIP值。行业观察指出,可视化与WIP控制能提升小团队的交付可预测性(Gartner, 2024),这对快速迭代非常关键。
需要注意的风险包括:卡片描述不足导致返工、隐性依赖被忽略、优先级经常被"专断"打断流动 。解决之道是给卡片最小可交付定义(DoD),对"评审/阻塞"状态设严格入场条件;同时对外部临时请求设"加急泳道",避免频繁打断常规任务流。看板不是只管可视化,更要求明确的工作策略与持续改进,否则仅换了一个彩色墙面而效率不升反降。
三、任务列表在小团队中的价值与适用场景
任务列表强调按计划推动、期限管理与依赖关系 。其优势在于将目标分解为清晰的任务树或检查清单,用里程碑与截止日期将团队拉回到承诺轨道 。当你们需要对上层管理或客户交付"按时完成"的承诺,任务列表在报表、里程碑追踪、依赖可视化(如甘特视图)上的表现更直观,更适合面向目标的计划驱动。
典型适用场景包括:市场活动与内容排期、客户项目实施、合规稽核、硬截止上线、跨团队协同交付 。这些场景的共同特点是强依赖、强期限与强责任人 ,团队需要明确任务顺序、前后置关系与资源安排。通过列表与甘特视图,可以直观看到任务是否按期 、哪些依赖滞后、是否需要资源重排,进而为管理层提供按期率与风险预警等决策支持。
实施建议上,先建立标准化模板 (例如活动策划包含立项、素材、渠道、投放、复盘等结构),使用优先级与期限 字段、前置任务字段,并建立"逾期提醒"与"依赖解锁提醒"。每周进行Backlog 梳理 与里程碑健康检查,确保任务描述、交付物与评审标准清晰。PMI 指出,明确的范围与里程碑管理与项目成功率显著相关(PMI, 2023),小团队同样受益于轻量、坚持的节奏化复盘与计划修正。
任务列表常见问题是过度规划、清单臃肿与执行迟滞 。解决方案包括:设定WIP上限到"进行中"字段 (借鉴看板思想),每周清理"过期/无主"任务;采用"二八法则",优先完成最具产出的任务;为长期任务拆分到周级子任务,避免巨石任务 拖累按期率。列表不是要把所有想法都写进去,而是要驱动可执行的承诺,要把"计划"与"行动"用简洁的结构链接起来。
四、对比矩阵与选择建议

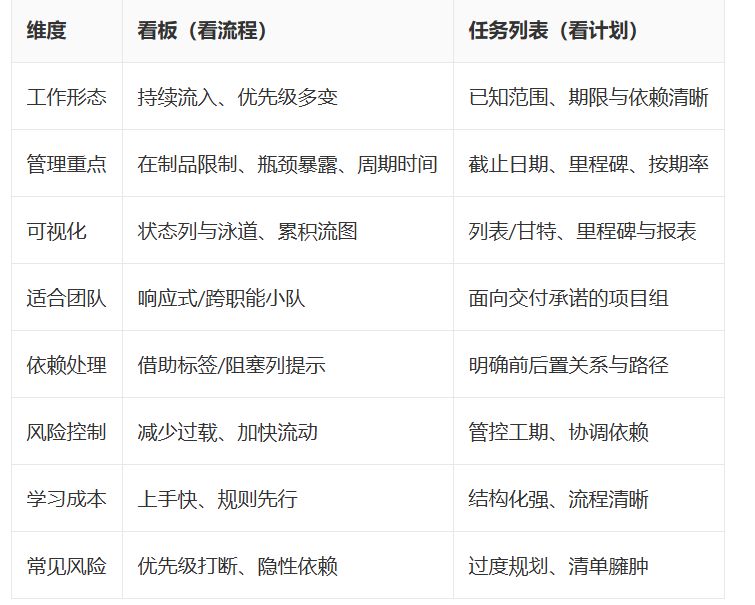

从本质上,看板与任务列表都可以在现代项目管理系统中共存,但其心智模型不同 :前者是"流动与拉动",后者是"计划与控制"。在小团队中,你们需要以最小的维护成本换取最大的透明与可预期。以下对比矩阵能帮助快速判断哪种视图更贴合当下目标。

在解释层面,看板将复杂度前置于"流动规则" ,让小团队通过WIP与策略把复杂度"分时消化";任务列表将复杂度前置于"结构与依赖" ,让团队通过计划与分解在执行前把不确定性"框定"。两者并非对立,而是两种不同的认知切片:前者偏向"实时运营",后者偏向"按期交付"。小团队通常会在一个系统里切换视图,从而在不同会议或节奏下使用不同"看法"。
为了帮助快速决策,可以进行简化打分(1--5分,越高越重要/适配度越高):

五、落地实施步骤与最佳实践
建议采用"30-60-90天"渐进式落地。前30天聚焦于建立最小可用流程 :定义状态、角色与基本字段;选择能够支持看板与列表切换的项目管理系统;约定工作协议(WIP限制、优先级规则、卡片模板) 。60天内引入指标与节奏 :每日站会围绕看板解阻塞、每周基于任务列表检查里程碑与按期率、每月做一次回顾并调整流程。90天后再考虑报表自动化与跨项目视图,避免一开始就陷入过度配置。
若你们更偏向看板流动,建议实践:1)为"进行中/评审"设定明确WIP ,以人均1--2条为起点;2)采用"加急泳道"管理紧急请求,设定进入条件以防滥用;3)记录周期时间 ,以中位数与分位数评估波动;4)用累积流图(CFD) 识别瓶颈列;5)将"阻塞原因"作为标签标准化,利于针对性改善。看板的关键是通过可视化与规则抑制过载,让小团队更专注"完成"而不是"开始"。
若你们更偏向任务列表与里程碑,建议:1)建立模板化任务树 与命名规范,明确交付物与验收标准;2)设置依赖 与自动提醒(依赖解锁、逾期提示),避免人工跟进疲劳;3)采用"周度滚动计划",将超2周的大任务拆解;4)用按期率、里程碑健康度 作为基本管理报表;5)每周清理"无主/低价值"任务,保持列表轻盈。列表的关键是让计划与承诺可执行,同时避免文档化过度导致执行成本上升。
在工具层面,选择具备多视图、灵活字段、轻量自动化与报表 的系统尤为重要。国外常见选择如 Asana、Trello、ClickUp、Monday.com、Notion、Jira 等均提供看板/列表切换与依赖管理。对于研发流程一体化诉求(需求-迭代-缺陷-发布),可考虑类似PingCode的方案以兼顾研发闭环与可视化;对于通用协作与跨部门项目,Worktile 的多项目协作、模板与权限模型有助于快速规范并降低实施门槛。将系统能力与最小流程对齐,胜过追求"大而全"的功能清单。
六、混合模式与多视图:小团队的折中方案
混合模式的核心理念是一套数据,多种视图 :用看板管理每日的流动与阻塞、用任务列表管理周期的计划与里程碑。这要求在系统中建立统一的数据模型:状态(Status)、优先级、负责人、截止日期、依赖关系 等字段标准化,不同视图仅是"呈现方式"而非"重复数据"。这样不仅减少维护成本,也避免了多工具割裂。
在配置上,建议将状态映射到清晰的流程阶段 :待办、进行中、评审/验证、完成;让里程碑对应阶段性"完成定义" 。在看板视图下启用WIP限制与加急泳道;在列表/甘特视图下启用依赖线与关键路径 。自动化方面,可以设置:状态变化触发提醒、依赖解锁自动通知、逾期自动提请 。自动化不是为了复杂,而是为了减少人工追踪,让小团队把精力放在产出上。
治理层面,制定会议与节奏 :每日10--15分钟围绕看板检查阻塞、每周30--45分钟基于列表对齐下周计划与里程碑健康、每月60分钟回顾数据与流程调整。唯一真相源原则 需明确:事项必须先进系统再进入会议,避免口头任务;变更优先级或范围必须更新系统,以便看板与列表同步反映现实。保持规则的少而精,以及对例外的清晰处理,是混合模式的生命线。
在常见案例中,例如营销与设计混编团队 :每天看板驱动"素材制作流程"流动,每周列表审视"活动日历与关键上线节点";对于小型研发与运营团队 :看板管理缺陷与小需求流动,列表管理迭代目标与发布里程碑。混合模式让小团队既能快速响应,也能对外做出清晰承诺,在复杂与灵活之间取得可持续的平衡(Gartner, 2024; PMI, 2023)。
七、总结与趋势预测
综合来看,小团队在选择项目管理系统的看板或任务列表时,应首先回答"我们是以流动为中心还是以计划为中心" 。当需求不确定、追求响应速度与吞吐时,看板更合适 ;当存在强依赖、硬截止与外部承诺时,任务列表更合适 。在多数现实场景中,采用多视图混合模式以看板承接日常流动、列表承载里程碑与依赖,辅以简洁的自动化与节奏化治理,能以最低维护成本获得可视、可控与可预期的三重价值。
趋势层面,多视图一体化与AI增强型项目管理 正在成为主流:智能优先级建议、基于历史的周期时间预测、自然语言生成任务与验收标准、自动依赖识别与风险预警等将逐步下沉到中小团队工具中(Gartner, 2024)。同时,轻量化合规与可追溯 也被纳入小团队需求清单,在不牺牲敏捷性的前提下实现审计与复盘友好(PMI, 2023)。未来的系统将更像"协作中枢",而非单一方法论容器。
对小团队的可执行建议是:1)先定节奏与指标,再选视图与工具 ;2)从最小流程开始,90天内用数据驱动改进;3)用自动化减少"跟进性劳动",将注意力集中在价值交付;4)选择支持多视图与灵活字段的系统 ,使看板与任务列表共用一套数据模型。对于研发与通用协作团队,分别可考虑PingCode与Worktile等具备多视图与模板能力的平台,在不增加流程负担的前提下实现既灵活又可控的团队运作。

参考与资料来源
-
Gartner (2024). Agile and DevOps Trends: Visual Flow Management and Value Stream Practices.
-
Project Management Institute (2023). Pulse of the Profession 2023: Power Skills and Ways of Working.
-
Atlassian (2022). Guide to Kanban and Agile at Scale.
