IT项目管理期末复习——Chapter 4 项目综合管理

目录


一、什么是项目综合管理

  1. 项目综合管理(Project integration management):

    涉及在整个项目的生命周期中协调所有其他项目管理的知识领域。

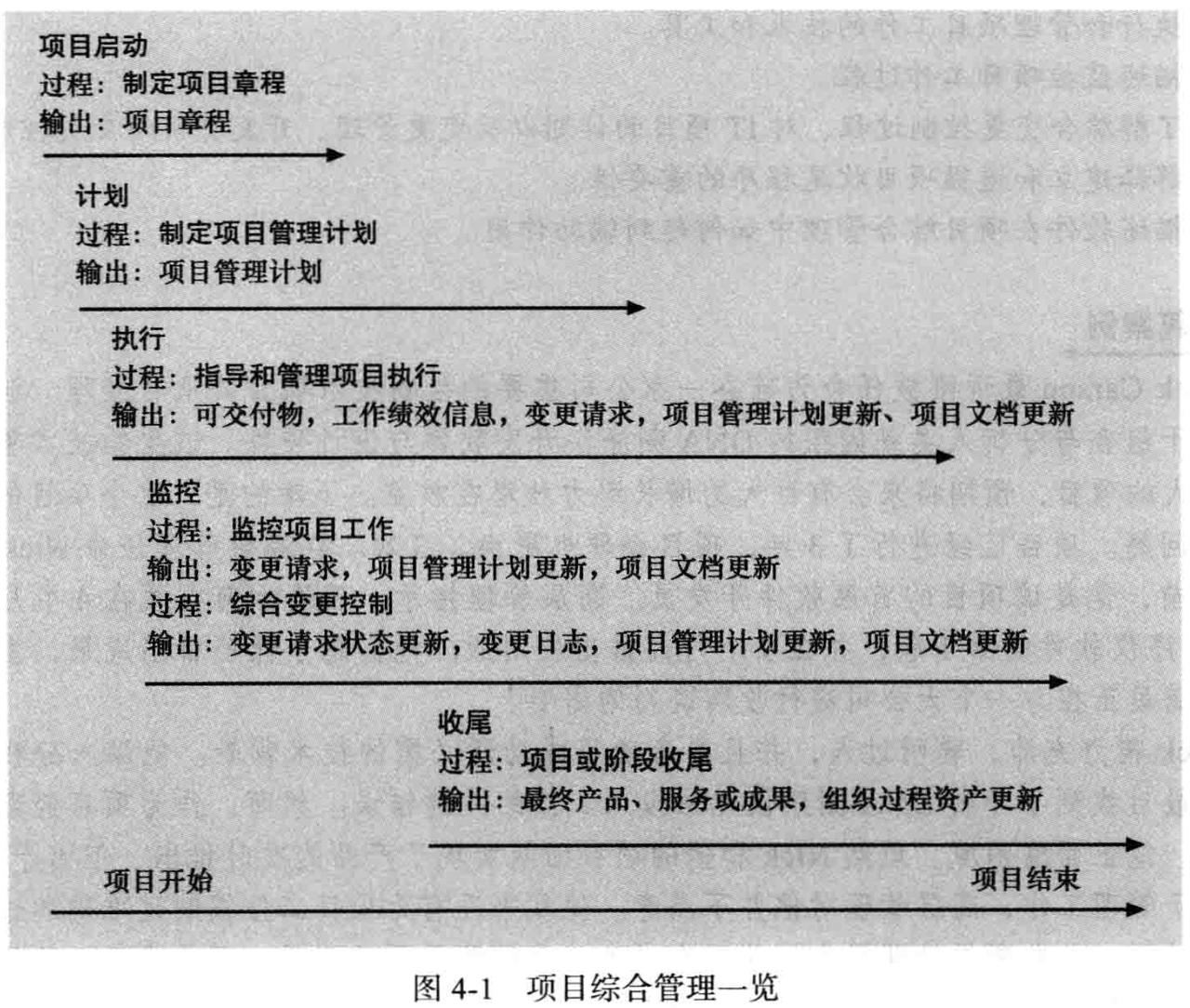

  2. 6个主要过程

    • 制定项目章程

      • 与干系人合作,制定一个正式批准项目的文件,即章程
    • 制定项目管理计划

      • 协调所有计划努力,制定一个一份连贯一致的计划文档,即项目管理计划
    • 指导和管理项目工作

      • 执行项目管理计划中有关的活动
    • 监控和控制项目工作

      • 监督活动是否符合项目的绩效目标(performance objectives)
    • 执行综合变更控制

      • 在整个项目生命周期中识别、评估和管理变更
    • 项目或阶段收尾

      • 完成所有活动

二、战略计划与项目选择

1. 战略计划

  1. **战略计划(Strategic planning):**涉及确定长期目标、预测未来趋势,以及预测对新产品和服务的需要

  2. 战略计划的SWOT分析

    1. SWOT

      • 优势(Strengths)

      • 劣势(Weaknesses)

      • 机会(Opportunities)

      • 威胁(Threats)

    2. 作用

      • 帮助识别有潜力的项目

2. 识别潜在项目

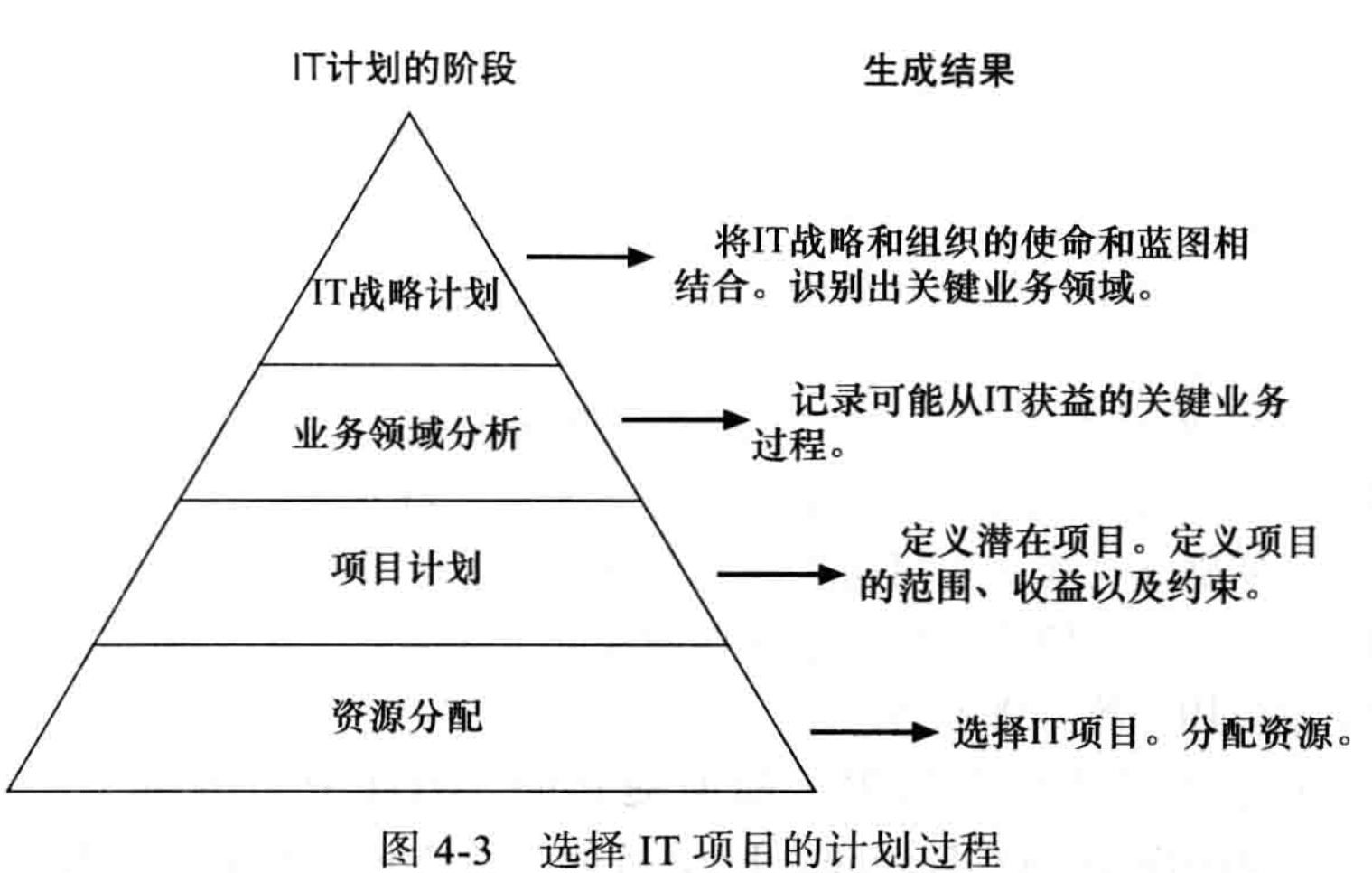

IT项目的计划过程的4个阶段(自顶向下):

3. 选择项目的方法

  1. 通常来说,项目数量会多于可用的时间和资源所能承载的数量。

  2. 选择项目的方法:

    1. 关注广泛的组织需求

      • 衡量标准

        • 需求

        • 资金

        • 意愿

    2. 对IT项目进行分类

      • 分类方式

        • 项目的动机

          • 问题

          • 机遇:改善组织的机会

          • 指示:比如管理层、政府等施加的新要求

        • 基于时间

        • 项目整体优先级

    3. ⭐执行净现值(net present value,NPV)或其他财务分析

      • 净现值分析:

        • 净现值指将项目未来所有年度的净现金流,都按一个折现率(如10%)折算成"现在的价值"(现值),然后相加。如果总和(NPV)大于0,说明项目收益超过了成本,可以考虑投资。

        • 折现指的是把未来所有年度的收益和成本,都统一换算成现值

        • 计算NPV在下面第三点

      • ⭐投资回报率(Return On Investment,ROI)分析

        • R O I = ( 总折现收益‐总折现成本 ) / 总折现成本 ROI = (总折现收益 ‐ 总折现成本) / 总折现成本 ROI=(总折现收益‐总折现成本)/总折现成本

        • 内部收益率(Internal rate of return,IRR):IRR是一个特殊的折现率,当使用这个比率计算项目未来的收益和成本时,项目的净现值(NPV)会等于零

      • 投资回收期(Payback period)分析

        • 以净现金流的形式补偿项目总的投资所需要的时间,就是多久累计收益≥累计成本
    4. 使用加权评分模型(weighted scoring model)

      • 基于多标准进行项目选择
    5. 实施平衡计分卡(balanced scorecard)

      • 将组织的价值驱动因素,如(客户服务、创新、运营效率和财务绩效等)转化为一组定义好的衡量维度
  3. ⭐确定NPV

    1. 确定与其成本和收益

    2. 确定折现率(discount rate),也叫资本率(capitalization rate)或资本的机会成本(opportunity cost of capital)

    3. 计算NPV

      N P V = ∑ t = 0 n A t ( 1 + r ) t \mathrm{NPV}=\sum_{\mathrm{t}=0}^{\mathrm{n}}\frac{\mathrm{A}_{\mathrm{t}}}{(1+r)^{t}} NPV=t=0∑n(1+r)tAt

      其中:

      A t \mathrm{A}_{\mathrm{t}} At是第t年现金流数目

      r是折现率

      也可以用折现因子(discount factor)来算:

      折现因子 = 1 / ( 1 + r ) t 折现因子=1/(1+r)^t 折现因子=1/(1+r)t

      N P V = A t × 折现因子 NPV=A_t×折现因子 NPV=At×折现因子

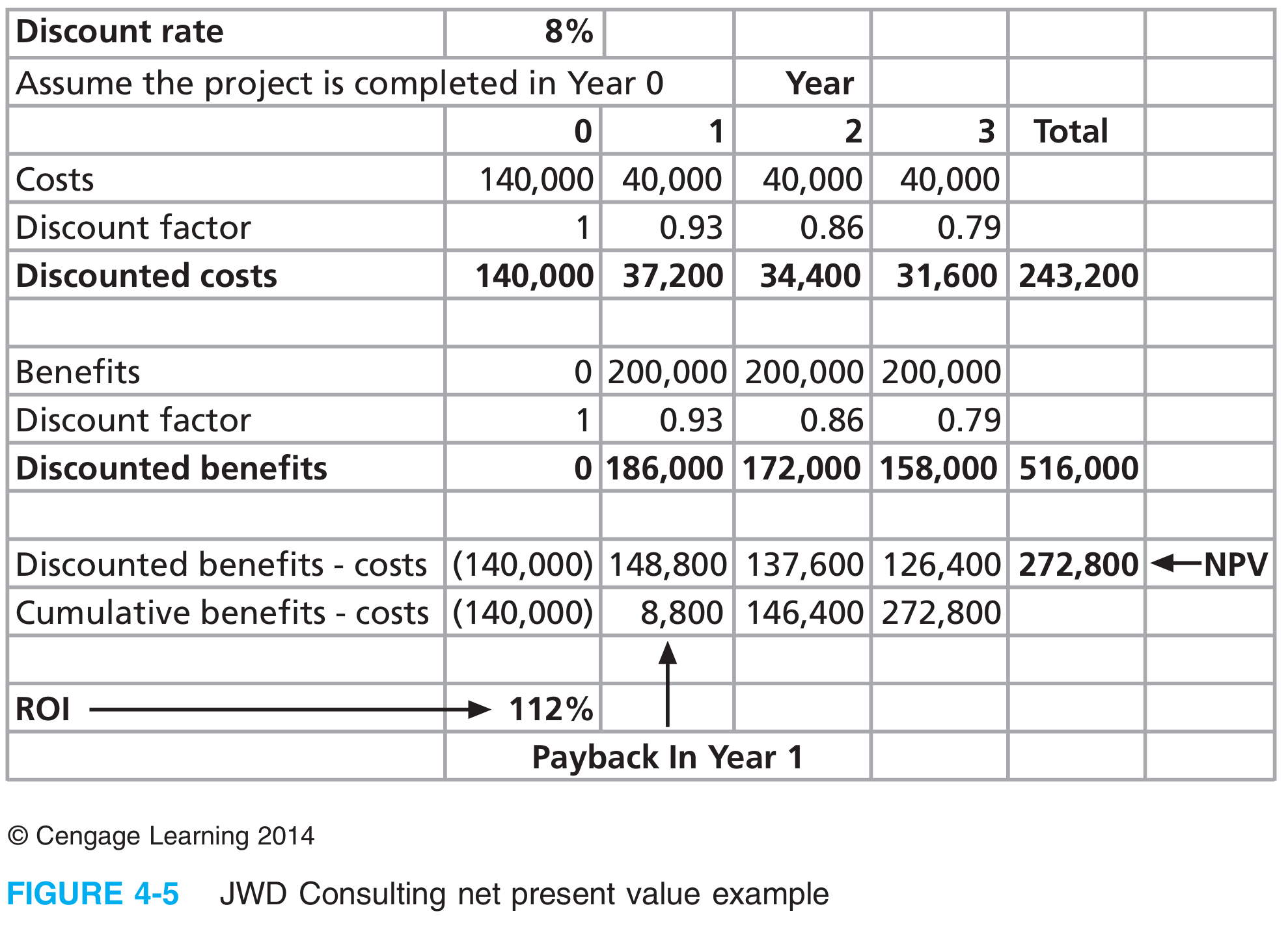

例子

4. 制定项目章程

  1. 输入

    • 项目工作说明书

    • 商业论证

    • 合同(Agreement)

    • 企业环境因素

    • 组织过程资产(asset)信息

  2. 工具和技术

    • 专家评审法和易化技术,比如头脑风暴法和会议管理法
  3. 输出

    • 项目章程

5. 创建项目管理计划

  1. **项目管理计划:**是用于协调所有项目计划文档,并帮助指导项目的执行和控制的一种文件

  2. 项目管理计划的内容

    1. 项目介绍或概述

    2. 项目的组织架构说明

    3. 项目所采用的管理及技术流程

    4. 待完成的工作、时间表以及预算信息

三、指导和管理项目实施

  1. 协调计划和执行

  2. 提供强大领导力和支持性文化

  3. 利用(Capitalize)产品、业务和应用领域知识

  4. 项目执行工具和技术

    • 专家评审法

    • 会议

    • 项目管理信息系统

四、执行综合变更控制

目标

  • 影响导致变化的因素,以确保变化是有益的

  • 确定一个变更已经出现过

  • 及时管理真正的变更

1. IT项目中的变更控制

  1. 之前的观点:项目团队应努力按计划按时且在预算内完成

  2. 问题:利益相关者很少在项目开始前就就项目范围达成一致,而且时间和成本估算不准确

  3. 现代的观点:项目管理是一个持续沟通和协商的过程

  4. 解决方法:变更通常是有益的,项目团队应为此制定计划

2. 变更控制系统

  1. **变更控制系统:**是一个正式的、文档化的过程,描述了正式文档和工作何时变更以及如何可以被变更

  2. **变更控制委员会(Change Control Board,CCBs):**一个正式的项目团队,负责批准或拒绝项目中的变更

  3. **配置管理:**确保项目产品的描述正确且完整

五、本章小结

  1. 项目综合管理涉及在整个项目生命周期中协调所有其他知识领域

  2. 主要流程包括

    1. 制定项目章程

    2. 制定项目管理计划

    3. 指导和管理项目工作

    4. 监控和控制项目工作

    5. 执行综合变更控制

    6. 收尾项目或阶段


相关推荐
闪闪发亮的小星星3 天前
高斯光以及高斯光公式解释
笔记
cqbzcsq3 天前
CellFlow虚拟细胞论文阅读
论文阅读·人工智能·笔记·学习·生物信息
阿米亚波3 天前
【Windows】QEMU 启动 openEuler aarch64/arm64 架构系统 + 离线软件源
linux·windows·经验分享·笔记·架构·arm
自传.3 天前
尚硅谷 Vibe Coding|第三章(1) Claude Code深度使用与进阶技巧 学习笔记
笔记·学习·尚硅谷·vibecoding
.千余3 天前
【C++】模板进阶全解:非类型参数|全特化|偏特化|分离编译完全指南
开发语言·c++·笔记·学习·其他
自传.3 天前
尚硅谷 Vibe Coding|第二章 AI编程工具生态 学习笔记
笔记·学习·ai编程·尚硅谷·vibe coding
秋波。未央3 天前
Java Agent 开发 · Day 1 学习笔记(含作业完整标准答案)
java·笔记·学习
嘿黑嘿呦3 天前
chap 8排序
算法·蓝桥杯·排序算法·软件工程
中屹指纹浏览器3 天前
2026指纹浏览器字体指纹、字体渲染偏差检测与全维度虚拟字体池搭建方案
经验分享·笔记
