项目管理系统试点周期与验收标准怎么设定才可量化复盘

**项目管理系统的试点周期与验收标准要想实现可量化复盘,关键在于将"试用感受"转化为"可核算指标",通过分阶段周期设计、指标基线设定与数据化验收方法,让试点结果能够被复盘、对比与复用。**合理的做法不是追求短期上线,而是在真实业务场景中验证系统对效率、协同与质量的影响,并用统一口径的指标判断是否达成预期。只有这样,试点结论才能支撑后续全面推广或调整决策。

一、为什么试点阶段决定项目管理系统成败

在项目管理系统选型过程中,试点阶段往往被低估,许多团队将其视为"演示加强版",仅关注功能是否可用,却忽视了试点周期与验收标准是否具备量化复盘能力。事实上,试点是唯一可以在低风险环境中检验系统与组织真实匹配度的阶段,其结果直接影响后续推广成本与组织接受度。如果试点目标模糊、周期随意、验收主观,那么最终结论往往沦为"感觉不错"或"有人不习惯",无法支撑管理层决策。

从信息架构视角看,项目管理系统本质是流程与数据的载体。试点阶段需要回答的不是"系统好不好用",而是在既定周期内,系统是否在关键流程节点上产生了可衡量的改进,例如需求流转是否更透明、任务延期是否更早暴露、跨角色协同成本是否下降。这些问题如果没有在试点前转化为量化指标,复盘时就无法对比前后差异。

二、试点周期设定的基本原则与常见误区

项目管理系统试点周期的设定,既不能过短,也不宜无限拉长。过短的周期只能验证基础功能,无法覆盖完整项目生命周期;过长则会因外部变量过多,削弱试点结论的可归因性。实践中较为合理的原则是:试点周期至少覆盖一个完整或半个核心项目节奏,并且包含计划、执行、反馈三个阶段,这样才能形成可复盘的数据闭环。

常见误区之一是以"30天试用"作为固定模板,这在轻量工具中尚可接受,但对于承载研发或复杂交付流程的项目管理系统,往往只能收集登录率、创建任务数等浅层数据,无法评估流程改善效果。另一个误区是将试点周期与合同或采购周期绑定,忽视业务节奏差异,导致系统尚未真正使用就被迫验收,结论自然失真。

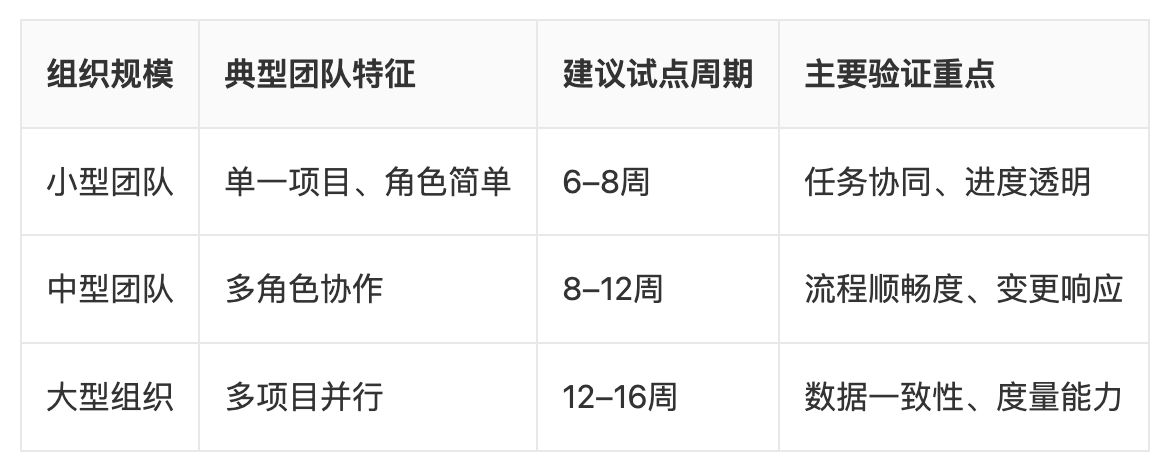

三、不同组织规模下的试点周期建议

试点周期并不存在统一标准,需要结合组织规模、项目复杂度与成熟度综合判断。一般而言,小型团队(10--30人)项目周期短、角色简单,试点周期可控制在6--8周 ,重点验证任务拆解、进度可视化与协同效率;中型团队(30--100人)通常存在多角色协作,建议试点8--12周,以覆盖需求变更、跨部门沟通与资源协调场景。

对于大型组织或研发型团队,项目管理系统往往与需求管理、缺陷跟踪甚至度量体系相关联,试点周期通常需要12--16周甚至更长,以确保数据趋势具有统计意义。在这一阶段,周期本身也是验收标准的一部分:是否能够在持续使用中保持数据质量与使用深度,直接影响系统的长期价值判断。

四、将试点目标转化为可量化指标的方法

要实现可量化复盘,试点目标必须在启动前完成"指标化"处理。一个有效的方法是将目标拆解为效率、质量、协同、透明度四类指标,并为每类指标设定可计算的衡量方式。例如,"提升项目效率"并不是可验收目标,但"平均任务周期缩短20%"则具备量化基础。

在实际操作中,应优先选择系统能够自动采集的数据指标,减少人工统计偏差。项目管理系统天然具备时间戳、状态流转与责任人记录能力,这些数据可以用于计算任务准时率、需求返工率、会议决策到执行的平均时长等。指标不在于多,而在于与业务目标的直接关联度,避免因指标过载导致试点团队产生抵触情绪。

五、验收标准的结构化设计思路

验收标准如果只是简单的"是否满足需求",往往会陷入主观判断。更成熟的做法是采用分层验收结构:基础可用性、流程适配度与业务成效。基础可用性关注系统稳定性与核心功能是否正常运行;流程适配度评估系统是否支持现有或目标流程;业务成效则直接检验试点指标是否达标。

这种结构化设计有助于在复盘时区分问题性质。例如,若业务指标未达成,但流程适配度良好,可能是试点周期不足;若流程适配度低,则说明系统与组织流程存在结构性不匹配。根据PMI在《PMBOK Guide》第七版(2021)中提出的价值交付导向,验收应更多关注成果而非工具本身,这一思路同样适用于项目管理系统试点。

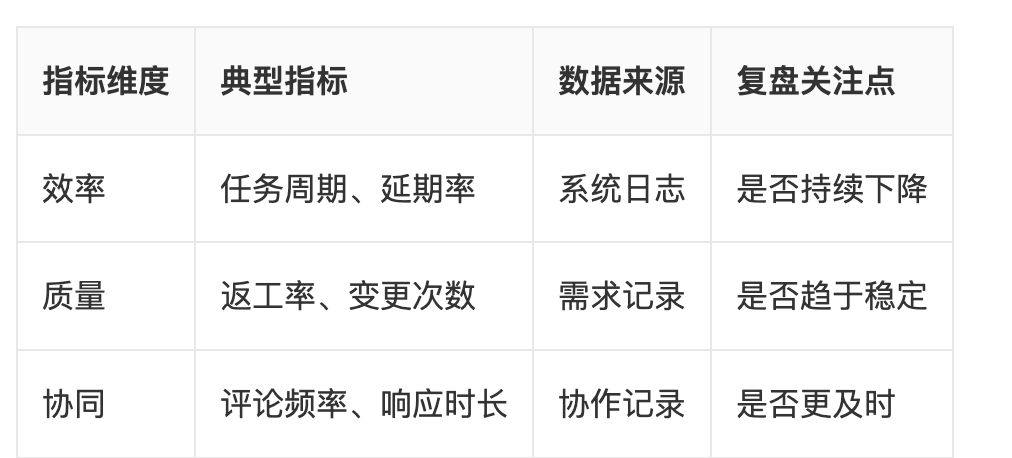

六、量化复盘时应重点关注的数据维度

复盘并不是简单对比试点前后的数字,而是分析数据背后的变化逻辑。效率维度 可以关注任务完成周期、延期率变化;质量维度 可观察返工次数、需求澄清次数;协同维度则可通过跨角色评论、状态更新频率等间接反映。重要的是,这些数据需要在试点开始前设定基线,才能判断改善幅度。

此外,还应关注数据稳定性,即指标是否在周期后半段趋于平稳。如果指标在初期波动较大、后期趋稳,说明团队逐渐适应系统;若持续波动,则可能存在流程设计或培训问题。ISO/IEC 25010(2011)在软件质量模型中强调可用性与效率的持续性,这为项目管理系统的数据复盘提供了参考框架。

七、试点团队选择与样本代表性问题

即使周期与标准设计合理,试点结果仍可能因样本选择不当而失真。理想的试点团队应具备业务代表性与执行意愿,既不能只选"最先进"的团队,也不宜选择问题过多的极端样本。代表性不足会导致系统在全面推广时遇到预期之外的阻力,影响决策可信度。

在规模允许的情况下,可采用"主试点+对照组"的方式,通过未使用系统的相似团队作为参照,比较关键指标变化。这种方法在组织研究中被广泛采用,可以有效提升复盘结论的说服力。试点团队规模不必过大,但其项目类型、角色构成应尽量贴近整体组织结构。

八、试点结论如何反向指导系统配置与推广

量化复盘的价值不仅在于"是否通过验收",更在于为后续系统配置与推广提供依据。通过分析哪些指标改善明显、哪些未达预期,可以反向调整流程模板、权限设计或培训策略。例如,如果任务透明度提升但周期未缩短,可能需要优化任务拆解粒度,而非更换系统。

在这一阶段,一些团队会选择继续在试点基础上深化使用,例如引入更完整的度量视图或跨项目看板。若组织需要研发项目全流程管理能力,可以在试点验证后,基于实际数据评估如 PingCode 这类系统在需求、迭代与交付协同上的适配度;而偏通用协作场景下,Worktile 也常被用于扩展非研发团队的项目管理实践。这类选择应建立在试点数据之上,而非功能清单对比。

九、总结与未来趋势展望

综合来看,项目管理系统试点周期与验收标准的核心在于"先指标,后工具"。只有在试点前明确周期覆盖范围、指标口径与验收结构,才能在复盘时形成可对比、可解释、可决策的数据结论。未来,随着组织对数据治理与精细化管理的重视,项目管理系统试点将更加注重量化指标的一致性与长期趋势分析,而不仅是短期成效。能够支撑持续复盘与改进的系统,才更有可能在组织中形成稳定价值。

参考与资料来源 PMI,《A Guide to the Project Management Body of Knowledge (PMBOK Guide) -- Seventh Edition》,2021 ISO/IEC 25010,《Systems and software Quality Requirements and Evaluation (SQuaRE)》,2011

相关推荐
qiyongwork5 小时前
大规模软件开发管理探析
项目管理·需求管理·it项目·大规模开发
JD技术委员会1 天前
项目管理系统私有化许可实施运维升级费用怎么核算更准确
项目管理·信息系统·成本核算
XerCis1 天前
禅道快速入门——免费开源的项目研发测试管理工具
开源·项目管理·产品经理·项目经理
企智汇-项目管理软件厂商1 天前
企智汇项目管理软件怎么样?企智汇软件全面解析:优势、服务、安全与价格深度评测!
大数据·运维·项目管理·devops·项目管理软件·项目管理系统·企业管理软件
加油20193 天前
方法论:项目管理经验
项目管理
开发者工具分享4 天前
项目管理系统指标口径如何统一才不出现各算各的情况
项目管理·指标体系·组织治理
MaisieKim_5 天前
项目管理系统迁移双轨运行与回滚方案怎么设计更稳妥
项目管理·系统迁移·风险控制
F36_9_6 天前
项目管理系统内网访问离线网络与跨境合规要求如何落地
项目管理·数据安全·合规治理
红薯大哥6 天前
项目管理系统迁移的字段映射与状态流差异如何处理更省返工
项目管理·数据治理·系统迁移
