很多工厂计划混乱、交期不准、产能浪费,根源在于长期、中期、短期三层计划脱节。一文讲透三层计划如何分工、联动、落地。
在制造业生产管理中,生产计划是整个工厂运转的指挥中枢。
很多企业排产乱、交期飘、库存高、效率低,核心原因往往不是缺系统、缺算法,而是长期、中期、短期三层计划没分清、没打通、没联动 。

APS(高级计划与排程)的核心价值之一,就是把三层计划标准化、结构化、自动化,让战略、战术、执行三层高度协同。
今天作为APS系列第十四篇科普,我们系统拆解长期、中期、短期三大生产计划,从定位、周期、内容、目标、联动逻辑,一次性讲清楚。
一、长期生产计划:定战略、定产能、定方向
定位
长期计划 = 战略级规划,是企业未来半年到数年的生产总纲领,决定产能投资、产品布局、人力规划的大方向。
时间跨度
6个月~1年,战略级规划可长达2~3年。
核心内容
- 产能规划:设备投资、产线扩建、产能扩张/收缩;
- 产品规划:老产品产能分配、新产品导入量产计划;
- 人力规划:核心岗位配置、技能人才储备、组织架构调整;
- 供应链规划:核心供应商布局、关键物料长期供应协议;
- 销售预测:基于历史数据与市场趋势,预测未来出货量、订单量。
核心目标
定方向、保供给、控投入:确保产能匹配市场需求,避免盲目扩产或产能不足,支撑企业中长期战略落地。
二、中期生产计划:排资源、控库存、保交付

定位
中期计划 = 战术级调度,承接长期战略,指导月度资源分配、物料供应、产能均衡,是连接战略与执行的关键桥梁。
时间跨度
1~6个月 ,通常以月度为单位滚动制定,每周复盘微调。
核心内容
- 月度主生产计划(MPS):明确每月各产品生产数量、交付节点;
- 物料供应计划:原材料采购、库存水位控制、外协加工安排;
- 产能负荷计划:设备利用率均衡、瓶颈资源分配、班次安排;
- 人力排班计划:月度人员排班、加班规划、岗位调配;
- 库存控制计划:安全库存设定、在制品周转、成品库存目标。
核心目标
配资源、稳节奏、降成本:在产能约束下,平衡订单交期、库存水平、生产成本,保障生产稳定有序。
三、短期生产计划:排工序、下工单、管现场

定位

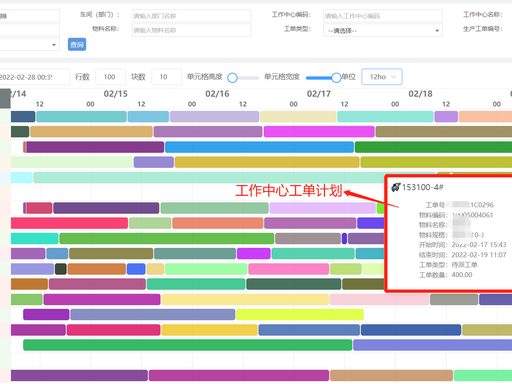

短期计划 = 执行级排程 ,基于中期计划,细化到每日、每台设备、每道工序,直接指导车间现场作业,是最精细、最落地的计划。
时间跨度
1天~4周 ,以日/班次为单位,实时动态调整。
核心内容
- 工序级排程:订单工序分配、设备任务分派、加工顺序优化;
- 工单下达:生产指令下发、物料齐套核对、工装夹具准备;
- 现场作业计划:每日生产任务、开工/完工时间、质量检验节点;
- 异常响应:设备故障、物料短缺、插单变更后的实时重排。
核心目标
提效率、保交期、控异常:最大化设备利用率、缩短生产周期、准时交付订单、快速处理现场异常。

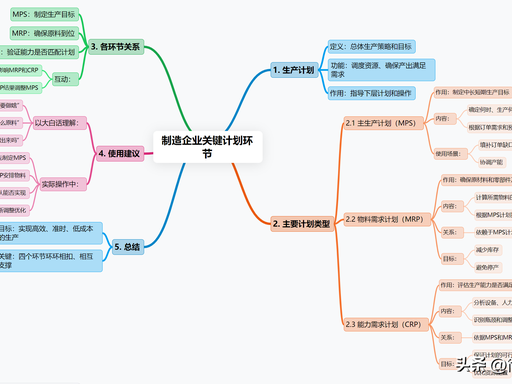

四、三层计划联动:层层承接、环环相扣
长期、中期、短期不是孤立存在,而是自上而下分解、自下而上反馈的闭环体系:
- 长期→中期:长期产能目标分解为月度产能配额,指导中期资源分配;
- 中期→短期:月度生产任务拆解为每日工序计划,直接驱动现场执行;
- 短期→中期:现场实际产出、异常情况实时反馈,滚动调整中期计划;
- 中期→长期:月度产能达成率、市场需求变化,反向优化长期战略规划。
一句话总结:长期定方向、中期配资源、短期抓执行,三层联动,计划才不脱节、执行才不混乱。
五、为什么必须用APS管理三层计划?
靠人工Excel做三层计划,存在三大致命问题:
- 效率极低:数据分散、手工汇总、反复核对,耗时耗力易出错;
- 协同困难:部门壁垒、信息孤岛,三层计划易冲突、难同步;
- 响应滞后:异常发生后人工重排慢,导致交期延误、产能浪费。
APS系统通过统一数据平台、标准化流程、自动化算法,实现:
- 三层计划一键联动、自动分解、实时同步;
- 异常发生秒级重排、快速反馈、动态调整;
- 全流程数据可视化、进度可追溯、责任可明确。
长期看战略、中期看资源、短期看执行,三层计划各司其职、层层联动。只有打通三层计划,告别人工脱节式管理,才能真正实现产能最优、交期最准、成本最低、效率最高。
本文根据公开技术资料与行业实践案例整理撰写。
