系统集成项目管理工程师-配置管理基本概念

一、配置管理概述(掌握)

配置管理是为了系统地控制配置变更,在信息系统项目的整个生命周期中维持配置的完整性和可跟踪性,而标识信息系统建设在不同时间点上配置的学科。


二、基本概念(掌握)

1. 配置项(Configuration Item, CI)

配置项的定义为:"为配置管理设计的硬件、软件或两者的集合,它在配置管理过程中作为一单个实体来对待"。

典型的配置项包括:项目计划书、技术解决方案、需求文档、设计文档、源代码、可执行代码、测试用例、运行软件所需的各种数据、设备型号及其关键部件等,它们经评审和检查通过后进入配置管理。

配置项的分类:

类型 举例 权限管理
基线配置项​ 所有的设计文档和源程序等 向开发人员开放读取的权限
非基线配置项​ 项目的各类计划和报告等 向项目经理、CCB及相关人员开放

⚠️ 易错点 :所有配置项的操作权限应由配置管理员严格管理。基线配置项只开放读取权限,非基线配置项开放给项目经理、CCB及相关人员。

2. 配置项状态

配置项的状态可分为三种:草稿 → 正式 → 修改。

状态 说明
草稿​ 配置项刚建立时的状态
正式​ 配置项通过评审后的状态
修改​ 更改配置项时的状态

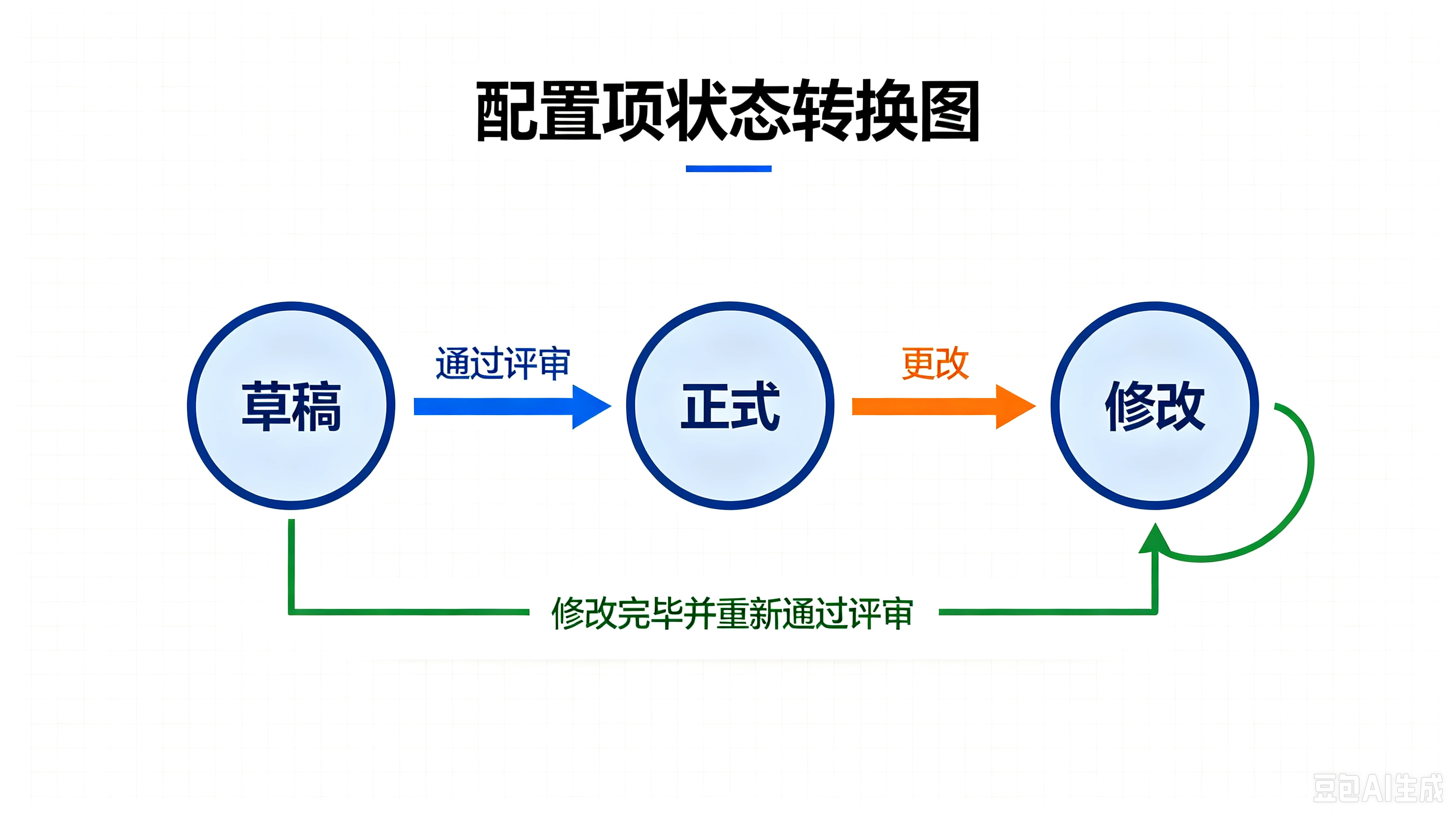

状态转换图:

复制代码
草稿 ──(通过评审)──→ 正式 ──(更改)──→ 修改 ──(修改完毕并重新通过评审)──→ 正式

配置项状态转换图

3. 配置项版本号
状态 版本号格式 示例 规则
草稿​ 0.YZ 0.5、0.91 YZ范围为01~99,随草稿修正递增
正式​ X.Y 1.0、1.1、2.0 X为主版本号1~9,Y为次版本号0~9。第一次成为正式时为1.0
修改​ X.YZ 1.13 修改时只增大Z值,X.Y不变;修改完毕重新成为正式时,Z置0,增加X.Y值

📌 记忆口诀:草稿0点几,正式1点0,修改加小数

4. 配置项版本管理

在信息系统项目开发过程中,绝大部分的配置项都要经过多次的修改才能最终确定下来。对配置项的任何修改都将产生新的版本。由于我们不能保证新版本一定比旧版本"好",所以不能抛弃旧版本。版本管理的目的是按照一定的规则保存配置项的所有版本,避免发生版本丢失或混淆等现象,并且可以快速准确地查找到配置项的任何版本。

5. 配置基线

配置基线由一组配置项组成,这些配置项构成一个相对稳定的逻辑实体。基线中的配置项被"冻结"了,不能再被任何人随意修改。对基线的变更必须遵循正式的变更控制程序。

基线的例子:产品的一个测试版本(可能包括需求分析说明书、概要设计说明书、详细设计说明书、已编译的可执行代码、测试大纲、测试用例、使用手册等)。

基线的类型:

类型 说明
发行基线​ 交付给外部顾客的基线
构造基线​ 内部开发使用的基线

基线的定义内容:对于每一个基线,要定义:

  • 建立基线的事件
  • 受控的配置项
  • 建立和变更基线的程序
  • 批准变更基线所需的权限

⚠️ 易错点:一个产品可以有多个基线,也可以只有一个基线。基线通常对应于开发过程中的里程碑。

6. 配置管理数据库

配置管理数据库主要内容包括:

序号 内容
① 发布内容,包括每个配置项及其版本号
② 经批准的变更可能影响到的配置项
③ 与某个配置项有关的所有变更请求
④ 配置项变更轨迹
⑤ 特定的设备和软件
⑥ 计划升级、替换或弃用的配置项
⑦ 与配置项有关的变更和问题
⑧ 来自于特定时期特定供应商的配置项
⑨ 受问题影响的所有配置项
7. 配置库

配置库可以分为三种类型:

类型 别名 说明 控制程度
开发库​ 动态库、程序员库、工作库 保存开发人员当前正在开发的配置实体。开发人员的个人工作区,由开发人员自行控制 无需配置控制(可以任意修改)
受控库​ 主库 包含当前的基线以及对基线的变更。在信息系统开发的某个阶段工作结束时,将当前的工作产品存入受控库 完全配置管理(可以修改,需要走变更流程)
产品库​ 静态库、发行库、软件仓库 包含已发布使用的各种基线的存档。在开发的信息系统产品完成系统测试之后,作为最终产品存入产品库内,等待交付用户或现场安装 完全配置管理(一般不再修改,真要修改需走变更流程)

📌 记忆口诀:开可乱改,受控走流程,产品不动

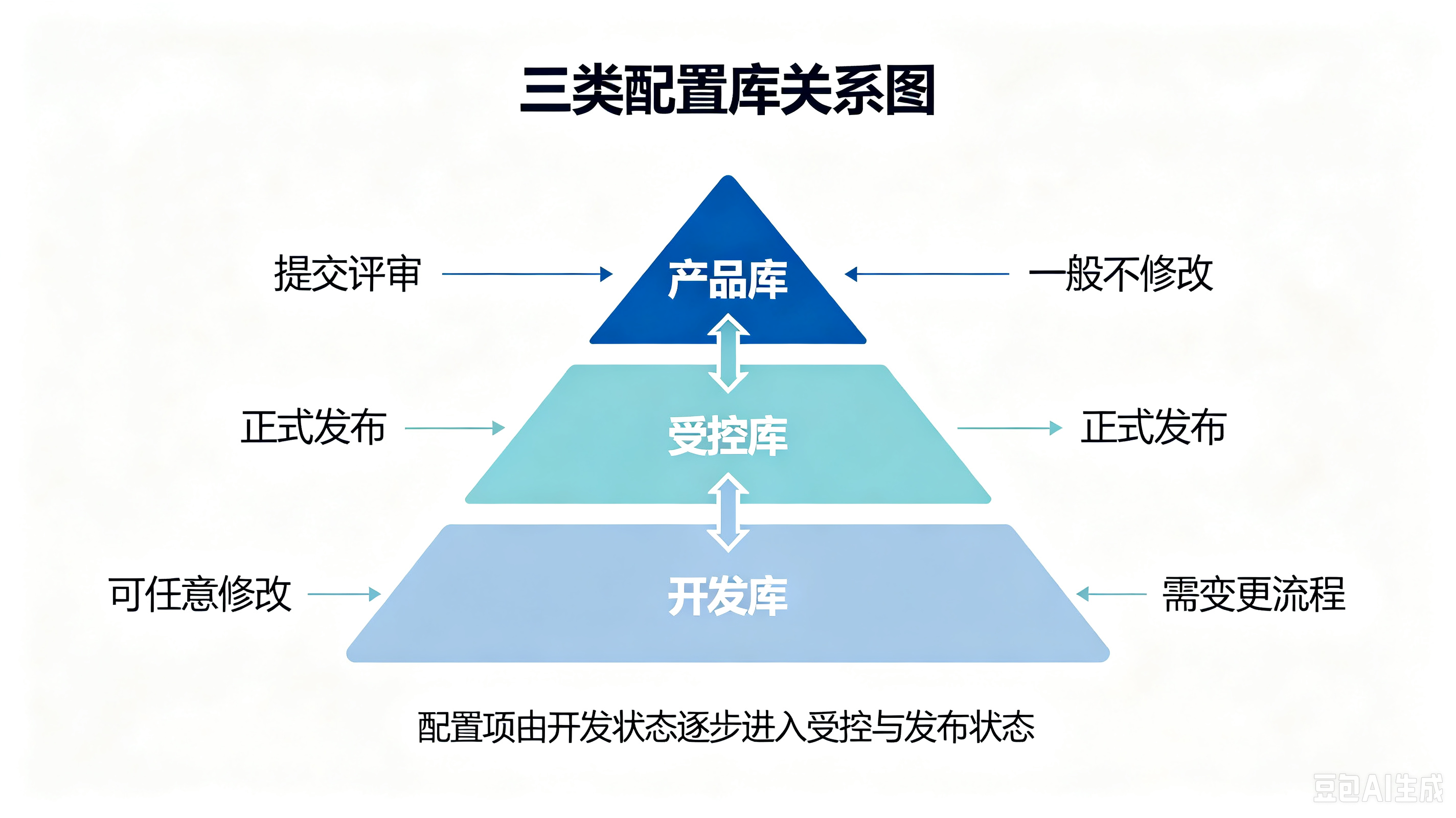

三类配置库关系图

8. 配置库的建库模式
模式 适用场景 特点
按配置项类型建库​ 通用软件的开发组织(产品继承性强、工具统一、有并行开发需求) 有利于统一管理和控制,提高编译和发布效率;但可能造成开发人员工作目录结构过于复杂
按开发任务建库​ 专业软件的开发组织(开发工具种类繁多、开发模式以线性发展为主) 不用严格分类存储,比较灵活

📌 记忆口诀:通用按类型,定制按任务


三、本章真题小测

Q1:配置项第一次成为"正式"文件时,版本号为()。

A. 0.1 B. 1.0 C. 1.1 D. 0.01

Q2:关于配置库的描述,不正确的是()。

A. 开发库中的配置项可以被开发人员任意修改

B. 受控库中的配置项被置于完全的配置管理之下

C. 产品库中的配置项一旦入库就不能再修改

D. 开发库也称为动态库、程序员库或工作库

📩 答案:

Q1 答案:B解析:

  • 草稿版本:0.x,例如 0.1;

  • 首次正式发布版本号为 1.0;

  • 小幅度修订后版本升级为 1.1、1.2。

Q2 答案:C解析:

  • A✅ 开发库(动态库 / 程序员库 / 工作库),开发人员可以随意修改;

  • B✅ 受控库,纳入完整配置管理,变更要走变更流程;

  • C❌ 产品库不是绝对不能修改,如果有变更需求,走完完整变更流程后依旧可以修改,不是入库就永久不可改动;

  • D✅ 开发库别名:动态库、程序员库、工作库。

✅汇总答案

Q1:B;Q2:C
