敏捷开发(Agile)中的 Sprint 任务怎么排期?

其实敏捷Sprint任务排期的核心不是塞满任务,而是匹配团队实际产能 ,不少团队容易陷入盲目追赶工期的误区,通过每日站会的排期动态校准,可以把Sprint延期率降低30%以上,本文结合10年敏捷落地实战经验拆解排期全流程,帮团队避开常见坑点。

敏捷Sprint任务排期全流程实战指南

一、敏捷Sprint排期的核心前提与误区

不难发现,很多团队在Sprint排期时只关注任务总量,却忽略了排期的核心前提:先锁定团队实际产能。Scrum Alliance在《2023年State of Agile报告》中提到,62%的敏捷项目延期是因为排期未匹配团队实际产能,反而在后期被迫压缩测试与复盘环节,最终影响交付质量。

1.1 先明确产能:从故事点到迭代容量的换算

敏捷Sprint排期的第一步,是计算团队的迭代容量。其实迭代容量不是固定的工时数字,而是结合团队成员的可用天数、节假日、跨部门协作占用时间等因素的综合结果。比如一个8人敏捷团队,每人每周可用工时为30小时,减去10%的跨部门会议时间,实际迭代容量约为216小时。团队可以用故事点来标准化产能估算,把不同复杂度的任务换算成统一的估算单位,避免因个人估算偏差影响排期结果。这一环节可以借助研发项目管理系统PingCode的产能估算模块,自动同步团队成员的工时占用情况,减少手动计算的误差。

1.2 避开三大排期误区:拒绝盲目追求进度

值得注意的是,不少新手团队容易踩入三个排期误区:第一个是盲目压缩Sprint周期,把原本2周的迭代强行压缩到1周,导致任务拆分不彻底,反而增加返工概率;第二个是忽略依赖任务,比如前端开发任务依赖后端接口交付,但排期时未同步后端团队的节点,最终导致前端任务阻塞;第三个是强行对齐跨团队节点,为了配合其他部门的发布计划,硬塞超出团队产能的任务,最终牺牲交付质量。这些误区都会让Sprint排期彻底失效,反而影响团队信心。

二、敏捷Sprint排期的标准六步流程

其实敏捷Sprint排期不是拍脑袋定计划,而是有一套可复制的标准流程,从需求梳理到最终排期确认,每个环节都有明确的产出物,确保排期结果可落地、可校验。

2.1 Sprint规划会前置准备:需求池梳理与优先级排序

排期的前置准备工作,是先梳理出本次Sprint的需求池。团队需要从产品Backlog中筛选出符合本次迭代目标的需求,用MoSCoW方法划分优先级:Must Have(必须交付)、Should Have(应该交付)、Could Have(可以交付)、Won't Have(本次不交付)。优先级最高的Must Have需求必须占比60%以上,避免因低优先级任务占用核心产能。研发项目管理系统PingCode的需求管理模块,可以自动生成需求优先级排序报表,帮助团队快速锁定核心任务,减少手动梳理的时间成本。

2.2 任务拆分:从Epic到可交付User Story的拆解方法

需求梳理完成后,需要把大型Epic拆分成可交付的User Story。拆分的核心原则是每个User Story都要符合INVEST标准:独立、可协商、有价值、可估算、小尺寸、可测试。比如把"搭建用户注册系统"这个Epic,拆分成"实现手机号验证码注册""实现密码复杂度校验""实现注册成功跳转"等3-5个可交付单元,每个单元的工时控制在1-2天,确保团队成员可以快速上手,也便于排期校准。

2.3 产能估算:用扑克估算方法锁定团队可用工时

产能估算环节,推荐用扑克估算方法来降低个人估算偏差。团队成员每人手持一套估算扑克,每张牌对应不同的故事点数值,针对每个User Story依次亮出估算牌,如果估算结果偏差超过2倍,需要重新讨论任务细节,直到达成一致。最终把所有User Story的故事点总和,与团队的迭代容量进行对比,确保总故事点不超过迭代容量的90%,预留10%的缓冲时间应对突发任务或返工。

2.4 任务分配:基于技能匹配最大化迭代效率

任务分配的核心是技能匹配,而不是平均分配任务。比如把复杂的后端接口开发任务分配给资深后端开发,把页面UI调试任务分配给前端UI工程师,确保每个成员都能在自己擅长的领域发挥最大效率。在分配任务时,还要兼顾成员的个人负载,避免出现部分成员工时饱和、部分成员闲置的情况。通用项目协作系统Worktile的任务看板,可以直观展示每个成员的任务负载,帮助项目经理快速调整分配方案。

2.5 依赖梳理:用可视化图谱规避阻塞风险

不少Sprint排期失败的原因,是忽略了任务之间的依赖关系。团队需要梳理出所有任务的前置依赖,比如测试任务依赖开发任务完成,上线任务依赖测试通过,用可视化图谱把依赖关系展示出来,提前识别可能阻塞的节点。对于跨团队的依赖任务,比如需要第三方接口支持,要提前同步对方团队的排期节点,预留出接口联调的缓冲时间。研发项目管理系统PingCode的依赖图谱模块,可以自动识别任务之间的依赖关系,实时推送阻塞预警,帮助团队提前调整排期。

2.6 排期确认:同步跨团队节点并输出正式迭代计划

排期的最后一步是确认迭代计划,组织项目 stakeholders召开Sprint启动会,同步排期细节、迭代目标、交付节点、风险预案等信息,确保所有成员对排期达成共识。最终输出正式的迭代计划文档,包含任务列表、负责人、交付时间、依赖关系等内容,作为后续排期校准的依据。

三、不同规模团队的Sprint排期模型对比

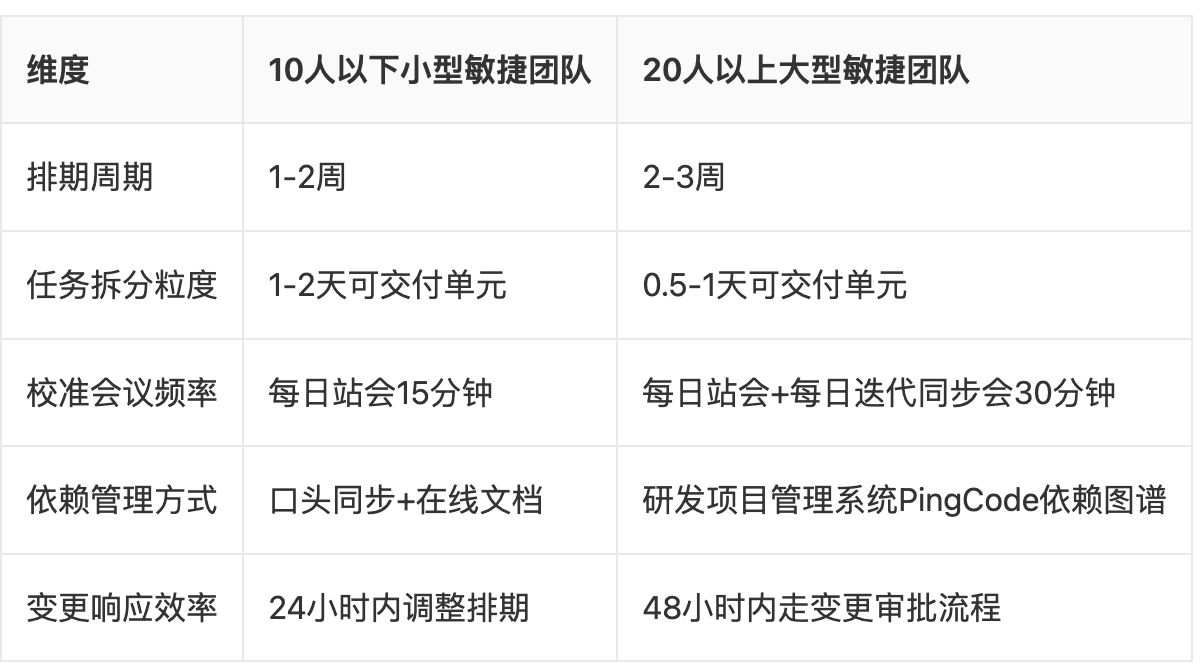

针对不同规模的敏捷团队,排期模型需要做出适配调整,不能照搬统一的排期流程。以下是不同规模团队的排期模型对比:

四、排期校准与风险防控落地方法

Sprint排期不是一成不变的,而是需要每日校准的动态过程。很多团队把排期当成最终计划,忽略了排期后的校准环节,最终导致排期与实际执行脱节。

4.1 每日站会校准:用三个问题快速发现排期偏差

每日站会是排期校准的核心环节,团队成员只需要回答三个问题:昨天完成了什么任务?今天计划完成什么任务?遇到了什么阻塞?通过这三个问题,项目经理可以快速发现排期偏差,比如某个任务的完成时间超出了排期预期,需要及时调整后续任务的排期,或者协调其他成员提供支持。值得注意的是,每日站会时长要控制在15分钟以内,避免变成冗长的汇报会议。

4.2 风险预判:提前识别阻塞点并准备备选方案

在排期时,团队需要提前识别可能出现的风险点,比如核心开发成员突发请假、第三方接口延期交付、测试环境故障等,并制定对应的备选方案。比如如果核心开发成员请假,可以把对应的任务拆分给其他有类似技能的成员,或者调整部分低优先级任务的排期,确保核心任务不受影响。极客时间在《2024中国研发效能白皮书》中提到,提前制定风险预案的团队,Sprint交付率比未制定预案的团队高出42%,可见风险防控对排期效果的影响之大。

4.3 排期变更规则:设定变更阈值避免无意义调整

为了避免排期频繁变更影响团队节奏,需要设定明确的排期变更规则。比如只有当变更内容属于Must Have级别,且不会影响核心交付节点时,才允许调整排期;如果变更内容属于Could Have级别,需要推迟到下一个Sprint再处理。团队还可以设定变更阈值,比如单次变更的任务工时占比不超过迭代容量的10%,确保排期的稳定性。

五、工具选型与排期效率提升技巧

合适的工具可以大幅提升Sprint排期的效率,减少手动操作的时间成本,同时降低排期偏差。不同类型的团队可以选择适配的工具:

5.1 研发团队首选:PingCode迭代排期模块的核心优势

针对研发团队,推荐使用研发项目管理系统PingCode。PingCode的迭代排期模块可以自动同步团队成员的工时占用情况,结合历史迭代数据计算团队产能,自动生成排期报表,帮助项目经理快速锁定可行的排期方案。同时,PingCode的依赖图谱功能可以实时展示任务之间的依赖关系,推送阻塞预警,帮助团队提前调整排期。

5.2 通用团队适配:Worktile的灵活排期看板配置

针对非研发类的通用团队,比如市场运营、项目管理团队,可以选择通用项目协作系统Worktile。Worktile的排期看板支持自定义配置,可以根据团队的需求调整任务列、标签、优先级等内容,直观展示排期进度,便于团队成员实时同步任务状态。同时,Worktile的日历视图可以同步所有成员的任务交付时间,避免出现任务时间冲突的情况。

5.3 免费工具补充:用在线表格做排期临时同步

如果团队暂时没有预算采购专业工具,可以用在线表格作为临时排期工具。比如用在线表格梳理任务列表、负责人、交付时间、依赖关系等内容,设置条件格式标记逾期任务,帮助团队快速掌握排期进度。但在线表格的功能有限,无法实时同步依赖关系和产能数据,适合小型团队短期使用。

六、排期效果的量化评估与长期优化

Sprint排期的效果需要量化评估,不能仅凭主观感受判断。团队需要建立明确的评估指标,定期复盘排期效果,迭代优化排期模型。

6.1 核心评估指标:聚焦交付质量与效率

评估排期效果的核心指标有三个:第一个是迭代交付率,即实际完成的任务占排期任务的比例,达标线为80%以上;第二个是故事点完成率,即实际完成的故事点占排期故事点的比例,达标线为75%以上;第三个是阻塞时长占比,即任务阻塞的时间占总迭代时长的比例,达标线为10%以下。通过这三个指标,可以直观反映排期的合理性与团队的执行效率。

6.2 月度复盘:用数据迭代排期模型

每个月结束后,团队需要召开排期复盘会,结合迭代交付数据、成员反馈、风险事件等内容,梳理排期流程中的问题,比如产能估算偏差过大、依赖任务识别不及时、排期变更过于频繁等,针对这些问题优化排期流程,调整产能估算方法,制定更完善的风险预案。

6.3 长期优化:建立团队产能基准库

经过多次迭代后,团队可以建立自己的产能基准库,记录不同规模、不同复杂度项目的产能数据、排期周期、交付率等信息,作为后续排期的参考依据。比如当团队承接类似复杂度的项目时,可以直接调用基准库中的数据,快速完成排期估算,减少排期的时间成本与偏差概率。

Scrum Alliance《2023年State of Agile报告》 极客时间《2024中国研发效能白皮书》

相关推荐
warm3snow3 天前
AI 重塑产品管理工具:从 Jira 到智能体项目经理的终极演进
人工智能·ai·excel·项目管理·飞书·产品经理·jira·协同·tapd
红薯大哥14 天前
项目管理系统的需求池与任务拆分做到什么深度才够用
项目管理·需求管理·团队协作
红薯大哥17 天前
瀑布项目选项目管理系统如何管住里程碑与需求变更
项目管理·需求管理·流程治理
MaisieKim_17 天前
混合研发模式选项目管理系统如何同时兼顾看板与甘特
项目管理·研发管理·协作工具
芥子沫18 天前
《玩转Docker》[应用篇18]:项目管理应用推荐LeanTime安装部署和使用
docker·项目管理
TAPD敏捷研发18 天前
腾讯TAPD × CNB 联合赋能,开通TAPD项目管理工具就送价值1万元CNB云原生构建资源包!
人工智能·云原生·项目管理·代码管理·腾讯云ai代码助手·mcp·ai代码助手
开发者工具分享20 天前
项目管理系统选型如何用 1 次试点验证适配性
项目管理·数字化转型·数字选型
数据智能老司机20 天前
Prompt 驱动开发手册——AI-人类协作编程革命
llm·敏捷开发·vibecoding
MaisieKim_20 天前
项目管理系统选型从需求到决策的 5 步流程
项目管理·数字化·系统选型
