项目管理系统 ROI 计算时哪些收益最容易被高估

在项目管理系统的 ROI 计算中,最容易被高估的往往是"效率提升、进度压缩、质量改进、协作优化与治理合规"这些看似直观的收益。原因在于将工具能力直接等同于业务落地效果,忽略了采纳率、流程成熟度与变更管理的摩擦成本。要避免夸大,应基于真实基线、分层口径与时间滞后进行校准,并引入对照组和保守假设,确保测量口径稳定、证据链闭环、收益与责任可追溯。关键在于把"工具潜力"转化为"可证收益"。

一、问题定义与高估机制总览

在评估项目管理系统的 ROI 时,组织常将"产品演示中的理想曲线"当作可立即实现的业务收益,忽视了采用曲线、学习曲线与组织变更 。许多团队将自动化、可视化与协作功能的潜在价值按满负荷折算,导致效率节约与成本避免被显著放大。此外,数据口径不一致、对比期不充分、季节性与项目复杂度差异,也会在 ROI 计算中放大收益。为了使项目管理系统评估更准确,需要基线化的时间序列数据与统一的定义,比如"工时节约"的统计口径必须剔除法定假期、阶段性忙闲波动、外包占比变化等扰动因素;否则,所谓收益只是样本抽样误差的产物

另一个常见机制是将系统价值与管理成熟度混淆。优秀的制度与规范能够放大工具价值,而不完善的流程会抵消系统收益 。当团队在实施 PMO 治理、需求管理与敏捷实践的同时上线新系统,很难分辨到底是哪一项举措带来的改进。若把全部改进归功于系统,ROI 必然虚高。为避免此类偏差,建议使用分层归因方法:将收益按"流程优化、角色职责、工具能力"分别记账,应用权重法或因果推断模型进行拆分,并通过对照组检验分层假设的稳健性,确保工具收益被合理归因而非"通吃全部改善"

此外,行业基准常被误用。将跨行业的平均值直接套用到本企业 ,忽略复杂度、监管与交付模式差异,也会高估 ROI。比如研发型项目与营销类项目在工时结构与变更频率上差别甚大,统一的效率折算系数并不成立。更合理的方法,是先进行内部基准对照,再以行业报告作为边界校验。权威机构也强调"价值实现依赖组织情境",如(Gartner, 2024)指出,项目组合管理平台的价值落地高度依赖数据质量、角色职责与治理节奏,工具只是价值链的一环

二、效率收益:工时与自动化的高估

2.1 工时节约的"满幅折算"误差

很多 ROI 方案将任务模板、自动化与报表集成视作直接工时节约,以"每人每周节约 X 小时"直线累加 。然而,真实情况是自动化减少的是"事务性时间",对"认知性工作"影响有限;且节约的碎片化时间常被吞噬于上下文切换与等待链条。即便系统减少了手动录入,其节约的时间也未必能转化为可计费产出或实际减少的人力成本,更多是释放为"可用于更高价值活动"的空间。ROI 计算应区分"时间释放"与"成本避免",并调整折现系数,避免把碎片时间按整时工资折算

2.2 自动化覆盖率与例外处理成本

自动化收益还经常被高估,因为忽略了规则维护、例外处理与集成故障 。工作流规则需要持续更新以贴合业务变更,长期的维护成本与系统升级成本往往在 ROI 表上缺位;跨系统集成出现异常时的排障时间,也会侵蚀原本的"自动化红利"。为校准收益,应为自动化建立"有效覆盖率"指标,即衡量自动化能稳定覆盖的真实业务比例,并为例外路径设置"补救成本"参数。当覆盖率低于80%时,自动化带来的净收益通常显著打折,不宜按完全替代估算。

2.3 采纳率与学习曲线的影响

许多团队忽略了用户采纳率 对效率收益的决定性作用。系统功能再强,若关键角色(如项目经理、产品经理、开发与财务)录入不及时、数据质量不一致,就难以实现端到端自动化。初期学习曲线、角色迁移冲突与旧工具的并存,也会推迟收益兑现。ROI 模型应按阶段设置不同采纳率,采用 S 型吸收曲线,并考虑培训成本与低效期叠加效应。将上线即满负荷产出作为收益起点,几乎必然高估,更稳妥的做法是分季度滚动评估,逐步校准。

三、进度收益:上市时间与资源并行的高估

3.1 交付周期压缩的归因偏差

项目管理系统能提升计划与资源协调,但交付周期压缩并非完全由工具带来 。很多组织在敏捷转型、需求分解与持续集成上同步发力,周期缩短的主要驱动不一定是系统。ROI 若将全部"上市时间价值"归因给平台,容易造成虚高。正确做法是引入对照组,用未使用新系统或不同成熟度团队的周期作为参照,并基于关键路径分析,识别周期缩短是来自等待时间减少、返工减少,还是因需求范围减少。不同来源的收益在可持续性与可复制性上差异巨大

3.2 上市时间价值的估值陷阱

"提前上市一周带来的收入增量"常被用于放大 ROI。问题在于,需求弹性、竞争对手反应与渠道承载 会显著影响增量收入。若以峰值假设估算新增营收,很可能夸大 NPV。稳健方法是采用"区间估值+情景权重",设置保守、基准与积极三档,给出概率加权的收入乘数;同时考虑提前上市带来的后期支持成本与市场教育成本。对于非产品型项目,可将"价值时窗"缩短并附加衰减系数,避免把一次性窗口机会当长期现金流

3.3 资源并行与多任务切换的副作用

项目管理系统常宣称通过看板与资源池实现更高并行度,但多任务切换会侵蚀真实产能 。当可视化工具鼓励过多在制品(WIP)时,成员频繁切换上下文,导致吞吐下降、缺陷增加。若 ROI 仅以启动任务数增长为"效率提升",实际交付可能更慢。建议将 WIP 限制、瓶颈管理与队列时间作为约束条件,不要把表层活跃度误当有效产出。以交付节拍、周期分位数与返工率作为配套指标,更能真实反映进度收益。

四、质量收益:缺陷率、返工与客户满意度的高估

4.1 缺陷减少的统计偏差

在质量收益的 ROI 中,最常见的是把缺陷减少等同于返工成本大幅下降。若缺陷统计口径在系统切换中发生变化 (如严重等级划分、缺陷合并规则、重复缺陷处理策略不同),同比就失真。还需要考虑"缺陷外溢"的统计盲区,如上线后由客服或渠道记录的问题未被回流。校准方法包括锁定连续12个月统一口径、建立缺陷去重机制、以严重等级加权、并引入外部缺陷率(如客户报障率)作为旁证,避免仅凭内部工单数量做结论

4.2 返工成本与机会成本的夸大

很多模型将返工时间乘以人力成本作为"节省",但忽略返工发生在非瓶颈环节时,其机会成本不等同于现金节约 。若返工主要占用低成本时间窗口,或被动等待其他依赖,其节约转化为现金的能力很低。更稳妥的方式是采用"约束理论"视角,将返工与系统瓶颈资源的占用关联起来,仅对"限制因素工时"按高权重计入收益。对非约束资源的返工,应适度折现,避免夸大全局影响。

4.3 客户满意度与 NPS 的滞后效应

提升质量往往会改善 NPS,但NPS 的提升并不会立即转化为收入或留存 ,而是存在滞后与门槛。ROI 模型若将 NPS 提升线性映射到收入增长,通常是高估。建议采用分段函数:仅当 NPS 超过行业阈值后,才将其边际提升与复购率或推荐率挂钩;并结合队列分析,观察老客与新客的差异。加入(PMI, 2021)关于价值实现与成果滞后性的观点,建立"领先指标---滞后指标"的映射矩阵,以避免短期过拟合

五、协作收益:沟通成本与会议减少的高估

5.1 会议时间下降与决策质量的权衡

许多团队把"会议减少小时数"直接折为成本节约,忽略决策质量与一致性的价值 。如果会议减少导致更多异步沟通与往返澄清,可能将时间转移到了消息线程与审批链。ROI 计算应引入"决策一次通过率、变更频次、澄清回合数"等质量指标,确保会议减少并未削弱共同理解。更重要的是,会议的目的不同(对齐、评审、复盘、计划),其可替代性也不同,不宜统一按小时成本折算。

5.2 文档协同与知识沉淀的滞后收益

项目管理系统的知识库与文档协同能减少重复沟通与知识损耗,但沉淀与复用的收益具有明显滞后性 。短期看,编写高质量文档需要投入,团队还要摸索模板、术语与信息架构。若 ROI 将文档编写时间视作"额外成本",却把长期复用收益立即计入,就会出现时间错配。建议将知识沉淀视作资本化投入,采用摊销模型分期确认收益,并用"文档被引用率、搜索命中率、复用率"作为真实度量,避免一次性确认长期收益

5.3 异步协作的可见性偏差

系统带来的异步协作(评论、自动提醒、状态更新)看似减少了同步沟通,但可见性并不等于理解 。如果任务拆分不当、字段设计不直观,异步沟通将增加澄清成本。ROI 不应把通知数量、活跃度等"虚荣指标"当作价值证据,而应关注"阻塞时长、卡点解决时间、跨职能交付周期"。在选型与落地时,具备成熟模板与角色视图的海外平台往往在可见性与一致性上更稳健;若场景涉及研发流程的端到端管理,可以评估如 PingCode 这类覆盖需求到发布的系统,其过程数据的结构化有助于后续价值测量,但仍需结合组织习惯配置落地。

六、治理与合规收益:可见性、风险与审计的高估

6.1 仪表盘与"即时洞察"的错觉

高阶仪表盘让管理者获得实时视图,但数据质量与更新节奏决定洞察价值 。若底层数据缺失或延迟,漂亮的可视化会制造"控制感错觉",从而高估"决策加速"的收益。ROI 模型应将"数据新鲜度、缺失率、字段完整度"纳入权重,且以决策结果(如范围权衡质量、预算调整的及时性)作为价值锚点,而非把"可视化数量"当收益。治理价值需要基于行动影响而非界面体验

6.2 风险降低与损失避免的边界

风险收益最易膨胀,因为"本可避免的损失"难以证伪。很多评估以"避免一次重大事故"估值,这既罕见又不稳定。应将风险收益分为"高频小额与低频大额",对后者采用保险学思路,用"概率×影响"的期望值,并以外部事件库或行业基准校验。对于合规场景,若系统帮助形成可追溯证据链,应只确认"审计通过率上升、整改成本下降"等可观测收益,避免以极端事件作主要收益来源

6.3 组合治理与资源优先级的误读

项目组合管理带来更好的优先级决策与资源分配,但**"停止/推迟低价值项目"并不自动等于现金回流** 。未发生的投入只是机会释放,需要有新的高价值项目承接,才能形成真实回报。ROI 计算应要求"被释放预算的再分配证据",并监控"再投资项目"的边际收益。参考(Gartner, 2024)的建议,建立"基线组合---优化组合"的对照,并在季度滚动中校准边际回报,避免把理想化的组合效率当作既成收益 。在通用协作与跨团队计划落地方面,可考虑 Worktile 等平台以统一任务流与责任闭环,其治理报表与权限模型便于对"流程合规度"进行持续跟踪,但仍需与企业内部控制要求对齐。

七、校准方法与实践路径:测量框架、基准与趋势展望

7.1 收益校准的三层框架

为避免 ROI 高估,可采用"基线---归因---折现"三层框架。第一,建立至少两季以上的可比基线 ,统一口径并剔除异常;第二,进行分层归因 ,将收益拆为流程、组织与工具贡献,采用对照组或断点回归检验稳健性;第三,按时间价值与采纳率 进行折现,考虑学习曲线与功能逐步启用的滞后。围绕效率、进度、质量、协作、治理五大类,形成指标簇与证据链,确保每一笔收益都能追溯到可验证的行为与数据

7.2 关键指标、表格与校准倍数

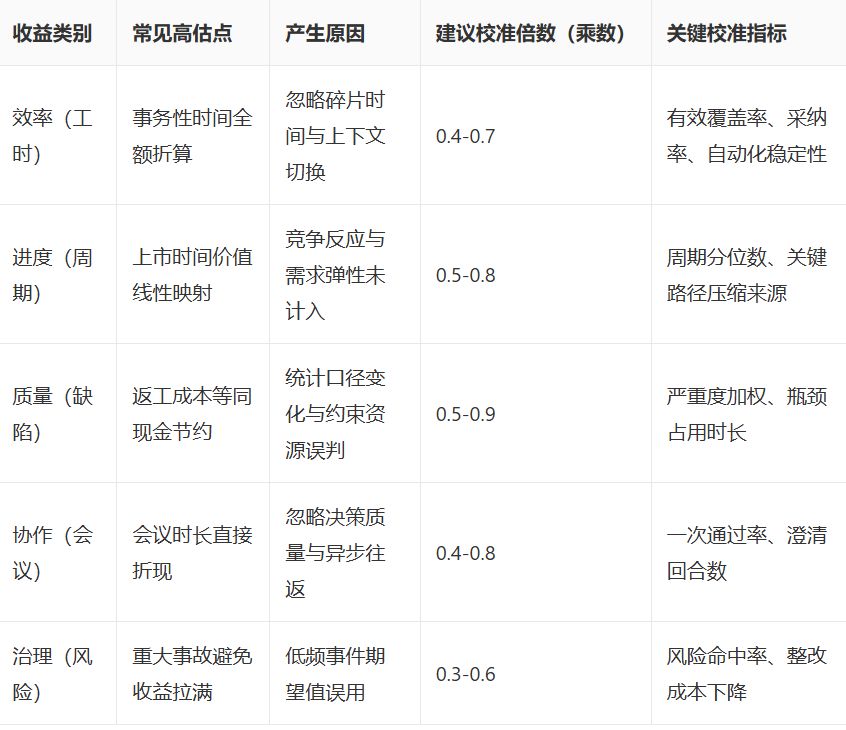

下表给出项目管理系统 ROI 中常见收益的高估风险、产生原因与建议校准倍数区间。企业可结合自身行业与成熟度,选取更保守的倍数进行初期评估,并在季度复盘中动态修正,避免单点样本导致结构性偏差。

为使表中倍数更贴近现实,建议引入企业内部历史数据与外部权威报告作为边界条件,并在不同业务线设置差异化倍数,避免"一刀切"的估值

7.3 实施路径与工具落地建议

落地层面,应将项目管理系统的价值衡量嵌入业务日常,而不是上线后才补数据。做法包括:在立项模板中固化"预期收益指标与测量方法";在执行中用"周周期数据质检"保障口径;在收尾时进行"收益实现复盘"。把价值度量当作流程的一部分 ,而非报告的附属品。对于研发场景,可使用具备端到端追踪的系统(如前文提到的 PingCode),将需求、任务、缺陷与版本发布打通,以结构化字段支撑价值归因;对于跨部门计划协作,可评估 Worktile 等平台在任务分解、里程碑与权限矩阵上的配置灵活性,以降低治理落地门槛。上述建议均需与企业 PMO 标准与内控要求结合,工具与流程双轮驱动方能避免 ROI 高估。

7.4 总结与未来趋势预测

总体来看,项目管理系统 ROI 计算中被高估的收益,集中在效率、进度、质量、协作与治理五类的"理想化兑现"。高估的根源在于忽视采纳率、时间滞后与归因边界 。未来三到五年,随着生成式分析、过程挖掘与可观测性技术下沉到项目场景,价值度量会从"静态报表"走向"因果可解释的实时洞察";而行业也将逐步形成可共享的事件库与基准,使风险与收益的期望值估计更稳健。同时,零信任与合规要求提高将推动"证据链即服务"的能力内置于协作平台之中。可以预期,ROI 将从一次性评估转向持续化价值运营,高估空间被逐步压缩,但对数据治理与变更管理的要求也会更高。组织唯有以保守假设、对照组与滚动复盘为抓手,才能在技术快速迭代的浪潮中,让"工具潜力"稳定转化为"可证收益"。

参考与资料来源

  • Gartner. 2024. Market Guide for Project and Portfolio Management Platforms.

  • PMI. 2021. Pulse of the Profession: Beyond Agility.

相关推荐
F36_9_19 小时前
项目管理系统 ROI 计算需要哪些基础数据与口径
项目管理·数据治理·价值评估
HUIBUR科技1 天前
低代码赋能供应商管理:打破管理壁垒,重塑供应链效能
低代码·数字化转型
罗宇超MS2 天前
敏捷开发解决的到底是什么问题?
项目管理·敏捷流程·alm
希艾席帝恩5 天前
智慧城市建设中,数字孪生的价值在哪里?
人工智能·低代码·私有化部署·数字孪生·数字化转型
平凡之大路5 天前
【流程思维】五、重要根源: 穿透表象,重塑系统
数字化转型·流程管理
MYPM_AndyLiu5 天前
对比 Codes、Jira、禅道、PingCode 等工具的需求管理方式
项目管理·产品经理·jira·项目经理·codes·需求管理对比
人工智能培训8 天前
大模型训练数据版权与知识产权问题的解决路径
人工智能·大模型·数字化转型·大模型算法·大模型应用工程师
云捷配低代码8 天前
低代码平台落地方法论:从试点到推广(二)
低代码·需求分析·数字化·数字化转型
EasyTrack9 天前
多项目并行管理从混沌到有序:用易趋项目运营平台系统化解决
项目管理·企业数字化转型·项目管理工具·项目管理软件·多项目管理·制造业项目管理工具·易趋项目管理软件
