哈喽各位,我是前端小L。
欢迎来到我们的图论专题第十九篇!之前的课程表问题,每门课似乎只是一个"节点",瞬间就能修完。但在现实中,每门课都有时长。
如果 A (3个月) 和 B (5个月) 都是 C (2个月) 的先修课。哪怕我们可以同时修 A 和 B,我们最早什么时候能修完 C?
-
A修完:第3个月。 -
B修完:第5个月。 -
必须等最慢 的那门先修课(
B)结束,C才能开始。 -
所以
C完成的时间 =max(3, 5) + 2 = 7个月。
这个简单的逻辑告诉我们:一个节点的最早完成时间,取决于它所有前驱节点中,完成时间最晚的那个。

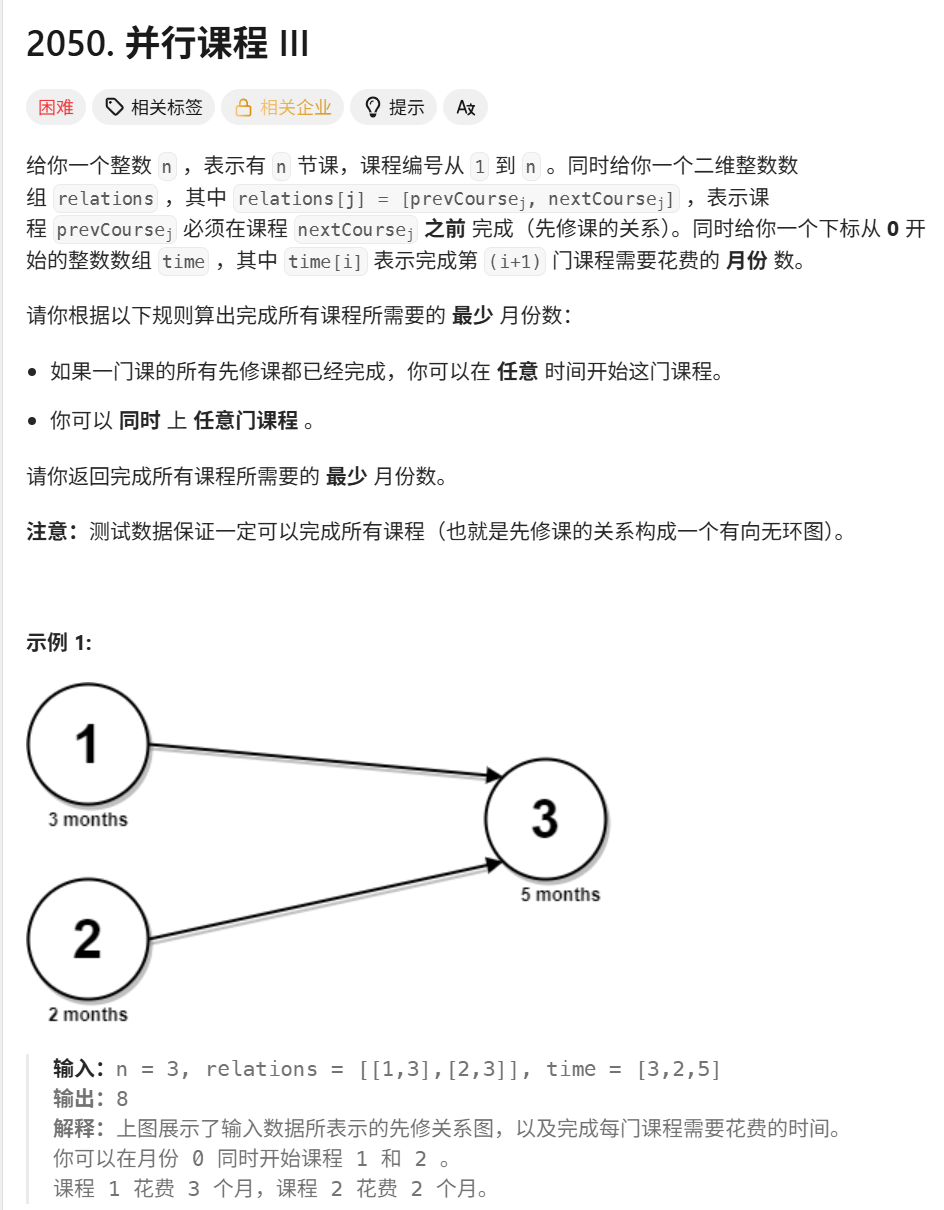

力扣 2050. 并行课程 III
https://leetcode.cn/problems/parallel-courses-iii/

题目分析:
-
输入 :整数
n,依赖关系relations,每门课的耗时time数组。 -
规则:
-
prevCourse -> nextCourse:必须先修完prev才能修next。 -
并行:任意数量的无依赖课程可以同时进行。
-
-
目标 :计算完成所有课程所需的最少月份数。
核心模型转化: 这个问题本质上是在求 DAG(有向无环图)中的最长路径 。 为什么是"最长"?因为为了完成所有任务,我们受限于那条耗时最长的依赖链(关键路径)。只有那条链走完了,整个工程才算结束。
解决方案:带 DP 状态的 Kahn 算法
我们依然使用 Kahn 算法(BFS 拓扑排序)的框架,但在遍历过程中,我们需要维护一个状态数组 dist。
1. DP状态定义: dist[i] 表示:课程 i 最早能完成的时间。
2. 状态转移: 当我们要处理课程 u 指向的邻居 v (u -> v) 时:
-
我们知道
u已经修完了,耗时dist[u]。 -
v的开始时间,至少要等到u结束。 -
v完成的时间,至少是dist[u] + time[v]。 -
因为
v可能有多个先修课(x->v,y->v...),v必须等所有 先修课都结束。所以dist[v]取所有前驱带来的结果中的最大值 。dist[v] = max(dist[v], dist[u] + time[v])
算法流程:
-
建图 & 统计入度:
- 邻接表
adj,入度数组indegree。
- 邻接表
-
初始化 DP 数组:
-
vector<int> dist(n + 1, 0)。 -
对于所有课程
i,初始dist[i] = time[i-1]。 (假设它没有先修课,完成时间就是它自身的时长)。
-
-
寻找起点:
- 将所有
indegree[i] == 0的课程入队q。
- 将所有
-
BFS (拓扑排序 + 状态更新):
-
while (!q.empty()):-
u = q.front(); q.pop(); -
遍历
u的邻居v:-
核心更新 :
dist[v] = max(dist[v], dist[u] + time[v-1])。 -
indegree[v]--。 -
if (indegree[v] == 0),说明v的所有依赖都算完了,dist[v]已经确定是最终的最早完成时间了,入队。
-
-
-
-
最终答案:
-
所有课程
dist中的最大值,就是整个项目的完工时间。 -
return *max_element(dist)。
-
代码实现 (Kahn + DP)
C++
#include <vector>
#include <queue>
#include <algorithm>
using namespace std;
class Solution {
public:
int minimumTime(int n, vector<vector<int>>& relations, vector<int>& time) {
// 1. 建图 + 统计入度
vector<vector<int>> adj(n + 1);
vector<int> indegree(n + 1, 0);
for (const auto& rel : relations) {
int prev = rel[0];
int next = rel[1];
adj[prev].push_back(next);
indegree[next]++;
}
// 2. 初始化 DP 数组
// dist[i] 表示课程 i 完成的最早时间
vector<int> dist(n + 1);
queue<int> q;
for (int i = 1; i <= n; ++i) {
// 初始状态:只考虑自身时长
dist[i] = time[i - 1];
if (indegree[i] == 0) {
q.push(i);
}
}
// 3. BFS (拓扑排序)
while (!q.empty()) {
int u = q.front();
q.pop();
for (int v : adj[u]) {
// 状态转移:v 必须等 u 完成
dist[v] = max(dist[v], dist[u] + time[v - 1]);
indegree[v]--;
if (indegree[v] == 0) {
q.push(v);
}
}
}
// 4. 找到所有课程中最后完成的那个时间
int maxTime = 0;
for (int i = 1; i <= n; ++i) {
maxTime = max(maxTime, dist[i]);
}
return maxTime;
}
};
深度复杂度分析
-
V :课程数
n。 -
E :依赖关系数
relations.size()。 -
时间复杂度 O(V + E):
- 标准的 Kahn 算法流程。建图 O(E),每个节点入队出队一次 O(V),每条边遍历一次 O(E)。
-
空间复杂度 O(V + E):
-
邻接表 O(V + E)。
-
辅助数组
dist,indegree,q均为 O(V)。
-
总结
今天这道题,展示了拓扑排序在"工程规划"中的核心作用。 它不再仅仅是排一个先后顺序,而是结合了简单的动态规划思想,帮我们计算出了并行 条件下的最短工期。
核心逻辑链:
-
并行 -> 互不影响,同时进行。
-
依赖 -> 必须等待。
-
等待 -> 取决于最晚 结束的前驱 (
max)。 -
总工期 -> 取决于关键路径(最长的那条依赖链)。
到这里,我们对 DAG(有向无环图)的处理能力已经相当成熟了。 在下一篇中,我们将进入图论的第五个阶段------并查集 (Union-Find)。这将是一个处理"动态连通性"和"分组"问题的全新、强大的数据结构。准备好迎接"合并"与"查找"的魔法了吗?
